Giám đốc Ban Quản lý dự án Điện 3 (EVNPMB3) Phạm Thanh Hoài (thứ tư, từ trái sang) báo cáo Phó Tổng giám đốc EVN Phạm Hồng Phương (thứ năm, từ trái sang) về tình hình thi công. EVNPMB3 đang tập trung nhiều giải pháp để tháo gỡ khó khăn, đẩy nhanh tiến độ các hạng mục chính của Nhà máy Thủy điện tích năng Bác Ái. Đến cuối tháng 9/2025, nhiều công việc trọng tâm đã được triển khai, góp phần đảm bảo kế hoạch thi công quý IV và những mốc tiến độ tiếp theo của dự án.

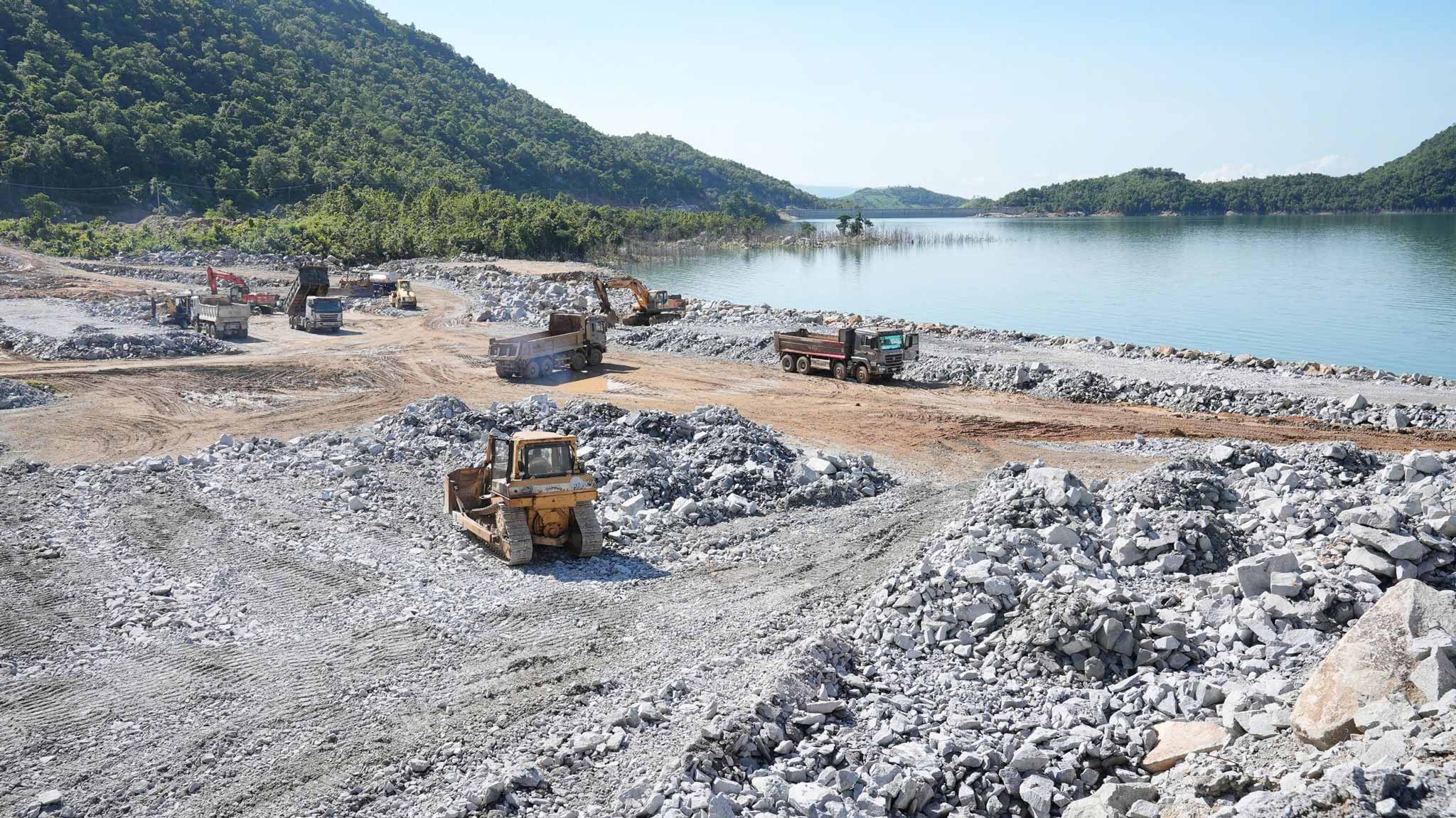

Đối với hạng mục Trạm phân phối 500kV, hiện nhà thầu đang thực hiện công tác đắp đá san nền trạm, phấn đấu đạt khối lượng 77.600 m3 trong quý IV/2025

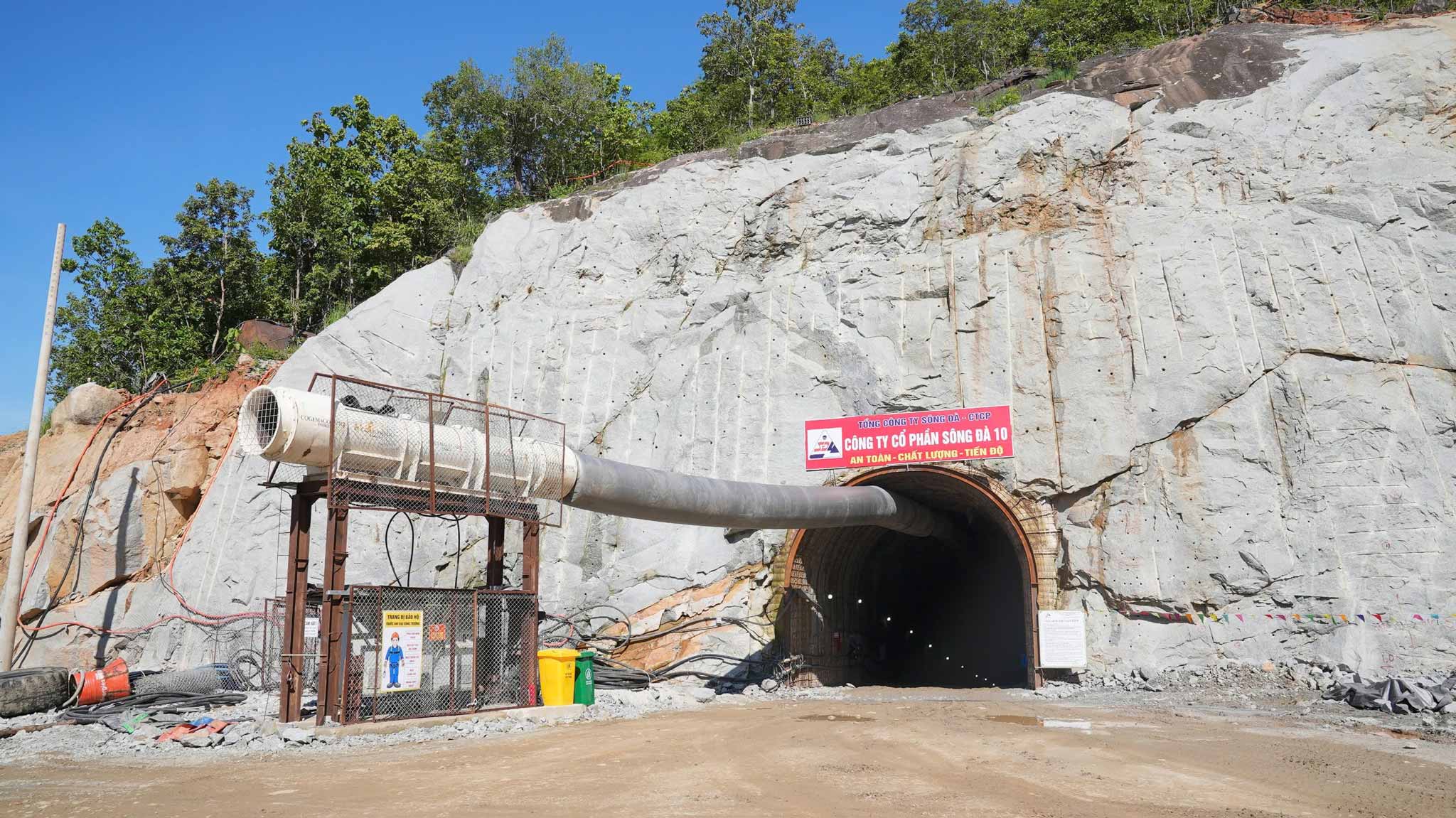

Phó Tổng giám đốc EVN Phạm Hồng Phương (ngoài cùng, bên phải) cùng EVNPMB3 và đại diện Liên danh nhà thầu kiểm tra hầm cáp - thoát gió, hầm thi công - vận hành và cấp gió dự án Thủy điện tích năng Bác Ái.

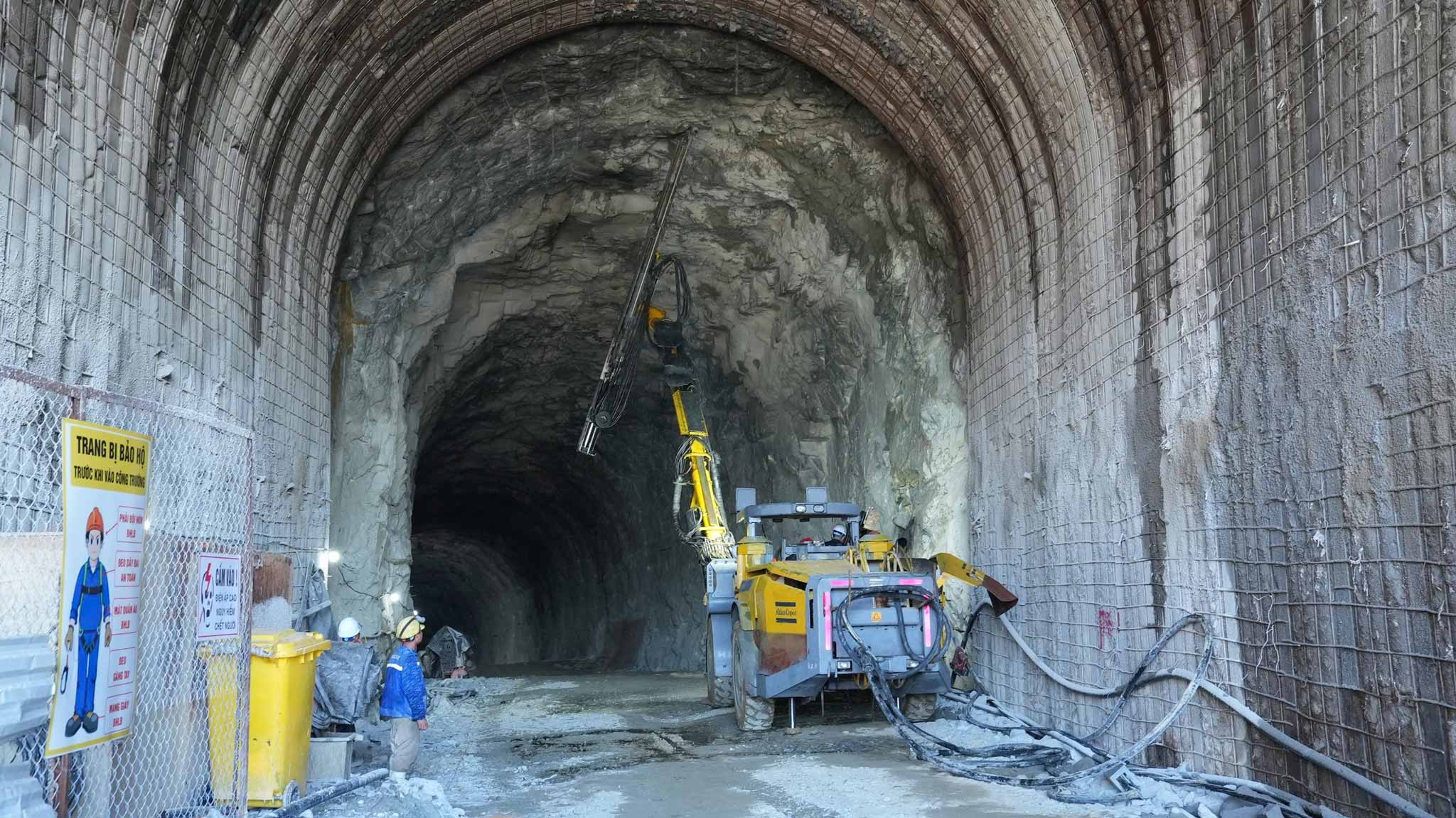

Đến thời điểm hiện tại, hạng mục hầm thi công - vận hành và cấp gió đã đào và gia cố 166,5/180 mét dài (md), đạt 92% kế hoạch quý.

Các đơn vị thi công cũng đã đào và gia cố 394/270 md hầm cáp điện – thoát gió, vượt 46% kế hoạch quý III.

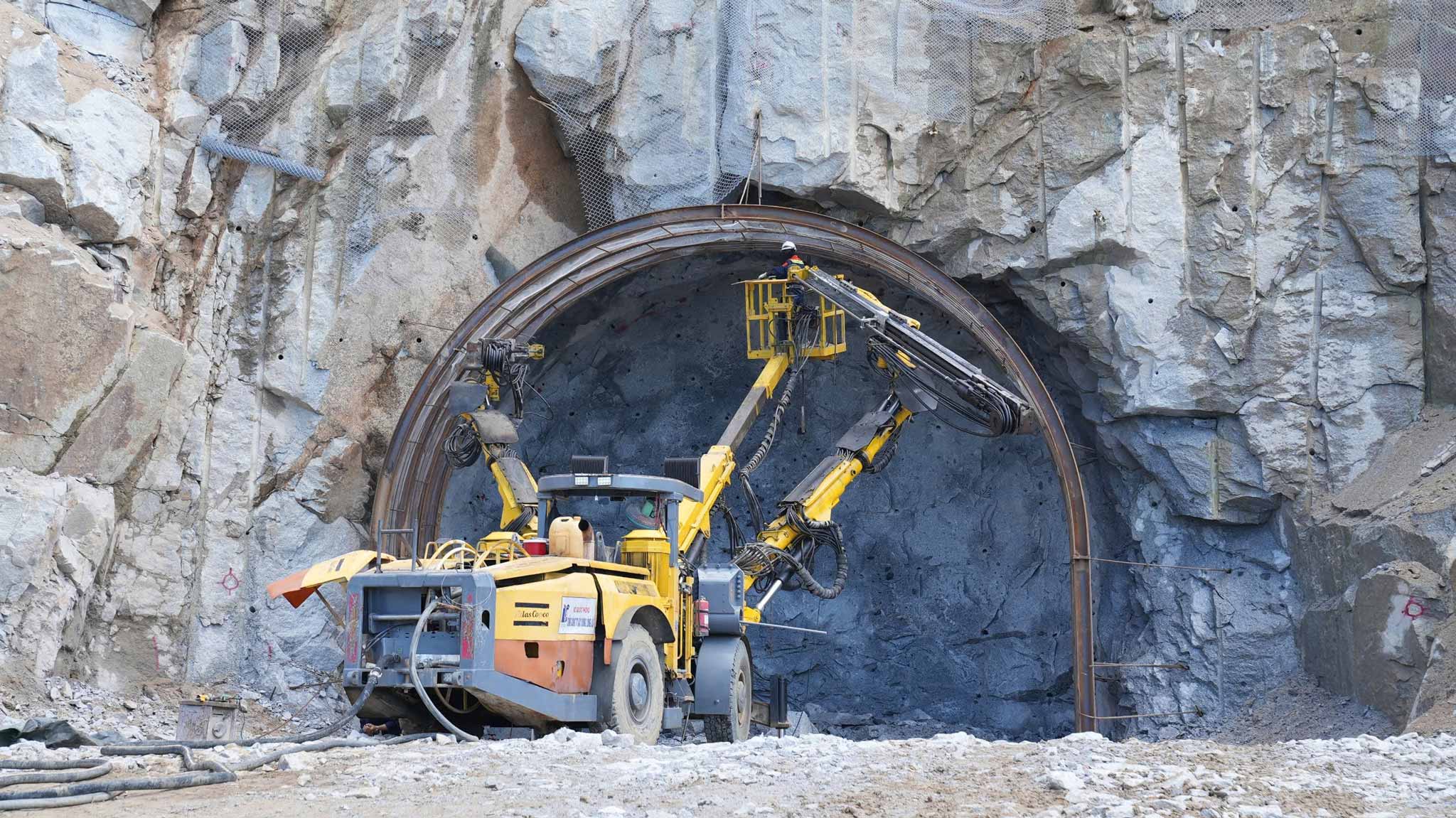

Với hạng mục hầm VH3A, Ban QLDA Điện 3 đã yêu cầu Nhà thầu tập trung nhân lực, thiết bị, thi công 3 ca liên tục, đẩy nhanh cường độ đào và gia cố hầm để bù lại tiến độ, đáp ứng mục tiêu thi công đã đề ra.
* evn.com.vn sẽ tiếp tục thông tin chi tiết về các nội dung làm việc của đoàn công tác EVN tại công trường Thủy điện tích năng Bác Ái.
