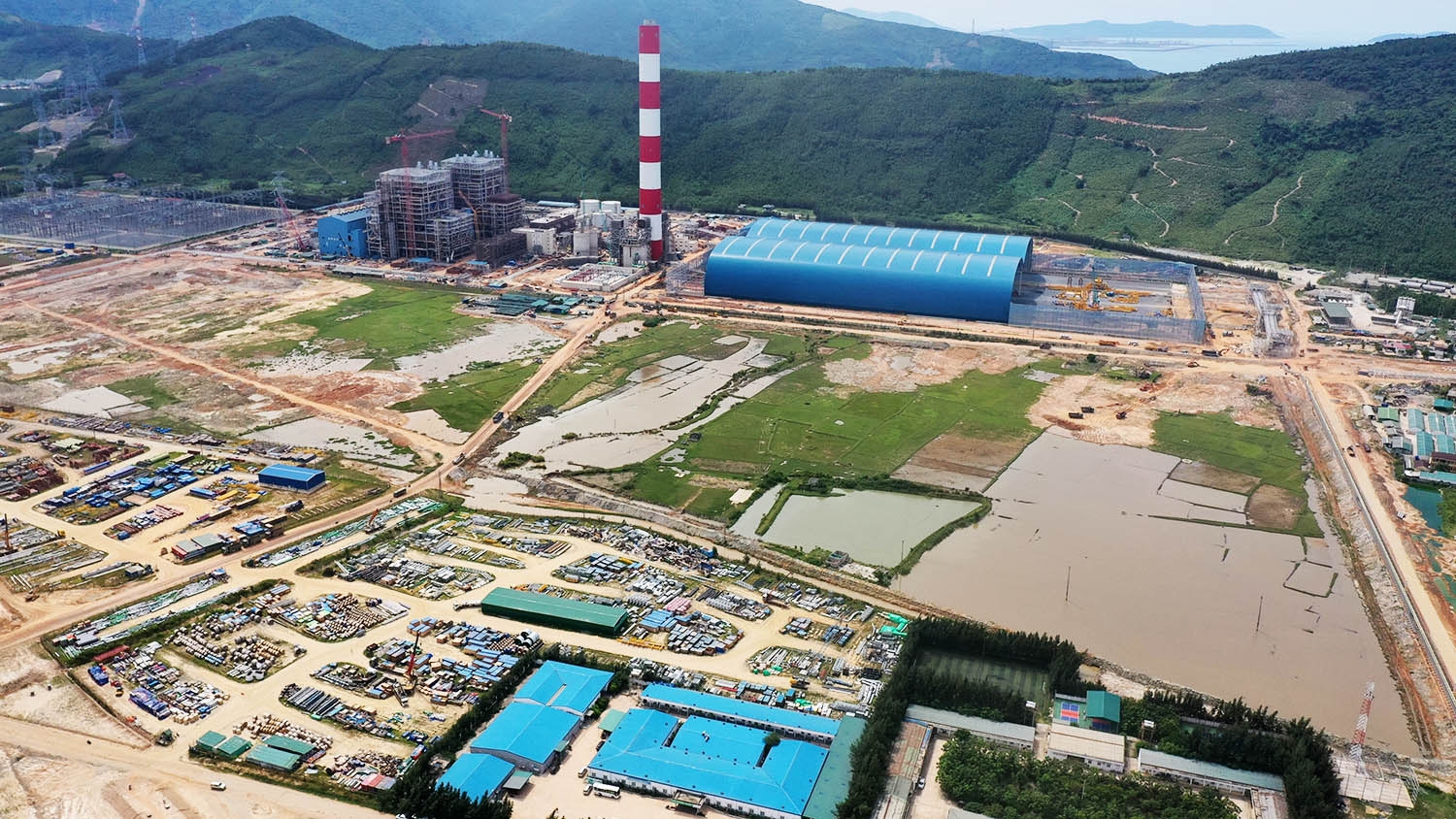

Thông tin từ Ban Quản lý dự án Điện 2, đến ngày 11/7/2025, tiến độ tổng thể dự án NMNĐ Quảng Trạch I đạt khoảng 94%. Trong ảnh: Toàn cảnh công trường xây dựng NMNĐ Quảng Trạch I.

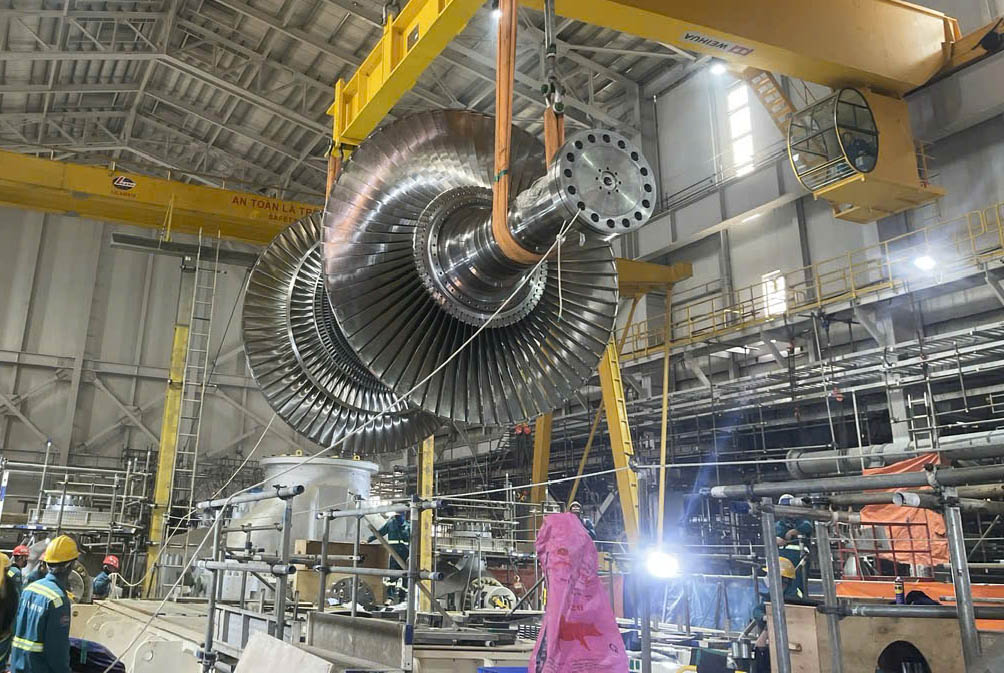

Đối với tổ máy 1, phần tuabin và thiết bị phụ đạt 95% khối lượng thiết bị vào vị trí, lắp đặt căn chỉnh bước một cho tuabin cao áp đạt 87%. Trong ảnh: Lắp đặt tuabin tổ máy số 1 vào sáng 12/07/2025.

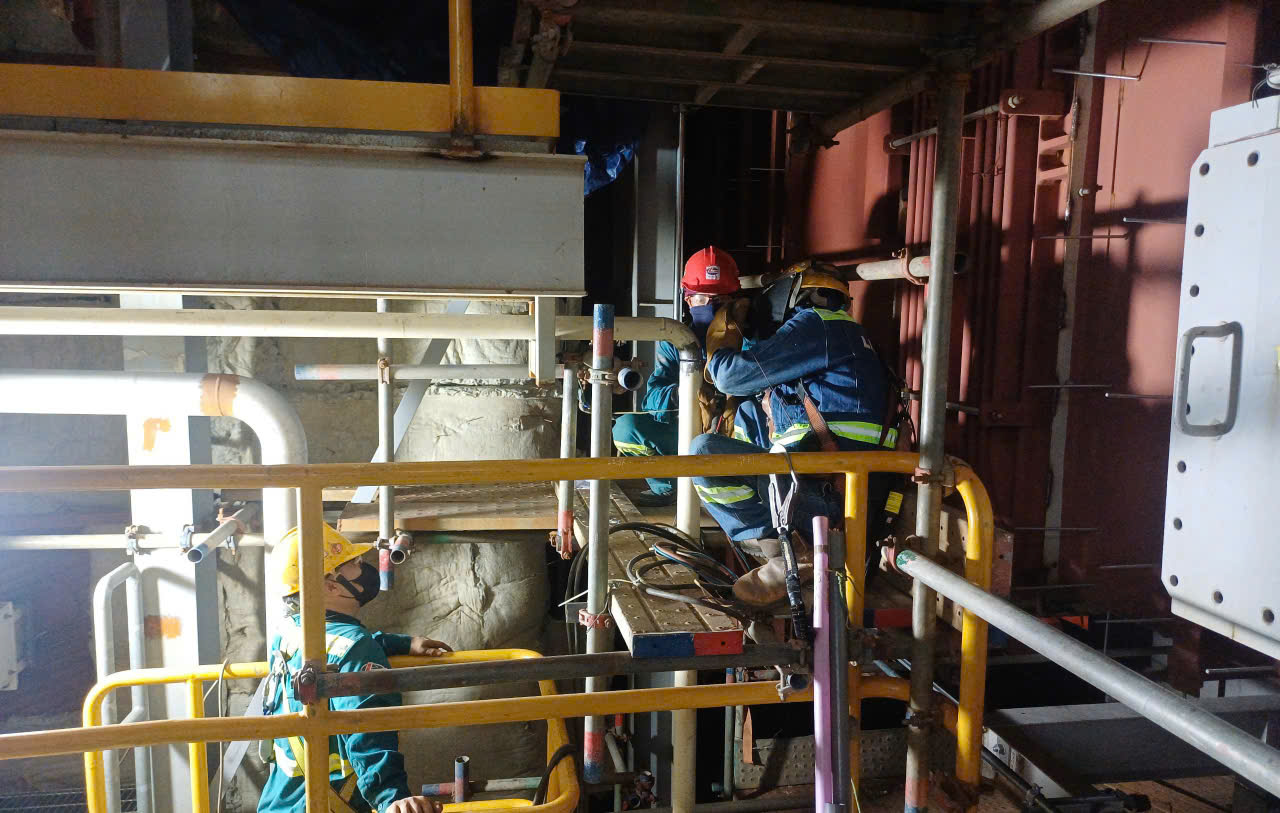

Về lắp đặt lò hơi số 1, kết cấu thép chính đã hoàn thành 96%, bản thể lò đạt 100% khối lượng lắp đặt, máy nghiền hoàn thành 100%. Trong ảnh: Công nhân lắp đặt tấm cách nhiệt tại lò hơi số 1 ngày 11/7/2025.

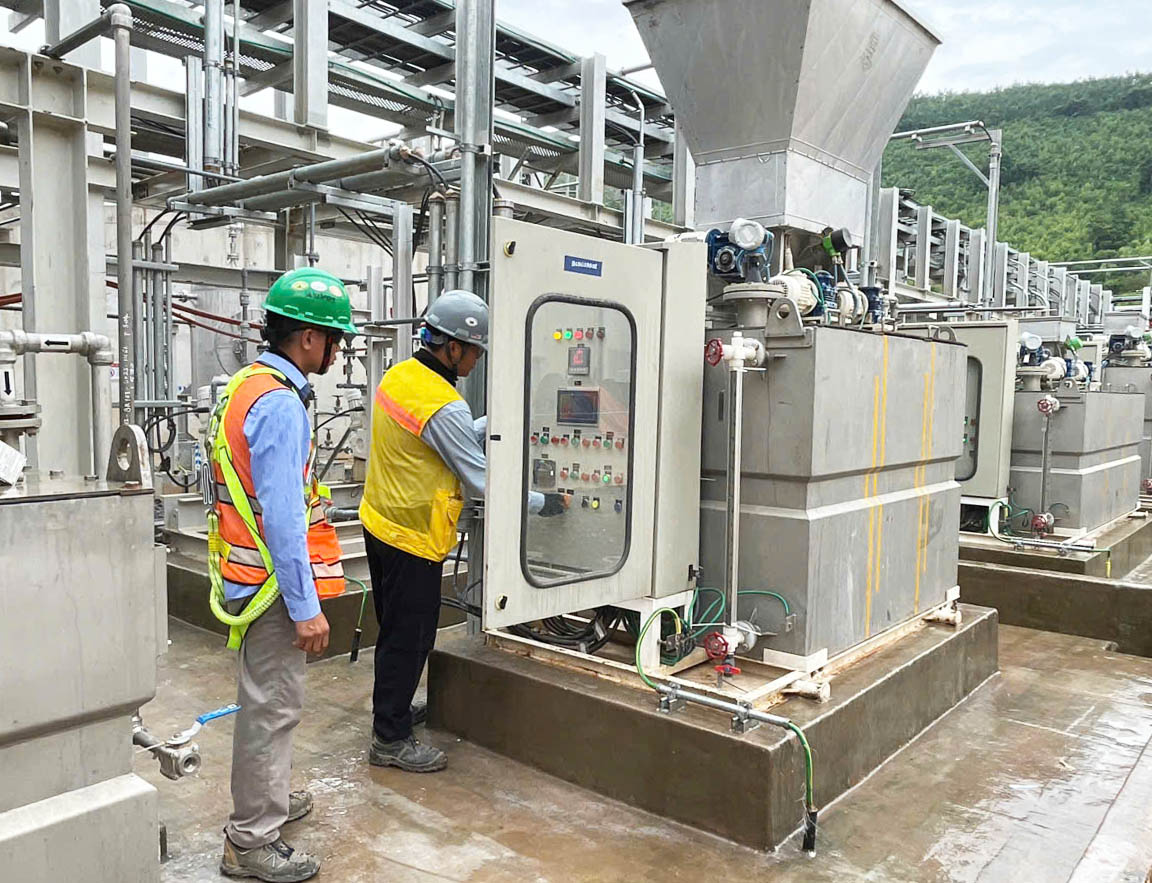

Công nhân đang vận hành thử nghiệm hệ thống xử lý nước thải của nhà máy. Khi đốt lò lần 1, nước thải sẽ được xử lý đúng quy trình đảm bảo vệ sinh môi trường.

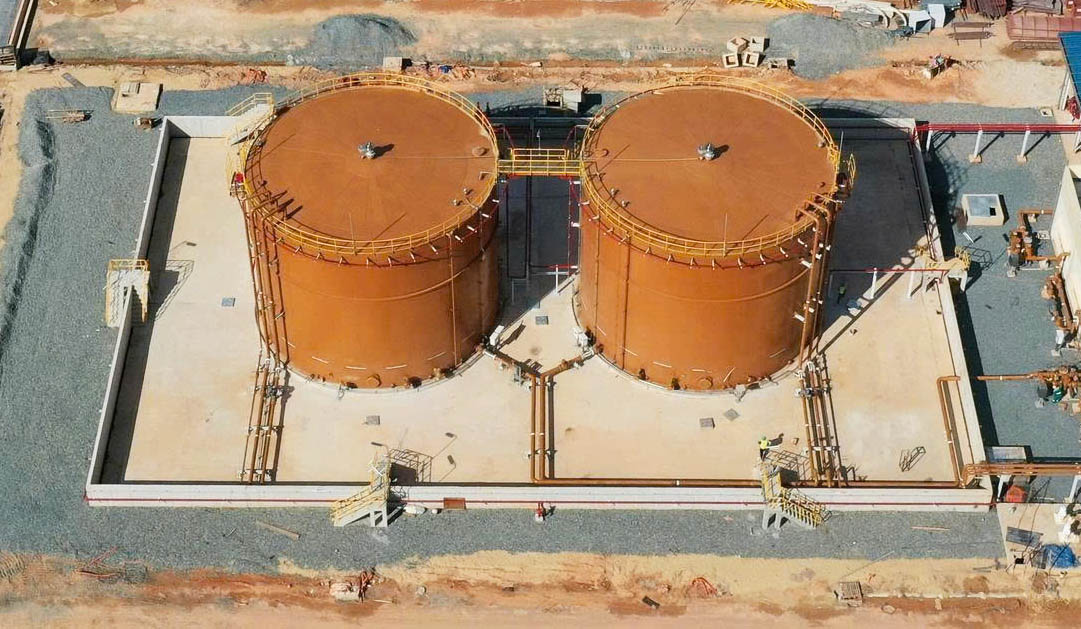

Bồn chứa dầu DO đã hoàn hoàn thành đưa vào vận hành tiếp nhận dầu.

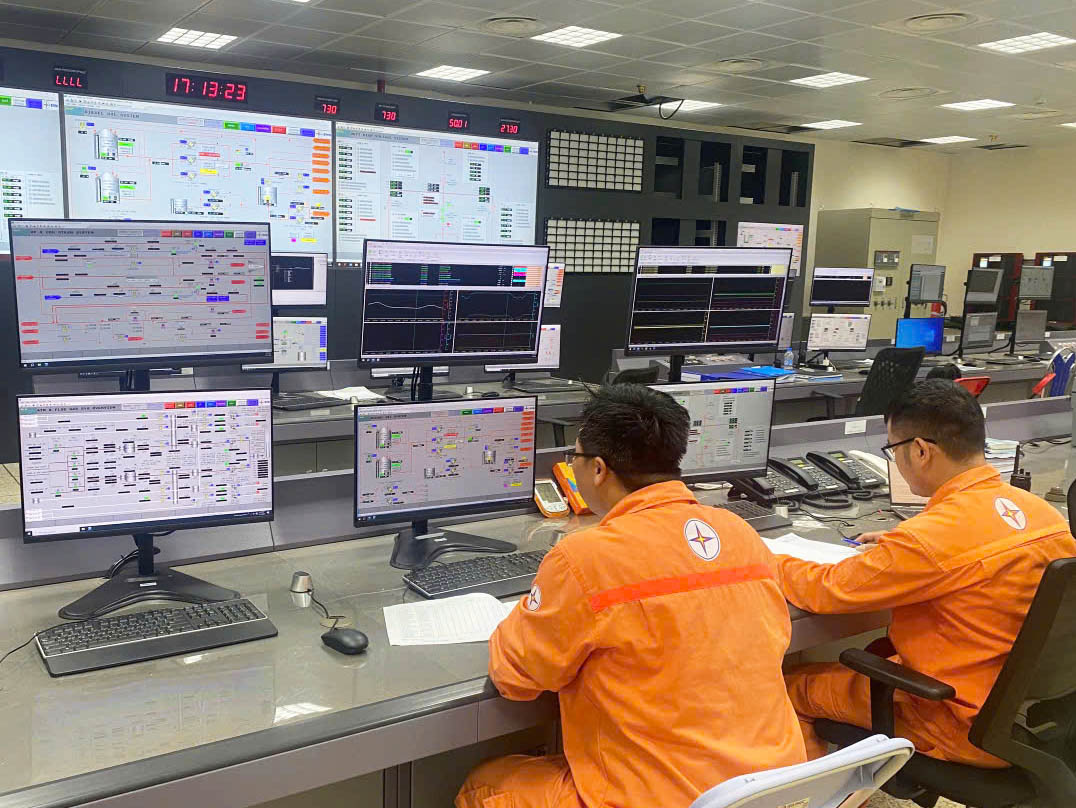

Lực lượng cán bộ sản xuất vận hành thử nghiệm tại phòng điều khiển trung tâm.

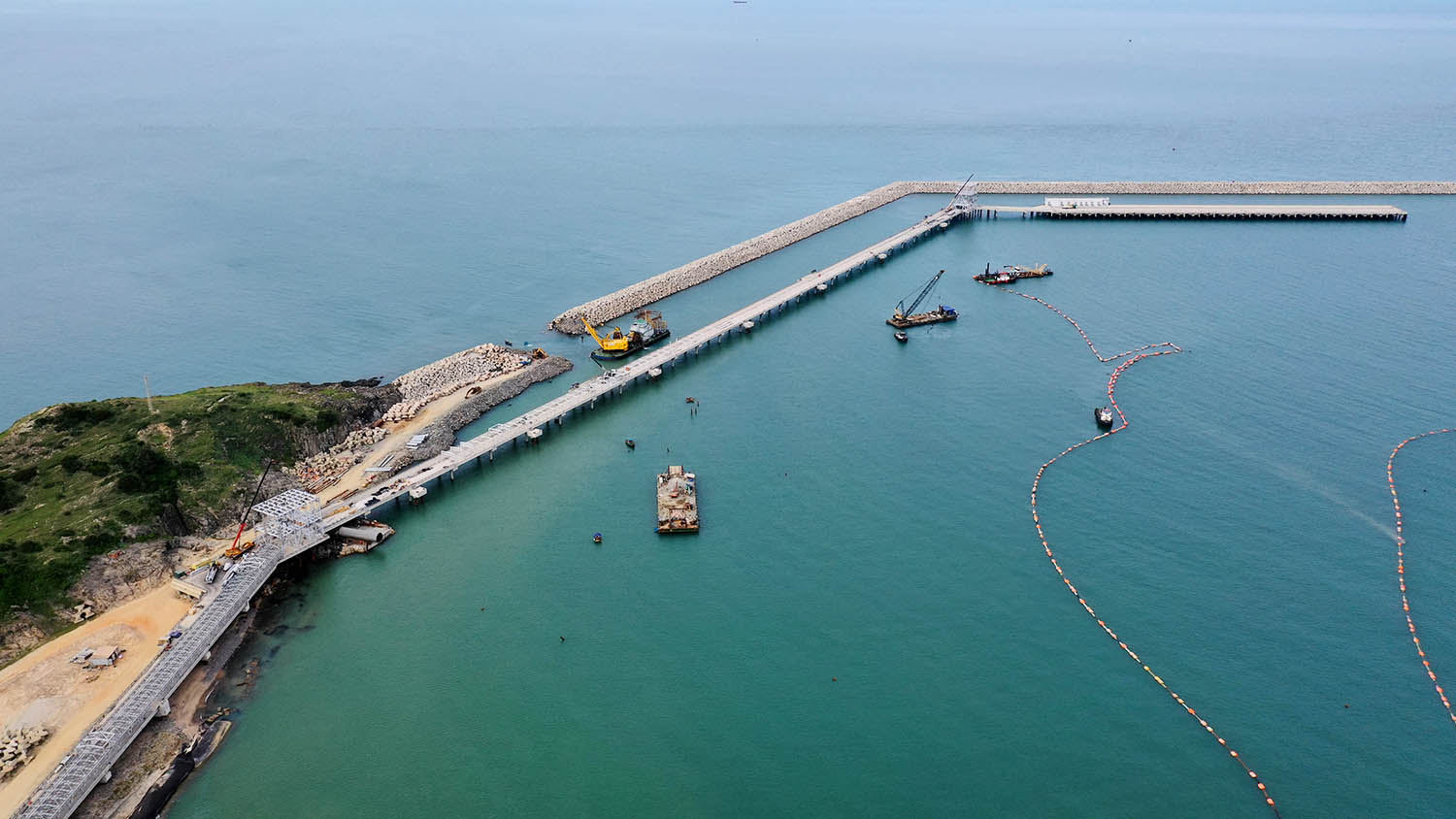

Cầu dẫn cảng nhập than và đê chắn sóng đã hoàn thành phần xây dựng, đang triển khai lắp đặt các thiết bị tiếp nhận than.
Dự án Nhà máy Nhiệt điện Quảng Trạch I:
- Chủ đầu tư: EVN
- Đại diện chủ đầu tư quản lý dự án: Ban QLDA Điện 2
- Địa điểm xây dựng: Xã Phú Trạch, tỉnh Quảng Trị (trước là huyện Quảng Trạch, tỉnh Quảng Bình)
- Tổng diện tích: Trên 48,6 ha
- Quy mô: 2 tổ máy, tổng công suất 1.403MW
- Sản lượng điện bình quân hàng năm: Khoảng 9,1 tỷ kWh
|
