Tham gia đoàn công tác còn có ông Trần Phú Cường - Kiểm soát viên EVN, đại diện các Ban chuyên môn EVN, Ban Quản lý dự án Điện 3 (EVNPMB3), Công ty Cổ phần Tư vấn Xây dựng Điện 2 (PECC2), Công ty Thuỷ điện Trị An, Công ty Thuỷ điện Yaly cùng các nhà thầu thi công.

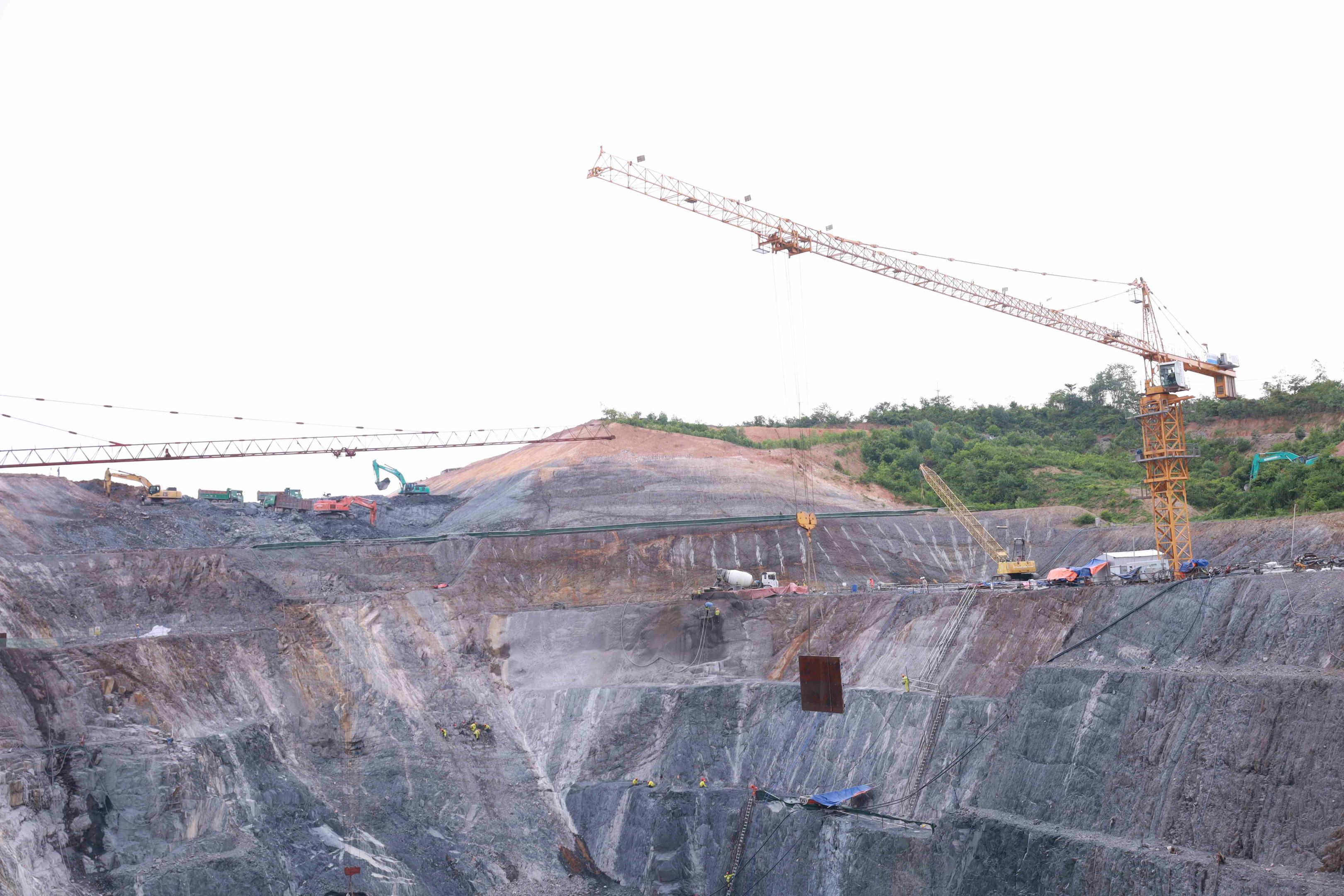

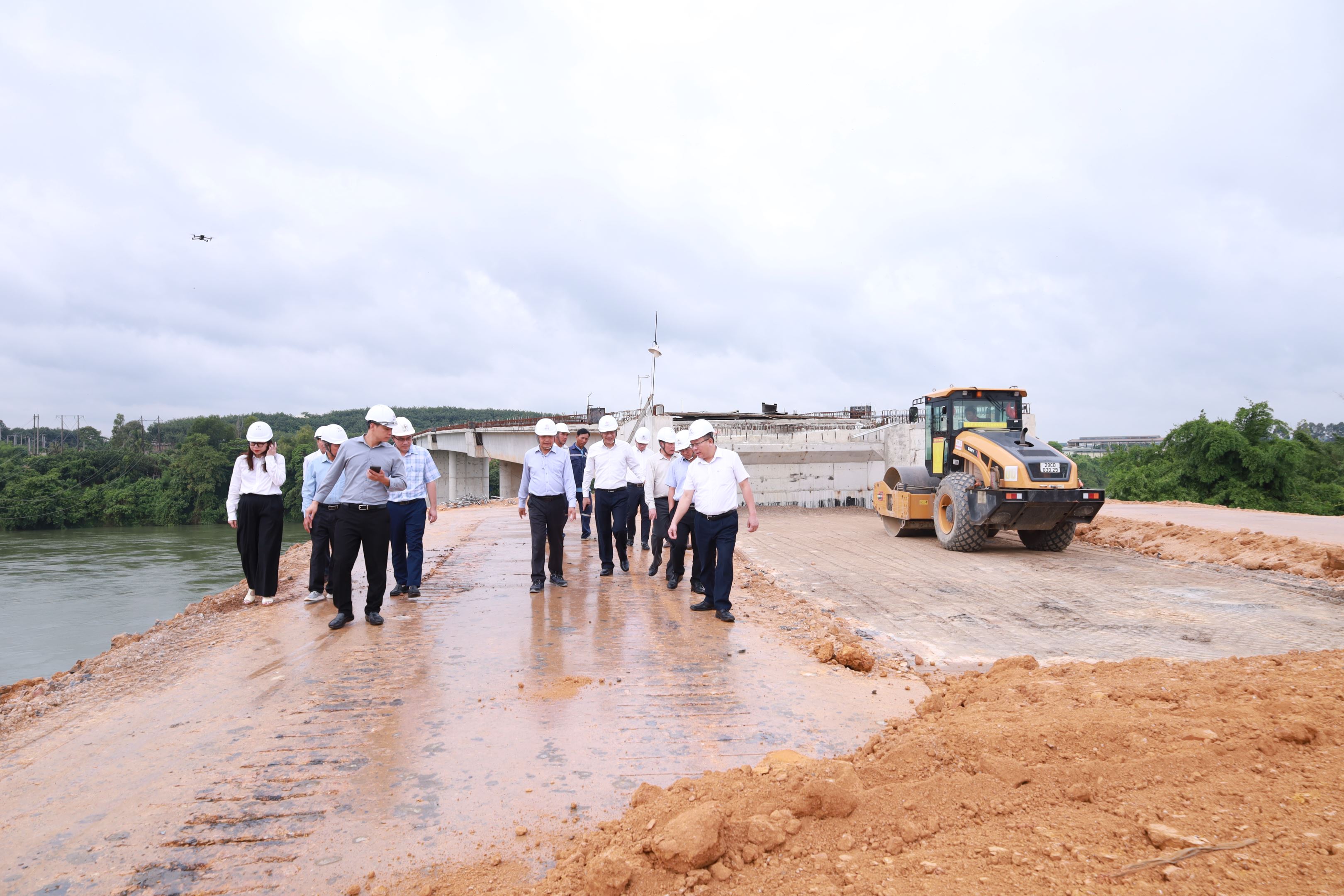

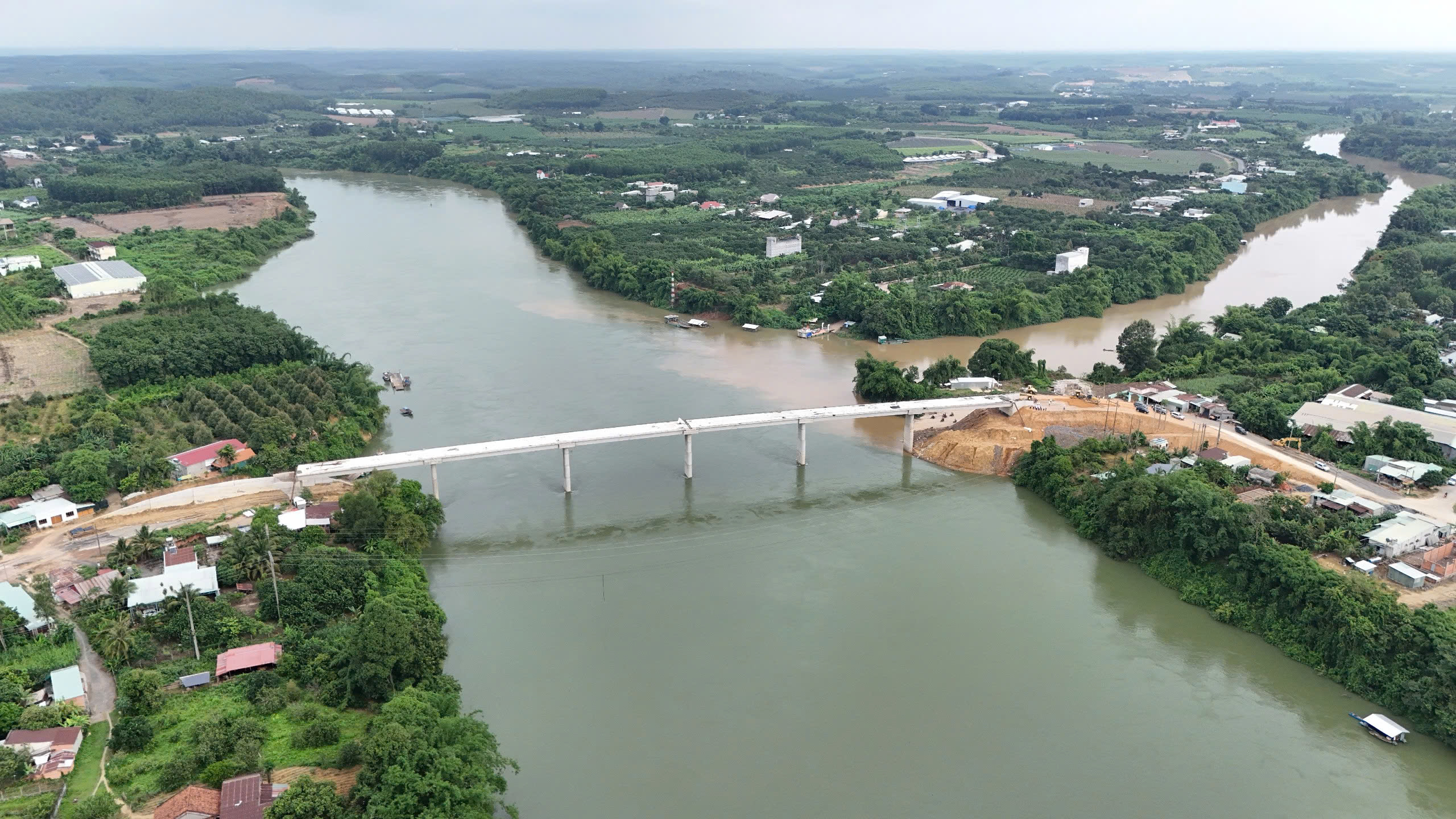

Đoàn công tác kiểm tra tình hình xây dựng cầu Hiếu Liêm. Hạng mục này không đạt mục tiêu thông cầu trong tháng 6/2026 do nhiều nguyên nhân khách quan như: địa phương chậm bàn giao mặt bằng, hiện vẫn còn 01 hộ dân khu vực đường dẫn lên mố B chưa di dời; thời tiết nhiều mưa khiến công tác đắp đất gặp nhiều khó khăn,..

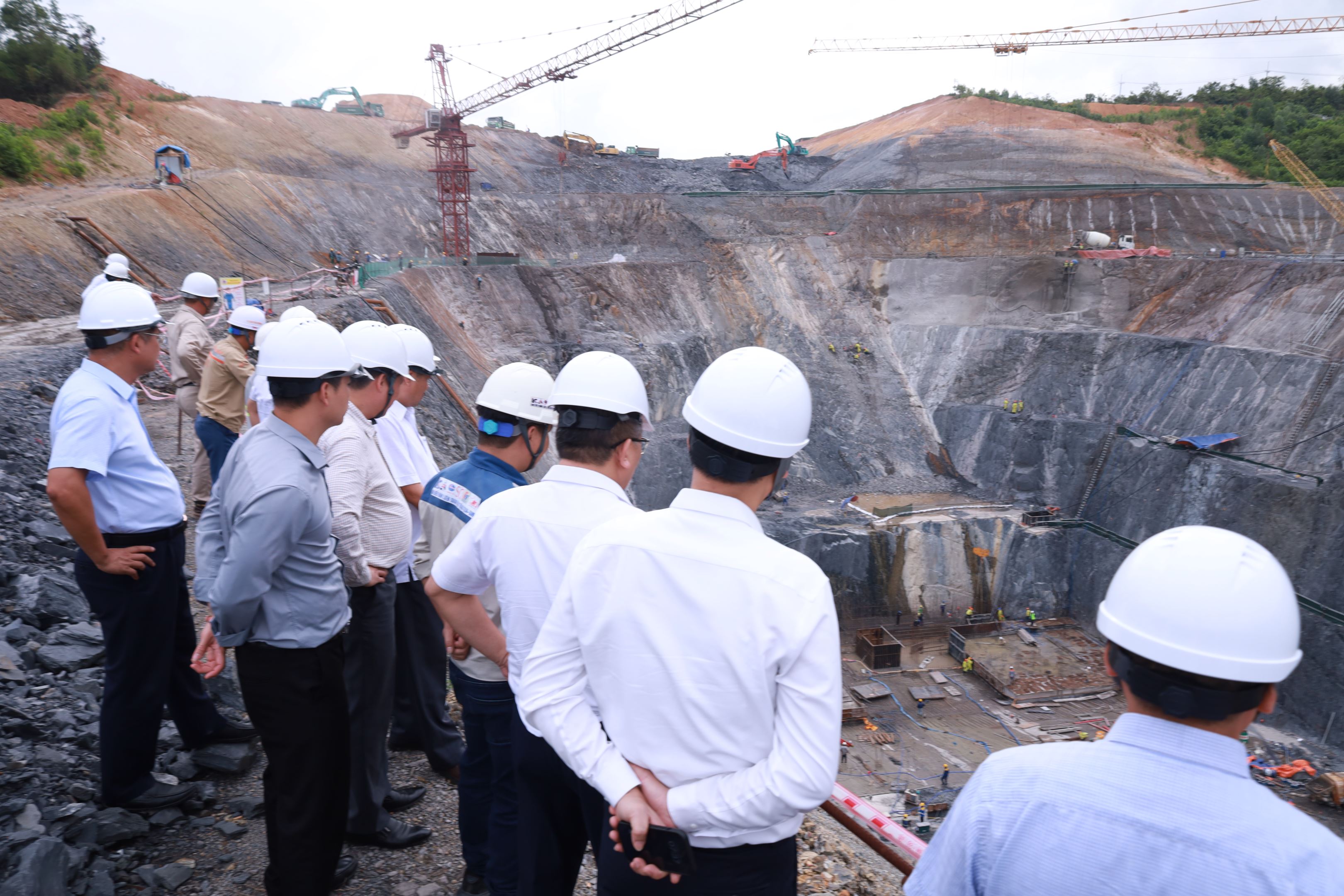

Tiếp đó, đoàn công tác đến kiểm tra tình hình thi công tại khu vực thi công Nhà máy

Hiện hạng mục Nhà máy đã hoàn thành công tác đào và đang thực hiện công tác đổ bê tông. Trong ảnh: Hệ thống cẩu dùng để đưa ván khuôn xuống đáy hố móng, phục vụ công tác đổ bê tông bản đáy hố móng Nhà máy.

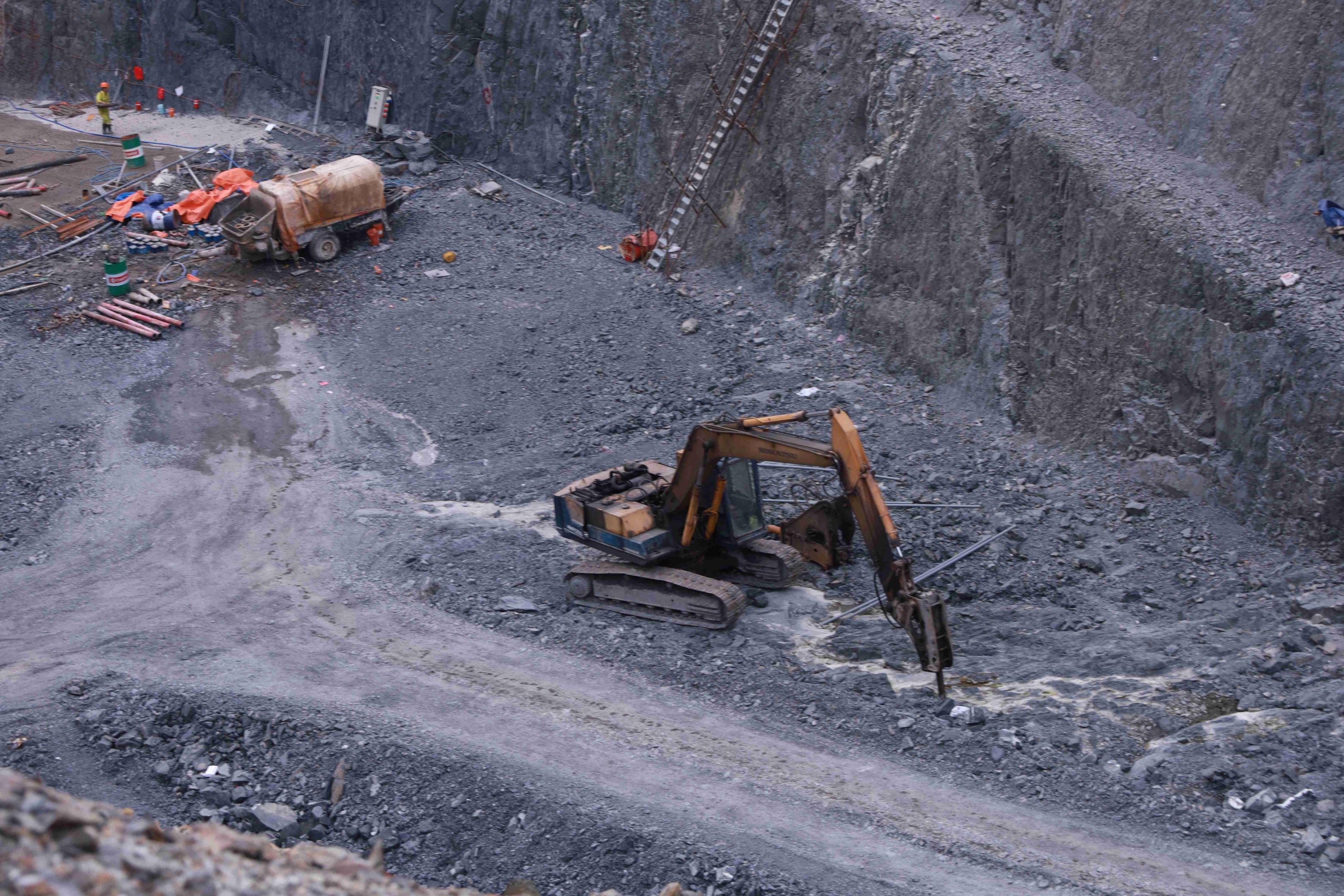

Công trường Nhà máy Thuỷ điện Trị An mở rộng gặp khó khăn trong việc tìm nguyên vật liệu đất, đá phục vụ thi công. Nguyên nhân một phần lớn từ việc địa chất không thuận lợi: đất và đá khu vực này có tính chất ngậm nước, không đủ tiêu chuẩn kỹ thuật để sử dụng trong xây dựng, do đó không thể tái sử dụng sau công tác đào.

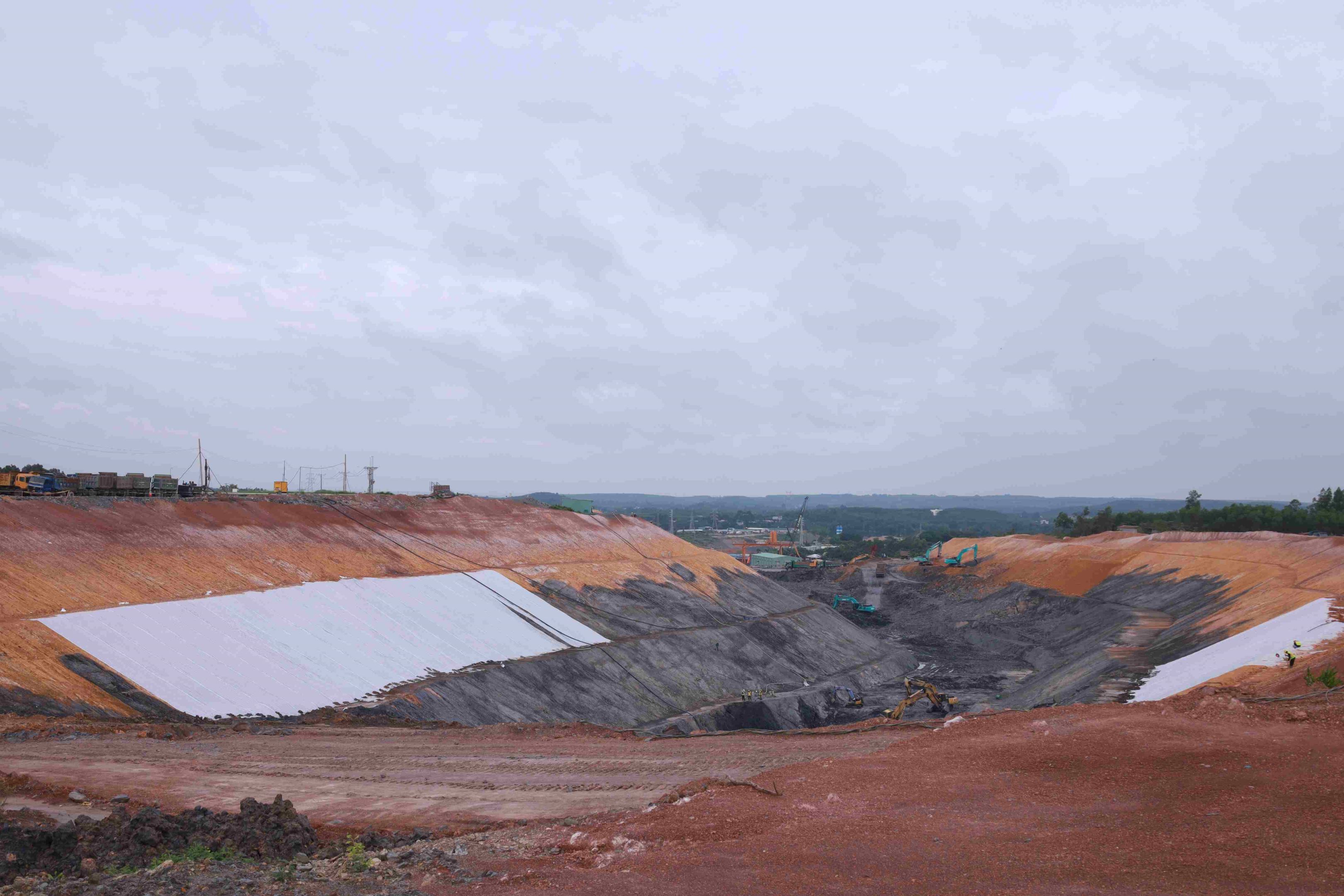

Đoàn công tác kiểm tra khu vực thi công cửa lấy nước. Tại một số vị trí dễ xói lở, nhà thầu căng phủ các tấm bạt (vải địa kỹ thuật) có tác dụng ngăn thấm nước. Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu nhà thầu bổ sung phương pháp gia cố nhằm tăng khả năng đối phó với nguy cơ sạt lở trong điều kiện giông lốc, mưa bão.

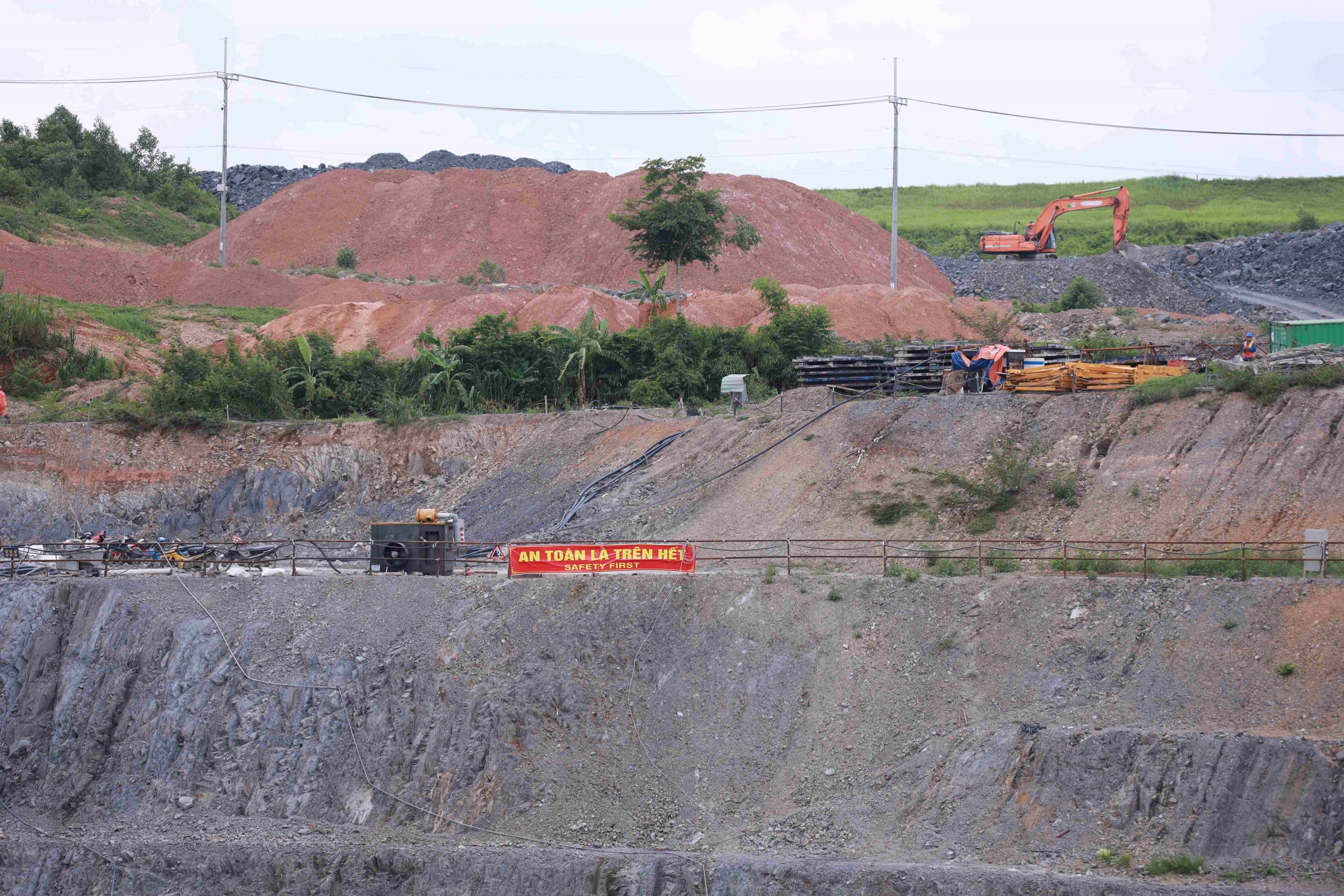

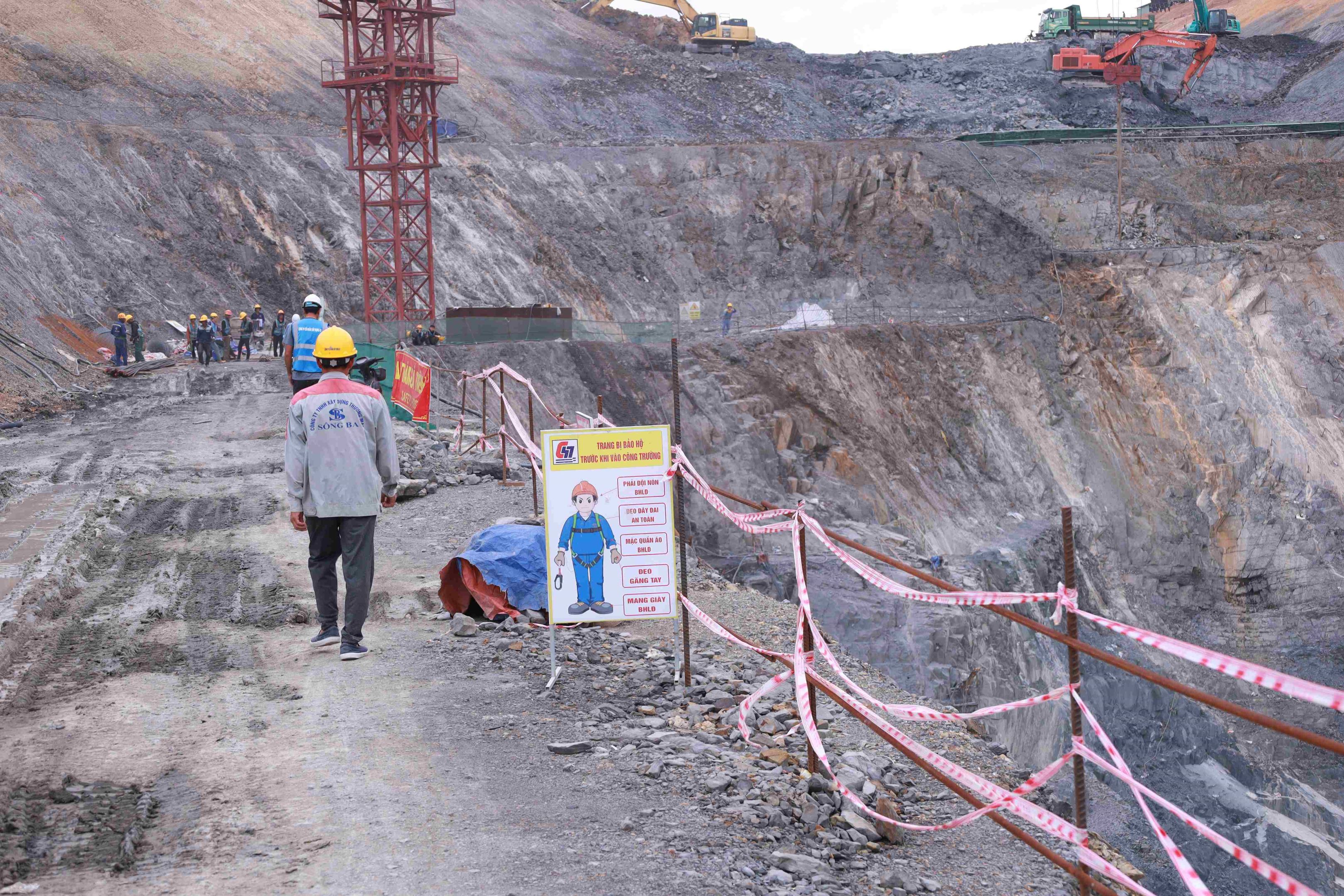

Theo báo cáo của EVNPMB3, các nhà thầu cơ bản tuân thủ các quy định về an toàn lao động, thường xuyên tổ chức kiểm tra, tập huấn và báo cáo định kỳ về công tác an toàn, vệ sinh, sức khỏe và môi trường
Sau khi kiểm tra trực tiếp tại công trường, đoàn công tác EVN có cuộc họp với EVNPMB3, PECC2, Công ty Thuỷ điện Trị An, Công ty Thuỷ điện Yaly cùng các nhà thầu thi công dự án tại văn phòng Ban điều hành dự án.
Website evn.com.vn sẽ tiếp tục thông tin về chương trình làm việc này.
