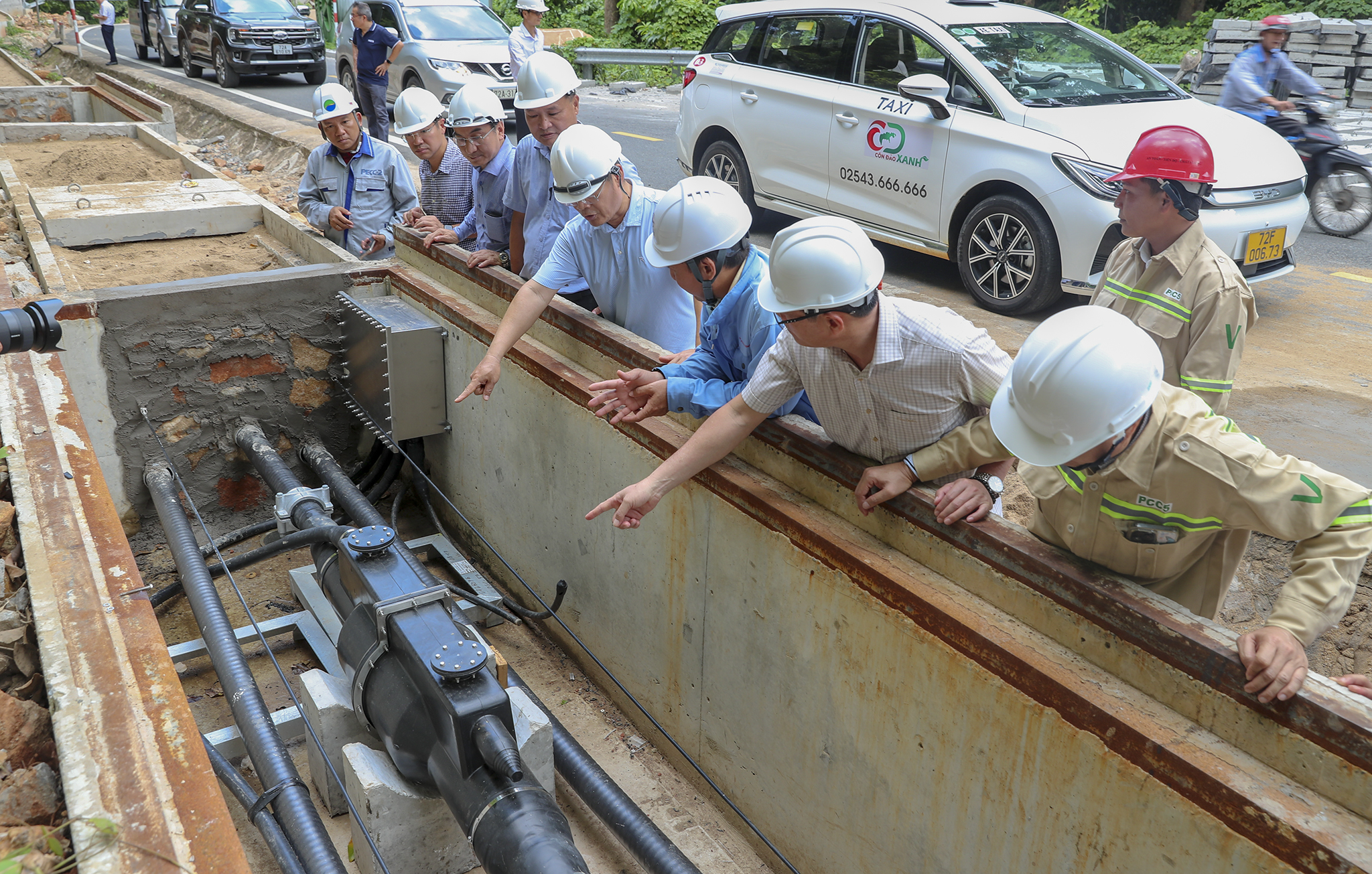

Theo Ban Quản lý dự án Điện 3, toàn bộ hầm nối cáp, bê tông mương cáp toàn tuyến phía Côn Đảo đã được nhà thầu hoàn thành. Dự kiến, hoàn thành kéo dây trước ngày 30/7/2025. Trong ảnh: Phó Tổng giám đốc EVN Nguyễn Tài Anh (mũ trắng, thứ 4 từ phải sang) trao đổi với nhà thầu tại 1 hầm nối cáp trên đảo.

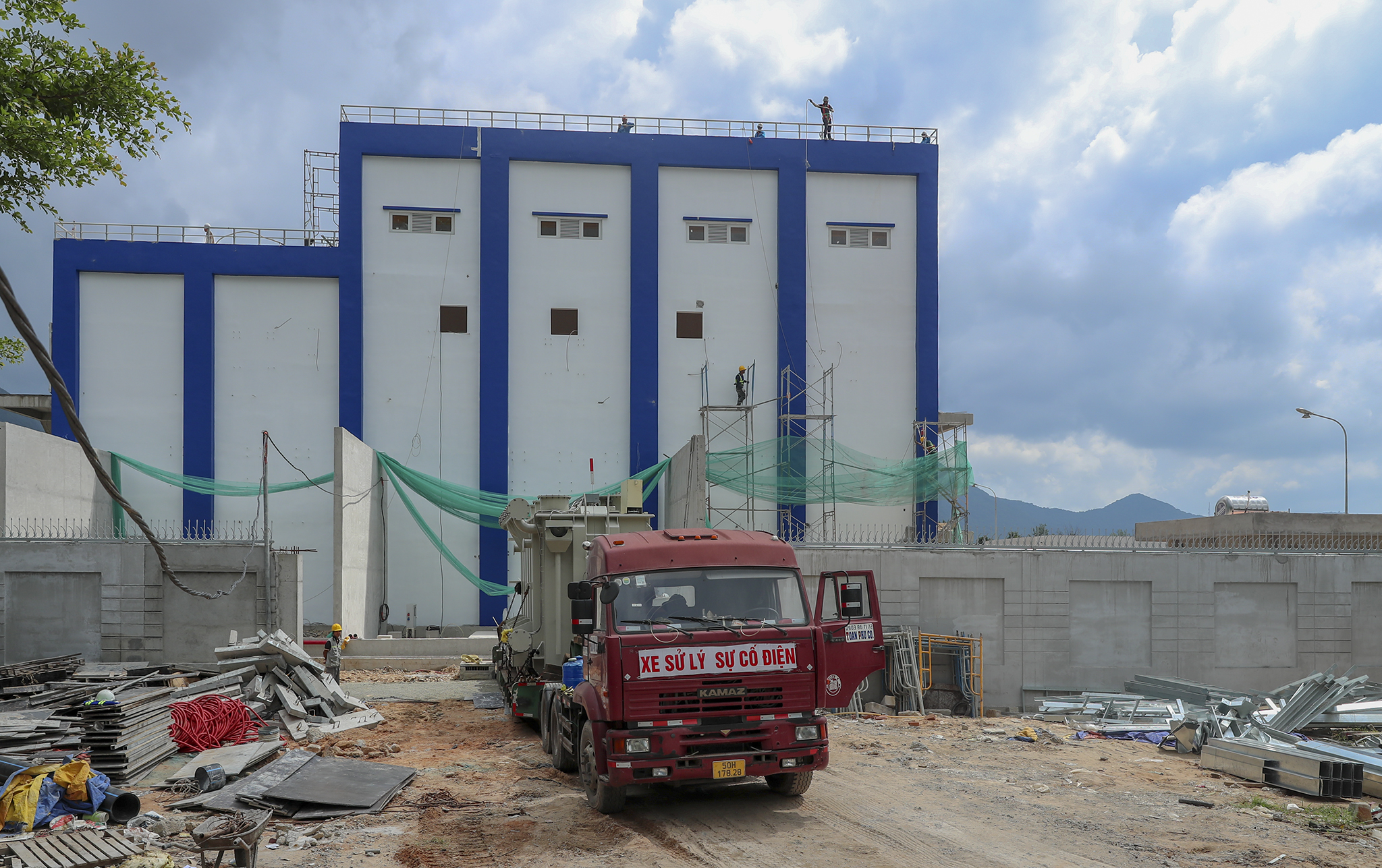

Trạm biến áp 110/22kV GIS Côn Đảo đang được nhà thầu gấp rút hoàn thiện để chuẩn bị cho công tác lắp đặt thiết bị. Lãnh đạo yêu cầu các đơn vị, nhà thầu ngoài việc đẩy nhanh tiến độ hoàn hiện cũng lưu ý đến công tác vệ sinh, che chắn cho các thiết bị không bị bụi bám.

Theo Ban Quản lý dự án Điện 3, công tác kéo rải cáp ngầm biển lô 1 dài 41km đã hoàn thành, cáp ngầm biển lô 2 hiện đã đến cảng Long An và dự kiến hoàn thành sang cáp ngày 15/7/2025.

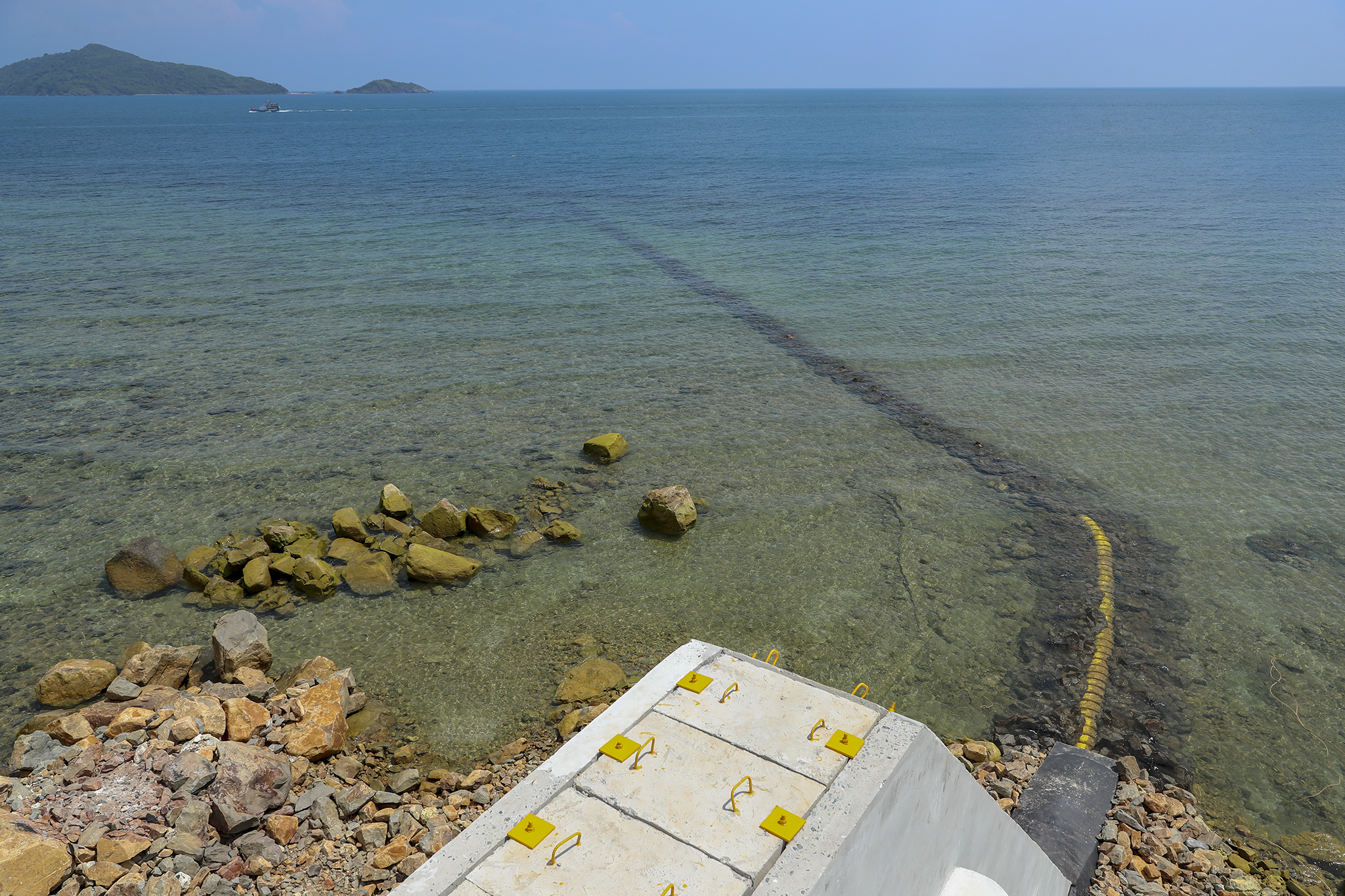

Dự án cấp điện từ lưới điện quốc gia cho Côn Đảo có quy mô cấp điện áp 110kV, tổng chiều dài 103,7km, trong đó cáp ngầm xuyên biển dài 77,7km. Trong ảnh là phần tiếp bờ Côn Đảo, nơi đón nhận nguồn điện lưới quốc gia đến với Côn Đảo.
