Cận cảnh thi công hố móng đường dây 500kV Lào Cai - Vĩnh Yên

13/04/2025 - 18:04 (GMT+7)

Thi công hố móng là một trong những công đoạn xây dựng vô cùng quan trọng trong dự án đường dây 500kV Lào Cai - Vĩnh Yên. Cột mốc tiến độ gần nhất mà dự án phải đạt được là hoàn thành công tác hố móng trong tháng 5/2025, tạo cơ sở để tiếp tục triển khai các giai đoạn dựng cột, kéo dây, phấn đấu hoàn thành công trình trước 31/8/2025. Chùm ảnh do evn.com.vn thực hiện tại 4 tỉnh Vĩnh Phúc, Phú Thọ, Yên Bái, Lào Cai trong các ngày 10-12/4.

Từ đầu tháng 3/2025 đến nay, Ban Quản lý dự án Điện 1 (EVNPMB1) và các nhà thầu đã khẩn trương bắt tay vào thi công đường tạm, thực hiện công tác san gạt, đào đúc móng. Trên toàn tuyến đường dây 500kV Lào Cai - Vĩnh Yên có 468 vị trí cột. Tùy từng khu vực địa chất khác nhau sẽ lựa chọn loại móng phù hợp, dự án chủ yếu có các vị trí móng trụ, một số ít vị trí nền đất yếu hơn sẽ thi công móng bản. Ảnh: N.Linh

Để kiểm soát đảm bảo tiến độ, chất lượng dự án, đại diện EVNPMB1 cùng đơn vị tư vấn giám sát thường xuyên có mặt tại các vị trí thi công trên công trường

Công nhân nhà thầu PC1 thực hiện đan thép tại móng cột vị trí VT414, thuộc xã Thái Hòa, huyện Lập Thạch, tỉnh Vĩnh Phúc. Đây là vị trí móng trụ với thiết kế chân móng néo, do đó thi công phức tạp hơn các vị trí khác

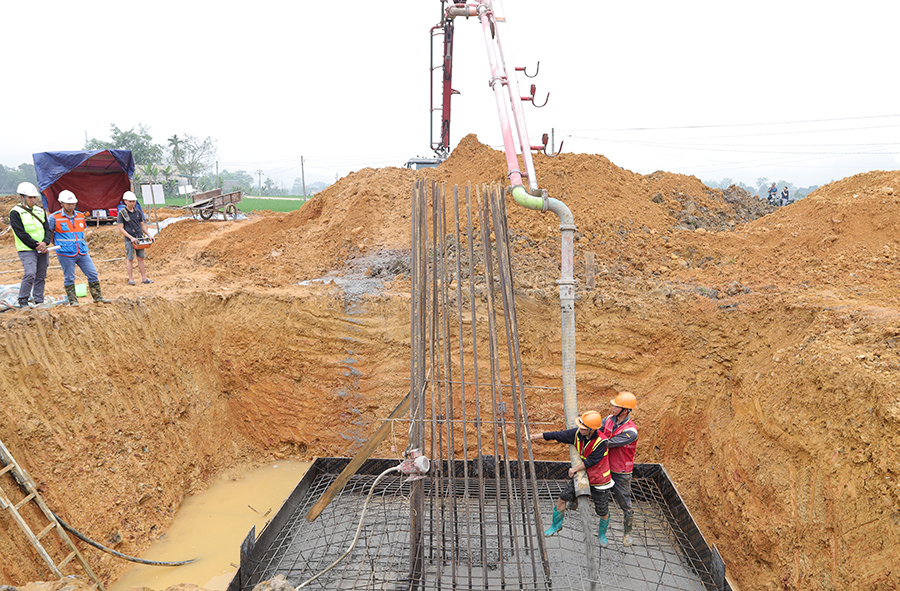

Sau khi hoàn thành các công đoạn đan cốt thép và vệ sinh, nhà thầu sẽ tiến hành đổ bê tông đế móng. Trong ảnh: Thi công đổ bê tông tại vị trí móng trụ VT173, xã Vĩnh Lạc, huyện Lục Yên, tỉnh Yên Bái

Một số vị trí đã hoàn thành bê tông đế móng, được chuyển sang thi công cổ trụ móng. Trong ảnh: Vị trí VT51, huyện Bảo Yên, tỉnh Lào Cai.

Công nhân thực hiện đưa bu lông neo vào vị trí thi công. Trong ảnh: Vị trí VT51, huyện Bảo Yên, tỉnh Lào Cai.

Đối với móng bản sẽ cần đổ khối lượng bê tông lớn, trung bình từ 1.000m3 đến 2.000m3 bê tông. Trong ảnh: Thi công tại vị trí VT349, đặt tại nền đất ruộng xã Liên Hòa, huyện Phù Ninh, tỉnh Phú Thọ

Công nhân vận chuyển cốt thép ra vị trí móng VT349

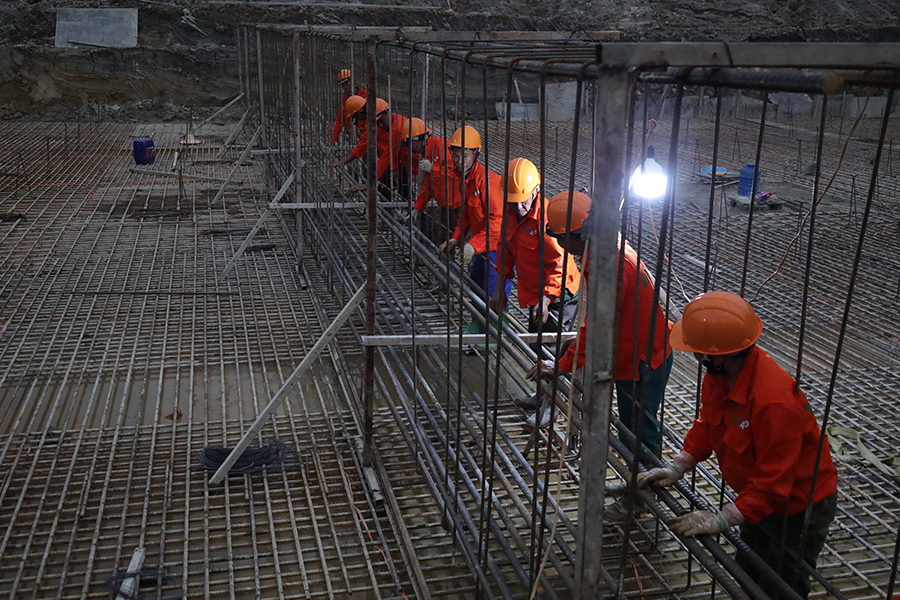

Tiến độ dự án cấp bách, nhà thầu bố trí thêm đèn sáng để công nhân lắp đặt cốt thép vị trí móng VT349 trong lúc chiều muộn

Tại nhiều vị trí, các nhà thầu đã tích cực bố trí làm ca đêm, tranh thủ thời tiết thuận lợi trước mùa mưa để đẩy nhanh tiến độ. Trong ảnh: Công nhân nhà thầu Sông Đà 11 thi công đêm tại vị trí VT167 tại tỉnh Yên Bái.


Phạm Ngọc (thực hiện) 13/04/2025 - 18:04 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Tham gia khóa đào tạo “Kiến thức về điện hạt nhân” được tổ chức ngày 27/11 tại Hà Nội, đội ngũ cán bộ Tập đoàn Điện lực Việt Nam (EVN) được cập nhật kiến thức về công nghệ, kinh tế, mô hình tài trợ vốn và kinh nghiệm quốc tế trong phát triển điện hạt nhân, góp phần phục vụ công tác chuẩn bị triển khai Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.


Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các công trình lưới điện phục vụ phát triển công nghiệp và hạ tầng tại Bắc Ninh, trong đó ưu tiên các dự án có thể bổ sung năng lực cấp điện trong năm 2027.
