Cấp nước đợt 1 cho gieo cấy vụ Đông Xuân: Hơn 90.000 ha có nước

13/01/2025 - 23:23 (GMT+7)

Theo báo cáo nhanh của Cục Thuỷ lợi (Bộ Nông nghiệp và Phát triển nông thôn) đến 17 giờ ngày 13/1, về tình hình lấy nước đợt 1 phục vụ gieo cấy vụ Đông Xuân 2024-2025, tổng diện tích có nước là 90.284 ha/488.615 ha, đạt 18,5%.

Trong ngày thứ hai của đợt 1 lấy nước, tổng diện tích có nước tăng 4,9% so với ngày 12/1. Cụ thể tại các địa phương như sau: Phú Thọ 62,6%, Nam Định 33%, Ninh Bình 29,3%, Vĩnh Phúc 21%, Hà Nam 13%, Hà Nội 11%, Thái Bình 9,2%, Hưng Yên 7%, Hải Dương 6,1%, Bắc Ninh 5,7%, Hải Phòng 3,5%.

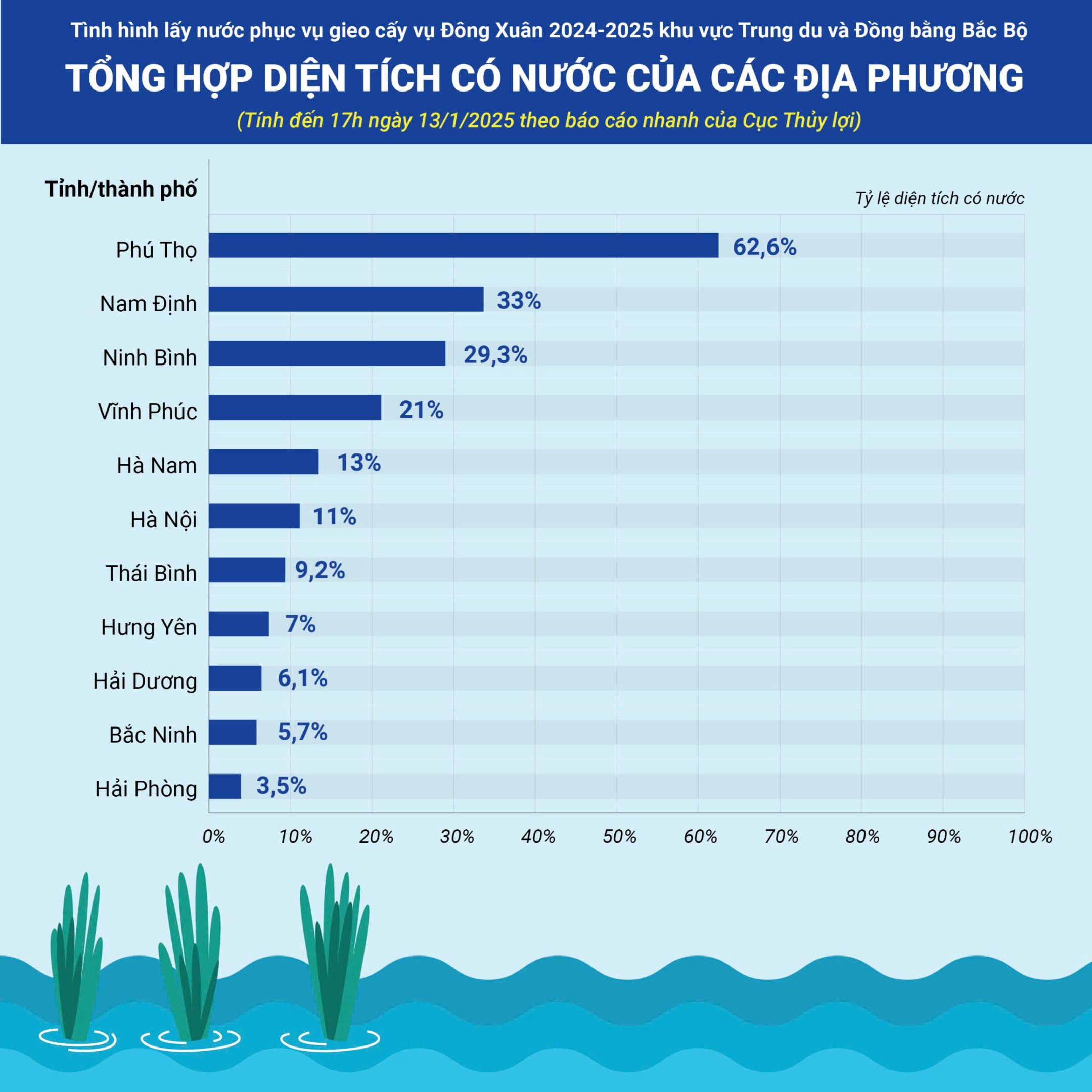

Biểu đồ Tổng hợp diện tích có nước của các địa phương đến 17h ngày 13/1/2025 (Nguyễn My)

Cục Thuỷ lợi cho biết, đợt 1 lấy nước vụ Đông Xuân 2024-2025 đang được thực hiện theo kế hoạch. Các hồ chứa thủy điện Hòa Bình, Tuyên Quang và Thác Bà đã vận hành tăng cường công suất phát điện từ 12h ngày 9/1/2025 để dâng mực nước hạ du (trước ngày bắt đầu lịch lấy nước khoảng 2,5 ngày).

Mực nước thực đo trung bình ngày 13/1/2025 (tính đến 15 giờ) tại Trạm Thủy văn Hà Nội đạt 1,55 m, cao nhất lúc 10 giờ đạt 1,93 m. Với dòng chảy được bổ sung từ các hồ chứa thủy điện, các công trình thủy lợi đã được cải tạo, sửa chữa, nâng cấp đủ điều kiện để vận hành lấy nước.

Nhiều địa phương khu vực Bắc Bộ đã tranh thủ lấy nước phục vụ gieo cấy - Ảnh: Thành Trung.

Cục Thuỷ lợi đề nghị Sở Nông nghiệp và Phát triển nông thôn các tỉnh, thành phố chỉ đạo các đơn vị quản lý, khai thác tiếp tục vận hành các phương tiện để lấy nước. Tập đoàn Điện lực Việt Nam bảo đảm duy trì lượng dòng chảy theo yêu cầu, tại Trạm Thủy văn Hà Nội ở mức trung bình khoảng 1,7 m.

Để tổ chức thực hiện công tác lấy nước đợt 1, trước đó Cục Thủy lợi đã thực hiện ban hành Công điện số 01/CĐ-TL-VHTT ngày 06/1/2025 về việc tổ chức lấy nước đợt 1 phục vụ gieo cấy lúa vụ Đông Xuân 2024-2025, khu vực Trung du và Đồng bằng Bắc Bộ. Theo đó, tổng thời gian đợt 1 là 5 ngày, từ 0 giờ ngày 12/1 đến 24 giờ ngày 16/1/2025.


Thành Trung 13/01/2025 - 23:23 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Tham gia khóa đào tạo “Kiến thức về điện hạt nhân” được tổ chức ngày 27/11 tại Hà Nội, đội ngũ cán bộ Tập đoàn Điện lực Việt Nam (EVN) được cập nhật kiến thức về công nghệ, kinh tế, mô hình tài trợ vốn và kinh nghiệm quốc tế trong phát triển điện hạt nhân, góp phần phục vụ công tác chuẩn bị triển khai Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.


Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các công trình lưới điện phục vụ phát triển công nghiệp và hạ tầng tại Bắc Ninh, trong đó ưu tiên các dự án có thể bổ sung năng lực cấp điện trong năm 2027.
