Chạy đua với mưa lũ: EVNCPC giữ vững an toàn điện cho người dân miền Trung - Tây Nguyên

09:40, 19/11/2025

Mưa lũ liên tiếp trút xuống nhiều địa phương miền Trung – Tây Nguyên, gây ngập sâu trên diện rộng và làm ảnh hưởng tới vận hành lưới điện. Trong bối cảnh đó, cán bộ, kỹ sư, công nhân của Tổng công ty Điện lực miền Trung (EVNCPC) đã túc trực 24/24, bám sát hiện trường, nỗ lực xử lý từng điểm sự cố để sớm khôi phục điện cho người dân.

Thách thức lớn với lực lượng CBCNV EVNCPC là diễn biến nước dâng quá nhanh tại nhiều khu vực trũng thấp. Nhiều tuyến đường bị chia cắt chỉ trong vài giờ, nước dâng bủa vây vào khu dân cư, xâm nhập hạ tầng lưới điện… Trong tình huống đó, lực lượng vận hành buộc phải cắt điện khẩn cấp tại các vị trí có nguy cơ ngập để bảo đảm an toàn cho người dân.

Trong đợt mưa lũ giữa tháng 11, toàn EVNCPC ghi nhận 354.994 khách hàng bị ảnh hưởng trên lưới trung áp và 4.418 trạm biến áp phân phối bị ngập.

Đến 07h00 ngày 19/11/2025, EVNCPC đã khôi phục 42,65% số khách hàng bị ảnh hưởng, tương ứng 151.417 khách hàng. Hiện vẫn còn 203.577 khách hàng trong vùng ngập sâu phải tạm ngừng cung cấp điện để bảo đảm an toàn. Hiện, 2.170 trạm biến áp (TBA) đã được khôi phục (49,12%), còn 2.248 trạm (3,91%) chưa thể vận hành do nước chưa rút.

Tại Gia Lai, còn 64.814 khách hàng (6,64%) và 856 TBA (7,4%) bị ảnh hưởng. Tại Đắk Lắk, còn 114.952 khách hàng (12,13%) và 1.172 TBA (11,07%) bị ngừng điện.

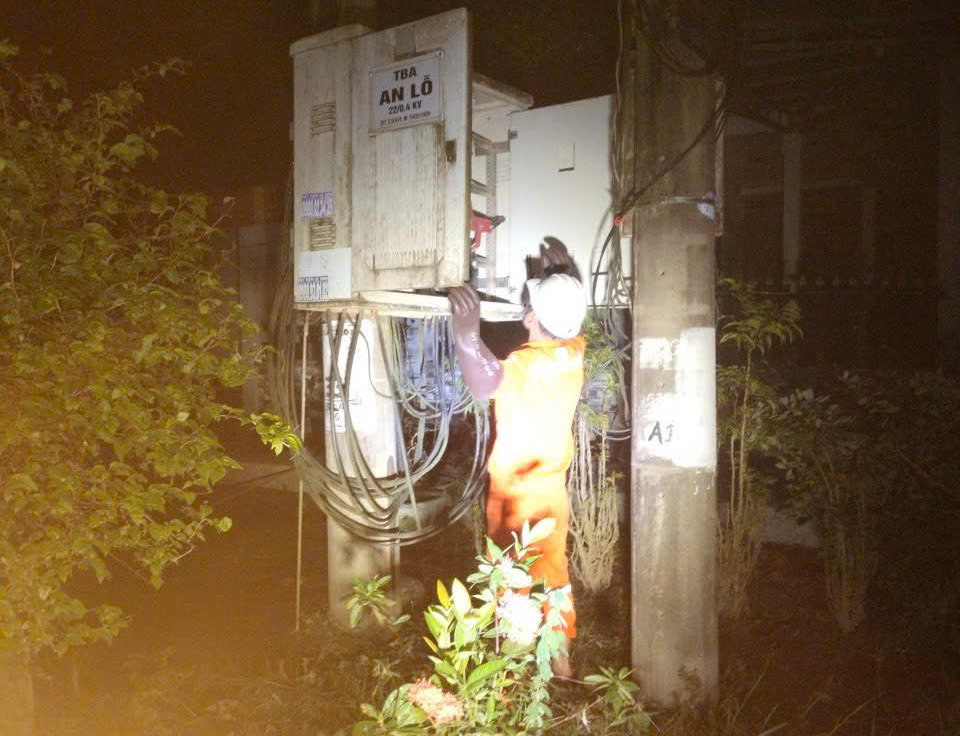

CBCNV EVNCPC túc trực đêm ngày để đảm bảo an toàn điện cho nhân dân. Ảnh: ĐVCC

Tại Khánh Hòa, tổng số khách hàng mất điện là 16.164 khách hàng. Trong đó, Công ty Cổ phần Điện lực Khánh Hòa còn 15.401 khách hàng (3,43%) với 126 TBA (2,07%) và Công ty Điện lực Khánh Hòa còn 763 khách hàng (0,37%) với 28 TBA (0,74%) bị ảnh hưởng.

Tại Đà Nẵng, còn 5.185 khách hàng (0,59%) và 54 TBA (0,53%) bị gián đoạn cấp điện. Quảng Ngãi còn 2.436 khách hàng (0,39%) và 11 TBA (0,17%) bị ảnh hưởng. Riêng Quảng Trị chỉ còn 26 khách hàng và 1 TBA bị ngừng điện.

Tại TP Huế, Công ty Điện lực Huế đã khôi phục cấp điện cho toàn bộ khách hàng bị ảnh hưởng, đạt 100%.

Hiện nay, các đơn vị điện lực phải trực chiến liên tục 24/24, cập nhật liên tục diễn biến mưa lũ. Ngay khi nước rút, các đội công nhân lập tức tiếp cận hiện trường và đóng điện trở lại sớm nhất khi đảm bảo điều kiện an toàn.


M.H

Share

EVNCPC đoạt 12 giải tại Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18

EVNCPC đoạt 12 giải tại Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18

Ngày 12/12, Liên hiệp các Hội Khoa học Kỹ thuật thành phố Đà Nẵng công bố quyết định công nhận 31 giải pháp đoạt giải tại Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18 (2024–2025), gồm 2 giải Nhất, 5 giải Nhì, 10 giải Ba và 14 giải Khuyến khích. Trong đó, Tổng công ty Điện lực miền Trung (EVNCPC) có 12 giải pháp đoạt giải, gồm 1 giải Nhất, 2 giải Nhì, 4 giải Ba và 5 giải Khuyến khích.


EVNCPC: Gần 750 cán bộ, nhân viên tham gia hiến máu nhân đạo trong ngày phát động

EVNCPC: Gần 750 cán bộ, nhân viên tham gia hiến máu nhân đạo trong ngày phát động

Ngày 12/12, tại thành phố Đà Nẵng, Tổng công ty Điện lực miền Trung (EVNCPC) tổ chức Chương trình hiến máu tình nguyện Tuần lễ hồng EVN lần thứ XI. Năm 2025 đánh dấu 11 năm liên tiếp chương trình được triển khai, góp phần bổ sung nguồn máu điều trị vốn thường thiếu hụt vào dịp cuối năm.


Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra tình hình thi công Nhà máy Nhiệt điện Quảng Trạch I

Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra tình hình thi công Nhà máy Nhiệt điện Quảng Trạch I

Sáng 12/12, Phó Tổng giám đốc EVN Nguyễn Tài Anh và đoàn công tác EVN đã kiểm tra công trường Nhà máy Nhiệt điện Quảng Trạch I (tỉnh Quảng Trị). Hiện nay, các lực lượng thi công đang tập trung triển khai công việc chuẩn bị cho hòa lưới tổ máy 1 dự kiến trong tháng 1/2026.


Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra tình hình thi công Nhà máy Nhiệt điện Quảng Trạch I

Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra tình hình thi công Nhà máy Nhiệt điện Quảng Trạch I

Sáng 12/12, Phó Tổng giám đốc EVN Nguyễn Tài Anh và đoàn công tác EVN đã kiểm tra công trường Nhà máy Nhiệt điện Quảng Trạch I (tỉnh Quảng Trị). Hiện nay, các lực lượng thi công đang tập trung triển khai công việc chuẩn bị cho hòa lưới tổ máy 1 dự kiến trong tháng 1/2026.


Bộ Nông nghiệp và Môi trường thông báo lịch lấy nước để gieo cấy lúa vụ Đông Xuân 2025 - 2026

Bộ Nông nghiệp và Môi trường thông báo lịch lấy nước để gieo cấy lúa vụ Đông Xuân 2025 - 2026

Tại Thông báo số 730/TB-BNNMT ngày 11/12/2025 của Bộ Nông nghiệp và Môi trường, lịch lấy nước phục vụ gieo cấy lúa vụ Đông Xuân 2025 - 2026 khu vực Trung du và Đồng bằng Bắc Bộ dự kiến trong 2 đợt, tổng cộng 12 ngày.
