Đường dây 220kV Nhiệt điện Thái Bình 2 - Trực Ninh là tuyến đường dây mạch kép, đóng vai trò quan trọng trong truyền tải điện khu vực Trung - Bắc. Trong kế hoạch sửa chữa lớn năm 2026, PTC1 đã xây dựng phương án thay thế cách điện, phụ kiện và xử lý khiếm khuyết tại 54 vị trí thuộc cung đoạn cột 27 - 146 của đường dây 220kV Nhiệt điện Thái Bình 2 - Trực Ninh.

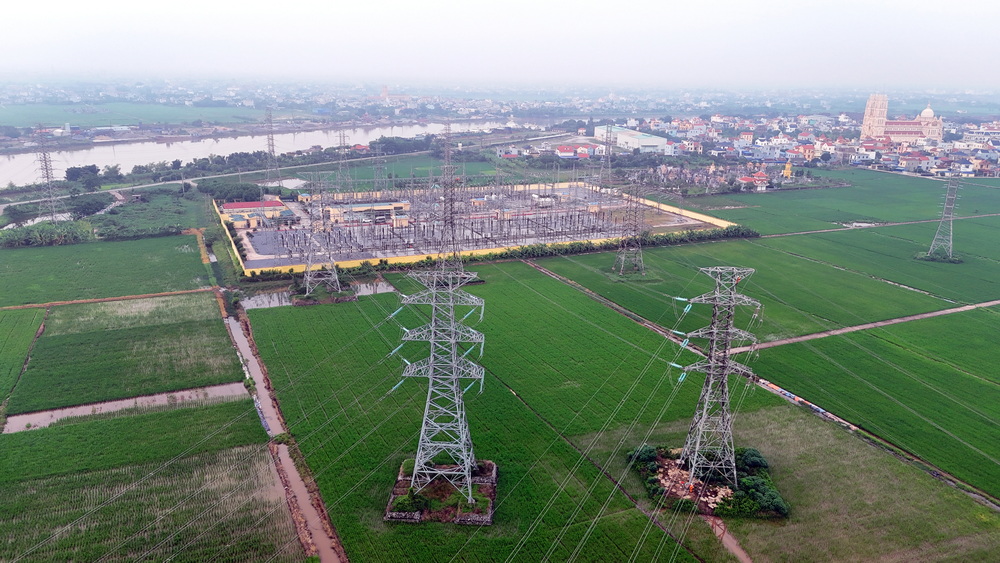

Xuất tuyến đường dây 220kV Nhiệt điện Thái Bình 2 – Trực Ninh tại Trạm biến áp 220kV Trực Ninh
Công tác sửa chữa được thực hiện trong 2 đợt, từ ngày 11 - 13/8 và 15 - 17/8/2026, theo phương án cắt điện từng lộ. Trước đó, Truyền tải điện Ninh Bình đã chuẩn bị vật tư, nhân lực, phương tiện và thống nhất phương án phối hợp, biện pháp an toàn với các đơn vị tham gia.
Ngoài Truyền tải điện Ninh Bình, lực lượng thi công còn có Truyền tải điện Hà Tĩnh, Truyền tải điện Hòa Bình và Truyền tải điện Tây Bắc 2. Gần 100 cán bộ, công nhân viên được huy động tham gia thi công, giám sát và phục vụ tại công trường.
Lực lượng thi công được tổ chức thành 5 nhóm, gồm 3 nhóm làm việc tại các cột néo và 2 nhóm tại các cột đỡ, triển khai đồng thời tại nhiều vị trí. Truyền tải điện Ninh Bình trực tiếp thi công tại 18 vị trí và bố trí lực lượng thực hiện thủ tục cho phép làm việc, giám sát các đơn vị phối hợp và kiểm soát an toàn.
Đường dây 220kV Nhiệt điện Thái Bình 2 - Trực Ninh là đường dây mạch kép đi chung cột. Khi một lộ được cắt điện để thi công, lộ còn lại vẫn mang điện. Do đó, quá trình sửa chữa phải tuân thủ nghiêm các yêu cầu về an toàn, đặc biệt là khoảng cách với phần đường dây đang vận hành.

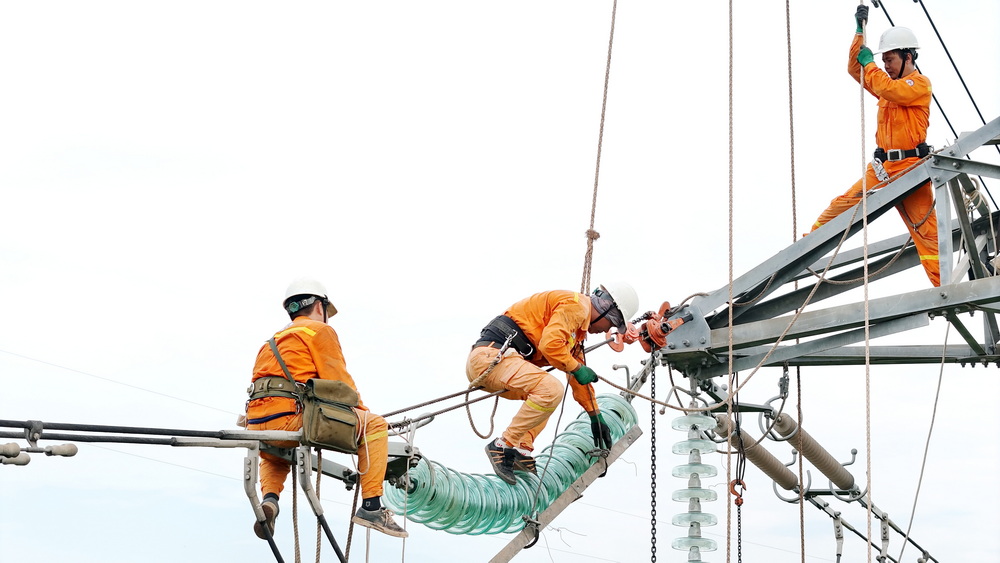

Nhân viên Truyền tải điện Hà Tĩnh thi công tại vị trí cột 73, đường dây 220kV Nhiệt điện Thái Bình 2 – Trực Ninh
Việc hoàn thành sửa chữa tại 54 vị trí đã góp phần xử lý kịp thời các khiếm khuyết, nâng cao độ tin cậy vận hành đường dây 220kV Nhiệt điện Thái Bình 2 - Trực Ninh; đồng thời chủ động chuẩn bị trạng thái vận hành an toàn cho hệ thống điện trong các ngày lễ lớn sắp tới.
