Cụm dự án truyền tải giải tỏa công suất các nhà máy điện Nhơn Trạch 3, 4 còn nhiều vướng mắc mặt bằng

22/07/2025 - 14:25 (GMT+7)

Vừa qua, Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) đã đi kiểm tra thực địa các dự án truyền tải do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đầu tư xây dựng để giải tỏa công suất Nhà máy điện (NMĐ) Nhơn Trạch 3 và Nhơn Trạch 4.

Với dự án đường dây 220kV NMĐ Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành đi qua các xã Đại Phước, Phước An, Nhơn Trạch, An Phước, tỉnh Đồng Nai. Kế hoạch đóng điện trong quý 3/2025. Tình hình triển khai đến nay, đã vận động bàn giao 59/87 vị trí móng, đúc móng xong 50/87 vị trí, dựng cột 30/87 vị trí và đang tổ chức kéo dây.

"Nút thắt" lớn nhất của dự án này là vị trí số 2 (vị trí đi chung cột gồm 4 mạch đường dây, trong đó 2 mạch đường dây 220kV Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành và 2 mạch đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái). Tại vị trí này, hộ dân cản trở không cho thi công dựng cột và kéo dây, mặc dù chính quyền địa phương đã mời vận động nhiều lần.

Với dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân – Cát Lái, kế hoạch đóng điện của dự án là trong tháng 7/2025. Tình hình triển khai đến nay, dự án đã vận động bàn giao mặt bằng 11/11 vị trí móng và hành lang an toàn, đã cơ bản hoàn thành thi công. Hiện, còn đang chờ hoàn thành vị trí số 2 thuộc dự án đường dây 220kV NMĐ Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành để đấu nối với sân phân phối NMĐ Nhơn Trạch 3.

Với dự án đường dây 220kV Long Thành - Công nghệ cao, kế hoạch đóng điện trong tháng 12/2025. Dự án đã thực hiện xong công tác đo vẽ, đã họp dân, chưa hoàn thành lập và phê duyệt phương án bồi thường.

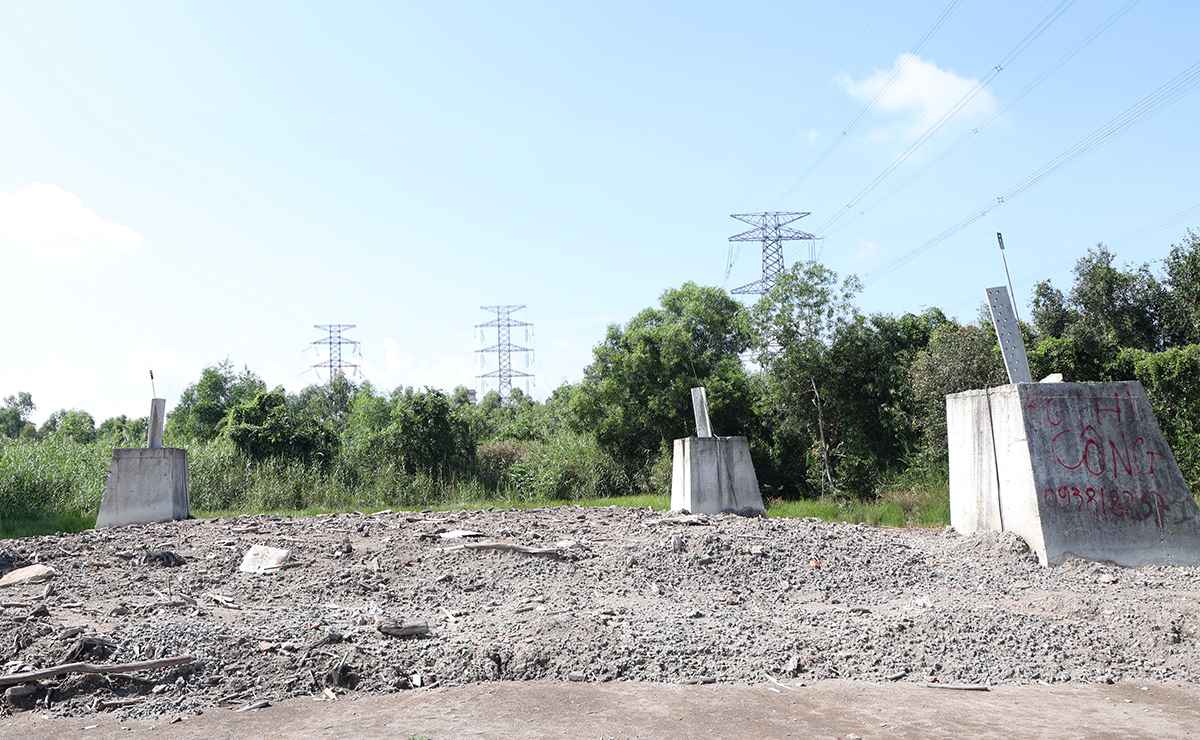

Vị trí số 2 thuộc dự án đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500kV Long Thành đang gặp vướng mắc. Ảnh: Lê Linh

Với dự án Trạm biến áp 220kV Khu công nghiệp Nhơn Trạch (250MVA) và đấu nối trên địa bàn huyện Nhơn Trạch, kế hoạch hoàn thành đóng điện trong tháng 12/2025. Dự án đã thi công nhà điều khiển, nhà bơm, nhà bảo vệ, nhà nghỉ ca, bể nước phòng cháy chữa cháy; đang thi công hoàn thiện móng, thiết bị sân phân phối, mương cáp, hàng rào. Tuy nhiên dự án chưa được phê duyệt phương án bồi thường giải phóng mặt bằng nên chưa chi trả tiền cho các hộ dân.

Kiểm tra hiện trường vào ngày 16/7, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo nhấn mạnh đây là cụm dự án truyền tải có ý nghĩa rất quan trọng đối với hệ thống điện quốc gia, phục vụ cho phát triển kinh tế xã hội của đất nước và đời sống Nhân dân. Hiện NMĐ Nhơn Trạch 3 đã hoàn thành chạy thử nghiệm để sẵn sàng phát điện thương mại trong tháng 8/2025. Nếu các dự án truyền tải điện không kịp tiến độ, sẽ không giải tỏa được công suất nguồn điện, gây lãng phí lớn.

Ông Hoàng Trọng Hiếu yêu cầu EVNNPT tiếp tục phối hợp chặt chẽ với chính quyền địa phương để tập trung tháo gỡ vướng mắc, đồng thời tích cực tuyên truyền vận động để người dân đồng thuận. Trong trường hợp đã tính đúng, tính đủ mà hộ dân cố tình chống đối, cần báo cáo tỉnh Đồng Nai để đảm bảo an ninh trật tự trong quá trình thi công, đặc biệt là vị trí số 2.

Ông Hoàng Trọng Hiếu  – Phó Chánh Văn phòng Ban Chỉ đạo cùng đoàn công tác kiểm tra thực địa tiến độ cụm dự án

Cũng theo ông Hoàng Trọng Hiếu, đây là các dự án trọng điểm quốc gia, nằm trong danh mục của Ban Chỉ đạo theo dõi. Ban Chỉ đạo sẽ có ý kiến với tỉnh Đồng Nai vào cuộc quyết liệt, tập trung tháo gỡ vướng mắc mặt bằng trong tháng 7/2025 để sớm hoàn thành dự án đáp ứng được yêu cầu đề ra.


Lê Linh 22/07/2025 - 14:25 (GMT+7)
Share

EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

Phương pháp thử nghiệm đánh giá khả năng cháy lan theo tiêu chuẩn UL 9540A là một trong những nội dung trọng tâm tại hội thảo do Tập đoàn Điện lực Việt Nam (EVN) phối hợp với UL Standards & Engagement (ULSE) tổ chức chiều 12/11 tại Hà Nội.


Tổng giám đốc EVN Nguyễn Anh Tuấn tiếp và làm việc với đoàn cán bộ Nhà nước Palestine

Tổng giám đốc EVN Nguyễn Anh Tuấn tiếp và làm việc với đoàn cán bộ Nhà nước Palestine

Chiều 12/11, tại Hà Nội, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn tiếp và làm việc với đoàn cán bộ Nhà nước Palestine do bà Laila Khaled Farid Eghreib, Thứ trưởng Bộ Công nghiệp Palestine làm trưởng đoàn.


Đảm bảo điện cho mục tiêu tăng trưởng hai con số: EVNSPC chủ động từ sớm

Đảm bảo điện cho mục tiêu tăng trưởng hai con số: EVNSPC chủ động từ sớm

Công tác cung ứng điện năm 2027 dự báo sẽ đối mặt với nhiều áp lực lớn do ảnh hưởng của El Nino kéo dài và tốc độ tăng trưởng phụ tải cao. Bám sát định hướng điều hành từ Bộ Công Thương, chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) đã và đang triển khai đồng bộ các giải pháp.


Thống nhất nhiều nội dung đẩy nhanh tiến độ giải ngân khoản vay đầu tiên cho Thủy điện tích năng Bác Ái

Thống nhất nhiều nội dung đẩy nhanh tiến độ giải ngân khoản vay đầu tiên cho Thủy điện tích năng Bác Ái

Tiếp tục chương trình làm việc của đoàn công tác Bên cho vay Dự án Thủy điện tích năng Bác Ái (tỉnh Khánh Hòa), sáng 12/11, tại tỉnh Khánh Hòa đã diễn ra buổi làm việc giữa Tập đoàn Điện lực Việt Nam (EVN), đoàn công tác của Bên cho vay với UBND tỉnh Khánh Hòa, nhằm xúc tiến việc hoàn tất các điều kiện để giải ngân khoản vay đầu tiên cho Dự án.
