Dồn lực đưa Dự án đường dây 220kV đấu nối Nghĩa Lộ – Trạm biến áp 500kV Việt Trì về đích

15/10/2025 - 10:03 (GMT+7)

Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì là một trong những dự án được Tổng Liên đoàn lao động Việt Nam và Tập đoàn Điện lực Việt Nam (EVN) phát động thi đua đẩy nhanh tiến độ hoàn thành trong năm 2025. Hiện nay dự án đang tăng tốc thi công phấn đấu về đích trong thời gian sớm nhất.

Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban QLDA các công trình điện miền Trung (CPMB) thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi hoàn thành. Dự án có quy mô 2 mạch với chiều dài gần 94 km, đi qua địa bàn tỉnh Yên Bái và Phú Thọ.

Ông Nguyễn Văn Tình - Phó Giám đốc CPMB cho biết: Đến nay dự án đã vận động bàn giao mặt bằng 256/256 vị trí móng, bàn giao 112/256 khoảng cột (tương ứng 40/96 khoảng néo hành lang tuyến). Về tiến độ thi công, đã đúc móng xong 253 vị trí, dựng cột xong 175 vị trí, bàn giao 256/256 cột đến công trường và đang tổ chức kéo dây. Hiện trên tuyến có nhiều tổ, đội thi công đồng bộ dựng cột, kéo dây.

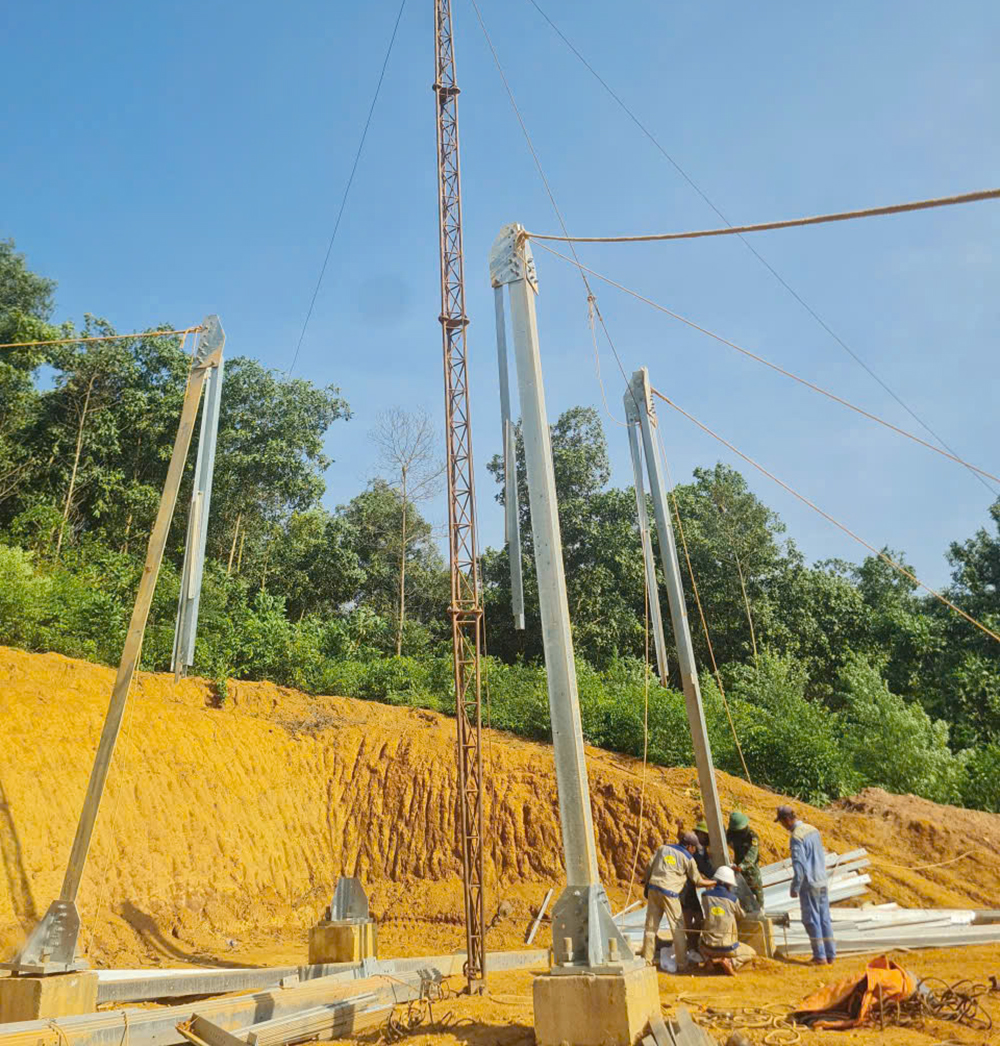

Thi công dựng cột vị trí 212 Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì. Ảnh: Lê Linh

Theo CPMB, quá trình triển khai, dự án gặp khó khăn chủ yếu trong công tác BTGPMB. Các cấp huyện, thị xã đã giải thể và các xã đã sáp nhập mới vào hoạt động nên các các quy trình, đơn giá về BTGPMB của các địa phương chờ ban hành lại. Cùng với đó, các địa phương gặp khó khăn về nhân lực trong thực hiện các thủ tục về BTGPMB.

CPMB đang phối hợp chặt chẽ với chính quyền địa phương để tháo gỡ từng bước những vướng mắc cụ thể để đảm bảo có mặt bằng thi công. CPMB cũng đã yêu cầu các đơn vị tham gia dự án tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt; tổ chức vận động các hộ dân bàn giao mặt bằng phần móng; tăng cường nhân lực, thiết bị để tập trung triển khai thi công dựng cột, kéo dây đồng loạt các vị trí, các khoảng cột hiện nay.

Dự án sau khi hoàn thành giúp giải phóng công suất từ các nhà máy thủy điện vừa và nhỏ khu vực Tây Bắc. Ngoài ra, còn giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của khu vực Tây Bắc.

Đồng thời dự án góp phần tăng cường liên kết hệ thống điện, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia; Tăng cường đảm bảo điện cho miền Bắc ngay từ năm 2025.

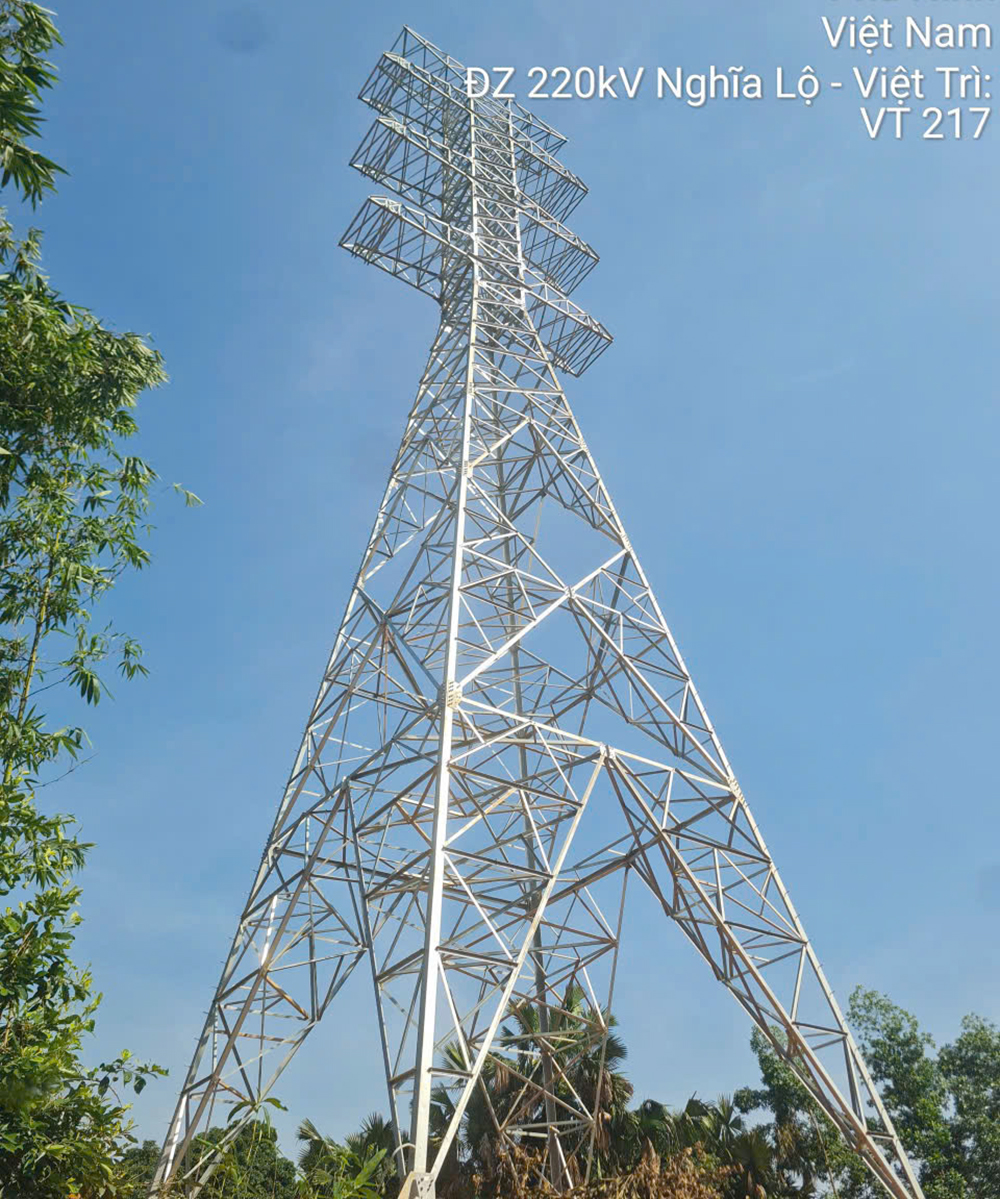

Dự án đã dựng cột xong 175 vị trí. Trong ảnh vị trí cột 217 thuộc địa bàn tỉnh Phú Thọ

Tại cuộc họp rà soát tiến độ dự án mới đây, ông Trương Hữu Thành – Phó Tổng giám đốc EVNNPT yêu cầu toàn công trường phải quyết tâm cao, nỗ lực lớn để đưa dự án về đích. Trong đó, lãnh đạo EVNNPT giao lãnh đạo CPMB thường xuyên bám công trường, tập trung chỉ đạo, điều hành đảm bảo hoàn thành đúc móng xong toàn tuyến chậm nhất ngày 20/10/2025; Hoàn thành dựng cột xong toàn tuyến chậm nhất ngày 25/10/2025; Hoàn thành kéo dây xong toàn tuyến chậm nhất ngày 10/11/2025 để tiến hành nghiệm thu đóng điện trong tháng 11/2025.

Những khó khăn vướng mắc đều phải được giải quyết kịp thời tại công trường. Cùng với đó, bám sát chính quyền địa phương, các sở, ngành liên quan để tháo gỡ những vướng mắc trong BTGPMB. Cùng với đó phối hợp với chính quyền địa phương tổ chức tuyên truyền vận động các hộ dân đồng thuận với dự án.

Phó Tổng giám đốc EVNNPT yêu cầu CPMB tổ chức họp với từng nhà thầu xây lắp của dự án, trên cơ sở các mốc tiến độ cụ thể như trên để đôn đốc điều hành thi công. Đồng thời yêu cầu các nhà thầu phải thi công đồng loạt, song song đối với các khối lượng còn lại phải thi công của dự án để đảm bảo các mốc tiến độ yêu cầu nêu trên. Lãnh đạo EVNNPT giao các nhà thầu xây lắp huy động mọi nguồn lực với đầy đủ nhân lực, máy thi công,… để thi công đồng loạt, song song dựng trụ các vị trí, kéo dây các khoảng néo, đảm bảo đóng điện dự án theo đúng yêu cầu. Các Ban chuyên môn của EVNNPT thường xuyên nắm bắt tình hình thi công trên công trường để cùng CPMB giải quyết các vướng mắc; kịp thời báo cáo và tham mưu lãnh đạo Tổng công ty giải quyết các khó khăn, vướng mắc vượt thẩm quyền.


Lê Linh 15/10/2025 - 10:03 (GMT+7)
Share

Tiết kiệm điện: Hiệu quả từ sự chung tay của chính quyền, ngành Điện và người dân

Tiết kiệm điện: Hiệu quả từ sự chung tay của chính quyền, ngành Điện và người dân

Thực hiện chỉ đạo của Thủ tướng Chính phủ, cả nước đang hướng tới mục tiêu tiết kiệm tối thiểu 3% tổng điện năng tiêu thụ toàn quốc trong năm 2026 và tối thiểu 10% trong các tháng cao điểm nắng nóng (từ tháng 4 đến tháng 7). Ghi nhận của evn.com.vn tại TP Hồ Chí Minh cho thấy nhiều kết quả tích cực từ sự đồng hành giữa ngành Điện, chính quyền và người dân.


EVNHANOI đưa công nghệ AI và hệ sinh thái chăm sóc khách hàng tới ENTECH HANOI 2026

EVNHANOI đưa công nghệ AI và hệ sinh thái chăm sóc khách hàng tới ENTECH HANOI 2026

Hệ thống giám sát vận hành lưới điện cao thế ứng dụng trí tuệ nhân tạo (AI) và hệ sinh thái chăm sóc khách hàng là hai điểm nhấn công nghệ nổi bật được Tổng công ty Điện lực TP Hà Nội (EVNHANOI) giới thiệu tại Hội chợ Triển lãm quốc tế Công nghệ Năng lượng - Môi trường Hà Nội 2026 (ENTECH HANOI 2026).


Sẵn sàng các phương án đảm bảo cung ứng điện phục vụ phát triển kinh tế và đời sống Nhân dân

Sẵn sàng các phương án đảm bảo cung ứng điện phục vụ phát triển kinh tế và đời sống Nhân dân

Sáng ngày 22/6, tại trụ sở Bộ Công Thương, Bộ trưởng Lê Mạnh Hùng đã chủ trì cuộc làm việc với Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan nhằm đánh giá toàn diện công tác đảm bảo cung ứng điện trong 6 tháng đầu năm 2026, giải pháp trong thời gian tới trước những khó khăn và thách thức do điều kiện thời tiết diễn biến phức tạp, nhu cầu phụ tải tiếp tục tăng cao.


Công nghệ số giúp EVNNPC kéo giảm tổn thất điện năng

Công nghệ số giúp EVNNPC kéo giảm tổn thất điện năng

Dù quản lý lưới điện trên địa bàn rộng với nhiều khu vực miền núi, vùng sâu, vùng xa, Tổng công ty Điện lực miền Bắc (EVNNPC) vẫn duy trì đà giảm tổn thất điện năng liên tục trong những năm qua. Kết quả này phản ánh hiệu quả của việc đẩy mạnh chuyển đổi số, hiện đại hóa hệ thống đo đếm và ứng dụng các công nghệ giám sát vận hành tiên tiến.


Công đoàn Điện lực Việt Nam có 1 tập thể và 1 cá nhân được Tổng Liên đoàn Lao động Việt Nam tặng Bằng khen

Công đoàn Điện lực Việt Nam có 1 tập thể và 1 cá nhân được Tổng Liên đoàn Lao động Việt Nam tặng Bằng khen

Vừa qua, tại TPHCM, Tổng Liên đoàn Lao động Việt Nam (LĐLĐVN) tổ chức Hội nghị tổng kết Tháng Công nhân và Tháng hành động về An toàn, vệ sinh lao động năm 2026. Tại Hội nghị, Công đoàn Điện lực Việt Nam (ĐLVN) vinh dự có 1 cá nhân và 1 tập thể được Tổng Liên đoàn Lao động Việt Nam tặng Bằng khen.
