Dự án Thủy điện Hòa Bình mở rộng: Nhiều mục tiêu thi công quan trọng trong quý 2 năm 2025

02/04/2025 - 17:01 (GMT+7)

Ngày 2/4, tại Hòa Bình, đã diễn ra cuộc họp giao ban công trường Nhà máy Thủy điện Hòa Bình mở rộng về kết quả thực hiện công tác quý 1, triển khai nhiệm vụ quý 2 năm 2025. Thành viên HĐTV EVN Đặng Huy Cường và Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì cuộc họp.

Cùng tham dự cuộc họp còn có Trưởng ban Kiểm soát EVN Đỗ Thị Loát, đại diện các Ban chuyên môn EVN, đại diện các đơn vị tư vấn thiết kế, các nhà thầu.

Báo cáo lãnh đạo Tập đoàn, Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) Bùi Phương Nam cho biết, quý 1 là khoảng thời gian có điều kiện thời tiết thuận lợi cho công tác thi công. Nhà thầu đã có nhiều nỗ lực trong việc huy động nhân lực, thiết bị, nguyên vật liệu, tổ chức thi công ngay trong và sau dịp nghỉ tết Nguyên đán Ất Tỵ nên đã cơ bản hoàn thành các mục tiêu đối với một số hạng mục. Trong đó, khối lượng tổng thể quý I, về thi công bê tông cửa lấy nước đạt 157% kế hoạch; công tác tháo dỡ đê quây cửa lấy nước đạt 122% kế hoạch; thi công bê tông hầm số 1, hầm số 2 lần lượt đạt 115,8%, 121,4% kế hoạch;...

Cụ thể, tại khu vực cửa lấy nước đã hoàn thành bê tông đến cao độ 95,0m; hoàn thành lắp đặt van vận hành, hạ cửa van vận hành giai đoạn 1 phục vụ chống lũ và tháo dỡ đê quây. Trên công trường đã triển khai công tác tháo dỡ đê quây cửa lấy nước từ ngày 16/2/2025. Đối với hạng mục Nhà máy và kênh xả, công tác thi công đã bàn giao mặt bằng cốc máy phát và gian lắp ráp trong tháng 3/2025, đã cơ bản bàn giao cho đơn vị lắp máy theo yêu cầu...

Giám đốc EVNPMB1 Bùi Phương Nam báo cáo Thành viên HĐTV EVN Đặng Huy Cường về tiến độ thi công dự án

Trên công trường, công tác quản lý chất lượng được đơn vị tư vấn giám sát thực hiện theo các quy định. Các kết quả thí nghiệm cho thấy chất lượng bê tông, vật liệu liên quan đáp ứng yêu cầu kỹ thuật. Công tác sức khỏe, an toàn, môi trường (HSE) được chú trọng thực hiện. Đơn vị tư vấn giám sát hằng ngày thực hiện việc giám sát HSE tại hiện trường, tổ chức kiểm tra công tác phòng cháy chữa cháy; đồng thời, tăng cường tuyên truyền, yêu cầu người lao động trên công trường phải thực hiện nghiêm các quy trình, quy định về an toàn.

Đối với công tác giải phóng mặt bằng, tới nay đã hoàn thành phê duyệt thiết kế và dự toán hồ sơ hoàn trả đường cấp nước sạch Sông Đà, hiện nay nhà thầu đang triển khai thi công tại hiện trường. Đối với vướng mắc về phần diện tích gần 5.200m2 bến bậc cao Cảng Ba Cấp, vừa qua Tỉnh ủy Hòa Bình đã nhất trí bàn giao cho EVN mượn phần diện tích gần 5.200m2 để có mặt bằng thi công phục vụ phá dỡ đê quây. EVNPMP1 đã làm việc với đơn vị chủ Cảng để ký nhận bàn giao tạm thời diện tích đất 5.200m2 và ban giao cho nhà thầu làm đường thi công phục vụ tháo dỡ đê quây cửa lấy nước.

Thành viên HĐTV EVN Đặng Huy Cường và Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì cuộc họp

Trong quý 2 năm 2025, dự án sẽ phải hoàn thành một một số mục tiêu tiến độ quan trọng. Với hạng mục cửa lấy nước, cần hoàn thành toàn bộ đổ bê tông kết cấu đến cao độ 122,5m trước ngày 5/4/2025; hoàn thành công tác thi công tháo dỡ đê quây cửa lấy nước; đào hố móng giai đoạn 3; gia cố mái kênh dưới cao độ 95m trước 15/6/2025.

Tại khu vực nhà máy và kênh xả, EVNPMB1 đặt mục tiêu tháo dỡ đê quây hạ lưu khối lượng 52.500m3 và triển khai thi công bê tông gia cố mái kênh xả, khối lượng 8.400m2; hoàn thành lắp đặt tổ hợp Rotor tổ máy 1 trong tháng 6/2025; triển khai tổ hợp, lắp đặt tuabin tổ máy 2 từ ngày 15/5/2025...

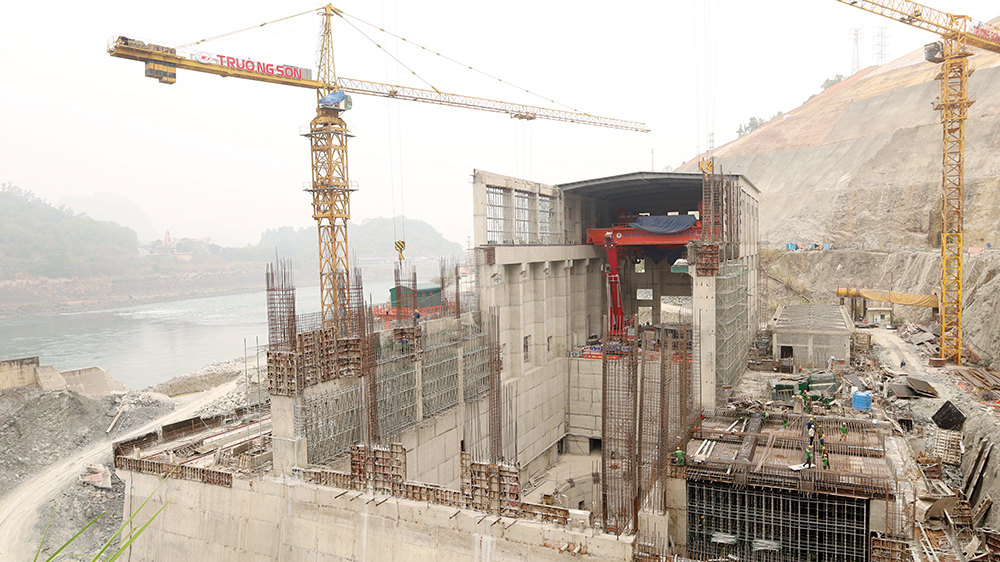

Khu vực thi công Nhà máy Thủy điện Hòa Bình mở rộng

Phát biểu tại cuộc họp, Phó Tổng giám đốc EVN Phạm Hồng Phương đánh giá EVNPMB1 và các nhà thầu đã có nhiều nỗ lực trong triển khai thi công công trường. Trong đó, đã đáp ứng tiến độ tháo dỡ đê quây giai đoạn đầu; dự án có sự biến chuyển trong công tác giải phóng mặt bằng; đối với hạng mục đường dây 500kV đấu nối đã kéo rải căng dây dẫn theo yêu cầu...

Chỉ đạo tại cuộc họp, Thành viên HĐTV EVN Đặng Huy Cường nhấn mạnh tính cấp bách của dự án NMTĐ Hòa Bình mở rộng. Để đạt mục tiêu tiến độ phát điện tổ máy 1 trong tháng 9/2025, các nhà thầu phải tăng cường phối hợp, có phương án thi công chặt chẽ, rõ ràng từng hạng mục công việc. EVNPMB1 phải sát sao quản lý về tiến độ xây dựng, lắp máy và kiểm soát chặt chẽ về công tác an toàn, môi trường trên công trường.

Đối với công tác tháo dỡ đê quây, Công ty Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO) đã có sự phối hợp hỗ trợ, hạ dần mực nước hồ Thủy điện Hòa Bình để triển khai thi công. Thành viên HĐTV EVN Đặng Huy Cường yêu cầu các đơn vị triển khai dự án cần có phương án chi tiết, tính toán để tháo dỡ đê quây, từ đó có phương án khai thác, vận hành phù hợp các nhà máy thủy điện Sơn La, Lai Châu, Hòa Bình.

Lãnh đạo EVN yêu cầu EVNPMB1 sát sao, tăng cường phối hợp các nhà thầu để triển khai các công việc tuân thủ quy định, đảm bảo tiến độ, chất lượng. Các đơn vị cần tăng cường sự chia sẻ, hợp tác chặt chẽ, thi đua thi công để đáp ứng các mục tiêu đề ra.


Phạm Ngọc 02/04/2025 - 17:01 (GMT+7)
Share

EVNHCMC đạt giải “Thương hiệu Vàng TP.HCM” năm 2026

EVNHCMC đạt giải “Thương hiệu Vàng TP.HCM” năm 2026

Tối 13/10, tại TP.HCM, Tổng công ty Điện lực TP.HCM (EVNHCMC) vinh dự được UBND TP.HCM trao giải thưởng “Thương hiệu Vàng TP.HCM” (HCMC Brand Award) năm 2026, với chủ đề “Đổi mới và bền vững”. Lần thứ ba được nhận giải thưởng này, Tổng công ty cũng đồng thời lọt Top 10 “Thương hiệu được yêu thích năm 2026”.



Khai giảng lớp đào tạo cán bộ quản lý cấp 2 năm 2026 khu vực miền Bắc

Khai giảng lớp đào tạo cán bộ quản lý cấp 2 năm 2026 khu vực miền Bắc

Ngày 14/10, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) phối hợp với Trường Quản trị và Kinh doanh (HSB) - Đại học Quốc gia Hà Nội tổ chức khai giảng lớp đào tạo cán bộ quản lý cấp 2 năm 2026 khu vực miền Bắc (Elite MBA 12), với sự tham gia của 22 học viên đến từ các đơn vị trong Tập đoàn.


EVN ủng hộ 100 triệu đồng cho Quỹ “Vì người nghèo” phường Ba Đình

EVN ủng hộ 100 triệu đồng cho Quỹ “Vì người nghèo” phường Ba Đình

Chiều 14/10, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) trao 100 triệu đồng ủng hộ Quỹ “Vì người nghèo” phường Ba Đình, hưởng ứng Tháng cao điểm Vì người nghèo và an sinh xã hội năm 2026.


Đoàn Thanh niên EVN được khen thưởng về thành tích trong Chiến dịch Thanh niên tình nguyện hè năm 2026

Đoàn Thanh niên EVN được khen thưởng về thành tích trong Chiến dịch Thanh niên tình nguyện hè năm 2026

Đoàn Thanh niên EVN và 2 cá nhân được nhận Bằng khen của Đoàn Thanh niên Chính phủ vì đã có thành tích xuất sắc trong tổ chức, triển khai Chiến dịch Thanh niên tình nguyện Hè năm 2026.
