Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

25/06/2026 - 23:43 (GMT+7)

Nhiều hạng mục của Dự án Nhà máy Thủy điện Trị An mở rộng (tại tỉnh Đồng Nai) vẫn đang được đẩy nhanh tiến độ dù đã vào đầu mùa mưa. Trong quá trình thi công, lãnh đạo Tập đoàn Điện lực Việt Nam và Công đoàn Điện lực Việt Nam yêu cầu các đơn vị luôn đặt an toàn lao động và chất lượng công trình lên hàng đầu, không vì áp lực tiến độ mà xem nhẹ hai yếu tố cốt lõi này.

Vượt khó mùa mưa

Dự án Nhà máy Thủy điện Trị An mở rộng đang tiếp tục được tập trung triển khai đồng bộ nhiều hạng mục. Đến nay, công tác bồi thường - giải phóng mặt bằng đã đạt nhiều kết quả tích cực. Toàn bộ diện tích 92,09 ha thuộc phạm vi dự án đã được phê duyệt phương án bồi thường, hỗ trợ, tái định cư; 23/23 trường hợp đủ điều kiện đã được bố trí tái định cư.

Đoàn công tác của lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn Điện lực Việt Nam (ĐLVN) làm việc tại công trường Dự án Nhà máy thuỷ điện Trị An mở rộng, ngày 25/6/2026. Trong ảnh: Giám đốc EVNPMB3 Phạm Thanh Hoài (đứng) báo cáo tiến độ dự án.

Tuy nhiên, hiện vẫn còn 04 vị trí chưa được địa phương hoàn tất bàn giao mặt bằng, với tổng diện tích khoảng 4 ha, vị trí nằm ở khu vực bãi thải vật liệu đào, bờ kênh xả và khu phụ trợ.

Trên công trường, gói thầu xây lắp công trình chính đạt tiến độ tốt trong điều kiện đầu mùa mưa. Trong đó, hạng mục đê quây cửa nhận nước đã hoàn thành và đưa vào sử dụng từ đầu tháng 4/2026; đào đất, đá cửa nhận nước đạt khối lượng tương ứng 95,7%; đường ống áp lực đạt khoảng 83% khối lượng đào luỹ kế. Hạng mục nhà máy đạt khối lượng đào đất, đá tương đương 99,3%, triển khai công tác bê tông từ ngày 28/5 và đang thực hiện công tác lắp đặt neo anke gia cố mái.

Cùng đó, hệ thống công trình phụ trợ cũng được tăng cường để phục vụ thi công. Nhà thầu đã hoàn thành lắp đặt hai trạm trộn bê tông công suất 60 m³/giờ, dự kiến trong tháng 7 sẽ bổ sung thêm một trạm; hoàn thành lắp đặt hai phòng thí nghiệm hiện trường đạt tiêu chuẩn, đáp ứng kiểm soát chất lượng thi công. Đối với cầu Hiếu Liêm, toàn bộ mố, trụ cầu, lắp dựng dầm và bê tông mặt cầu đã hoàn thành, hiện nhà thầu đang thi công đường dẫn hai đầu cầu để sớm đưa công trình vào sử dụng.

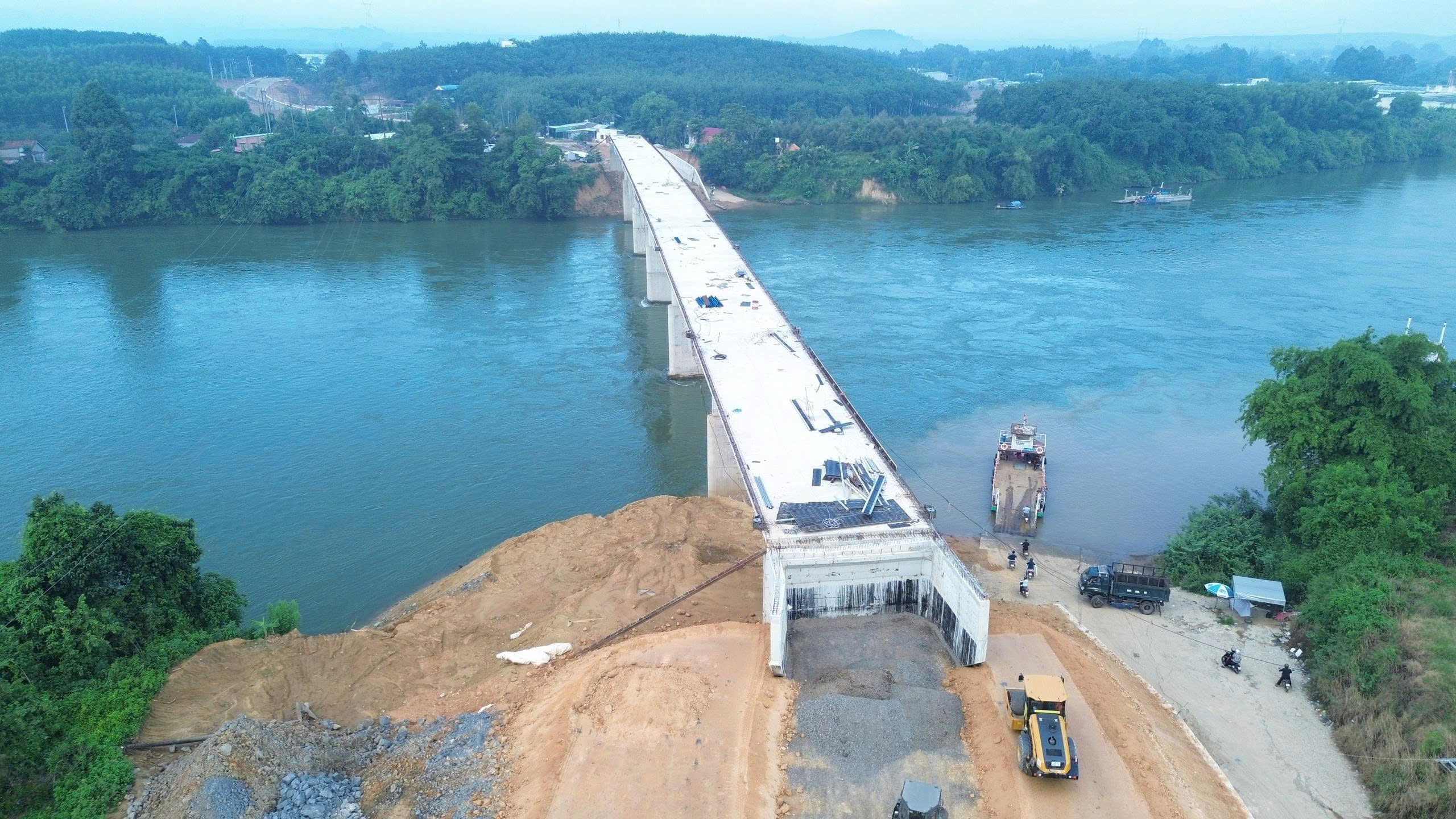

Toàn cảnh khu vực thi công cầu Hiếu Liêm từ trên cao

Bên cạnh việc tập trung thi công, dự án cũng đẩy mạnh ứng dụng mô hình thông tin công trình (BIM) trong quản lý và triển khai xây dựng. EVNPMB3 đã phối hợp với đơn vị tư vấn tổ chức đào tạo, hướng dẫn sử dụng nền tảng Môi trường dữ liệu chung (Common Data Environment - CDE) tại công trường, giúp các bên tham gia dự án trao đổi thông tin, quản lý hồ sơ và phối hợp xử lý công việc trên cùng một nền tảng số, không chỉ góp phần nâng cao hiệu quả phối hợp giữa các bên mà còn tăng cường khả năng kiểm soát chất lượng, tiến độ và hạn chế các phát sinh trong quá trình thi công công trình.

Đảm bảo tuyệt đối an toàn công trường

Kiểm tra và làm việc với các đơn vị tại công trường vào ngày 26/6/2026, Chủ tịch Công đoàn ĐLVN Đỗ Đức Hùng nhấn mạnh tầm quan trọng của Dự án Nhà máy Thủy điện Trị An mở rộng với vai trò là một công trình năng lượng trọng điểm, đồng thời đánh giá cao những nỗ lực của EVNPMB3 cùng các nhà thầu trong bối cảnh thi công gặp nhiều thách thức. Chủ tịch Công đoàn ĐLVN kêu gọi toàn thể cán bộ, người lao động phát huy tinh thần thi đua, tập trung tối đa nguồn nhân lực và vật lực để hoàn thành các mốc tiến độ đề ra theo đúng lời Bác Hồ dạy "Càng khó khăn thì càng phải thi đua".

Chủ tịch Công đoàn ĐLVN Đỗ Đức Hùng (đứng) phát biểu

Bên cạnh đó, Chủ tịch Công đoàn ĐLVN Đỗ Đức Hùng đặc biệt lưu ý Ban Quản lý dự án cùng các nhà thầu cần quan tâm sát sao hơn nữa đến đời sống vật chất, tinh thần cũng như sức khỏe của người lao động; cam kết tổ chức Công đoàn sẽ tiếp tục đồng hành, chăm lo tốt nhất cho đời sống cán bộ nhân viên, đồng thời yêu cầu các đơn vị phải đặt công tác đảm bảo an toàn cho con người và thiết bị lên hàng đầu trong suốt quá trình thi công dự án.

Tổng giám đốc EVN Nguyễn Anh Tuấn cũng ghi nhận và biểu dương sự nỗ lực không ngừng của lực lượng thi công, ban quản lý dự án cùng các đơn vị tư vấn, giám sát trong việc thực hiện khối lượng công việc rất lớn. Trước những áp lực về tiến độ, Tổng giám đốc EVN quán triệt tất cả các đơn vị tham gia dự án cần xác định tinh thần đồng hành, hỗ trợ lẫn nhau để cùng tháo gỡ khó khăn, vướng mắc, mục tiêu cao nhất là đảm bảo các mốc kế hoạch của dự án được hoàn thành.

Tổng giám đốc EVN Nguyễn Anh Tuấn phát biểu

Đặc biệt, Tổng giám đốc EVN Nguyễn Anh Tuấn nhấn mạnh nguyên tắc tuyệt đối tuân thủ công tác an toàn lao động và chất lượng công trình, kiên quyết không vì tiến độ nào mà bỏ qua hai yếu tố cốt lõi này, đồng thời khẳng định Tập đoàn sẽ luôn chia sẻ khó khăn với các đơn vị và yêu cầu các vướng mắc trên công trường cần được báo cáo trực tiếp lên lãnh đạo cấp cao nhất để có phương án xử lý kịp thời.

Dự án nhà máy thủy điện Trị An mở rộng là công trình trọng điểm quốc gia trong lĩnh vực năng lượng, được khởi công vào tháng 8/2025, tổng vốn đầu tư hơn 3.900 tỉ đồng. Dự án có quy mô công suất 200MW, dự kiến hoàn thành và đưa vào vận hành năm 2027; sau khi đưa vào vận hành sẽ góp phần tăng khả năng huy động công suất cho phụ tải khu vực miền Nam.


Lê Na 25/06/2026 - 23:43 (GMT+7)
Share

Lãnh đạo Tập đoàn kiểm tra tiến độ 2 dự án truyền tải điện tại Điện Biên

Lãnh đạo Tập đoàn kiểm tra tiến độ 2 dự án truyền tải điện tại Điện Biên

Tiếp tục chương trình kiểm tra một số dự án lưới điện truyền tải tại khu vực Tây Bắc do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, sáng 22/10, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương đã kiểm tra công trường xây dựng Trạm biến áp 220kV Điện Biên và đường dây 220kV Sơn La - Điện Biên trên địa bàn tỉnh Điện Biên.


Lãnh đạo Tập đoàn kiểm tra tiến độ 2 dự án truyền tải điện tại Điện Biên

Lãnh đạo Tập đoàn kiểm tra tiến độ 2 dự án truyền tải điện tại Điện Biên

Tiếp tục chương trình kiểm tra một số dự án lưới điện truyền tải tại khu vực Tây Bắc do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, sáng 22/10, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương đã kiểm tra công trường xây dựng Trạm biến áp 220kV Điện Biên và đường dây 220kV Sơn La - Điện Biên trên địa bàn tỉnh Điện Biên.



Thành viên HĐTV EVN Cao Quang Quỳnh làm việc với ​​đoàn công tác cấp cao Đại học Adelaide (Úc)

Thành viên HĐTV EVN Cao Quang Quỳnh làm việc với ​​đoàn công tác cấp cao Đại học Adelaide (Úc)

Chiều 22/10, tại Hà Nội, Thành viên Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) Cao Quang Quỳnh tiếp và làm việc với đoàn công tác cấp cao của Đại học Adelaide (Úc), trao đổi về các cơ hội hợp tác trong đào tạo nguồn nhân lực, nghiên cứu khoa học và ứng dụng công nghệ trong lĩnh vực năng lượng.


Thủ tướng chỉ đạo tập trung triển khai ngay các giải pháp bảo đảm cung ứng điện giai đoạn 2027 - 2030

Thủ tướng chỉ đạo tập trung triển khai ngay các giải pháp bảo đảm cung ứng điện giai đoạn 2027 - 2030

Văn phòng Chính phủ vừa có Công văn số 10790/VPCP-CN ngày 22/10/2026 gửi Bộ trưởng Bộ Công Thương; Bí thư Thành ủy, Tỉnh ủy các tỉnh, thành phố; Chủ tịch Ủy ban nhân dân các tỉnh, thành phố truyền đạt chỉ đạo của Thủ tướng Chính phủ về việc tập trung triển khai ngay các giải pháp bảo đảm cung ứng điện giai đoạn 2027 - 2030.
