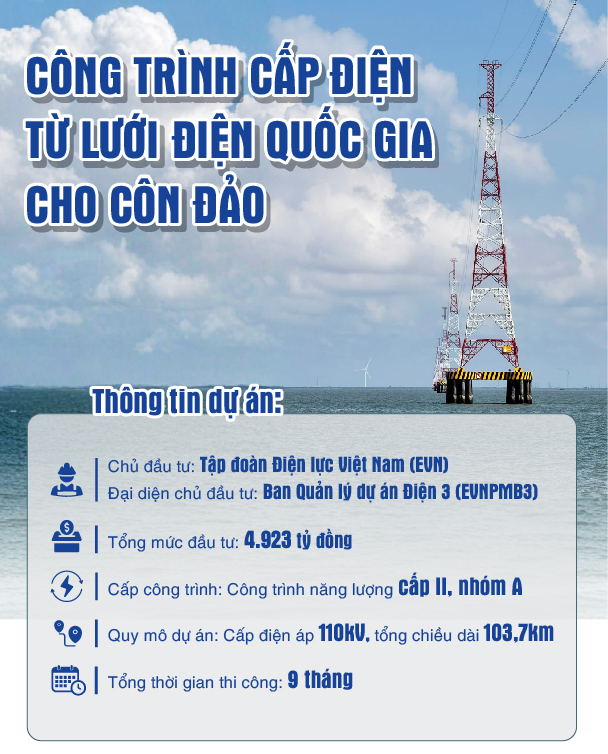

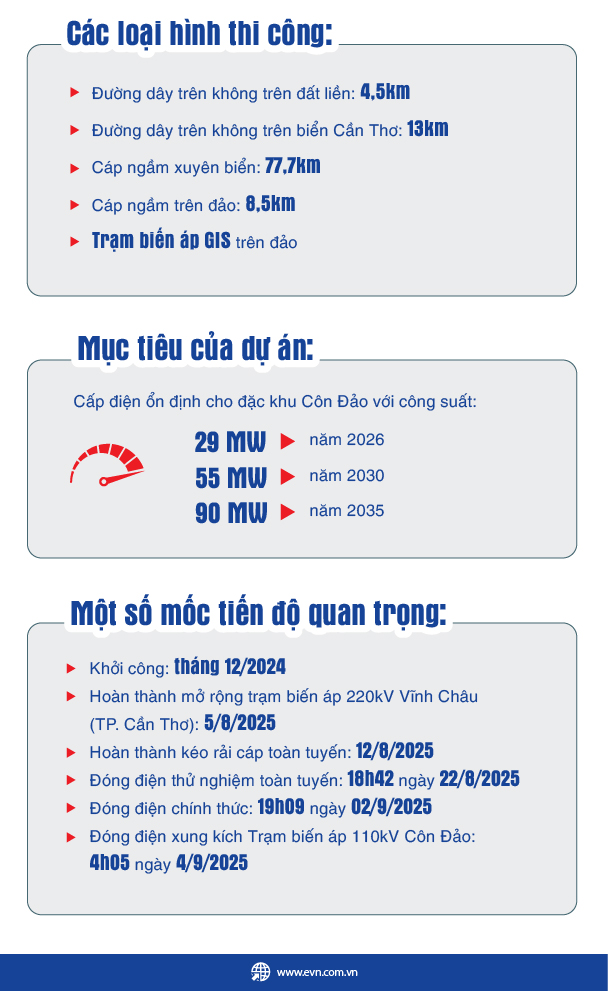

Dự kiến khánh thành công trình cấp điện từ điện lưới quốc gia cho Côn Đảo vào dịp 19/12/2025

18/12/2025 - 14:19 (GMT+7)

Vượt nhiều gian khó, dự án cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo đã hoàn thành, mở ra “cơ hội vàng” cho phát triển kinh tế - xã hội tại hòn đảo tiền tiêu này. Công trình vinh dự được khánh thành vào dịp 19/12/2025, hướng tới chào mừng Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.


Nguồn: EVNEIC 18/12/2025 - 14:19 (GMT+7)
Share

Chủ tịch Hội đồng thành viên EVN kiểm tra công trường Trung tâm Điện lực Quảng Trạch

Chủ tịch Hội đồng thành viên EVN kiểm tra công trường Trung tâm Điện lực Quảng Trạch

Sáng 28/1, tại tỉnh Quảng Trị, ông Đặng Hoàng An - Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) cùng đoàn công tác EVN đã đi kiểm tra công trường Trung tâm Điện lực Quảng Trạch.


Chủ tịch Hội đồng thành viên EVN kiểm tra công trường Trung tâm Điện lực Quảng Trạch

Chủ tịch Hội đồng thành viên EVN kiểm tra công trường Trung tâm Điện lực Quảng Trạch

Sáng 28/1, tại tỉnh Quảng Trị, ông Đặng Hoàng An - Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) cùng đoàn công tác EVN đã đi kiểm tra công trường Trung tâm Điện lực Quảng Trạch.


EVN ký kết hợp tác chiến lược với Đại học Xây dựng Hà Nội

EVN ký kết hợp tác chiến lược với Đại học Xây dựng Hà Nội

Chiều 28/1, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) và Đại học Xây dựng Hà Nội (HUCE) đã ký kết thỏa thuận hợp tác chiến lược, nhằm tăng cường phối hợp trong đào tạo, nghiên cứu khoa học và phát triển nguồn nhân lực chất lượng cao phục vụ hoạt động của EVN.


Dự án Thủy điện Trị An mở rộng: Lấy lại nhịp độ thi công, sẵn sàng tăng tốc nhiều hạng mục quan trọng

Dự án Thủy điện Trị An mở rộng: Lấy lại nhịp độ thi công, sẵn sàng tăng tốc nhiều hạng mục quan trọng

Sau giai đoạn gặp nhiều vướng mắc về mặt bằng, công trường Dự án Nhà máy Thủy điện Trị An mở rộng đã có chuyển biến rõ nét. Tại cuộc họp giao ban ngày 27/1, lãnh đạo EVN yêu cầu các đơn vị duy trì cường độ thi công cao, kiểm soát chặt tiến độ – chất lượng và chủ động nguồn lực cho giai đoạn thi công sau Tết, nhằm bảo đảm tiến độ chung của dự án và mục tiêu hoàn thành cầu Hiếu Liêm trong Quý II/2026.


Dự án Thủy điện Trị An mở rộng: Lấy lại nhịp độ thi công, sẵn sàng tăng tốc nhiều hạng mục quan trọng

Dự án Thủy điện Trị An mở rộng: Lấy lại nhịp độ thi công, sẵn sàng tăng tốc nhiều hạng mục quan trọng

Sau giai đoạn gặp nhiều vướng mắc về mặt bằng, công trường Dự án Nhà máy Thủy điện Trị An mở rộng đã có chuyển biến rõ nét. Tại cuộc họp giao ban ngày 27/1, lãnh đạo EVN yêu cầu các đơn vị duy trì cường độ thi công cao, kiểm soát chặt tiến độ – chất lượng và chủ động nguồn lực cho giai đoạn thi công sau Tết, nhằm bảo đảm tiến độ chung của dự án và mục tiêu hoàn thành cầu Hiếu Liêm trong Quý II/2026.
