EVNCPC: Cấp điện trở lại cho gần 85% khách hàng bị ảnh hưởng bởi bão số 13 (Kalmaegi)

08:31, 10/11/2025

Tính đến 7h00 ngày 10/11/2025, Tổng công ty Điện lực miền Trung (EVNCPC) đã khôi phục, cấp điện trở lại cho hơn 1,39 triệu khách hàng, đạt 84,4% tổng số khách hàng bị ảnh hưởng bởi bão số 13 (Kalmaegi).

Hiện còn hơn 258.000 khách hàng tại Gia Lai và Đắk Lắk (chiếm 5,2% tổng số khách hàng toàn EVNCPC) đang được các công ty điện lực và các đội xung kích EVNCPC, với tổng lực hơn 2.300 cán bộ, kỹ sư, công nhân, khẩn trương khắc phục sự cố, nỗ lực sớm đưa điện trở lại phục vụ đời sống và sản xuất của nhân dân.

Đối với lưới điện trung áp, toàn Tổng công ty xảy ra 468 vụ sự cố; đến nay đã khôi phục 353 vụ (75,4%), còn 115 vụ đang tiếp tục được xử lý.

EVNCPC có 19.563 trạm biến áp phân phối bị ảnh hưởng, trong đó 16.473 trạm (84,2%) đã được khôi phục, còn 3.090 trạm (5,4%) đang được xử lý.

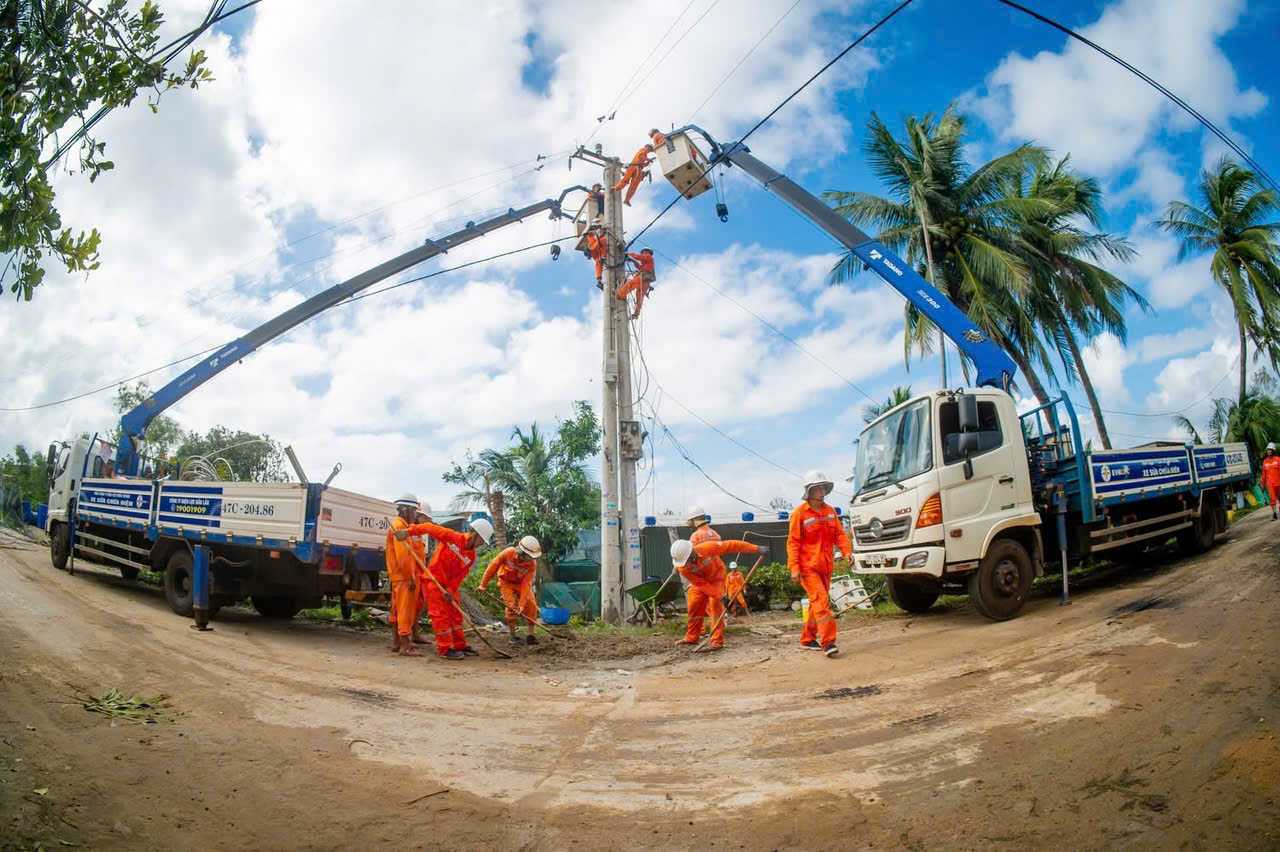

CBCNV EVNCPC khắc phục sự cố lưới điện do bão số 13 tại Đắk Lắk, ngày 10/11. Ảnh: Nguyễn Ngọc

Cụ thể, Công ty Điện lực Gia Lai đã khôi phục 117/208 vụ sự cố; còn hơn 203.400 khách hàng (20,8% tổng số khách hàng) và 2.382 trạm biến áp (20,6%) đang mất điện, công suất mất ước tính 126,6 MW (18,9%).

Công ty Điện lực Đắk Lắk đã khôi phục 89/113 vụ sự cố; còn hơn 54.700 khách hàng (5,8% tổng số khách hàng) và 708 trạm biến áp (6,7%) đang mất điện, công suất mất 22,3 MW (4,1%).

Trên lưới điện 110kV, đến tối 9/11, tuyến đường dây 110kV Hoài Nhơn – Phù Mỹ thuộc Công ty Điện lực Gia Lai, là tuyến cuối cùng bị ảnh hưởng, đã được khẩn trương xử lý và đóng điện trở lại, đưa toàn bộ lưới điện 110kV của EVNCPC vận hành ổn định, an toàn.

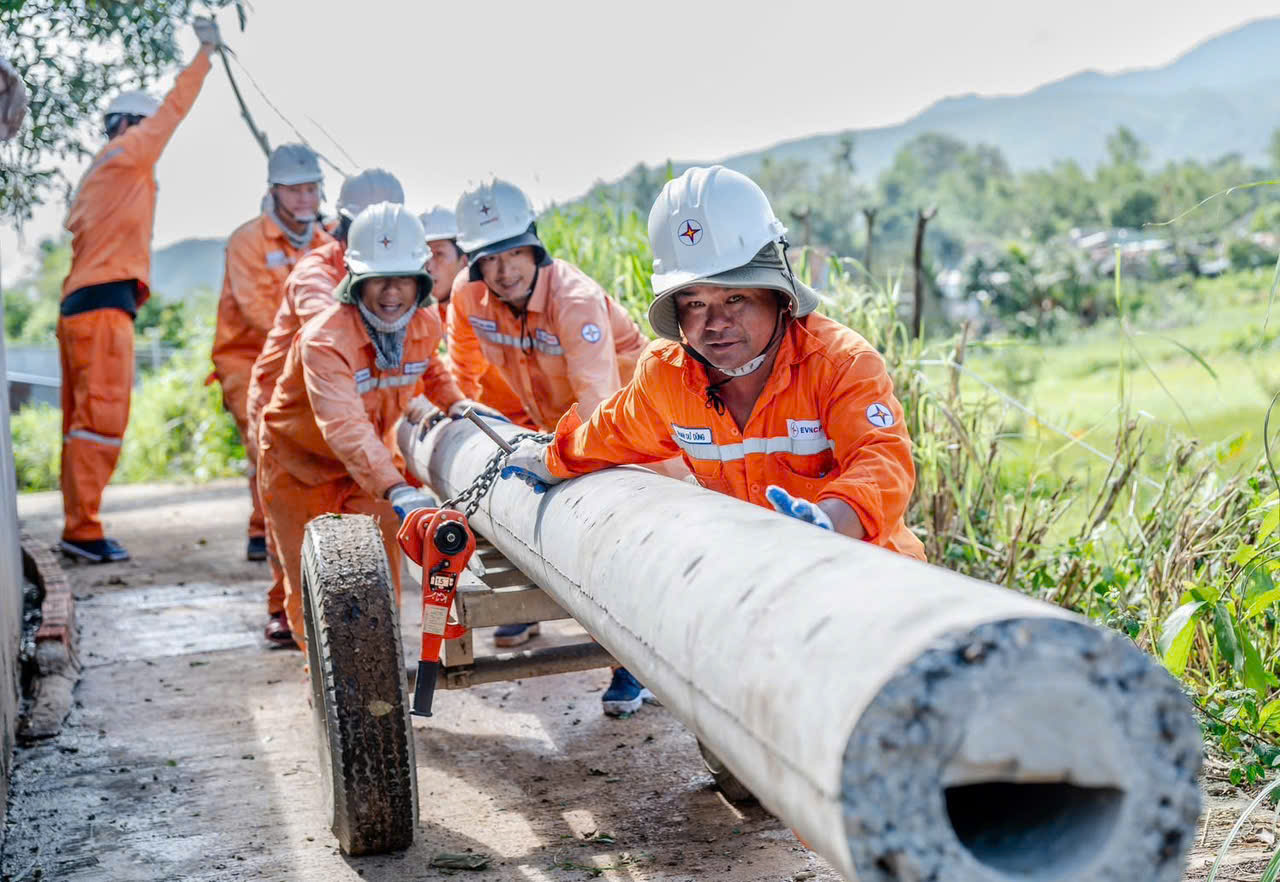

Tới sáng 10/11, EVNCPC đã cấp điện trở lại cho gần 85% khách hàng bị ảnh hưởng do bão 13. Ảnh: Nguyễn Ngọc

EVNCPC tiếp tục huy động tối đa nhân lực, phương tiện và thiết bị, phấn đấu hoàn thành khôi phục cấp điện toàn bộ khu vực miền Trung - Tây Nguyên trong thời gian sớm nhất, bảo đảm nguồn điện an toàn, ổn định, phục vụ nhân dân sau bão.


M.Hạnh

Share

EVNCPC đoạt 12 giải tại Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18

EVNCPC đoạt 12 giải tại Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18

Ngày 12/12, Liên hiệp các Hội Khoa học Kỹ thuật thành phố Đà Nẵng công bố quyết định công nhận 31 giải pháp đoạt giải tại Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18 (2024–2025), gồm 2 giải Nhất, 5 giải Nhì, 10 giải Ba và 14 giải Khuyến khích. Trong đó, Tổng công ty Điện lực miền Trung (EVNCPC) có 12 giải pháp đoạt giải, gồm 1 giải Nhất, 2 giải Nhì, 4 giải Ba và 5 giải Khuyến khích.


EVNCPC: Gần 750 cán bộ, nhân viên tham gia hiến máu nhân đạo trong ngày phát động

EVNCPC: Gần 750 cán bộ, nhân viên tham gia hiến máu nhân đạo trong ngày phát động

Ngày 12/12, tại thành phố Đà Nẵng, Tổng công ty Điện lực miền Trung (EVNCPC) tổ chức Chương trình hiến máu tình nguyện Tuần lễ hồng EVN lần thứ XI. Năm 2025 đánh dấu 11 năm liên tiếp chương trình được triển khai, góp phần bổ sung nguồn máu điều trị vốn thường thiếu hụt vào dịp cuối năm.


Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra tình hình thi công Nhà máy Nhiệt điện Quảng Trạch I

Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra tình hình thi công Nhà máy Nhiệt điện Quảng Trạch I

Sáng 12/12, Phó Tổng giám đốc EVN Nguyễn Tài Anh và đoàn công tác EVN đã kiểm tra công trường Nhà máy Nhiệt điện Quảng Trạch I (tỉnh Quảng Trị). Hiện nay, các lực lượng thi công đang tập trung triển khai công việc chuẩn bị cho hòa lưới tổ máy 1 dự kiến trong tháng 1/2026.


Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra tình hình thi công Nhà máy Nhiệt điện Quảng Trạch I

Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra tình hình thi công Nhà máy Nhiệt điện Quảng Trạch I

Sáng 12/12, Phó Tổng giám đốc EVN Nguyễn Tài Anh và đoàn công tác EVN đã kiểm tra công trường Nhà máy Nhiệt điện Quảng Trạch I (tỉnh Quảng Trị). Hiện nay, các lực lượng thi công đang tập trung triển khai công việc chuẩn bị cho hòa lưới tổ máy 1 dự kiến trong tháng 1/2026.


Bộ Nông nghiệp và Môi trường thông báo lịch lấy nước để gieo cấy lúa vụ Đông Xuân 2025 - 2026

Bộ Nông nghiệp và Môi trường thông báo lịch lấy nước để gieo cấy lúa vụ Đông Xuân 2025 - 2026

Tại Thông báo số 730/TB-BNNMT ngày 11/12/2025 của Bộ Nông nghiệp và Môi trường, lịch lấy nước phục vụ gieo cấy lúa vụ Đông Xuân 2025 - 2026 khu vực Trung du và Đồng bằng Bắc Bộ dự kiến trong 2 đợt, tổng cộng 12 ngày.
