EVNNPC đóng điện thành công công trình Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

16/04/2025 - 09:19 (GMT+7)

Chỉ hơn 6 tháng thi công, Tổng công ty Điện lực miền Bắc (EVNNPC) phối hợp cùng các đơn vị liên quan đã hoàn thành và đóng điện thành công công trình trọng điểm Trạm biến áp (TBA) 220kV Phú Bình 2 và đường dây 220kV Phú Bình 2 rẽ Thái Nguyên – Bắc Giang.

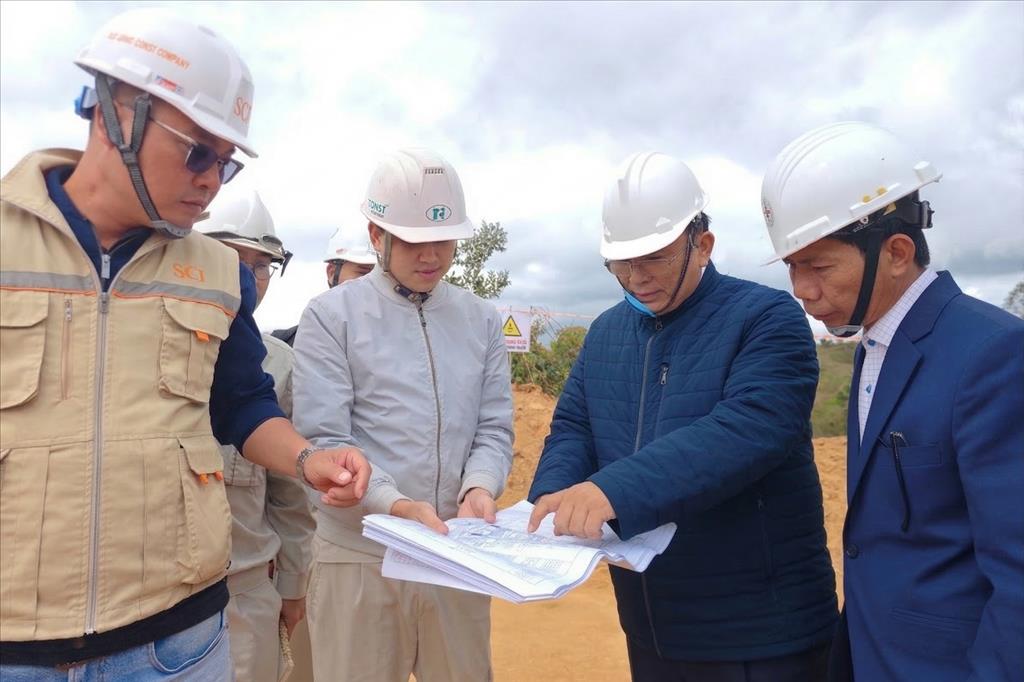

Trạm biến áp 220kV Phú Bình 2

20h30 ngày 14/4/2025, tại huyện Phú Bình, tỉnh Thái Nguyên, công trình đã được đóng điện thành công, nâng cao năng lực truyền tải điện cho khu vực phía Nam Thái Nguyên và các khu công nghiệp trọng điểm.

Dự án được khởi công ngày 4/9/2024, với tổng mức đầu tư trên 559 tỷ đồng. Trạm biến áp (TBA) 220kV Phú Bình 2 có quy mô lắp đặt 3 máy biến áp 250MVA, trong đó giai đoạn 1 đã hoàn thành lắp đặt 2 máy biến áp 250MVA-220/110/22kV. Đồng thời, xây dựng mới 9,16 km đường dây 220kV mạch kép, đấu nối chuyển tiếp trên tuyến đường dây 220kV Thái Nguyên – Bắc Giang..

Công trình được hoàn thành chỉ sau hơn 6 tháng thi công, vượt qua nhiều thách thức về mặt bằng, điều kiện thi công và thời tiết. Tiến độ này thể hiện sự quyết tâm cao độ, đồng thời là minh chứng rõ nét cho năng lực của EVNNPC trong việc điều hành, tổ chức thi công và giám sát chất lượng các công trình điện lực trọng điểm, đặc biệt là các dự án điện 220kV — loại công trình yêu cầu kỹ thuật cao và có ý nghĩa chiến lược đối với hệ thống điện quốc gia.

Việc đóng điện, đưa dự án vào vận hành đúng tiến độ, đảm bảo chất lượng đã đáp ứng kịp thời nhu cầu điện năng tăng cao cho khu vực, đặc biệt tại Khu công nghiệp Phú Bình, các cụm công nghiệp và phụ tải trung thế lân cận. Công trình cũng góp phần tăng cường liên kết lưới điện, nâng cao chất lượng điện năng cho lưới điện 110kV, đảm bảo an toàn, ổn định cho hệ thống điện quốc gia.


Thanh Hương 16/04/2025 - 09:19 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Tham gia khóa đào tạo “Kiến thức về điện hạt nhân” được tổ chức ngày 27/11 tại Hà Nội, đội ngũ cán bộ Tập đoàn Điện lực Việt Nam (EVN) được cập nhật kiến thức về công nghệ, kinh tế, mô hình tài trợ vốn và kinh nghiệm quốc tế trong phát triển điện hạt nhân, góp phần phục vụ công tác chuẩn bị triển khai Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.


Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các công trình lưới điện phục vụ phát triển công nghiệp và hạ tầng tại Bắc Ninh, trong đó ưu tiên các dự án có thể bổ sung năng lực cấp điện trong năm 2027.
