Gần 600 kỹ sư, công nhân EVNNPT “tiếp sức” cho dự án đường dây 500kV Lào Cai - Vĩnh Yên

30/07/2025 - 17:38 (GMT+7)

Nhằm đẩy nhanh tiến độ thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên, Công ty Truyền tải điện 1, 2, 3 trực thuộc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) vừa huy động 21 tổ công tác với gần 600 kỹ sư, công nhân tăng cường thực hiện công tác dựng cột trên toàn tuyến.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên là dự án trọng điểm, cấp bách do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, được Thủ tướng Chính phủ giao nhiệm vụ hoàn thành và đóng điện trong tháng 8/2025.

Huy động tối đa lực lượng

Dự án đường dây 500kV Lào Cai - Vĩnh Yên có chiều dài gần 230 km, gồm 468 vị trí móng cột và 242 khoảng néo dọc hành lang tuyến. Hiện khối lượng thi công còn nhiều, trong khi thời gian hoàn thành gấp rút. Dự án liên tục gặp khó khăn do thời tiết mưa, lũ, gây ảnh hưởng đến tiến độ. Trước tình hình đó, thực hiện chỉ đạo của Tập đoàn Điện lực Việt Nam, EVNNPT đã huy động bổ sung lực lượng kỹ sư, công nhân từ các đơn vị truyền tải trong Tổng công ty để tập trung thi công dựng cột các vị trí được giao.

Là đơn vị huy động lực lượng nhiều nhất, Công ty Truyền tải điện 1 (PTC1) đã thành lập 15 tổ công tác với hơn 400 kỹ sư, công nhân từ tất cả các đội truyền tải điện trực thuộc. Hiện tại, 5 tổ đội của PTC1 đã tiếp cận các vị trí thi công và bắt đầu triển khai công việc. Các tổ còn lại đang khẩn trương san gạt đường vào, tổ hợp thiết bị dưới chân cột để chuẩn bị dựng cột trong những ngày tới.

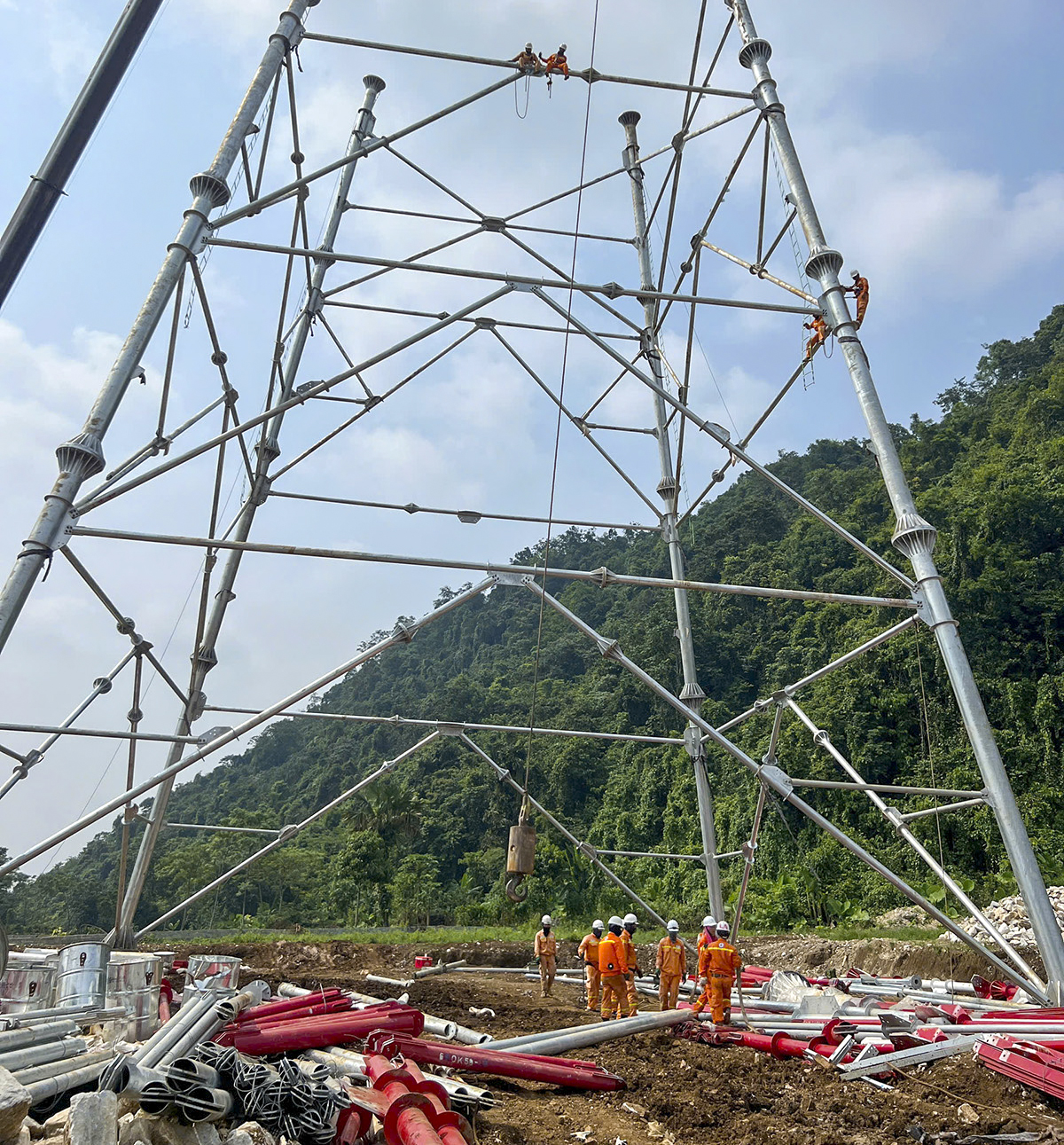

Công nhân Công ty Truyền tải điện 1 triển khai dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên. Ảnh: Lê Linh.

Ông Hoàng Xuân Khôi – Phó Giám đốc PTC1 cho biết, xác định rõ tính chất cấp bách và ý nghĩa chiến lược của dự án đối với an ninh năng lượng quốc gia, PTC1 đã huy động tối đa lực lượng, sẵn sàng phối hợp triển khai thi công dựng cột, kéo dây.

Trước khi tổ chức xuất quân tiếp sức cho dự án đường dây 500kV Lào Cai – Vĩnh Yên, lãnh đạo PTC1 đã gặp mặt, yêu cầu các đội phải hoàn thành nhiệm vụ với quyết tâm cao nhất. Trước khi lên đường, các tổ đội đã tính toán chi tiết các kịch bản thi công, lường trước các khó khăn khách quan, chủ quan, đưa ra các giải pháp tổng thể và chi tiết cho 15 tổ đội, với mục tiêu hoàn thành tốt nhất nhiệm vụ.

Quyết tâm hoàn thành nhiệm vụ được giao để đưa dự án về đích

Cùng với PTC1, Công ty Truyền tải điện 2 (PTC2) đã huy động 3 tổ đội gồm 72 cán bộ kỹ thuật, công nhân và lái xe tham gia thi công tại các vị trí VT106, VT111, VT116 thuộc xã Minh Chuẩn, tỉnh Lào Cai.

Ông Nguyễn Đăng Quang – Trưởng phòng Kỹ thuật PTC2 chia sẻ: “Địa hình khu vực này đồi núi hiểm trở, đường vào khó khăn nên công tác vận chuyển vật tư, công cụ, dụng cụ thi công, di chuyển thiết bị phương tiện mất nhiều thời gian, sức lực. Tuy nhiên, với kinh nghiệm sẵn có và tinh thần quyết tâm cao, chúng tôi sẽ hoàn thành tốt nhiệm vụ”.

Công ty Truyền tải điện 3 (PTC3) cũng đã cử 3 tổ công tác với hơn 90 kỹ sư, công nhân đến hiện trường tại các vị trí VT141, VTT142, VTT149 thuộc xã Minh Xuân, tỉnh Lào Cai. Trước khi lên đường, Ban lãnh đạo PTC3 cũng đã tổ chức gặp mặt, động viên tinh thần và yêu cầu các tổ đội chuẩn bị đầy đủ vật tư, máy móc thi công; đồng thời xây dựng phương án triển khai và tổ chức giám sát nghiêm ngặt nhằm đảm bảo chất lượng, tiến độ và an toàn lao động.

Công ty Truyền tải điện 3 triển khai dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên. Ảnh: Lê Linh.

Ông Huỳnh Quang Thịnh - Trưởng phòng Kỹ thuật PTC3 cho biết: “Đây là khu vực khó khăn về điều kiện thi công, các vị trí cột chủ yếu trên núi, khu vực này đang vào mùa mưa. Sau khi nhận chỉ đạo của EVN và EVNNPT, đơn vị đã khẩn trương thành lập Đội xung kích hỗ trợ thi công xây dựng dự án. Dù điều kiện thi công khó khăn nhưng toàn đơn vị đặt quyết tâm cao nhất, nỗ lực vượt qua khó khăn, thách thức để bắt tay ngay vào công việc khi đến vị trí, với quyết tâm hoàn thành nhiệm vụ được giao để đưa dự án về đích".

Thời gian còn lại để hoàn thành dự án rất ngắn, trong khi điều kiện thời tiết đang diễn biến phức tạp, mưa nắng thất thường. Tổng công ty Truyền tải điện Quốc gia đã yêu cầu các tổ đội tập trung cao độ, tuyệt đối tuân thủ các quy định về an toàn trong thi công, đảm bảo chất lượng và tiến độ theo đúng chỉ đạo của EVN và Thủ tướng Chính phủ.

Với tinh thần trách nhiệm cao và quyết tâm vượt khó, gần 600 kỹ sư, công nhân của EVNNPT nỗ lực dốc sức tại công trường trường; phát huy sức mạnh đoàn kết, chung sức cùng Tập đoàn để đưa dự án đường dây 500kV Lào Cai – Vĩnh Yên về đích đúng hẹn.


Lê Linh 30/07/2025 - 17:38 (GMT+7)
Share

Nắng nóng gay gắt, công suất phụ tải điện toàn quốc lại lập kỷ lục mới vào trưa 25/5/2026

Nắng nóng gay gắt, công suất phụ tải điện toàn quốc lại lập kỷ lục mới vào trưa 25/5/2026

Theo thông tin từ Công ty Vận hành Hệ thống điện và Thị trường điện Quốc gia (NSMO), cập nhật đến 17h00 ngày 25/05, công suất phụ tải toàn quốc vào cao điểm chiều (lúc 13h40) đạt 55.196 MW. Công suất tại miền Bắc thiết lập kỷ lục mới ở mức 27.955 MW, tăng 5,8% so với ngày 15/05. Công suất tại miền Trung, Nam lần lượt ghi nhận ở 5.380 MW và 22.109 MW.


EVNCPC ghi dấu ấn với 13 giải thưởng tại Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18

EVNCPC ghi dấu ấn với 13 giải thưởng tại Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18

Chiều 25/5, tại lễ tổng kết và trao giải Hội thi Sáng tạo kỹ thuật thành phố Đà Nẵng lần thứ 18, Tổng công ty Điện lực miền Trung (EVNCPC) và các đơn vị được vinh danh với 13 giải pháp đạt giải, gồm 1 giải Nhất, 2 giải Nhì, 4 giải Ba và 6 giải Khuyến khích.


Mùa nắng nóng 2026: EVN triển khai đồng bộ nhiều giải pháp bảo đảm cung cấp điện, hướng dẫn tiết kiệm điện

Mùa nắng nóng 2026: EVN triển khai đồng bộ nhiều giải pháp bảo đảm cung cấp điện, hướng dẫn tiết kiệm điện

Trước diễn biến mùa nắng nóng năm 2026, EVN đã yêu cầu các Tổng công ty Điện lực triển khai đồng bộ nhiều giải pháp nhằm bảo đảm cung cấp điện an toàn, ổn định; đồng thời tăng cường chăm sóc khách hàng, tuyên truyền và hướng dẫn sử dụng điện tiết kiệm, hiệu quả.


Tiêu thụ điện tại Hà Nội lập kỷ lục mới do nắng nóng cực đoan

Tiêu thụ điện tại Hà Nội lập kỷ lục mới do nắng nóng cực đoan

Ngày 25/5/2026, công suất và sản lượng điện tiêu thụ tại Hà Nội đạt mức cao chưa từng có trong bối cảnh nắng nóng gay gắt kéo dài.


Đưa vào vận hành máy biến áp AT7 Trạm 220kV Hà Đông, tăng năng lực cung cấp điện cho Hà Nội mùa nắng nóng

Đưa vào vận hành máy biến áp AT7 Trạm 220kV Hà Đông, tăng năng lực cung cấp điện cho Hà Nội mùa nắng nóng

Máy biến áp AT7 thuộc Dự án nâng công suất Trạm biến áp 220kV Hà Đông (Hà Nội) được Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Công ty Truyền tải điện 1 (PTC1) phối hợp với Trung tâm Điều độ Hệ thống điện miền Bắc và các đơn vị liên quan đóng điện thành công sáng 24/5/2026.
