Nâng cấp bộ giám sát đứt chốt cắt cánh hướng và bộ chỉ thị độ mở cánh hướng

10:00, 21/07/2017

Sáng kiến “Nghiên cứu, sửa đổi và nâng cấp bộ giám sát đứt chốt cắt cánh hướng mã hiệu JZX-2 và bộ chỉ thị độ mở cánh hướng" của kĩ sư điện Từ Xuân Trọng, Phân xưởng Sửa chữa Điện - Tự động, Công ty Phát triển Thủy điện Sê San cùng cộng sự đã được Tập đoàn Điện lực Việt Nam cấp Giấy chứng nhận, có giá trị làm lợi hàng trăm triệu đồng.

Nội dung sáng kiến

- Thay thế thiết bị JZX-2 và DYK – 700 và rơ le đầu ra bằng thiết bị lập trình PLC S7-200 của hãng SIEMENS làm việc tin cậy, an toàn hơn.

- Lập trình lại chương trình điều khiển cho PLC S7-200 bằng ngôn ngữ LADDER, thể hiện cụ thể logic làm việc, tiếp nhận tín hiệu đầu vào và quá trình xử lý để cho kết quả đầu ra. Giúp người vận hành dễ kiểm soát, sửa chữa, thay đổi thông số điều khiển khi cần. Ngoài ra còn tránh được việc dừng sự cố tổ máy do thiết bị cũ JZX-2 tác động nhầm khi có tín hiệu thoáng qua. Đối với tín hiệu chỉ thị giá trị độ mở cánh hướng sau khi áp dụng giải pháp sẽ chính xác, tin cậy hơn.

- Trong logic mạch giám sát đứt chốt cắt cánh hướng, được lập trình thêm mạch duy trì để có thể dễ dàng phát hiện các tín hiệu thoáng qua, giúp cho nhân viên sửa chữa kiểm soát và xử lý kịp thời các chốt cắt cánh hướng có nguy cơ bị đứt, gãy. Đảm bảo cho các tổ máy vận hành an toàn.

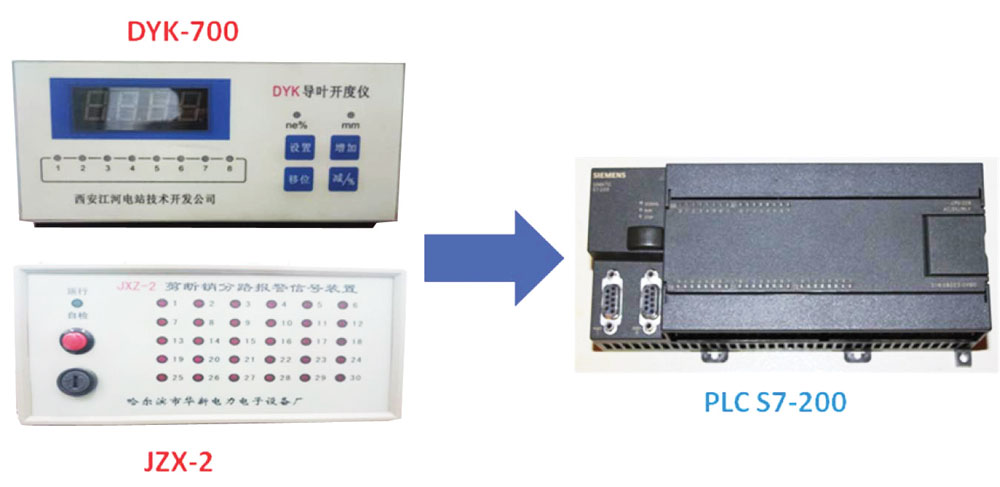

H1. Thay thế bằng thiết bị mới

Khả năng áp dụng sáng kiến

Giải pháp có thể thực hiện được trên hệ thống giám sát chốt cắt cánh hướng và chỉ thị độ mở cánh hướng ở tất cả các nhà máy thủy điện có thiết kế và công nghệ tương tự.

Từ khi áp dụng giải pháp (2/2015) đến nay, các tổ máy Nhà máy Thủy điện Sê San 4 làm việc ổn định và tin cậy; không xảy ra tình trạng hư hỏng thiết bị và dừng sự cố tổ máy do hệ thống giám sát chốt cắt cánh hướng tác động nhầm. Việc giám sát và kiểm soát hệ thống cánh hướng triệt để hơn.

Những điều kiện cần thiết để áp dụng giải pháp:

- Vật tư thiết bị: Bộ PLC S7-200 và các thiết bị đi kèm.

- Cán bộ kỹ thuật hiểu và lập trình được trên PLC S7-200.

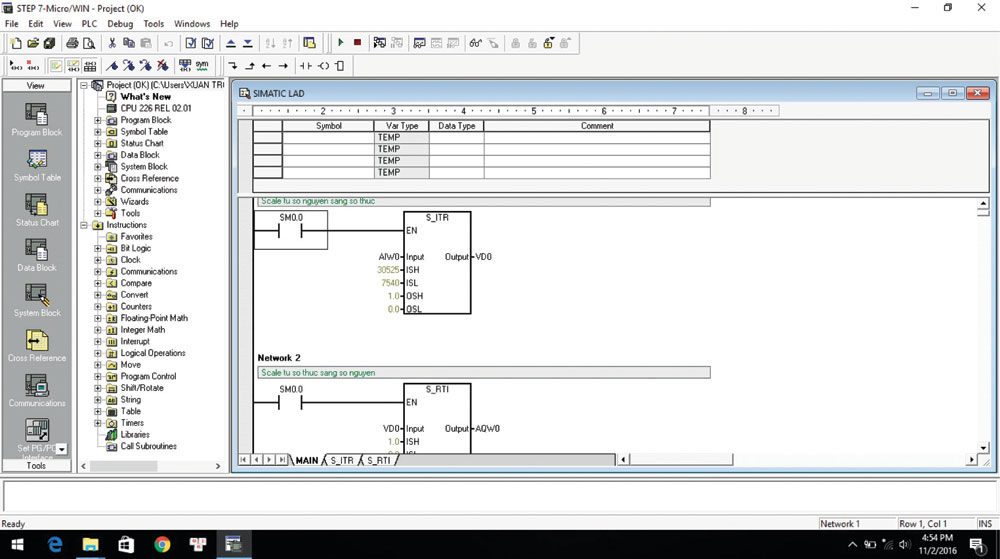

H2. Logic lập trình bằng ngôn ngữ LADDER

Hiệu quả kinh tế

- Giảm tần suất hư hỏng thiết bị, dễ dàng tìm thiết bị thay thế trên thị trường, giá thành thiết bị thấp.

- Ngăn chặn sự cố tổ máy khi hệ thống giám sát cánh hướng tác động nhầm.

- Tăng độ tin cậy cho hệ thống giám sát và chỉ thị độ mở cánh hướng. Đảm bảo cho tổ máy làm việc ổn định.

- Giảm thời gian dừng máy để xử lý sự cố, tăng hệ số khả dụng, hệ số sẵn sàng của tổ máy, tăng doanh thu.

Với dạng sự cố này trong một năm khả năng xảy ra là 01 lần. Khi tổ máy bị sự cố thì phải mất tối thiểu 120 phút để khôi phục tổ máy hoạt động bình thường. Việc áp dụng sáng kiến sẽ tránh thiệt hại về mặt kinh tế do thời gian dừng máy để khắc phục (120 phút/ năm). Với sáng kiến này, hàng năm sẽ làm lợi cho Nhà máy Thủy điện Sê San 4 hàng trăm triệu đồng và có thể áp dụng cho các nhà máy có công nghệ tương tự.


Theo TCĐL chuyên đề Quản lý & Hội nhập

Share

Chủ tịch HĐTV EVNNPC Đỗ Nguyệt Ánh nhận danh hiệu "Bông Hồng Vàng năm 2025"

Chủ tịch HĐTV EVNNPC Đỗ Nguyệt Ánh nhận danh hiệu "Bông Hồng Vàng năm 2025"

Ngày 22/10, tại Lễ trao tặng danh hiệu “Nữ doanh nhân Việt Nam tiêu biểu - Bông Hồng Vàng năm 2025”, bà Đỗ Nguyệt Ánh - Chủ tịch Hội đồng thành viên Tổng công ty Điện lực miền Bắc (EVNNPC) đã được vinh danh trong Top 10 nữ doanh nhân tiêu biểu toàn quốc.


EVNCPC chủ động ứng phó bão số 12 (FENGSHEN)

EVNCPC chủ động ứng phó bão số 12 (FENGSHEN)

Trước diễn biến phức tạp của bão số 12 (FENGSHEN), Tổng công ty Điện lực miền Trung (EVNCPC) đã yêu cầu các đơn vị thành viên và người đại diện phần vốn tại các công ty cổ phần triển khai ngay các biện pháp ứng phó với mưa lớn, lũ, ngập lụt, lũ quét và sạt lở đất, đảm bảo hệ thống điện vận hành an toàn.


Lễ khánh thành dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Lễ khánh thành dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Ngày 17/10/2025 tại xã Xuân Quang, tỉnh Lào Cai, Tập đoàn Điện lực Việt Nam trang trọng tổ chức Lễ khánh thành dự án Đường dây 500kV Lào Cai - Vĩnh Yên. Đây là công trình chào mừng thành công Đại hội đại biểu Đảng bộ Chính phủ lần thứ nhất nhiệm kỳ 2025-2030, tiến tới Đại hội đại biểu toàn quốc lần thứ XIV của Đảng. Trước đó, dự án đường dây 500kV Lào Cai - Vĩnh Yên cũng đã được đóng điện thành công vào ngày 30/9/2025, hoàn thành vượt tiến độ 8 tháng so với kế hoạch ban đầu theo Quyết định chủ trương đầu tư dự án đã được Thủ tướng Chính phủ phê duyệt.


Diễn đàn Sử dụng năng lượng tiết kiệm và hiệu quả: Thành quả và mục tiêu trong Kỷ nguyên vươn mình

Diễn đàn Sử dụng năng lượng tiết kiệm và hiệu quả: Thành quả và mục tiêu trong Kỷ nguyên vươn mình

Chia sẻ tại diễn đàn “Sử dụng năng lượng tiết kiệm, hiệu quả: Thành quả và mục tiêu trong kỷ nguyên vươn mình” được tổ chức tại TP. Hồ Chí Minh vào ngày 17/10, ông Cao Quang Quỳnh – Thành viên HĐTV EVN cho biết, Tập đoàn Điện lực Việt Nam (EVN) luôn coi tiết kiệm điện là một trong những nhiệm vụ, giải pháp ưu tiên hàng đầu, đóng góp tích cực vào việc đảm bảo cung ứng điện an toàn, thường xuyên và liên tục của toàn bộ hệ thống điện.


Đường dây 500kV Lào Cai - Vĩnh Yên: Những thông tin nổi bật về dự án

Đường dây 500kV Lào Cai - Vĩnh Yên: Những thông tin nổi bật về dự án

Mặc dù gặp rất nhiều khó khăn do điều kiện thời tiết khắc nghiệt, nhiều vị trí nằm trên núi cao có địa hình, địa chất chất phức tạp, khối lượng giải phóng mặt bằng lớn, tiến độ cấp bách, nhưng với quyết tâm cao, nỗ lực lớn, EVN/Ban Quản lý dự án Điện 1 và các đơn vị liên quan đã hoàn thành đường dây 500kV Lào Cai - Vĩnh Yên đảm bảo tiến độ, chất lượng.
