Nhà máy Nhiệt điện Quảng Trạch 1 đạt gần 83% khối lượng chạy thử

21/08/2026 - 14:49 (GMT+7)

Đến nay, Dự án Nhà máy Nhiệt điện Quảng Trạch 1 đã hoàn thành 82,97% khối lượng chạy thử. Trong đó, ngày 13/8/2026, Tổ máy 1 đã vận hành đạt 100% tải định mức, tương ứng công suất thực tế 701,5 MW; các nội dung chạy thử Tổ máy 2 đang tiếp tục được triển khai theo kế hoạch.

Theo Ban Quản lý dự án Điện 2 (EVNPMB2), Dự án Nhà máy Nhiệt điện Quảng Trạch 1 đang bước vào giai đoạn cuối, với trọng tâm là hoàn thành các nội dung chạy thử, hiệu chỉnh và chuẩn bị các điều kiện phục vụ vận hành thương mại. Tiến độ tổng thể của dự án hiện đạt 99,55%.

Với Tổ máy 1, các đơn vị đang tiếp tục theo dõi, đánh giá độ ổn định của tổ máy và thực hiện các nội dung thử nghiệm theo chương trình. Song song, Tổ máy 2 đang được kiểm tra, hiệu chỉnh hệ thống thiết bị và chuẩn bị các điều kiện cần thiết cho các bước thử nghiệm tiếp theo.

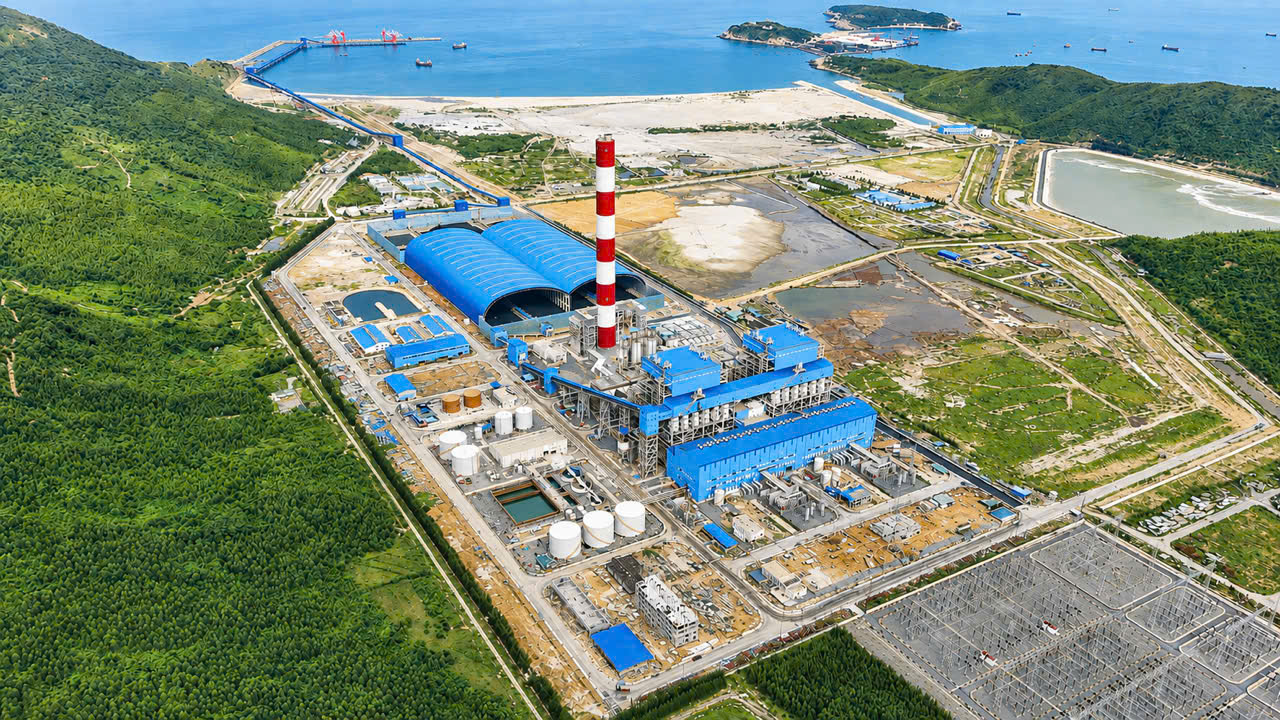

Toàn cảnh Trung tâm Điện lực Quảng Trạch nhìn từ trên cao

Cùng với các hệ thống thiết bị chính, nhiều hạng mục phụ trợ phục vụ vận hành nhà máy đã hoàn thành hoặc cơ bản đáp ứng yêu cầu. Khu nhà trực vận hành và nhà ở cho cán bộ, công nhân viên làm nhiệm vụ quản lý vận hành đã được đưa vào sử dụng; hệ thống cung cấp nước ngọt bảo đảm cấp nước phục vụ chạy thử; bãi thải xỉ cơ bản hoàn thành và đủ điều kiện phục vụ vận hành; tuyến kênh nhận nước làm mát cũng đã hoàn thành.

Dự án Nhà máy Nhiệt điện Quảng Trạch 1 do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, EVNPMB2 là đại diện chủ đầu tư, gồm 2 tổ máy với tổng công suất 1.403MW. Khi đi vào vận hành, nhà máy sẽ bổ sung nguồn điện cho hệ thống điện quốc gia.


Thành Trung 21/08/2026 - 14:49 (GMT+7)
Share

174 người tham gia diễn tập phòng cháy chữa cháy và cứu nạn cứu hộ tại Tòa nhà EVN

174 người tham gia diễn tập phòng cháy chữa cháy và cứu nạn cứu hộ tại Tòa nhà EVN

Ngày 18/11, tại Hà Nội, đơn vị quản lý vận hành Tòa nhà Tập đoàn Điện lực Việt Nam (EVN) tổ chức diễn tập phương án phòng cháy chữa cháy và cứu nạn cứu hộ (PCCC&CNCH) năm 2026 với sự tham gia của 174 người đến từ các đơn vị làm việc trong tòa nhà và các nhà thầu dịch vụ.


EVN tập huấn ứng dụng AI trong thiết kế khóa học cho giảng viên nội bộ

EVN tập huấn ứng dụng AI trong thiết kế khóa học cho giảng viên nội bộ

Ngày 18/11, tại Khánh Hòa, Tập đoàn Điện lực Việt Nam tổ chức tập huấn cho hơn 30 giảng viên nội bộ về ứng dụng trí tuệ nhân tạo (AI) trong thiết kế đào tạo hiệu quả. Đây là hoạt động diễn ra trong khuôn khổ chương trình Lễ vinh danh giảng viên nội bộ giỏi EVN năm 2026.


EVN vinh danh 34 giảng viên nội bộ giỏi năm 2026

EVN vinh danh 34 giảng viên nội bộ giỏi năm 2026

Chiều 18/11, tại Khánh Hòa, Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn Điện lực Việt Nam tổ chức Lễ vinh danh 34 giảng viên nội bộ giỏi EVN năm 2026. Chương trình diễn ra nhân dịp Ngày Nhà giáo Việt Nam 20/11, nhằm ghi nhận những cán bộ, người lao động EVN tiêu biểu trong công tác giảng dạy, truyền nghề và hướng dẫn đồng nghiệp.


Tổng kết và trao giải cuộc thi “Hiểu đồng nghiệp - Hiểu EVN” năm 2026

Tổng kết và trao giải cuộc thi “Hiểu đồng nghiệp - Hiểu EVN” năm 2026

Chiều 18/11, tại Khánh Hòa, Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn Điện lực Việt Nam tổ chức lễ tổng kết và trao giải cuộc thi “Hiểu đồng nghiệp - Hiểu EVN” năm 2026. Qua ba vòng thi, cán bộ, công nhân viên EVN có dịp hiểu thêm về công việc, vai trò và trách nhiệm của từng vị trí, từng đơn vị, qua đó thêm sẻ chia với đồng nghiệp và củng cố tinh thần đoàn kết trong toàn Tập đoàn.


Điện gió Công Hải 1 – giai đoạn 2 thuộc EVNGENCO2 đã hoà lưới điện quốc gia

Điện gió Công Hải 1 – giai đoạn 2 thuộc EVNGENCO2 đã hoà lưới điện quốc gia

Lúc 18h15 ngày 15/11/2026, Nhà máy Điện gió Công Hải 1 giai đoạn 2 tại xã Công Hải, tỉnh Khánh Hòa, đã chính thức hòa lưới điện quốc gia. Nhà máy có công suất 25 MW, do Tổng công ty Phát điện 2 (EVNGENCO2) làm chủ đầu tư.
