PC Bắc Kạn nỗ lực khôi phục lưới điện sau lũ quét

23/05/2025 - 08:00 (GMT+7)

Trận mưa lớn kéo dài trong đêm 17, rạng sáng 18/5/2025 đã gây lũ quét và sạt lở nghiêm trọng tại huyện Ba Bể, tỉnh Bắc Kạn, gây mất điện diện rộng trên địa bàn và lưới điện trung hạ áp hư hỏng nặng. Công ty Điện lực (PC) Bắc Kạn đang dồn toàn lực khẩn trương khắc phục sự cố. Đến 7h sáng 23/5/2025, còn khoảng 500 khách hàng vẫn đang gián đoạn cung cấp điện. Chùm ảnh do PC Bắc Kạn cung cấp.

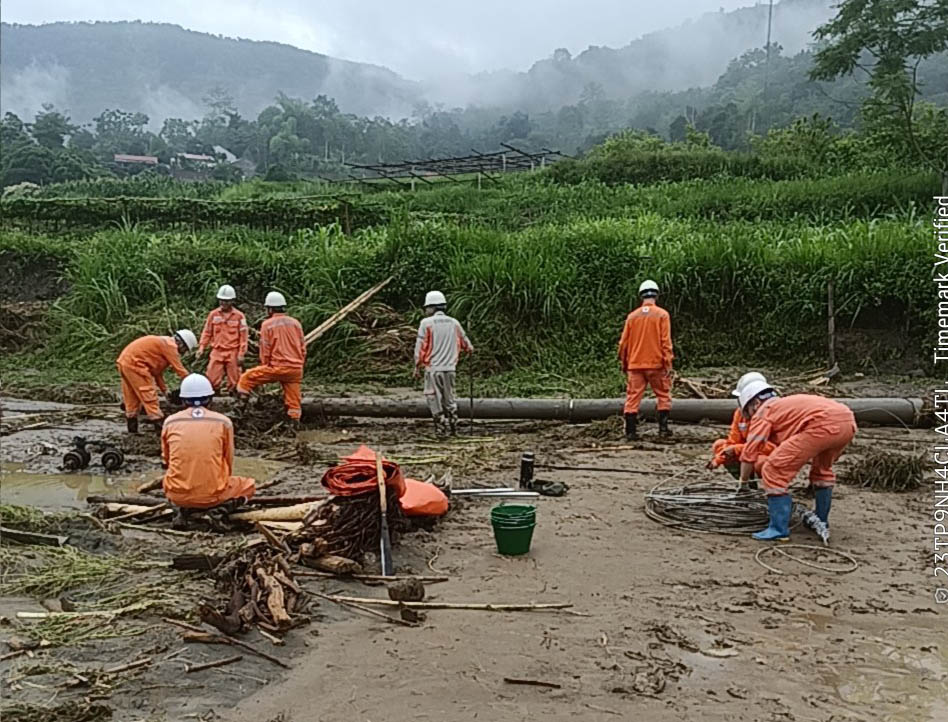

Mưa lớn, lũ quét khiến 17 trạm biến áp phân phối tạm dừng vận hành, 17 vị trí cột 35kV và  trên 70 cột 0,4kV bị đổ, gãy, dứt dây. Ngoài ra, hỏng 2.700m dây AC95, 158 công tơ một pha bị vùi lấp. Trong ảnh: cán bộ nhân viên Công ty Điện lực Bắc Kạn kiểm tra tình hình khắc phục sự cố do thiên tai.

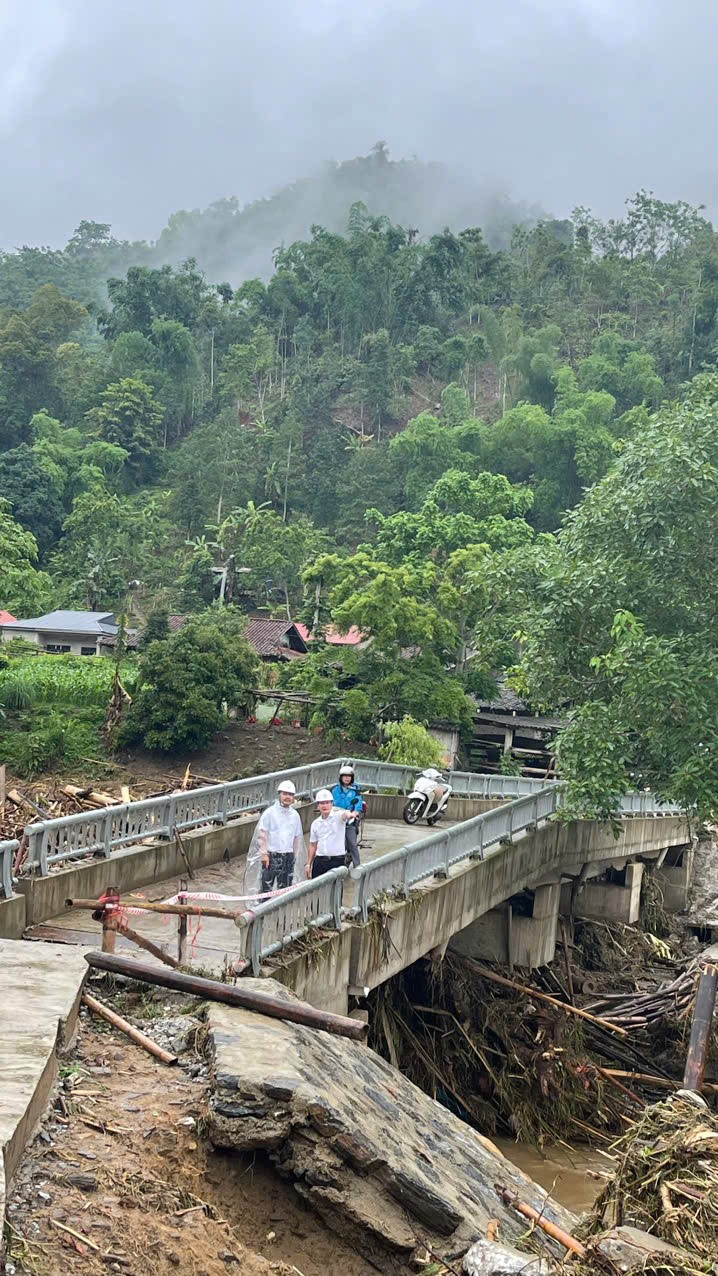

PC Bắc Kạn đã triển khai ngay các phương án xử lý sự cố nhằm đảm bảo an toàn cho người và thiết bị. Công ty cũng chỉ đạo các đội xung kích của các điện lực trực thuộc sẵn sàng ứng trực 100% quân số để tăng cường hỗ trợ Điện lực Ba Bể khắc phục sự cố. Trong ảnh: Công ty Điện lực Bắc Kạn lấy độ võng nhánh rẽ TBA Nà Pài.

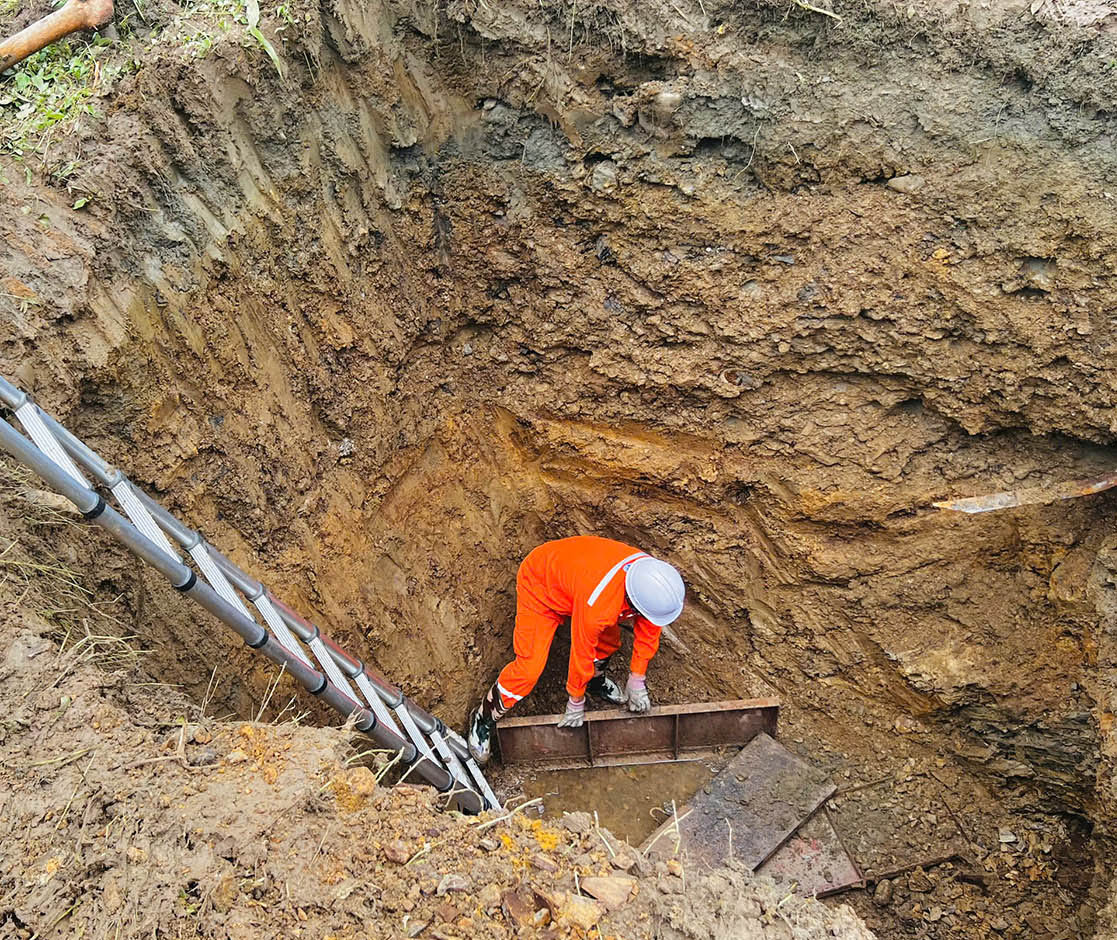

Nhiều điểm sự cố bị ngập trong bùn đất khiến công tác khắc phục gặp rất nhiều khó khăn. Trong ảnh: Thợ điện ghép cốt pha đúc móng cột điện tại VT29 đường dây 35kV nhánh Chu Hương - Yến Dương.

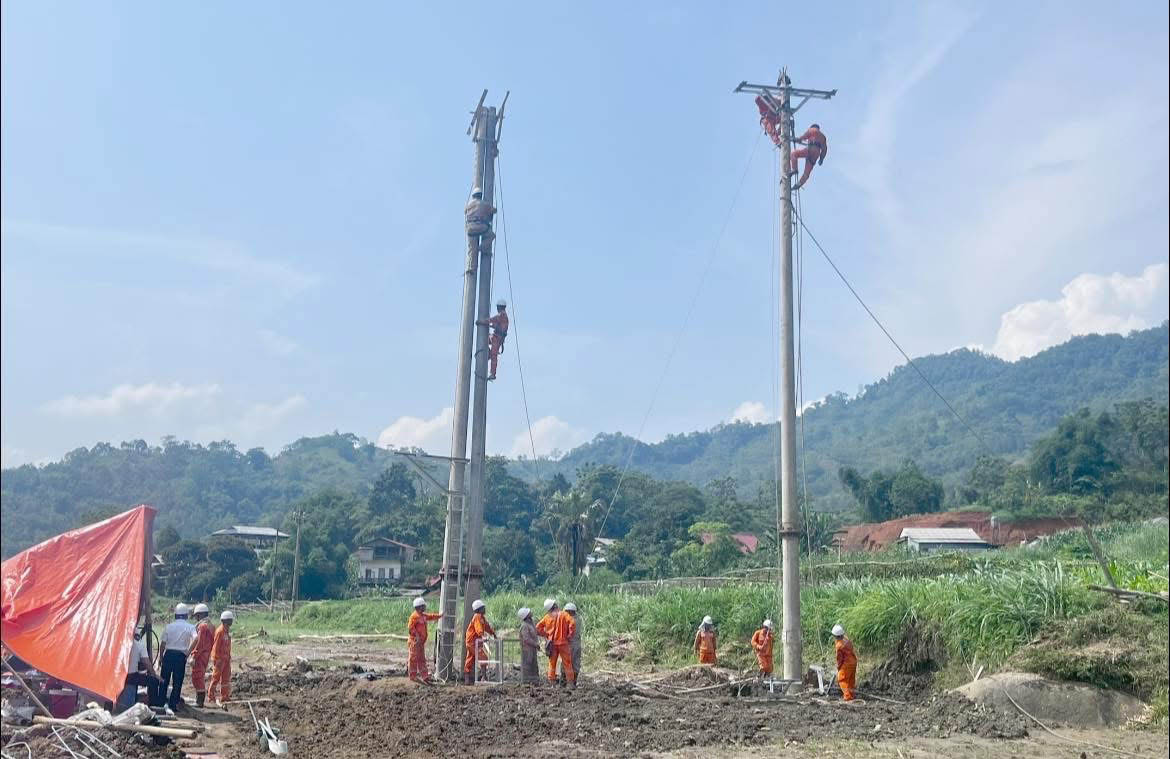

Những ngày này, cán bộ nhân Điện lực Ba Bể thuộc PC Bắc Kạn đang ăn tranh thủ, ngủ khẩn trương để khôi phục điện được nhanh nhất. Trong ảnh: Công tác làm cốc để đúc móng cột vị trí 15 nhánh rẽ TBA Địa Linh 2.

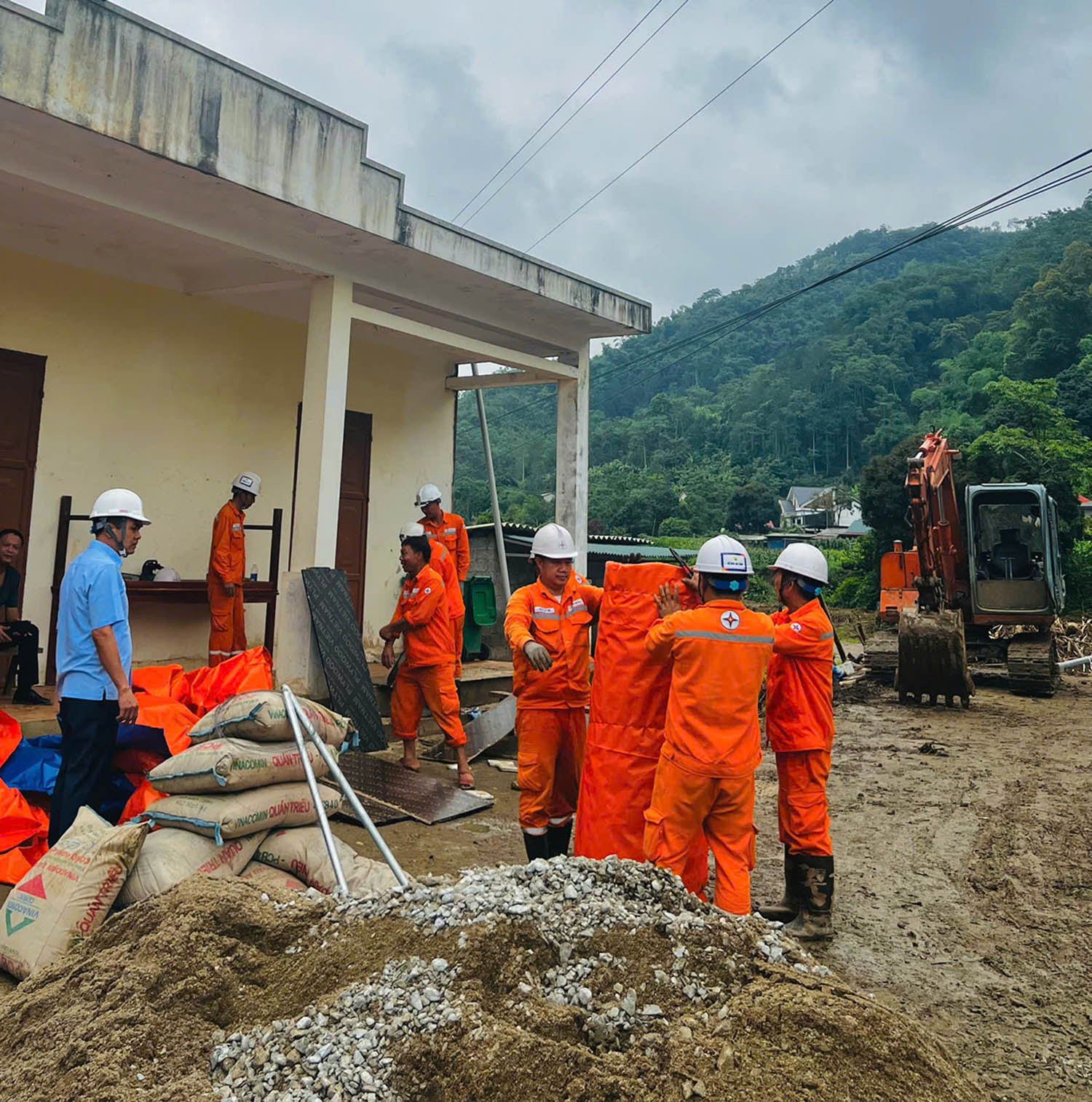

PC Bắc Kạn cũng triển khai các biện pháp khắc phục tạm thời để cấp điện trở lại cho khách hàng khắc phục thiệt hại thiên tai, sớm ổn định cuộc sống.

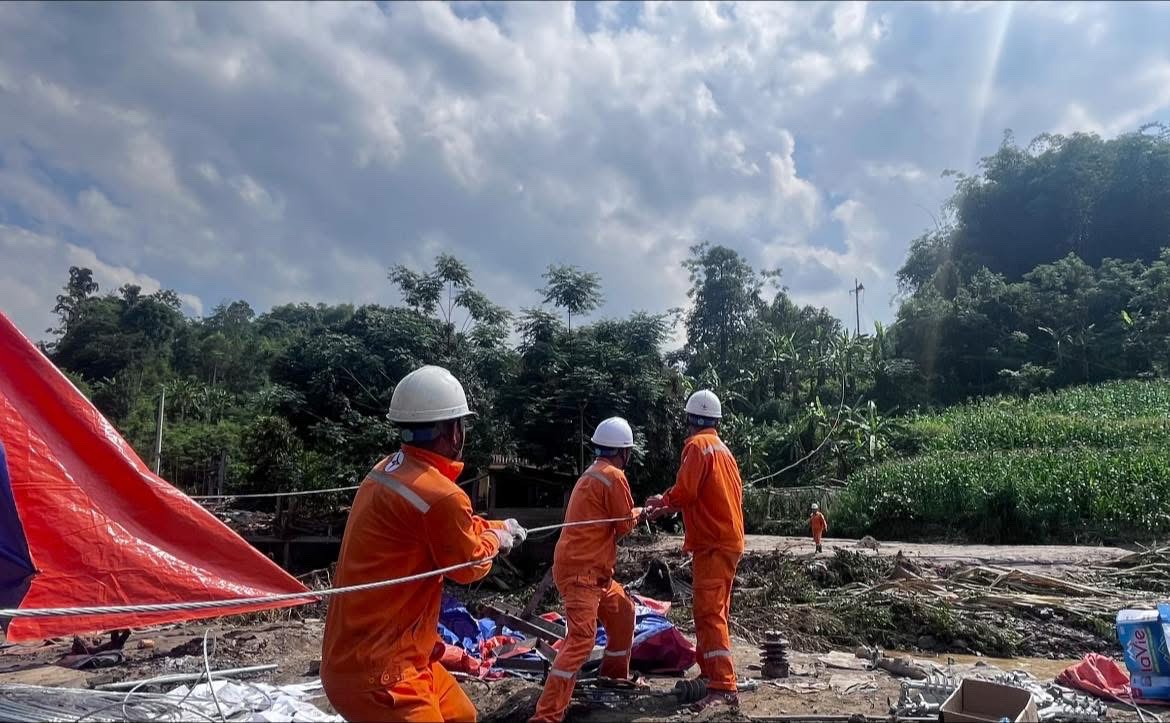

 Trước diễn biến phức tạp của thời tiết và địa hình giao thông gặp nhiều khó khăn, Công ty Điện lực Bắc Kạn vẫn đang tiếp tục khẩn trương, tập trung toàn lực lượng nỗ lực xử lý sự cố nhanh nhất, cấp điện trở lại sớm nhất cho khoảng 500 khách hàng còn lạiTrong ảnh: công nhân thực hiện tháo xà tại VT15 đường dây 35kV nhánh Chu Hương - Yến Dương


Khiếu Quân (tổng hợp) 23/05/2025 - 08:00 (GMT+7)
Share

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Trong các ngày từ 29/4 - 1/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên đã trực tiếp có mặt tại tất cả các công trường lưới điện 110kV đang thi công xuyên lễ trên địa bàn các tỉnh phía Nam để thăm hỏi, động viên cán bộ, kỹ sư, người lao động EVNSPC và các nhà thầu làm việc xuyên kỳ nghỉ lễ.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Trong các dịp lễ Giỗ Tổ Hùng Vương, kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2026) và 140 năm Ngày Quốc tế Lao động (1/5/1886-1/5/2026), các đơn vị trong toàn Tập đoàn Điện lực Việt Nam (EVN) đã và đang nỗ lực tăng tốc, thi công xuyên lễ, không có ngày nghỉ, qua đó hoàn thành nhiều hạng mục đầu tư xây dựng quan trọng, góp phần vào niềm vui chung của cả nước.


Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.
