PC Quảng Ngãi: Nỗ lực vượt khó đưa điện lưới quốc gia về Tu Thôn

27/03/2026 - 15:41 (GMT+7)

Những ngày cuối tháng 3, nhiều đoạn đường đến Tu Thôn (xã Măng Bút, tỉnh Quảng Ngãi) vẫn còn dấu vết sạt lở, di chuyển khó khăn. Dù vậy, lực lượng thi công của Công ty Điện lực Quảng Ngãi vẫn bám trụ công trường, tranh thủ từng ngày nắng để sớm đưa điện lưới quốc gia về với 123 hộ dân cụm dân cư 3B của thôn này.

Nhân viên PC Quảng Ngãi nỗ lực thi công đưa điện lưới về với 123 hộ dân Tu Thôn

Trong giai đoạn 1, PC Quảng Ngãi đã phối hợp với UBND xã Măng Bút và Công ty Cổ phần Thủy điện Nam Vao triển khai phương án cấp điện một phần khu dân cư có vị trí thuận lợi, gần tuyến đường vào khu đầu mối Nhà máy Thủy điện Thượng Nam Vao. Chỉ trong thời gian ngắn, đơn vị đã xây dựng mới gần 0,6km đường dây hạ áp, đấu nối từ trạm biến áp hiện hữu, lắp đặt công tơ và hoàn thành cấp điện cho 38 khách hàng. Trong Tháng Tri ân khách hàng năm 2025 vừa qua, PC Quảng Ngãi cũng hỗ trợ toàn bộ chi phí và nhân công lắp đặt dây dẫn sau công tơ, bảng điện, bóng đèn cho 35 hộ dân với tổng kinh phí khoảng 41,8 triệu đồng. Nhờ sự vào cuộc đồng bộ, điện lưới quốc gia đã đến với các hộ dân sớm hơn kế hoạch hai tuần, kịp thời phục vụ sinh hoạt trước Tết Nguyên đán Bính Ngọ 2026.

Từ nền tảng đó, PC Quảng Ngãi tiếp tục triển khai giai đoạn 2 với mục tiêu cấp điện cho toàn bộ 123 hộ dân của cụm dân cư 3B. Công trình có quy mô gần 3km đường dây hạ thế 0,4kV và 01 trạm biến áp 320kVA-35(22)/0,4kV, do Công ty trực tiếp thiết kế, quản lý và giám sát thi công. Quá trình triển khai tiếp tục đối mặt với nhiều thách thức về địa hình. Nhiều vị trí thi công có địa hình phức tạp, đường vào hẹp, có đoạn bị sạt lở cục bộ khiến việc vận chuyển vật tư gặp khó khăn. Để đảm bảo tiến độ, lực lượng thi công phải chủ động mở lối tạm, chia nhỏ vật tư để vận chuyển thủ công vào từng vị trí.

Trên công trường, nhịp độ thi công luôn được duy trì khẩn trương. Ban ngày tập trung dựng cột, kéo dây; chiều tối tiếp tục hoàn thiện các hạng mục. Không ít vị trí phải thi công trong điều kiện địa hình phức tạp, đòi hỏi tốn nhiều thời gian và công sức hơn so với bình thường.

Ông Đỗ Văn Giáp – Phó Giám đốc PC Quảng Ngãi cho biết: “Công trình có ý nghĩa rất lớn đối với đời sống người dân nên Công ty xác định phải tập trung tối đa nguồn lực để triển khai. Trong quá trình thực hiện, chúng tôi yêu cầu anh em vừa đảm bảo tiến độ, vừa tuân thủ nghiêm các quy định về an toàn và chất lượng. Dù điều kiện thi công khó khăn, nhưng anh em đã rất nỗ lực, chủ động khắc phục để phấn đấu hoàn thành công trình sớm hơn kế hoạch.”

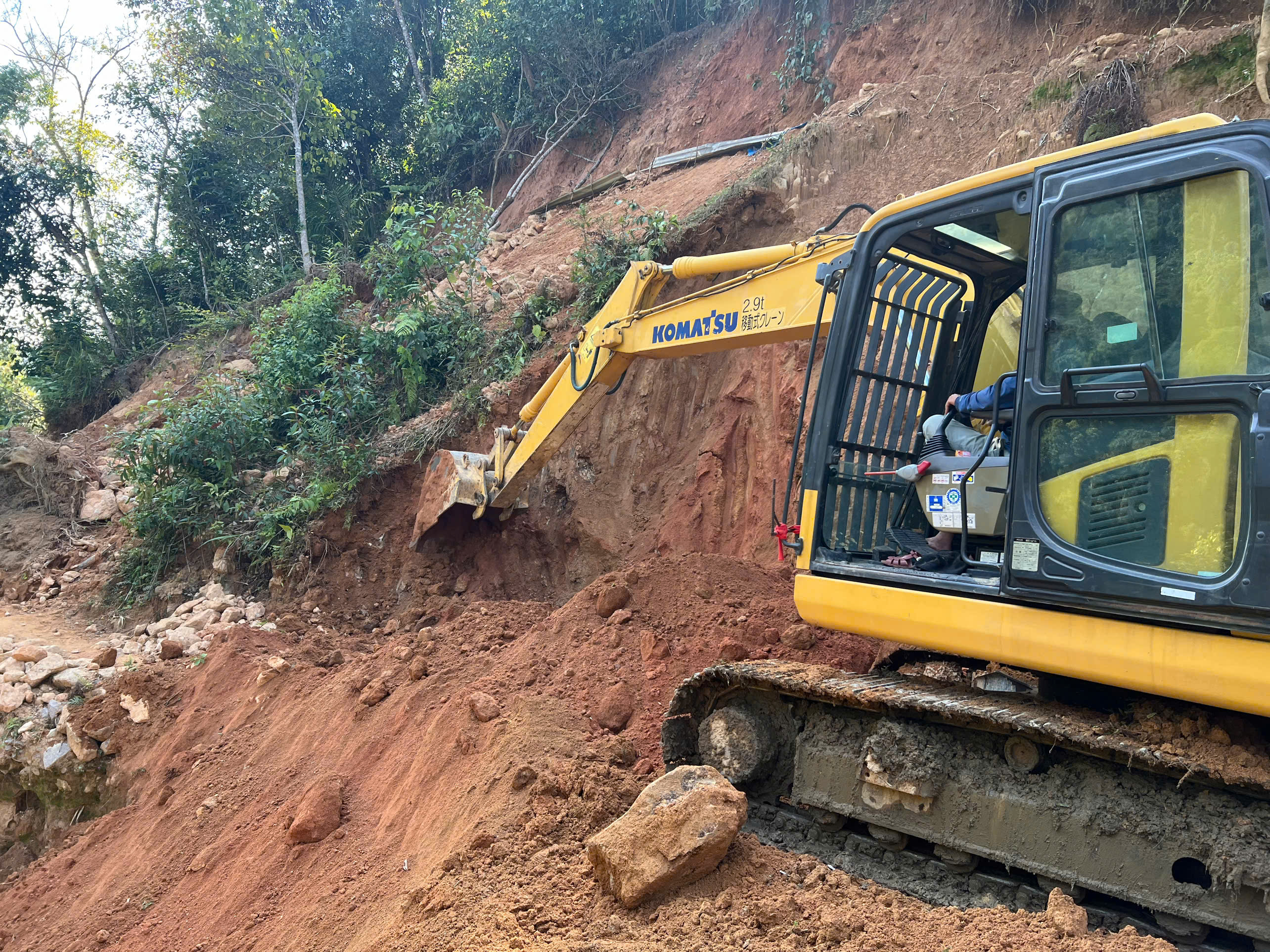

Lực lượng thi công phải chủ động mở đường để đảm bảo tiến độ công trình

Công trình sau khi hoàn thành sẽ đảm bảo cấp điện an toàn, liên tục cho toàn bộ khu dân cư 3B, thôn Tu Thôn, xã Măng Bút; góp phần nâng cao chất lượng điện năng, giảm tổn thất và gia tăng độ tin cậy cung cấp điện trên địa bàn. Quan trọng hơn, điện lưới quốc gia sẽ tạo nền tảng phát triển kinh tế – xã hội, giúp người dân từng bước nâng cao đời sống, mở rộng sản xuất, tiếp cận khoa học kỹ thuật và các mô hình kinh tế hiệu quả. Đây cũng là yếu tố quan trọng góp phần ổn định dân cư, giữ vững an ninh khu vực.

Với tổng mức đầu tư hơn 1,58 tỷ đồng, PC Quảng Ngãi đặt mục tiêu hoàn thành công trình vào cuối tháng 3/2026, sớm hơn kế hoạch 1 tháng. Trong điều kiện thi công còn nhiều khó khăn, đây là nỗ lực đáng ghi nhận của PC Quảng Ngãi trong hành trình đưa điện về với bà con Tu Thôn.


Nguyễn Thu 27/03/2026 - 15:41 (GMT+7)
Share

EVNNPC đưa vào vận hành hệ thống BESS đầu tiên tại Ninh Bình

EVNNPC đưa vào vận hành hệ thống BESS đầu tiên tại Ninh Bình

Ngày 21/8, tại Ninh Bình, Tổng công ty Điện lực miền Bắc (EVNNPC) nghiệm thu, đóng điện, chính thức đưa vào vận hành hệ thống pin lưu trữ năng lượng đầu tiên (BESS) trên địa bàn tỉnh.


EVNNPC đưa vào vận hành hệ thống BESS đầu tiên tại Ninh Bình

EVNNPC đưa vào vận hành hệ thống BESS đầu tiên tại Ninh Bình

Ngày 21/8, tại Ninh Bình, Tổng công ty Điện lực miền Bắc (EVNNPC) nghiệm thu, đóng điện, chính thức đưa vào vận hành hệ thống pin lưu trữ năng lượng đầu tiên (BESS) trên địa bàn tỉnh.


Hội nghị Người lao động EVNCPC: Phát huy dân chủ, đoàn kết, nỗ lực hoàn thành tốt nhiệm vụ trong giai đoạn mới

Hội nghị Người lao động EVNCPC: Phát huy dân chủ, đoàn kết, nỗ lực hoàn thành tốt nhiệm vụ trong giai đoạn mới

Sáng 21/8, tại Đà Nẵng, Tổng công ty Điện lực miền Trung (EVNCPC) tổ chức Hội nghị đại biểu Người lao động lần thứ VIII năm 2026 với sự tham dự của hơn 210 đại biểu, đại diện cho 11.240 CBCNV EVNCPC. Ông Ngô Tấn Cư - Thành viên HĐTV, Tổng giám đốc EVNCPC và ông Trần Đình Hà - Chủ tịch Công đoàn EVNCPC đồng chủ trì Hội nghị.


Tổng công ty Thiết bị Điện Đông Anh: Nâng cao năng lực sản xuất, mở rộng thị trường ngoài EVN

Tổng công ty Thiết bị Điện Đông Anh: Nâng cao năng lực sản xuất, mở rộng thị trường ngoài EVN

Cùng với phát huy năng lực chế tạo thiết bị điện, đặc biệt là máy biến áp truyền tải, Tổng công ty Thiết bị Điện Đông Anh (EEMC) đang tập trung đầu tư thiết bị công nghệ, tự động hóa và chuyển đổi số để nâng cao năng lực cạnh tranh, nhằm từng bước gia tăng hiện diện trên thị trường quốc tế.


Thủ tướng yêu cầu tiếp tục chủ động ứng phó thiên tai, khắc phục nhanh hậu quả mưa lũ

Thủ tướng yêu cầu tiếp tục chủ động ứng phó thiên tai, khắc phục nhanh hậu quả mưa lũ

Ngày 21/8/2026, Thủ tướng Chính phủ ban hành Công điện số 57/CĐ-TTg về việc tiếp tục chủ động ứng phó thiên tai, tập trung khắc phục nhanh hậu quả mưa lũ tại khu vực Bắc Bộ và Bắc Trung Bộ.
