Phấn đấu hoàn thành cụm dự án đường dây 220kV Tương Dương – Đô Lương – Nam Cấm vượt tiến độ

10/03/2025 - 09:51 (GMT+7)

Dự án đường dây 220kV Tương Dương – Đô Lương và dự án đường dây 220kV Đô Lương – Nam Cấm là cụm dự án có ý nghĩa quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Nghệ An và phục vụ nhập khẩu điện từ Lào về Việt Nam. Theo kế hoạch, dự án hoàn thành trong quý IV/2025 nhưng Tổng công ty Truyền tải điện Quốc gia đang phấn đấu hoàn thành sớm hơn kế hoạch.

Đường dây 220kV Tương Dương - Đô Lương được xây dựng trên địa bàn các huyện Tương Dương, Con Cuông, Anh Sơn, Thanh Chương và Đô Lương của tỉnh Nghệ An. Dự án có quy mô dài hơn 80 km gồm 2 mạch, điểm đầu từ TBA 220kV Tương Dương, điểm cuối là TBA 220kV Đô Lương.

Đến thời điểm hiệm tại các địa phương của tỉnh Nghệ An đã kiểm kê xong 191/191 vị trí móng, bàn giao 158 vị trí móng và 38 khoảng cột hành lang tuyến. 138 vị trí móng đã được đào đúc xong và lắp dựng được 104 vị trí cột.

Đường dây 220kV Đô Lương - Nam Cấm đi qua địa bàn các huyện Đô Lương, Nghi Lộc và Hưng Nguyên của tỉnh Nghệ An. Dự án có quy mô xây dựng 2 mạch đường dây 220kV từ TBA 220kV Đô Lương đến TBA 220kV Nam Cấm với chiều dài khoảng 37 km. Phần mở rộng ngăn lộ tại TBA 220kV Đô Lương lắp đặt thiết bị cho 2 ngăn lộ 220kV trong TBA 220kV Đô Lương (hiện hữu) và liên kết hệ thống thông tin cho đường dây 220kV Đô Lương – Nam Cấm.

Đến nay địa phương đã kê kiểm 91/106 vị trí móng, vận động có mặt bằng để thi công 26/106 vị trí và đang tiếp tục vận động bàn giao hành lang tuyến. Về tiến độ thi công, đến nay dự án đã đào xong 12 vị trí móng, đã và đang đúc 8 vị trí móng.

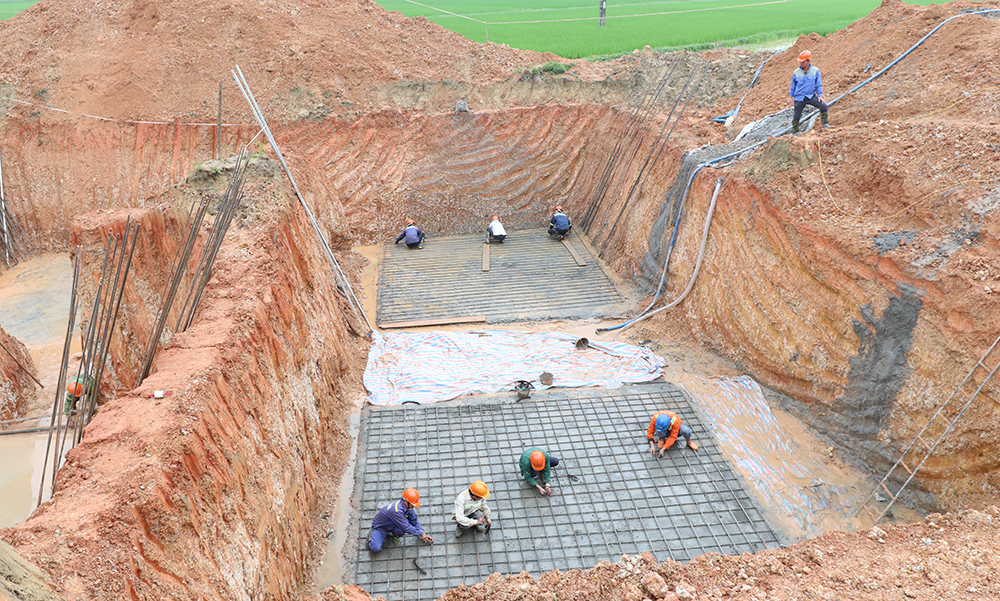

Thi công đào đúc móng dự án đường dây 220kV Đô Lương – Nam Cấm. Ảnh: Lê Linh

Theo lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB), đơn vị được giao quản lý điều hành dự án, về tiến độ tổng thể, hiện nay cụm dự án này đang bám sát tiến độ đề ra nhưng còn gặp vướng mắc trong giải phóng mặt bằng thuộc thẩm quyền của địa phương.

Tại buổi kiểm tra công trường và động viên các đơn vị tham gia dự án vào ngày 8/3, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận và đánh giá cao CPMB và các đơn vị tham gia dự án đã rất nỗ lực đẩy nhanh tiến độ thi công ngay sau khi khởi công dự án. Đến nay tiến độ dự án đang bám sát được mục tiêu điều hành của Tổng công ty.

Cụm dự án này nhằm giải tỏa công suất từ Cụm nhà máy thủy điện Nậm Mô tại Lào, Nhà máy Thủy điện Mỹ Lý, Nậm Mô 1 và các nhà máy thủy điện vừa và nhỏ tại khu vực thông qua TBA 220kV Tương Dương vào hệ thống điện quốc gia. Dự án giúp tăng cường độ tin cậy cung cấp điện cho phụ tải ngày càng phát triển của khu vực tỉnh Nghệ An và liên kết lưới điện trong khu vực.

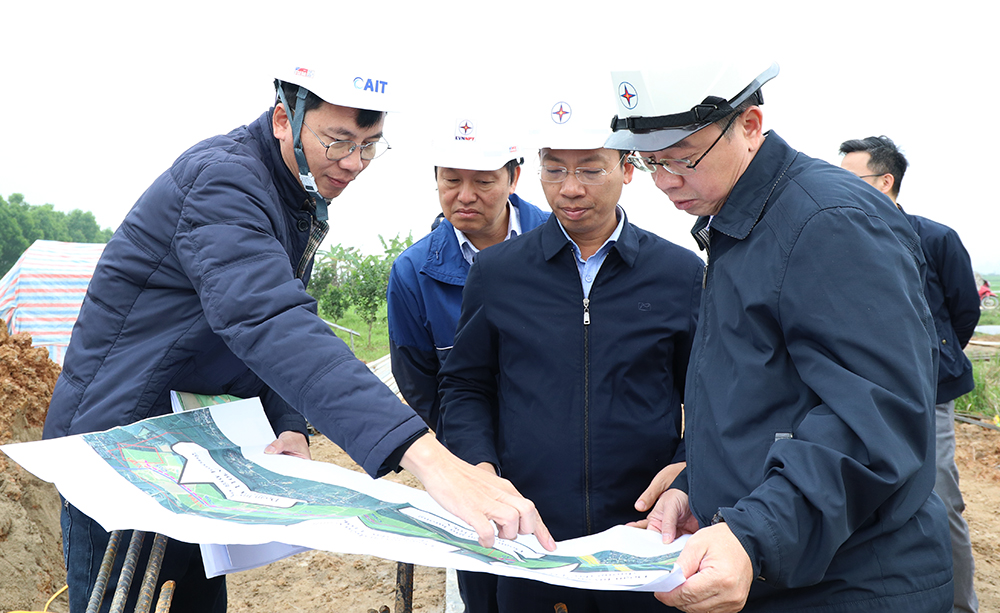

Tổng giám đốc EVNNPT Phạm Lê Phú (đầu tiên bên phải) và đoàn công tác nghe báo cáo tiến độ triển khai dự án đường dây 220kV Đô Lương – Nam Cấm. Ảnh: Lê Linh

Tổng giám đốc EVNNPT yêu cầu CPMB phối hợp chặt chẽ với các sở, ngành, địa phương liên quan của tỉnh Nghệ An để sớm tháo gỡ vướng mắc mặt bằng. Đối với các đơn vị thi công, Tổng giám đốc EVNNPT yêu cầu các đơn vị bổ sung nhân lực thi công đồng thời công tác đào đúc móng, lắp dựng cột và triển khai kéo dây, tiếp tục phối hợp với CPMB vận động bàn giao mặt bằng các vị trí móng để thi công.

Lãnh đạo EVNNPT cũng yêu cầu CPMB tiếp tục phối hợp với các sở ngành địa phương của tỉnh Nghệ An trong công tác chuyển đổi mục đích sử dụng rừng đảm bảo tiến độ dự án.

EVNNPT phấn đấu hoàn thành dự án đường dây 220kV Tương Dương – Đô Lương trong tháng 5/2025 và đường dây 220kV Đô Lương – Nam Cấm trong tháng 9/2025 thiết thực chào mừng kỷ niệm 80 năm Cách mạng tháng Tám và Quốc khánh 2/9.


Lê Linh 10/03/2025 - 09:51 (GMT+7)
Share

Thợ điện dũng cảm hỗ trợ khống chế đám cháy nhà trọ tại TP Đà Nẵng

Thợ điện dũng cảm hỗ trợ khống chế đám cháy nhà trọ tại TP Đà Nẵng

Với phản xạ nghề nghiệp nhạy bén và tinh thần trách nhiệm vì cộng đồng, anh Đặng Văn Tùng – nhân viên Điện lực Thanh Khê đã kịp thời phát hiện, hỗ trợ dập tắt đám cháy bùng phát tại nhà trọ trên địa bàn, ngăn chặn nguy cơ hỏa hoạn lan rộng.


EVNHCMC: Đảm bảo điện cho sản xuất cuối năm

EVNHCMC: Đảm bảo điện cho sản xuất cuối năm

Các tháng cuối năm, nhu cầu điện năng tăng cao do doanh nghiệp tăng tốc sản xuất, hoàn thành đơn hàng xuất khẩu và chuẩn bị nguồn hàng phục vụ thị trường lễ, tết. Tổng công ty Điện lực TP.HCM (EVNHCMC) chủ động triển khai đồng bộ nhiều giải pháp, bảo đảm cung cấp điện an toàn, ổn định và liên tục, khẳng định sự đồng hành cùng hoạt động sản xuất kinh doanh.


Hai đơn vị EVNGENCO1 triển khai hoạt động an sinh xã hội tại Lâm Đồng và Quảng Ninh

Hai đơn vị EVNGENCO1 triển khai hoạt động an sinh xã hội tại Lâm Đồng và Quảng Ninh

Ngày 23/11, hai đơn vị thuộc Tổng công ty Phát điện 1 (EVNGENCO1) là Công ty Thủy điện Đồng Nai và Công ty Nhiệt điện Uông Bí tổ chức các chương trình an sinh xã hội tại Lâm Đồng và Quảng Ninh, với tổng kinh phí khoảng 335 triệu đồng.


Nữ nhân viên Điện lực Thanh Trì được tôn vinh sau hơn 130 lần hiến máu, hiến tiểu cầu

Nữ nhân viên Điện lực Thanh Trì được tôn vinh sau hơn 130 lần hiến máu, hiến tiểu cầu

Chị Huỳnh Thị Mỹ An, người lao động Công ty Điện lực Thanh Trì thuộc Tổng công ty Điện lực TP Hà Nội (EVNHANOI), là một trong 80 điển hình tiên tiến được Hội Chữ thập đỏ TP Hà Nội tôn vinh trong phong trào “Người tốt, việc thiện - Chung sức xây dựng cộng đồng nhân ái”, ngày 22/11.
