Văn phòng Chính phủ vừa ban hành Thông báo số 531/TB-VPCP ngày 17/10/2026, truyền đạt kết luận của Thủ tướng Chính phủ Lê Minh Hưng tại cuộc họp về các giải pháp bảo đảm cung ứng điện giai đoạn 2026 - 2030 và điều chỉnh Quy hoạch điện VIII điều chỉnh, diễn ra ngày 12/10 tại Trụ sở Chính phủ.
Thủ tướng nhấn mạnh, bảo đảm vững chắc an ninh năng lượng quốc gia, cung ứng đủ điện là một trong những yếu tố nền tảng, quyết định việc thực hiện thành công các mục tiêu tăng trưởng kinh tế – xã hội. Đây là nhiệm vụ chính trị đặc biệt quan trọng của cả hệ thống chính trị.
Khẩn trương triển khai các giải pháp cấp bách
Thủ tướng giao Bộ Công Thương chủ trì, phối hợp với các bộ, cơ quan và địa phương liên quan khẩn trương hoàn thiện các giải pháp đồng bộ bảo đảm cung ứng đủ điện cho năm 2027 và những năm tiếp theo. Mỗi giải pháp phải xác định rõ nhiệm vụ của từng bộ, ngành, địa phương, chủ đầu tư, kèm thời hạn hoàn thành và cơ chế kiểm soát.
Trước mắt, Bộ Công Thương phối hợp với các địa phương đề xuất Chính phủ ban hành nghị quyết giao chỉ tiêu phát triển điện mặt trời mái nhà tự sản tự tiêu tại hộ gia đình, cơ quan, công sở, cơ sở sản xuất kinh doanh cho từng tỉnh, thành phố trước ngày 30/10/2026; hướng dẫn, đôn đốc các địa phương ban hành chính sách hỗ trợ hộ gia đình lắp đặt điện mặt trời tự sản xuất, tự tiêu thụ theo Luật Điện lực.

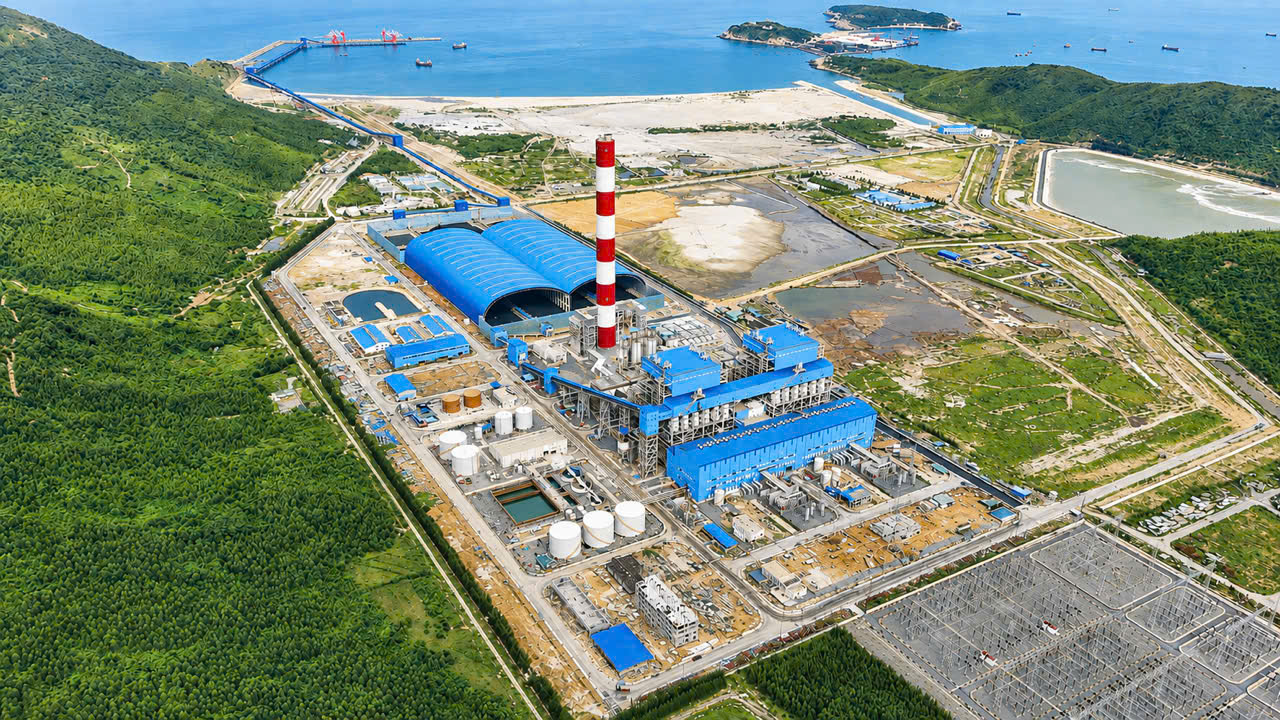

Toàn cảnh Trung tâm Điện lực Quảng Trạch
Bộ Công Thương chỉ đạo các chủ đầu tư tập trung triển khai, bảo đảm tiến độ vận hành Nhà máy nhiệt điện Na Dương 2 và Nhà máy nhiệt điện Quảng Trạch 1 trong năm 2026. Đồng thời, khẩn trương rà soát, đôn đốc và đề xuất Thủ tướng giao nhiệm vụ cụ thể cho các địa phương, tập đoàn triển khai ngay các dự án điện mặt trời tập trung, điện mặt trời trên hồ thủy điện và lưới điện đồng bộ giải tỏa công suất đã có trong Quy hoạch điện VIII điều chỉnh, đủ điều kiện. Trong đó, chú trọng các dự án tại miền Bắc như hồ thủy điện Lai Châu, Sơn La và những khu vực có điều kiện thuận lợi về đấu nối, giải tỏa công suất.
Tập đoàn Điện lực Việt Nam (EVN) tiếp tục nghiên cứu, triển khai đầu tư hệ thống lưu trữ năng lượng (BESS) tại các trạm biến áp và vị trí phù hợp trong hệ thống, bảo đảm đưa vào vận hành trong năm 2027; kể cả áp dụng cơ chế đầu tư dự án, công trình điện lực khẩn cấp theo quy định pháp luật về điện lực.
Thủ tướng cũng yêu cầu nghiên cứu, ban hành cơ chế, chính sách, hướng dẫn phát triển nhanh BESS; khuyến khích lắp đặt điện mặt trời mái nhà tự sản xuất, tự tiêu thụ kết hợp BESS tại các khu công nghiệp, cụm công nghiệp, đặc biệt ở các tỉnh miền Bắc.
Rõ tiến độ dự án, rõ trách nhiệm thực hiện
Đối với giai đoạn 2027–2030, lãnh đạo Bộ Công Thương trực tiếp làm việc với lãnh đạo Bộ Tài chính, Chủ tịch, Tổng giám đốc EVN, Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (PVN), Tập đoàn Công nghiệp Than – Khoáng sản Việt Nam (TKV) để rà soát, thống nhất danh mục dự án nguồn điện, lưới truyền tải điện giao các tập đoàn nhà nước đảm nhận.
Từng dự án phải được đánh giá về tiến độ, thời gian vận hành thương mại, khả năng thu xếp vốn, vướng mắc và thẩm quyền xử lý. Trường hợp cần thiết, nghiên cứu đề xuất sử dụng ngân sách nhà nước đầu tư một số dự án, công trình điện lực khẩn cấp; báo cáo Thủ tướng trước ngày 30/10/2026.

Ảnh minh họa
Bộ Công Thương làm việc trực tiếp với các địa phương để xây dựng kế hoạch chi tiết, đường găng tiến độ các công trình, dự án, xác định rõ mốc hoàn thành, thời điểm vận hành và cam kết bằng văn bản; báo cáo Thủ tướng kết quả trước ngày 30/10/2026. Kết quả thực hiện cam kết là một chỉ tiêu quan trọng để đánh giá mức độ hoàn thành nhiệm vụ của lãnh đạo địa phương.
Các địa phương phải đẩy nhanh thủ tục đầu tư, lựa chọn nhà đầu tư; kiểm tra, đôn đốc tiến độ, xử lý nghiêm nhà đầu tư chây ỳ, vi phạm và chịu trách nhiệm nếu dự án trong quy hoạch không triển khai hoặc không vận hành đúng tiến độ.
Về điều chỉnh Quy hoạch điện VIII điều chỉnh, Bộ Công Thương phối hợp với các bộ, cơ quan và địa phương rà soát, hoàn thiện, báo cáo cấp có thẩm quyền xem xét, quyết định. Các dự án bổ sung, điều chỉnh phải khả thi, vận hành thương mại đúng tiến độ, bảo đảm đồng bộ giữa nguồn và lưới điện để giải tỏa công suất.
Thủ tướng yêu cầu các bộ, ngành, địa phương, EVN, PVN, TKV chủ động thực hiện nhiệm vụ, không trông chờ, ỷ lại, không đùn đẩy trách nhiệm lên cấp trên. Bộ Công Thương chịu trách nhiệm cuối cùng trước Chính phủ, Thủ tướng nếu để xảy ra thiếu điện trong bất cứ tình huống nào.
Thành Trung
