Tiếp tục đốc thúc tiến độ triển khai các dự án tại Trung tâm Điện lực Quảng Trạch

04/04/2025 - 13:59 (GMT+7)

Ngày 4/4, tại tỉnh Quảng Bình, Phó Tổng giám đốc EVN Nguyễn Tài Anh chủ trì họp điều độ công trường tháng 4/2025 dự án Nhà máy Nhiệt điện Quảng Trạch I và dự án Cơ sở hạ tầng Trung tâm Điện lực Quảng Trạch. Lãnh đạo EVN chỉ đạo các đơn vị thi công tiếp tục đẩy nhanh tiến độ trên cơ sở đảm bảo tuyệt đối an toàn thi công trên công trường.

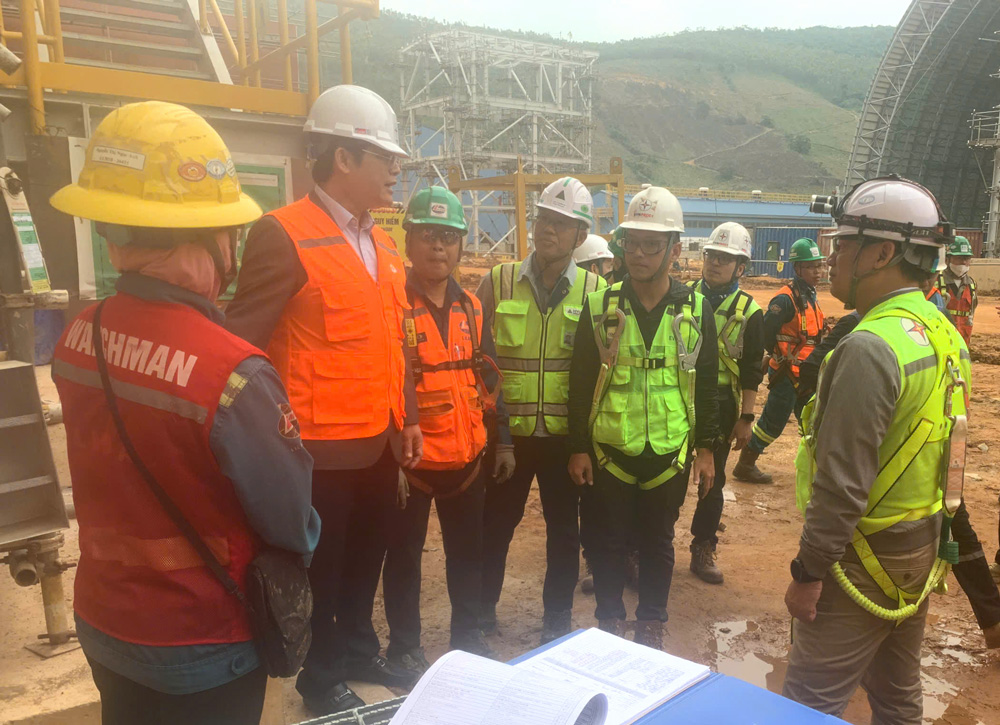

Phó Tổng giám đốc EVN Nguyễn Tài Anh (thứ 2 từ trái sang) kiểm tra công trường xây dựng Nhà máy Nhiệt điện Quảng Trach I. Ảnh: Ban QLDA Điện 2

Cuộc họp được kết nối trực tuyến với điểm cầu trụ sở EVN (Hà Nội).

Theo báo cáo của Ban Quản lý dự án Điện 2 (EVNPMB2), tiến độ tổng thể của dự án Nhà máy Nhiệt điện Quảng Trạch I đến nay đạt 86,26%, trong đó công tác thiết kế đạt 99,2%, công tác mua sắm đạt 95,58%, công tác thi công, lắp đặt đạt 64,76%. Các hạng mục mái che kho than, bãi thải xỉ, kênh nhận nước làm mát, đường ống nước làm mát, tuyến ống cung cấp nước ngọt... đang được chủ đầu tư đôn đốc nhà thầu thi công đồng bộ với tiến độ gói thầu EPC nhà máy.

Phó Tổng giám đốc EVN Nguyễn Tài Anh chủ trì cuộc họp tại tỉnh Quảng Bình. Ảnh: Duy Phương

Đối với dự án Cơ sở hạ tầng thuộc TTĐL Quảng Trạch, một số gói thầu phục vụ thi công các hạng mục chính như: hệ thống điện thi công, cổng hàng rào NMNĐ Quảng Trạch I, san gạt mặt bằng nhà máy, cải tạo nhà ở và nhà làm việc của Ban QLDA, thi công kênh thoát nước hoàn trả,… đã cơ bản hoàn thành, đáp ứng tiến độ yêu cầu.

Cuộc họp được kết nối trực tuyến đến điểm cầu tại EVN

Về gói thầu Thiết kế, cung cấp hàng hóa và xây lắp - hạng mục cảng nhập than và đê chắn sóng, hiện đã hoàn thành toàn bộ công tác thi công bến nhập than, cầu dẫn, còn hạng mục đê chắn sóng với các phần việc liên quan cơ bản đạt tiến độ từ 91,7% - 100%. Theo đánh giá, các hạng mục này cơ bản đáp ứng đồng bộ tiến độ cấp than chạy thử cho NMNĐ Quảng Trạch I vào tháng 9/2025. Tuy nhiên, khối lượng công việc liên quan đến công tác nạo vét luồng, vũng quay tàu, khu nước đậu tàu chưa đáp ứng và đang được EVNPMB2 đôn đốc, tiến tới hoàn thành trong tháng 9/2025 nhằm ứng tiến độ nhận than theo tiến độ nhà máy chính.

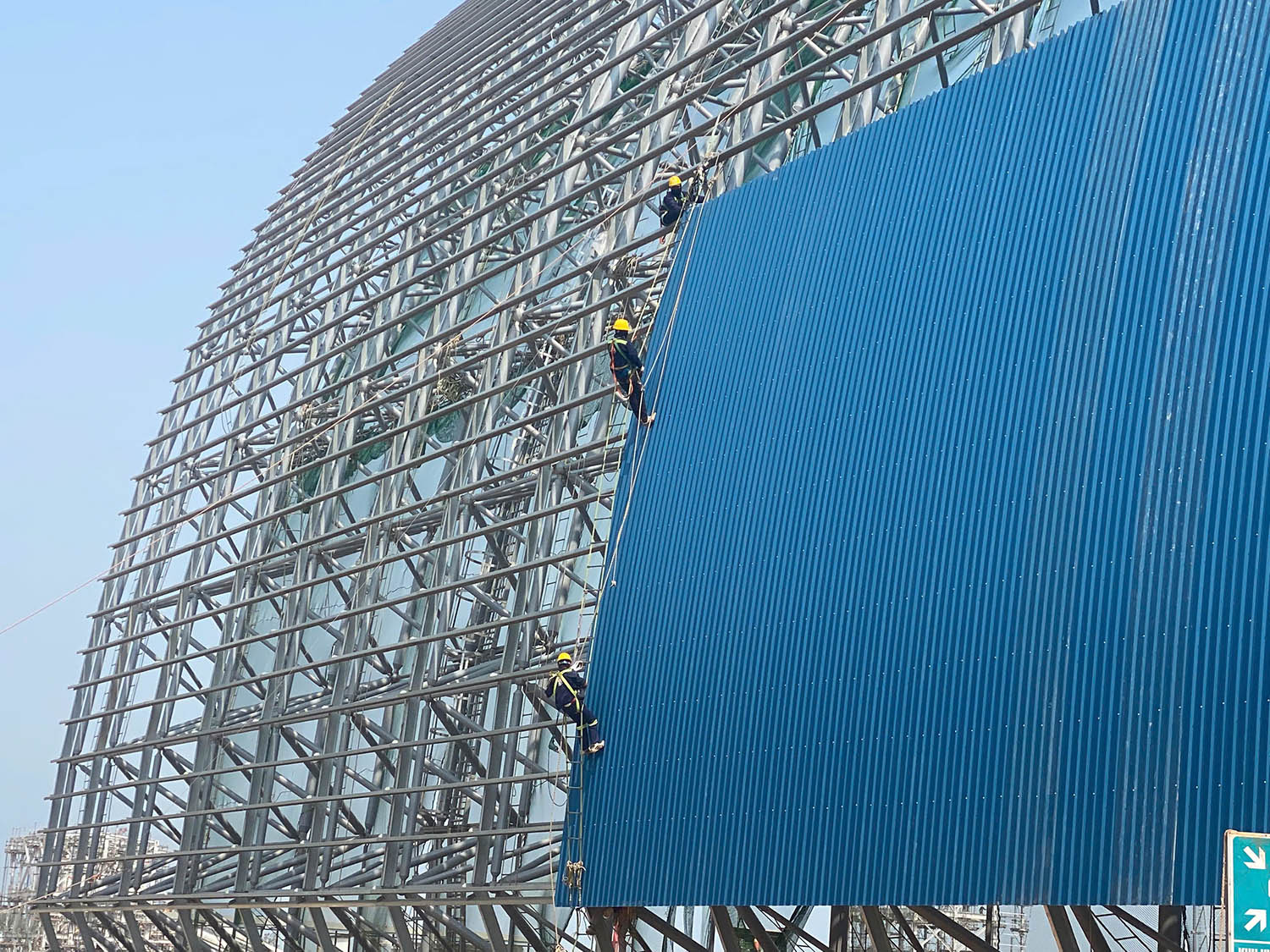

Công nhân thi công lắp mái kho than, Dự án NMNĐ Quảng Trạch I. Ảnh: Duy Phương

Tại buổi làm việc, Ban Quản lý dự án Điện 2 cùng các nhà thầu đã báo cáo cụ thể những khó khăn, vướng mắc trong quá trình triển khai dự án và đề xuất các giải pháp tháo gỡ. Một trong số đó là vướng mắc về công tác giải phóng mặt bằng khu vực Chòm 1, 2, 3 thôn Vĩnh Sơn (thuộc phạm vi của hạng mục cảng nhập than và thi công kênh nhận nước làm mát), khu vực Nhà máy LNG Quảng Trạch II, hạng mục đường từ Quốc lộ 1A vào TTĐL Quảng Trạch.

Phó Tổng giám đốc EVN Nguyễn Tài Anh đã trực tiếp chỉ đạo, tháo gỡ từng vướng mắc. Lãnh đạo EVN yêu cầu các nhà thầu đẩy nhanh tiến độ thi công dự án với phương châm cái gì quan trọng cần làm trước, làm ngay, đồng thời đảm bảo tuyệt đối an toàn thi công trên công trường. Ban Quản lý dự án Điện 2 cần giám sát chặt chẽ quá trình thi công, đảm bảo tiến độ và chất lượng.

Trước đó, Phó Tổng giám đốc EVN Nguyễn Tài Anh cũng đã có buổi làm việc với UBND tỉnh Quảng Bình về công tác giải phóng mặt bằng các dự án trong TTĐL Quảng Trạch vào chiều 3/4.


Lê Na - Thanh Hương 04/04/2025 - 13:59 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Tham gia khóa đào tạo “Kiến thức về điện hạt nhân” được tổ chức ngày 27/11 tại Hà Nội, đội ngũ cán bộ Tập đoàn Điện lực Việt Nam (EVN) được cập nhật kiến thức về công nghệ, kinh tế, mô hình tài trợ vốn và kinh nghiệm quốc tế trong phát triển điện hạt nhân, góp phần phục vụ công tác chuẩn bị triển khai Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.


Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các công trình lưới điện phục vụ phát triển công nghiệp và hạ tầng tại Bắc Ninh, trong đó ưu tiên các dự án có thể bổ sung năng lực cấp điện trong năm 2027.
