Vượt mưa bão, dự án 500kV Lào Cai - Vĩnh Yên đang vào giai đoạn nước rút

26/07/2025 - 21:38 (GMT+7)

Mặc dù phải đối mặt với mưa bão và địa hình hiểm trở, dự án đường dây 500kV Lào Cai - Vĩnh Yên vẫn tiếp tục đảm bảo tiến độ nhờ sự nỗ lực của chính quyền, người dân và các công nhân thi công. Mục tiêu hoàn thành đóng điện trước ngày 19/8 đang được tập trung thực hiện.

Nhiều ngày qua, gia đình ông Nguyễn Quang Ngồi - xã Lâm Thượng, tỉnh Lào Cai - trở thành nơi tránh trú cho cán bộ, công nhân thi công Dự án đường dây 500kV Lào Cai - Vĩnh Yên mỗi khi mưa bão ập về.

Ông Ngồi dành toàn bộ gian nhà dưới để cán bộ, công nhân ăn, ngủ, sinh hoạt. Bởi lẽ ông suy nghĩ đơn giản rằng giúp đỡ dự án đường dây nhanh chóng tăng tốc, về đích, đóng điện trước ngày 19/8 như yêu cầu của Thủ tướng cũng là ước mong của bà con nơi đây.

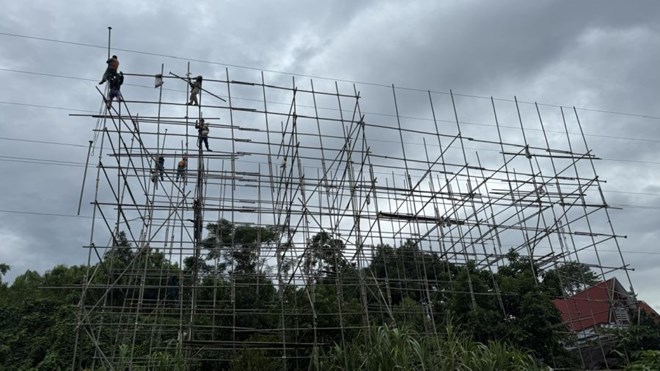

Công nhân lắp giàn giáo kéo dây vượt Quốc lộ 4E, địa phận tỉnh Lào Cai. Ảnh: Bảo Nguyên

Chỉ tay lên đỉnh đồi nơi đang thi công vị trí cột VT140, anh Lê Văn Du - kỹ sư điều hành dự án - cho biết: “Đây là một trong những vị trí gian nan nhất của dự án. Quãng đường gần 2km từ chân đồi lên tới đỉnh tưởng chừng không xa nhưng cứ sau mưa lớn là lầy lội, trơn trượt. Nhiều lúc xe tải không lên được, anh em lại đi bộ, mang vác từng mét dây cáp, từng thanh sắt lên. Mưa bão vất vả vậy nhưng không ai cho phép mình bỏ cuộc khi cả dự án đang trông chờ”.

Ông Văn Minh Tâm (đơn vị thi công) cũng chia sẻ: Công việc tại đây vô cùng vất vả bởi địa hình phức tạp, đồi núi chằng chịt, độ dốc lớn. Việc mở đường tiếp cận công trường cũng tiêu tốn không ít thời gian và công sức. Những ống thép dài, nặng không thể vận chuyển nguyên khối, buộc phải chia nhỏ thành nhiều đoạn để dễ vận chuyển.

Trao đổi với PV Báo Lao Động, ông Đỗ Quang Khải - Phó Giám đốc Ban Quản lý dự án Điện 1, Giám đốc Ban điều hành dự án - cho biết: Do công trình rất gấp, nên Ban quản lý dự án Điện 1 đã chỉ đạo nhà thầu tận dụng tối đa khoảng thời gian trước khi bão vào để vận chuyển vật tư và tranh thủ thi công. Tại một số vị trí bị ảnh hưởng của mưa bão, ban đã chỉ đạo các nhà thầu di chuyển toàn bộ các thiết bị thi công, vật liệu xuống các khu vực để trú tránh an toàn.

“Hiện nay, 100% cán bộ, nhân viên của Ban Điều hành dự án đã được huy động, ứng trực tại công trường theo phương châm "4 tại chỗ". Các phương án phòng, chống thiên tai đã được kích hoạt, triển khai đồng loạt tại các vị trí trên công trường” - Giám đốc Ban điều hành dự án bày tỏ.

Link gốc


Theo laodong.vn 26/07/2025 - 21:38 (GMT+7)
Share

Trên 92.000 lượt đoàn viên, người lao động EVN được chăm lo trong dịp Tết Bính Ngọ 2026

Trên 92.000 lượt đoàn viên, người lao động EVN được chăm lo trong dịp Tết Bính Ngọ 2026

Đây là một trong những kết quả triển khai các hoạt động chăm lo cho đoàn viên, người lao động nhân dịp Tết Nguyên đán vừa qua trong toàn Công đoàn Điện lực Việt Nam. Các chương trình được thực hiện trước, trong và sau Tết, bảo đảm thiết thực, kịp thời, đúng đối tượng.


EVN và JEPIC trao đổi giải pháp phát triển lưới điện thế hệ mới

EVN và JEPIC trao đổi giải pháp phát triển lưới điện thế hệ mới

Tập đoàn Điện lực Việt Nam (EVN) vừa phối hợp với Trung tâm Thông tin Điện lực Hải ngoại Nhật Bản (JEPIC) tổ chức Hội thảo chuyên đề “Lưới điện thế hệ mới: Ứng dụng bảo trì thông minh, trạm biến áp kỹ thuật số và công nghệ truyền tải HVDC”. Hội thảo diễn ra trong hai ngày 3 - 4/3, tại Hà Nội.


EVN và UBND tỉnh Phú Thọ quyết liệt tháo gỡ mặt bằng các dự án điện trọng điểm

EVN và UBND tỉnh Phú Thọ quyết liệt tháo gỡ mặt bằng các dự án điện trọng điểm

Chiều 4/3, tại UBND tỉnh Phú Thọ, Chủ tịch UBND tỉnh Trần Duy Đông chủ trì buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN) về tình hình khó khăn, vướng mắc trong thực hiện bồi thường giải phóng mặt bằng (GPMB) các dự án lưới điện trên địa bàn tỉnh Phú Thọ phục vụ nhập khẩu điện.


EVN và UBND tỉnh Phú Thọ quyết liệt tháo gỡ mặt bằng các dự án điện trọng điểm

EVN và UBND tỉnh Phú Thọ quyết liệt tháo gỡ mặt bằng các dự án điện trọng điểm

Chiều 4/3, tại UBND tỉnh Phú Thọ, Chủ tịch UBND tỉnh Trần Duy Đông chủ trì buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN) về tình hình khó khăn, vướng mắc trong thực hiện bồi thường giải phóng mặt bằng (GPMB) các dự án lưới điện trên địa bàn tỉnh Phú Thọ phục vụ nhập khẩu điện.


Công ty Nhiệt điện Mông Dương trồng mới gần 1.500 cây xanh

Công ty Nhiệt điện Mông Dương trồng mới gần 1.500 cây xanh

Công ty Nhiệt điện Mông Dương (phường Mông Dương, tỉnh Quảng Ninh) vừa tổ chức Lễ phát động "Tết trồng cây" năm 2026 trong không khí phấn khởi của những ngày đầu Xuân mới.
