Xuyên Tết thi công nâng công suất Trạm biến áp 500kV Đà Nẵng

19/02/2026 - 16:26 (GMT+7)

Trong dịp Tết Nguyên đán Bính Ngọ 2026, tại Trạm biến áp (TBA) 500kV Đà Nẵng, cán bộ nhân viên Đội Sửa chữa thí nghiệm điện 2, Công ty Truyền tải điện 2 (PTC2) vẫn duy trì thi công 3 ca liên tục, quyết tâm đẩy nhanh tiến độ dự án nâng công suất máy biến áp (MBA) 500kV, góp phần bảo đảm cung cấp điện an toàn, liên tục cho thành phố Đà Nẵng và khu vực miền Trung.

Theo ông Nguyễn Hồng Sơn – Đội phó, Chủ tịch Công đoàn Đội Sửa chữa thí nghiệm điện 2, ngày 29/1, đơn vị nhận nhiệm vụ thực hiện nâng công suất máy biến áp (MBA) 500kV AT2 từ 450MVA lên 900MVA. Ngay sau đó, đơn vị khẩn trương tháo dỡ MBA hiện hữu, đồng thời cải tạo bệ móng để sẵn sàng lắp đặt thiết bị mới.

Ngày 8/2, MBA 500kV mới đã được đặt vào bệ móng. Đội triển khai lắp đặt thiết bị, phụ kiện. Trước yêu cầu tiến độ gấp rút, đơn vị thành lập Ban chỉ huy công trình và các nhóm chuyên trách gồm: lắp đặt nhất thứ, lắp đặt nhị thứ, thí nghiệm, lọc dầu – hút chân không, hậu cần và các nhóm phụ trợ, với tổng lực lượng 115 người.

Ngoài nhân lực của Đội, PTC2 còn điều động tăng cường công nhân Tổ quản lý vận hành đường dây Cẩm Lệ và Tổ quản lý vận hành TBA 500kV Đà Nẵng (thuộc Truyền tải điện Đà Nẵng) tham gia hỗ trợ thi công.

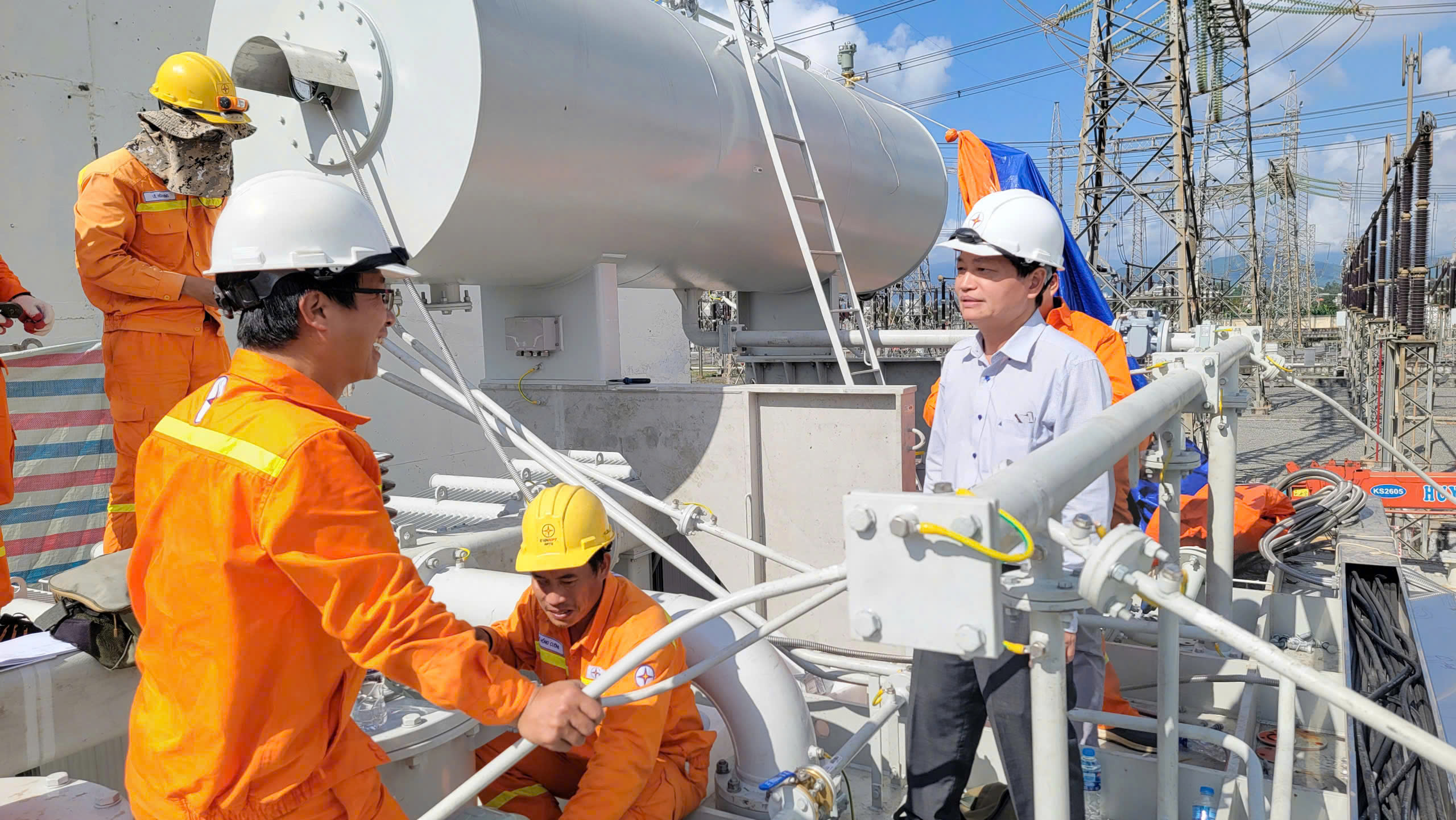

Ông Lê Đình Chiến – Giám đốc PTC2 (áo sơ mi) kiểm tra tiến độ lắp đặt máy biến áp. Ảnh: Quang Thắng

Đến chiều 29 Tết, các đơn vị đã cơ bản hoàn thành lắp đặt 3 thân MBA và dàn thanh cái 35kV; đồng thời triển khai các hạng mục lọc dầu, hút chân không cho 3 pha MBA và các phần việc hoàn thiện khác. MBA 500kV lắp đặt lần này gồm 3 pha, tổng trọng lượng 266 tấn, lượng dầu khoảng 204 tấn.

Ông Đinh Phú Long – Tổ phó Tổ Sửa chữa thiết bị điện, Đội SCTNĐ2 cho biết: “Khi được giao nhiệm vụ, anh em xác định làm việc xuyên Tết với tinh thần trách nhiệm cao nhất. Dù cường độ công việc lớn, chúng tôi luôn nhận được sự quan tâm, động viên kịp thời của lãnh đạo Công ty, đơn vị, tổ chức Công đoàn và sự chia sẻ của gia đình, từ đó yên tâm hoàn thành nhiệm vụ”.

Trong suốt quá trình triển khai, Ban Giám đốc PTC2 thường xuyên có mặt tại hiện trường kiểm tra, đôn đốc tiến độ, động viên người lao động. Đặc biệt, trong đêm giao thừa và sáng mồng 1 Tết, lãnh đạo Công ty trực tiếp thăm hỏi, yêu cầu các lực lượng thi công tập trung bảo đảm chất lượng công trình, tuân thủ nghiêm quy định an toàn lao động, phấn đấu hoàn thành dự án trong thời gian sớm nhất.

Theo kế hoạch được phê duyệt, dự án dự kiến hoàn thành vào giữa tháng 3/2026. Tuy nhiên, với phương án tổ chức thi công 3 ca liên tục, triển khai song song các hạng mục lọc dầu, hút chân không, thí nghiệm MBA và hệ thống nhị thứ liên quan, Đội đặt mục tiêu rút ngắn tiến độ, đưa công trình vào vận hành sớm hơn kế hoạch, góp phần nâng cao năng lực truyền tải, đáp ứng nhu cầu phụ tải ngày càng tăng của thành phố Đà Nẵng và khu vực lân cận.


Quang Thắng 19/02/2026 - 16:26 (GMT+7)
Share

Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Lắp đặt điện mặt trời mái nhà thế nào để vừa khai thác hiệu quả nguồn năng lượng sạch, vừa bảo đảm an toàn cho người và công trình? Những khuyến cáo dưới đây sẽ giúp hộ gia đình, doanh nghiệp nhận diện các yêu cầu quan trọng ngay từ khâu lựa chọn thiết bị và thi công.


Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Lắp đặt điện mặt trời mái nhà thế nào để vừa khai thác hiệu quả nguồn năng lượng sạch, vừa bảo đảm an toàn cho người và công trình? Những khuyến cáo dưới đây sẽ giúp hộ gia đình, doanh nghiệp nhận diện các yêu cầu quan trọng ngay từ khâu lựa chọn thiết bị và thi công.


Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Lắp đặt điện mặt trời mái nhà thế nào để vừa khai thác hiệu quả nguồn năng lượng sạch, vừa bảo đảm an toàn cho người và công trình? Những khuyến cáo dưới đây sẽ giúp hộ gia đình, doanh nghiệp nhận diện các yêu cầu quan trọng ngay từ khâu lựa chọn thiết bị và thi công.


Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch 1 đạt 100% tải

Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch 1 đạt 100% tải

Vào lúc 11 giờ 10 phút ngày 13/8/2026, Tổ máy 1 Dự án Nhà máy Nhiệt điện Quảng Trạch 1 đã vận hành đạt 100% tải định mức, với công suất thực tế 701,5MW. Các thông số vận hành của tuabin, lò hơi ổn định. Đây là mốc quan trọng trong quá trình chạy thử, tiến tới vận hành thương mại tổ máy.


EVNNPT và EVNNPC phối hợp đẩy nhanh nhiều dự án lưới điện miền Bắc

EVNNPT và EVNNPC phối hợp đẩy nhanh nhiều dự án lưới điện miền Bắc

Trước nhu cầu phụ tải tiếp tục tăng cao tại nhiều địa phương miền Bắc, EVNNPT và EVNNPC đã rà soát, thống nhất tiến độ một số dự án lưới điện trọng điểm, đồng thời tăng cường phối hợp giữa hai đơn vị để nâng cao năng lực cấp điện cho miền Bắc.
