Bàn giải pháp tháo gỡ vướng mắc mặt bằng các dự án truyền tải tại Đồng Nai

09/08/2022 - 17:42 (GMT+7)

Ngày 9/8, tại Đồng Nai, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – ông Phạm Lê Phú đã có buổi làm việc với Chủ tịch UBND tỉnh Đồng Nai - ông Cao Tiến Dũng, để bàn giải pháp tháo gỡ vướng mắc trong công tác bồi thường giải phóng mặt bằng (BT-GPMB) đối với các dự án truyền tải điện trên địa bàn tỉnh.

4 dự án truyền tải cấp bách cần sớm tháo gỡ mặt bằng

Ông Trương Hữu Thành – Phó Tổng giám đốc EVNNPT kiêm Giám đốc Ban QLDA các công trình điện miền Nam (SPMB) cho biết: Để đáp ứng nhu cầu điện phục vụ phát triển kinh tế xã hội của tỉnh Đồng Nai, EVN/EVNNPT đang đầu tư nhiều dự án truyền tải trên địa bàn với tổng giá trị khoảng 15.000 tỷ đồng,  trong đó có 4 dự án cấp bách phải hoàn thành đóng điện trong năm 2022.


Phó Tổng giám đốc EVNNPT, kiêm giám đốc SPMB –  ông Trương Hữu Thành báo cáo tại buổi làm việc

Cụ thể, đường dây 500kV Long Thành – rẽ Phú Mỹ - Sông Mây (theo kế hoạch đóng điện tháng 9/2022) có chiều dài toàn tuyến 16,4km, gồm 45 vị trí móng. Đến nay, huyện Trảng Bom đã bàn giao mặt bằng thi công được 18/20 vị trí móng và còn nhiều vướng mắc ở hành lang tuyến. Tại huyện Long Thành đã bàn giao 25/25 vị trí móng, tuy nhiên còn 11 hộ dân ở xã Bình An vẫn cản trở không cho kéo dây dù đã nhận tiền bồi thường.

Trạm biến áp 500kV Long Thành và các đường dây đấu nối (theo kế hoạch đóng điện tháng 9/2022), đến nay đã thực hiện xong công tác bồi thường giải phóng mặt bằng trạm biến áp. Phần đường dây 220kV đấu nối đã vận động bàn giao 41/56 vị trí trụ.

Trạm biến áp 220kV Tam Phước (theo kế hoạch đóng điện tháng 11/2022), đến nay UBND thành phố Biên Hòa mới phê duyệt phương án bồi thường 2/18 hộ, còn 16 hộ chưa phê duyệt phương án bồi thường. Đối với 3 vị trí đường dây đấu nối còn lại (3 hộ) và phần diện tích hành lang ảnh hưởng (7 hộ), UBND thành phố Biên Hòa chưa phê duyệt phương án bồi thường.

Đường dây 220kV Sông Mây – Tam Phước gồm 40 vị trí móng có chiều dài 13,67km qua địa bàn thành phố Biên Hòa (29 vị trí móng) và huyện Trảng Bom (11 vị trí móng). Theo kế hoạch, dự án đóng điện tháng 11/2022, tuy nhiên đến nay dự án vẫn còn nhiều vướng mắc vị trí móng trụ và hành lang tuyến ở cả 2 địa phương.

Để đáp ứng nhu cầu điện cho tỉnh Đồng Nai trong thời gian tới, EVNNPT đang triển khai công tác bồi thường giải phóng mặt bằng một loạt các dự án khác như: Trạm biến áp 220kV Định Quán, kéo dây mạch 2 đường dây 220kV Bảo Lộc - Sông Mây, Đường dây 220kV đấu nối Nhà máy điện Nhơn Trạch 3 - TBA 500kV Long Thành, Trạm biến áp 220kV Khu công nghiệp Nhơn Trạch và đường dây đấu nối, Đường dây 500kV Nhà máy điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè.

Ngoài ra, EVNNPT đang chuẩn bị đầu tư xây dựng: Đường dây 220kV TBA 500kV Long Thành - Công nghệ cao; Trạm 500kV Bắc Châu Đức và đấu nối; Trạm 500kV Đồng Nai 2 và đấu nối; Trạm biến áp 220kV Thống Nhất và đường dây đấu nối.


Chủ tịch UBND tỉnh Đồng Nai – ông Cao Tiến Dũng (ảnh phải) và Tổng giám đốc EVNNPT – ông Phạm Lê Phú

Cần sự vào cuộc quyết liệt của chính quyền địa phương

Ông Phạm Lê Phú – Tổng giám đốc EVNNPT, đã kiến nghị UBND tỉnh Đồng Nai cần tập trung vào cuộc quyết liệt để bàn giao mặt bằng cho Đường dây 500kV Long Thành – rẽ Phú Mỹ - Sông Mây, các đường dây đấu nối của Trạm biến áp 500kV Long Thành trong tháng 8/2022; đối với Trạm biến áp 220kV Tam Phước và đường dây 220kV Sông Mây – Tam Phước hoàn thành bàn giao mặt bằng trong tháng 9/2022, để các đơn vị thi công đẩy nhanh tiến độ hoàn thành dự án theo kế hoạch.

Đối với Trạm biến áp 220kV An Phước, mặc dù đã đóng điện tháng 6/2022, nhưng đến nay chưa hoàn tất đường giao thông vào trạm để phục vụ vận hành. EVNNPT kiến nghị UBND tỉnh Đồng Nai chỉ đạo các sở ngành liên quan khẩn trương giải quyết những vướng mắc còn lại.

Đối với các dự án đang chuẩn bị đầu tư, lãnh đạo EVNNPT kiến nghị các sở, ngành của tỉnh Đồng Nai sớm thông qua phương án vị trí trạm biến áp và hướng tuyến đường dây đấu nối, làm cơ sở để UBND tỉnh chấp thuận. UBND các huyện có dự án đi qua bố trí quỹ đất, đồng thời bổ sung quy hoạch sử dụng đất năng lượng cấp huyện.

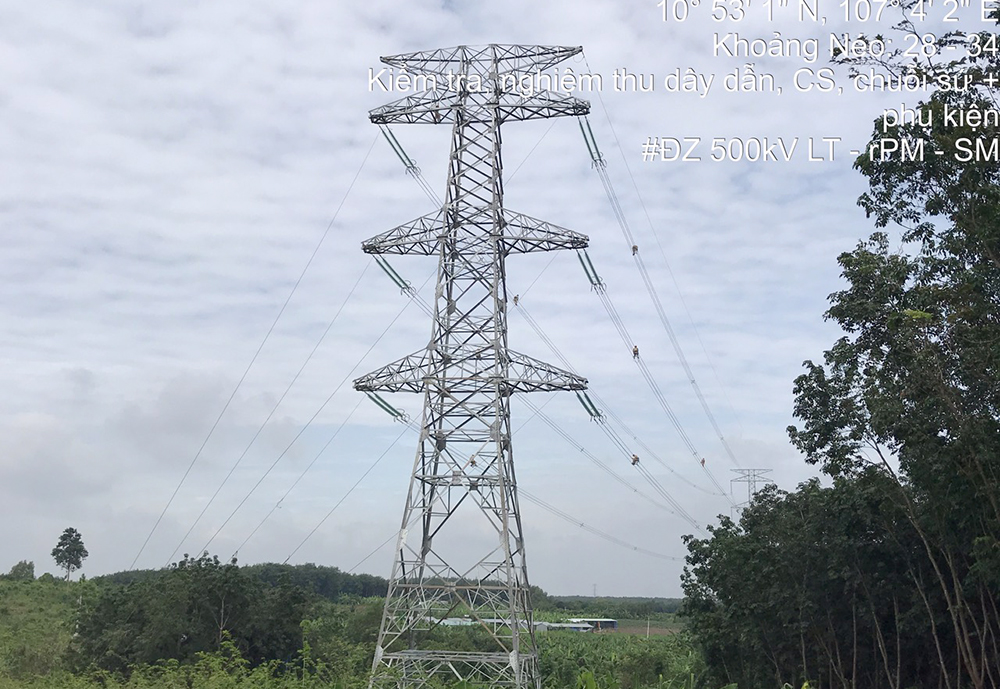

1 vị trí đường dây 500kV Long Thành – rẽ Phú Mỹ - Sông Mây đang thi công

Tại buổi làm việc, Chủ tịch UBND tỉnh Đồng Nai - ông Cao Tiến Dũng ghi nhận và đánh giá cao những nỗ lực của EVNNPT/SPMB trong thời gian qua đã bám sát các sở, ngành, địa phương của tỉnh Đồng Nai để tháo gỡ những vướng mắc trong công tác BT-GPMB. EVNNPT đã rất chủ động trong việc đầu tư các dự án điện trên địa bàn tỉnh để đảm bảo “điện đi trước một bước”. Trong thời gian tới, tỉnh Đồng Nai sẽ tiếp tục phát triển nhiều khu công nghiệp, các dự án lớn, vì vậy việc đầu tư các dự án truyền tải điện có ý nghĩa rất quan trọng.

Chủ tịch UBND tỉnh Đồng Nai yêu cầu các sở, ngành, địa phương trong tỉnh cần vào cuộc quyết liệt để sớm tháo gỡ mặt bằng 4 dự án cấp bách phải hoàn thành trong năm 2022 đúng tiến độ theo kiến nghị của EVNNPT. Đối với các dự án đang triển khai bồi thường giải phóng mặt bằng, các sở ngành, địa phương cần vào cuộc quyết liệt hơn nữa để sớm hoàn thành mặt bằng cho chủ đầu tư.


Ngân Hà 09/08/2022 - 17:42 (GMT+7)
Share

Hoàn thành đóng điện toàn tuyến Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Hoàn thành đóng điện toàn tuyến Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Vào lúc 11h35, ngày 26/7, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với Công ty TNHH MTV Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO) đóng điện thành công toàn bộ Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, đánh dấu việc hoàn thành một trong những công trình truyền tải điện trọng điểm của khu vực phía Bắc.


Google ký hợp đồng mua điện từ dự án điện mặt trời khổng lồ

Google ký hợp đồng mua điện từ dự án điện mặt trời khổng lồ

Dự án điện mặt trời kết hợp pin lưu trữ Steel River Energy Center tại bang Arkansas (Mỹ) có quy mô 2,5 GW và 2,9 GWh, sử dụng 100% tấm quang điện và thép kết cấu sản xuất tại Mỹ.


Tổng kết và trao giải Cuộc thi “Tự hào 50 năm ngành Điện thành phố mang tên Bác”

Tổng kết và trao giải Cuộc thi “Tự hào 50 năm ngành Điện thành phố mang tên Bác”

Sáng 24/7 tại TP.HCM, Báo Thanh Niên và Tổng công ty Điện lực TP.HCM (EVNHCMC) tổ chức Lễ tổng kết và trao giải cuộc thi viết và ảnh “Tự hào 50 năm ngành Điện thành phố mang tên Bác”. Cuộc thi được phát động nhân kỷ niệm 50 năm Ngày thành lập Sở Quản lý và Phân phối điện TP.HCM (7/8/1976 – 7/8/2026) - tiền thân của EVNHCMC.


Tổng kết và trao giải Cuộc thi “Tự hào 50 năm ngành Điện thành phố mang tên Bác”

Tổng kết và trao giải Cuộc thi “Tự hào 50 năm ngành Điện thành phố mang tên Bác”

Sáng 24/7 tại TP.HCM, Báo Thanh Niên và Tổng công ty Điện lực TP.HCM (EVNHCMC) tổ chức Lễ tổng kết và trao giải cuộc thi viết và ảnh “Tự hào 50 năm ngành Điện thành phố mang tên Bác”. Cuộc thi được phát động nhân kỷ niệm 50 năm Ngày thành lập Sở Quản lý và Phân phối điện TP.HCM (7/8/1976 – 7/8/2026) - tiền thân của EVNHCMC.


Người gìn giữ ký ức về “Cửa tử” Nhà máy điện Yên Phụ

Người gìn giữ ký ức về “Cửa tử” Nhà máy điện Yên Phụ

Hơn nửa thế kỷ sau những ngày bom đạn, ông Trần Nguyên Hợi – nguyên Chủ tịch Công đoàn Nhà máy điện Yên Phụ – vẫn cẩn thận gìn giữ hàng nghìn bức ảnh, hàng trăm bài báo cùng nhiều tư liệu quý về một thời khói lửa. Mỗi tập hồ sơ, mỗi bức ảnh đều lưu giữ một câu chuyện, nhưng day dứt hơn cả trong ký ức của ông vẫn là sự hy sinh của những người thợ điện Yên Phụ đã chiến đấu, ngã xuống để giữ dòng điện cho Thủ đô trong những ngày cuối tháng 12/1972.
