Chủ tịch Hội đồng thành viên EVN kiểm tra tiến độ dự án Điện mặt trời Phước Thái 1

06/01/2020 - 08:00 (GMT+7)

Chiều 5/1, trên công trường dự án Điện mặt trời Phước Thái 1 (xã Phước Thái, huyện Ninh Phước, tỉnh Ninh Thuận), ông Dương Quang Thành - Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam đã làm việc với Ban Quản lý dự án Điện 3 (EVNPMB 3) cùng các nhà thầu, tư vấn.

Tham dự buổi làm việc còn có ông Nguyễn Tài Anh - Phó Tổng giám đốc Tập đoàn.

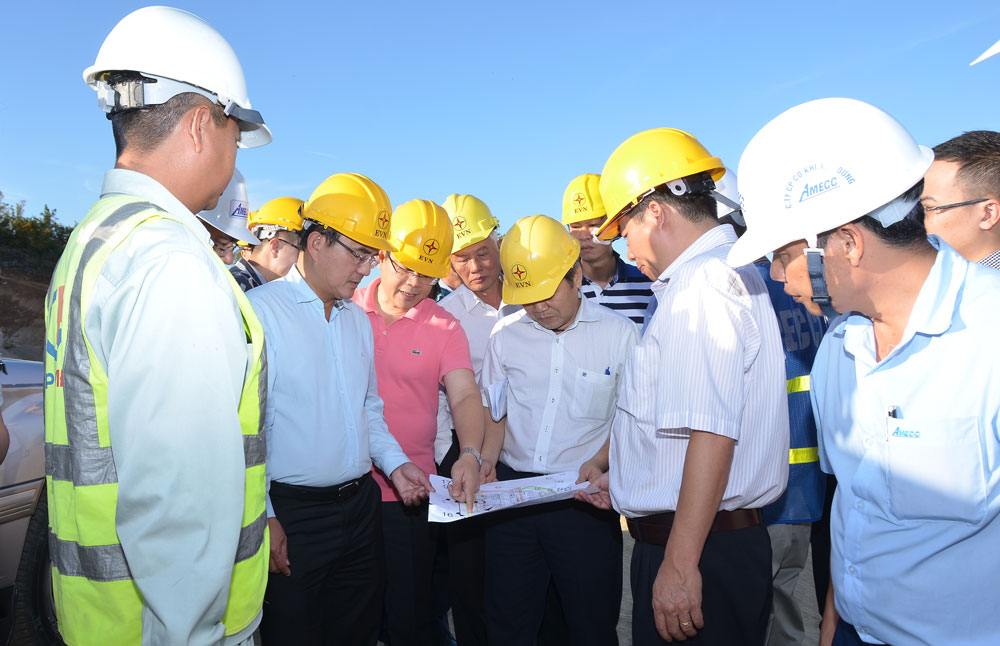

Đoàn công tác kiểm tra tại công trường dự án Nhà máy Điện mặt trời Phước Thái 1

Báo cáo tình hình thực hiện dự án, ông Nguyễn Vinh Quang - Giám đốc EVNPMB 3 cho biết, các hạng mục như bồi thường, giải phóng mặt bằng; công tác thiết kế; cung cấp hàng hóa, xây lắp… đến nay đã cơ bản bám sát tiến độ. Riêng công tác thiết kế kỹ thuật chậm hơn so với kế hoạch. EVNPMB 3 sẽ tiếp tục phối hợp chặt chẽ với địa phương và các cơ quan liên quan để giải quyết kịp thời những vướng mắc; đẩy nhanh tiến độ, hoàn thiện hồ sơ trình các cấp có thẩm quyền phê duyệt thiết kế kỹ thuật; chủ động nguồn nhân lực, vật tư, thiết bị, thỏa thuận các loại thiết kế cấp phối bê tông, đất đắp, vật liệu, thí nghiệm nhổ dọc trục cọc giá đỡ pin... để sẵn sàng các điều kiện thi công đại trà.

Ông Dương Quang Thành - Chủ tịch HĐTV EVN (thứ hai, từ phải sang) tặng quà cho CBCNV các đơn vị đang làm việc trên công trường

Phát biểu tại buổi làm việc, Chủ tịch HĐTV EVN Dương Quang Thành ghi nhận những nỗ lực của Ban Quản lý dự án Điện 3 cùng các đơn vị tư vấn, nhà thầu.

Chủ tịch HĐTV EVN yêu cầu các đơn vị liên quan tập trung mọi nguồn lực, đẩy nhanh tiến độ dự án. Trong đó, đến ngày 30/4/2020 phải đóng điện phần đường dây và trạm biến áp 220kV nhằm giải tỏa công suất nguồn năng lượng tái tạo. Đến ngày 31/7/2020, đưa vào vận hành toàn bộ Nhà máy Điện mặt trời Phước Thái 1.

Chủ tịch HĐTV EVN cũng yêu cầu Ban Quản lý dự án Điện 3 tổ chức bộ máy giám sát phù hợp, đảm bảo chất lượng dự án. Đồng thời, cần cập nhật các phần mềm, ứng dụng CNTT trong công tác quản lý, để báo cáo kịp thời, thường xuyên với lãnh đạo Tập đoàn.

Tại buổi làm việc, ông Dương Quang Thành cũng đã tặng quà CBNV các đơn vị đang làm việc trực tiếp tại công trường.

Dự án Nhà máy Điện mặt trời Phước Thái 1:

- Chủ đầu tư: EVN

- Tổng vốn đầu tư: Hơn 1.112 tỷ đồng.

- Công suất: 50MWp.

- Sản lượng điện sản xuất bình quân: Khoảng 80,975 triệu kWh/năm.

- Dự kiến hoàn thành: Tháng 7/2020.


H.Hoa 06/01/2020 - 08:00 (GMT+7)
Share

Mít tinh hưởng ứng Ngày Quốc tế Giảm nhẹ rủi ro thiên tai và Ngày ASEAN về Quản lý thiên tai năm 2026

Mít tinh hưởng ứng Ngày Quốc tế Giảm nhẹ rủi ro thiên tai và Ngày ASEAN về Quản lý thiên tai năm 2026

Chiều 13/10, tại Hà Nội, Bộ Nông nghiệp và Môi trường phối hợp với Trường Đại học Sư phạm Hà Nội và các tổ chức quốc tế tổ chức Lễ mít tinh hưởng ứng Ngày Quốc tế Giảm nhẹ rủi ro thiên tai và Ngày ASEAN về Quản lý thiên tai năm 2026.


EVNNPT hợp tác với Trường Đại học Bách khoa - Đại học Đà Nẵng về đào tạo và công nghệ

EVNNPT hợp tác với Trường Đại học Bách khoa - Đại học Đà Nẵng về đào tạo và công nghệ

Thỏa thuận vừa ký kết giữa Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Trường Đại học Bách khoa - Đại học Đà Nẵng sẽ mở rộng phối hợp đào tạo nguồn nhân lực, nghiên cứu, ứng dụng và chuyển giao công nghệ phục vụ vận hành lưới truyền tải điện.


Tập trung giải pháp “thúc” tiến độ Dự án Nhà máy Thủy điện Trị An mở rộng

Tập trung giải pháp “thúc” tiến độ Dự án Nhà máy Thủy điện Trị An mở rộng

Sáng 13/10, tại phường Trị An, TP. Đồng Nai, Thành viên Hội đồng thành viên (HĐTV) EVN Đặng Huy Cường cùng đoàn công tác kiểm tra thực tế công trường Dự án Nhà máy Thủy điện Trị An mở rộng và làm việc với các đơn vị trực tiếp thi công nhằm tháo gỡ khó khăn, bảo đảm tiến độ hoàn thành công trình trong năm 2027.


Tập trung giải pháp “thúc” tiến độ Dự án Nhà máy Thủy điện Trị An mở rộng

Tập trung giải pháp “thúc” tiến độ Dự án Nhà máy Thủy điện Trị An mở rộng

Sáng 13/10, tại phường Trị An, TP. Đồng Nai, Thành viên Hội đồng thành viên (HĐTV) EVN Đặng Huy Cường cùng đoàn công tác kiểm tra thực tế công trường Dự án Nhà máy Thủy điện Trị An mở rộng và làm việc với các đơn vị trực tiếp thi công nhằm tháo gỡ khó khăn, bảo đảm tiến độ hoàn thành công trình trong năm 2027.


Đoàn Thanh niên EVN được khen thưởng về thành tích trong Chiến dịch Thanh niên tình nguyện hè năm 2026

Đoàn Thanh niên EVN được khen thưởng về thành tích trong Chiến dịch Thanh niên tình nguyện hè năm 2026

Đoàn Thanh niên EVN và 2 cá nhân được nhận Bằng khen của Đoàn Thanh niên Chính phủ vì đã có thành tích xuất sắc trong tổ chức, triển khai Chiến dịch Thanh niên tình nguyện Hè năm 2026.
