Đến ngày 23/9/2023: 81 dự án năng lượng tái tạo chuyển tiếp gửi hồ sơ, 68 dự án đề xuất giá tạm

23/09/2023 - 21:04 (GMT+7)

Tính đến ngày 23/9, có 81/85 dự án năng lượng tái tạo (NLTT) chuyển tiếp với tổng công suất 4.597,86MW đã gửi hồ sơ cho Công ty Mua bán điện để đàm phán giá điện, hợp đồng mua bán điện; 68 dự án đề nghị giá tạm bằng 50% giá trần của khung giá theo Quyết định số 21/QĐ-BCT ngày 07/01/2023 của Bộ Công Thương.

So với tuần trước, có thêm 1 nhà máy (Nhà máy Điện gió Khu du lịch Khai Long - Cà Mau giai đoạn 1) nộp hồ sơ đàm phán giá điện, hợp đồng mua bán điện và thêm Nhà máy Điện gió Duyên Hải (V1-4) đề nghị giá tạm.

EVN và chủ đầu tư đã hoàn thành đàm phán giá và ký tắt hợp đồng PPA với 62/68 dự án. 60 nhà máy/phần nhà máy với tổng công suất 3331,41MW đã được Bộ Công Thương phê duyệt giá tạm.

Có 20 nhà máy/phần nhà máy với tổng công suất 1.171,72MW đã hoàn thành thủ tục COD, phát điện thương mại lên lưới. Sản lượng điện phát lũy kế đến ngày 21/9/2023 đạt hơn 591 triệu kWh.

23 dự án đã được cơ quan quản lý nhà nước có thẩm quyền nghiệm thu công trình/một phần công trình; 29 dự án đã được cấp giấy phép hoạt động điện lực toàn nhà máy/một phần nhà máy; 39 dự án đã có quyết định gia hạn chủ trương đầu tư.

Hiện còn 4 dự án với tổng công suất 136,70MW chưa gửi hồ sơ đàm phán.

Dưới đây, EVN công bố cập nhật chi tiết về tình hình thực hiện thủ tục của 85 dự án NLTT chuyển tiếp và thông tin về việc chuẩn bị thủ tục COD của 68 dự án đã đề xuất giá tạm.

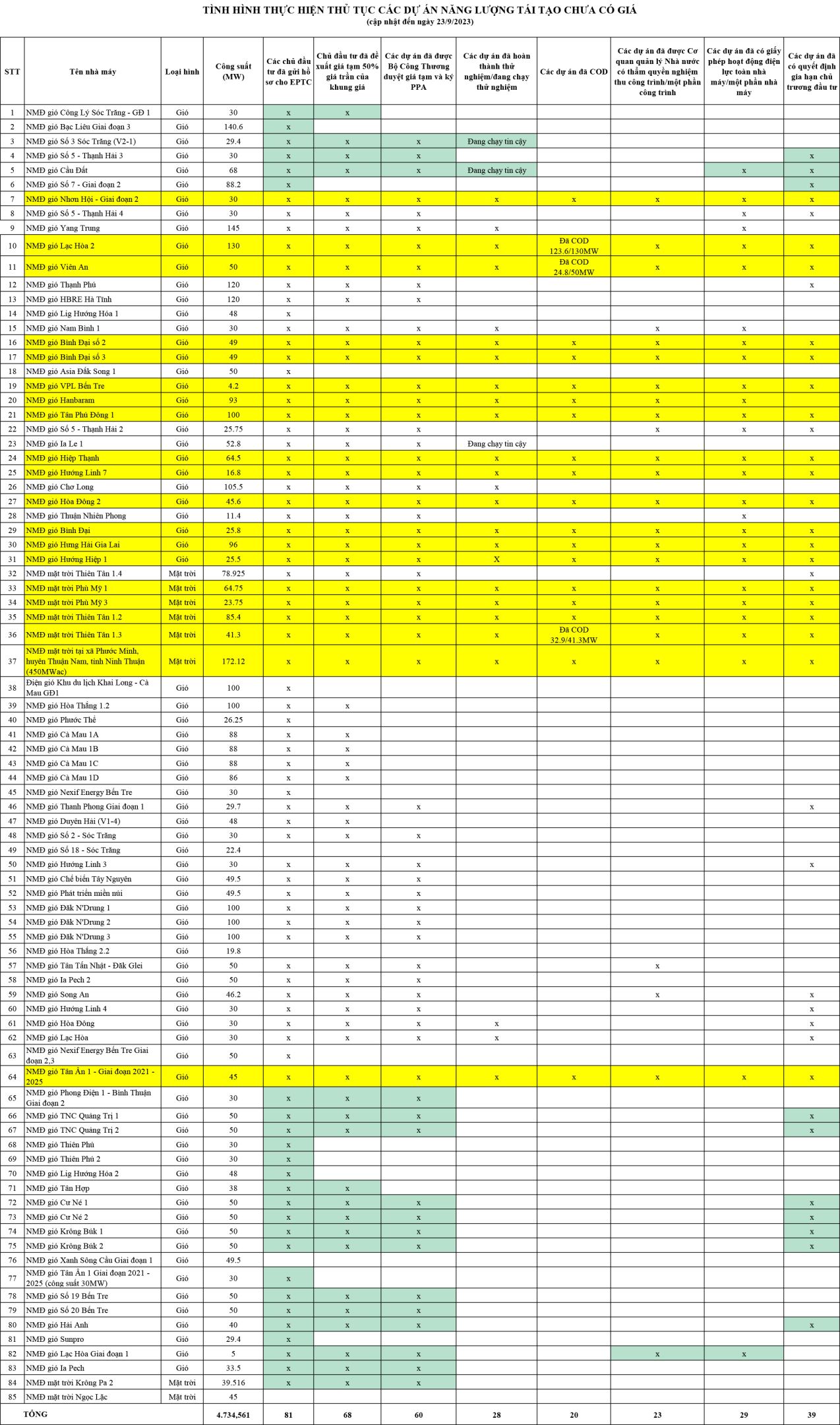

* Tải file tình hình thực hiện thủ tục 85 dự án NLTT chuyển tiếp tại đây.

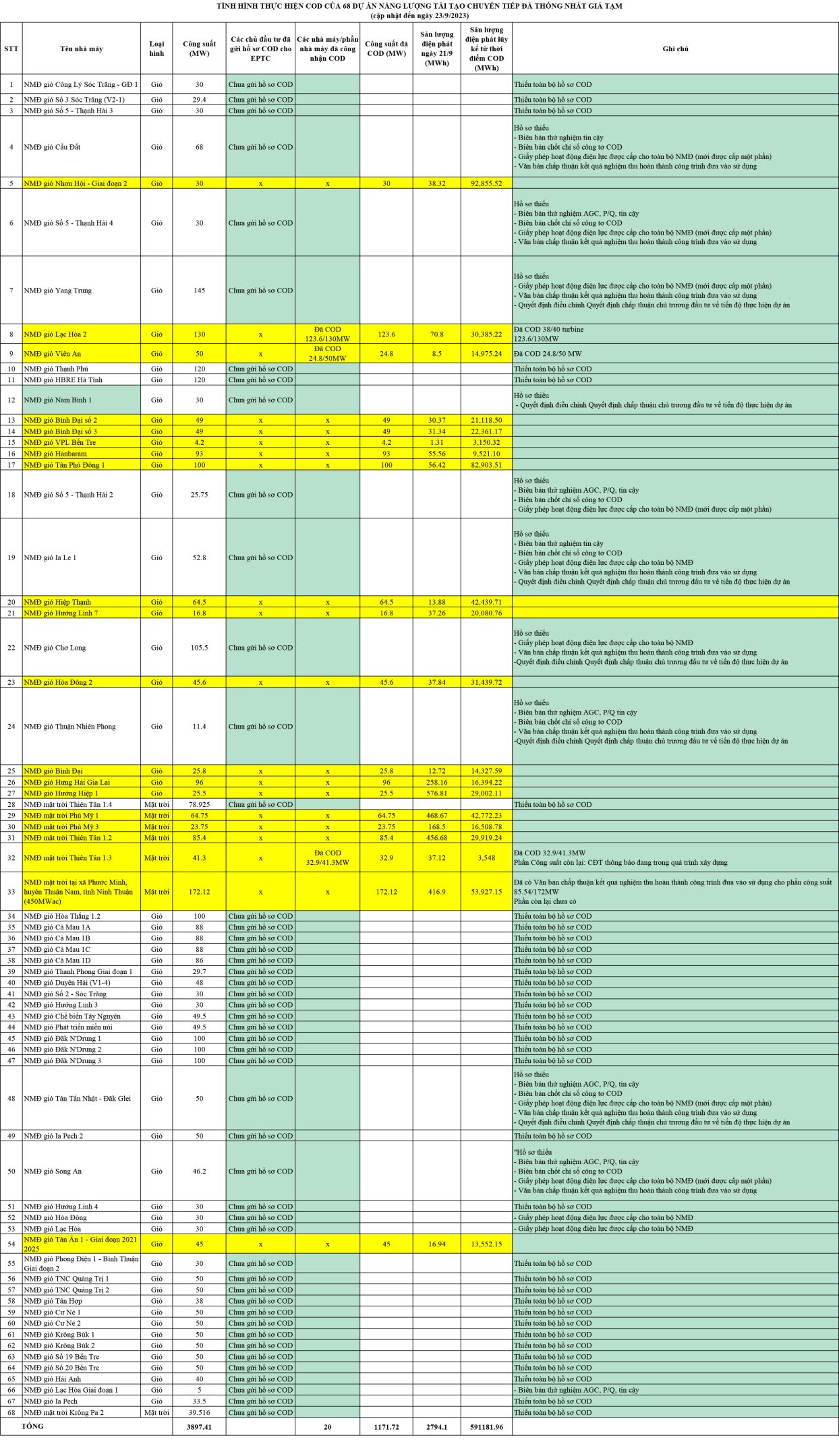

* Tải file tình hình thực hiện COD của 68 dự án NLTT chuyển tiếp đã đề xuất giá tạm tại đây.


EVN 23/09/2023 - 21:04 (GMT+7)
Share

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Trong các ngày từ 29/4 - 1/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên đã trực tiếp có mặt tại tất cả các công trường lưới điện 110kV đang thi công xuyên lễ trên địa bàn các tỉnh phía Nam để thăm hỏi, động viên cán bộ, kỹ sư, người lao động EVNSPC và các nhà thầu làm việc xuyên kỳ nghỉ lễ.


Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Trong các dịp lễ Giỗ Tổ Hùng Vương, kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2026) và 140 năm Ngày Quốc tế Lao động (1/5/1886-1/5/2026), các đơn vị trong toàn Tập đoàn Điện lực Việt Nam (EVN) đã và đang nỗ lực tăng tốc, thi công xuyên lễ, không có ngày nghỉ, qua đó hoàn thành nhiều hạng mục đầu tư xây dựng quan trọng, góp phần vào niềm vui chung của cả nước.


Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.
