Đến ngày 27/10/2023, các dự án năng lượng tái tạo chuyển tiếp đã phát lên lưới gần 730 triệu kWh

27/10/2023 - 16:18 (GMT+7)

Lũy kế đến ngày 27/10/2023, 21 nhà máy/phần nhà máy năng lượng tái tạo (NLTT) chuyển tiếp (tổng công suất 1.201,42MW) hoàn thành thủ tục COD đã phát điện thương mại lên lưới với sản lượng điện (tính từ thời điểm COD) gần 730 triệu kWh.

Đến ngày 27/10, số lượng dự án đã gửi hồ sơ đàm phán giá điện, hợp đồng mua bán điện vẫn là 81/85 dự án, với tổng công suất 4.597,86MW. Trong đó, 69 dự án với tổng công suất 3.927,41MW đề nghị giá tạm bằng 50% giá trần của khung giá theo Quyết định số 21/QĐ-BCT ngày 07/01/2023 của Bộ Công Thương.

EVN và chủ đầu tư đã hoàn thành đàm phán giá và ký tắt hợp đồng PPA với 63/69 dự án. Bộ Công Thương đã phê duyệt giá tạm cho 62 dự án, tổng công suất 3.399,41MW.

24 dự án đã được cơ quan quản lý nhà nước có thẩm quyền nghiệm thu công trình/một phần công trình, 30 dự án đã được cấp giấy phép hoạt động điện lực toàn nhà máy/một phần nhà máy; 40 dự án đã có quyết định gia hạn chủ trương đầu tư.

Hiện còn 4 dự án với tổng công suất 136,70MW chưa gửi hồ sơ đàm phán.

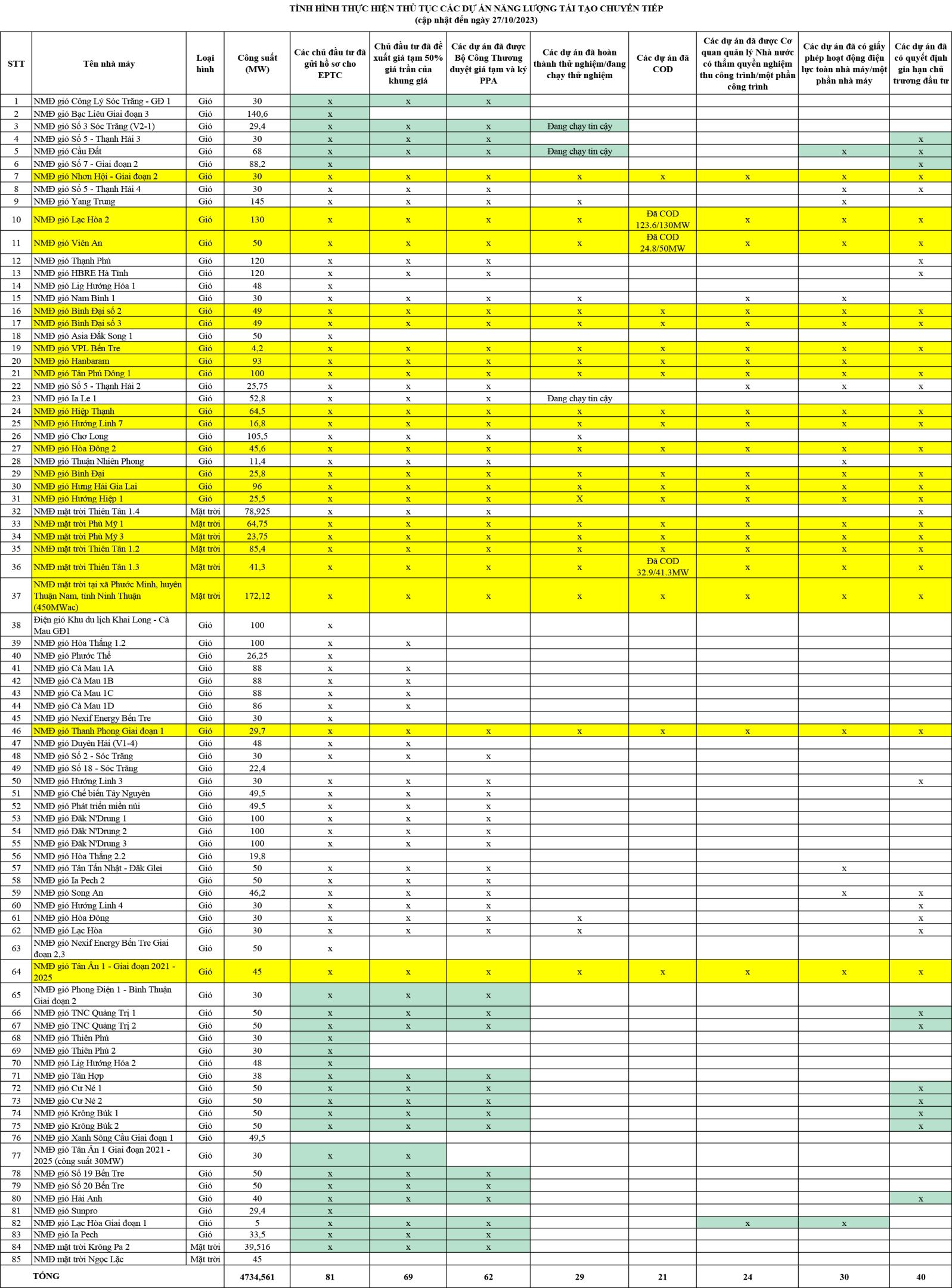

Dưới đây, EVN công bố cập nhật chi tiết về tình hình thực hiện thủ tục của 85 dự án NLTT chuyển tiếp và thông tin về việc chuẩn bị thủ tục COD của 69 dự án đã đề xuất giá tạm.

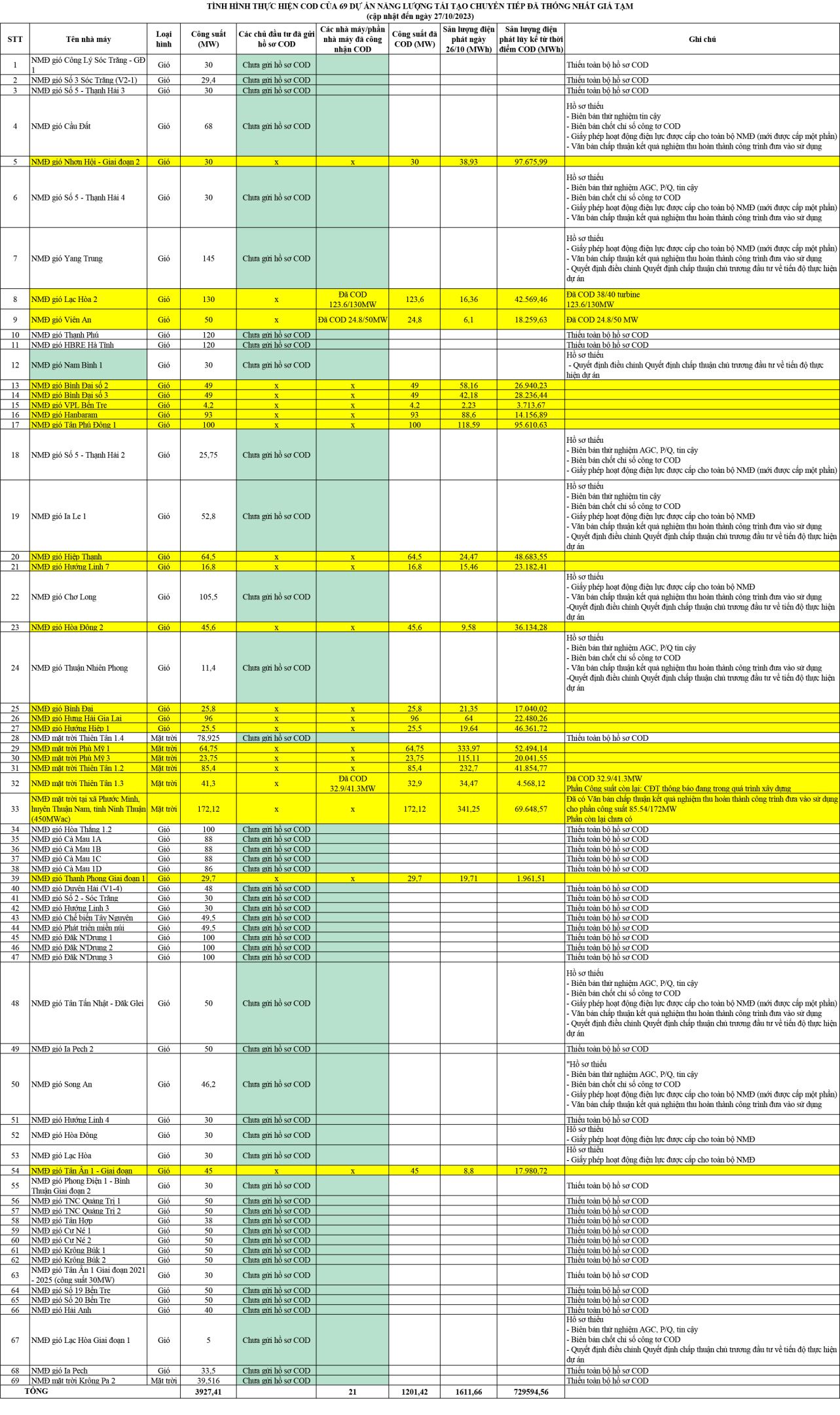

* Tải file tình hình thực hiện thủ tục 85 dự án NLTT chuyển tiếp tại đây.

* Tải file tình hình thực hiện COD của 69 dự án NLTT chuyển tiếp đã đề xuất giá tạm tại đây.


EVN 27/10/2023 - 16:18 (GMT+7)
Share

Tổng công ty Thiết bị điện Đông Anh tổ chức Đại hội đồng cổ đông bất thường năm 2025

Tổng công ty Thiết bị điện Đông Anh tổ chức Đại hội đồng cổ đông bất thường năm 2025

Sáng 30/12, tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh - Công ty cổ phần (EEMC) tổ chức Đại hội đồng cổ đông bất thường năm 2025 với sự tham dự của các cổ đông đại diện cho 98,17% tổng số cổ phần có quyền biểu quyết.


Lan tỏa tinh thần đường dây 500kV mạch 3, quyết tâm đưa EVNNPT bứt phá trong kỷ nguyên mới

Lan tỏa tinh thần đường dây 500kV mạch 3, quyết tâm đưa EVNNPT bứt phá trong kỷ nguyên mới

Hội nghị tổng kết công tác năm 2025 và triển khai nhiệm vụ năm 2026 của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) được tổ chức chiều 30/12, tại Hà Nội. Đồng chí Đặng Hoàng An – Bí thư Đảng ủy, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) ghi nhận những nỗ lực của EVNNPT trong năm 2025 và yêu cầu toàn hệ thống truyền tải cần lan tỏa tinh thần quyết liệt từ dự án đường dây 500kV mạch 3 vào mọi mặt hoạt động trong năm 2026.


Lan tỏa tinh thần đường dây 500kV mạch 3, quyết tâm đưa EVNNPT bứt phá trong kỷ nguyên mới

Lan tỏa tinh thần đường dây 500kV mạch 3, quyết tâm đưa EVNNPT bứt phá trong kỷ nguyên mới

Hội nghị tổng kết công tác năm 2025 và triển khai nhiệm vụ năm 2026 của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) được tổ chức chiều 30/12, tại Hà Nội. Đồng chí Đặng Hoàng An – Bí thư Đảng ủy, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) ghi nhận những nỗ lực của EVNNPT trong năm 2025 và yêu cầu toàn hệ thống truyền tải cần lan tỏa tinh thần quyết liệt từ dự án đường dây 500kV mạch 3 vào mọi mặt hoạt động trong năm 2026.


Công tác đầu tư xây dựng: Tiếp đà bứt phá, lan tỏa thành công

Công tác đầu tư xây dựng: Tiếp đà bứt phá, lan tỏa thành công

Năm 2025 là năm thứ hai liên tiếp EVN vượt kế hoạch khối lượng đầu tư xây dựng, đưa được nhiều công trình nguồn và lưới điện vào vận hành. Qua đó, góp phần quan trọng bảo đảm cung ứng điện an toàn, ổn định, đáp ứng yêu cầu phát triển kinh tế – xã hội và nâng cao năng lực hạ tầng năng lượng quốc gia.


Công tác đầu tư xây dựng: Tiếp đà bứt phá, lan tỏa thành công

Công tác đầu tư xây dựng: Tiếp đà bứt phá, lan tỏa thành công

Năm 2025 là năm thứ hai liên tiếp EVN vượt kế hoạch khối lượng đầu tư xây dựng, đưa được nhiều công trình nguồn và lưới điện vào vận hành. Qua đó, góp phần quan trọng bảo đảm cung ứng điện an toàn, ổn định, đáp ứng yêu cầu phát triển kinh tế – xã hội và nâng cao năng lực hạ tầng năng lượng quốc gia.
