Đóng điện Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa

19/08/2024 - 13:17 (GMT+7)

Vào lúc 11h10 phút, ngày 19/8/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa, chào mừng 79 năm Cách mạng tháng Tám và Quốc khánh 2/9 theo đúng tinh thần chỉ đạo của Thủ tướng Chính phủ.

Là một trong các cung đoạn thuộc Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên), Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa có chiều dài 92km, đi qua địa bàn các tỉnh Nghệ An và Thanh Hóa gồm 200 vị trí móng, với 99 khoảng néo hành lang tuyến.

Dự án được triển khai thi công từ 18/1/2024 và được Hội đồng nghiệm thu cấp Chủ đầu tư thống nhất đóng điện sáng ngày 19/8/2024.

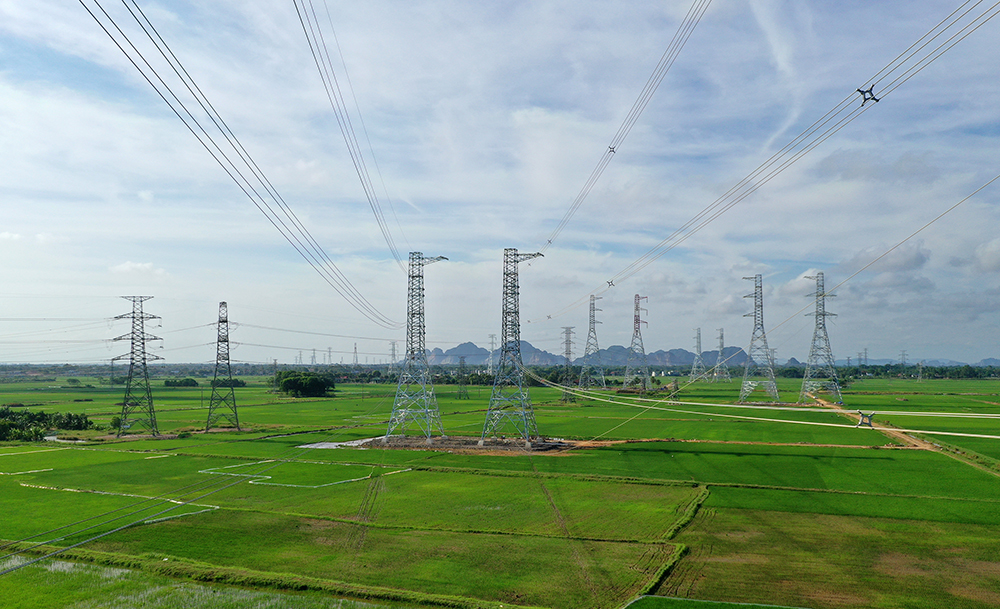

Lãnh đạo EVNNPT cùng các đơn vị liên quan chứng kiến thời khắc đóng điện Dự án đường dây 500kV Quỳnh Lưu - Thanh Hoá

Dự án giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1. Tuyến đường dây cũng giúp nâng cao khả năng truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn Đường dây 500kV Quảng Trạch - Quỳnh Lưu, Thanh Hóa - Nam Định I, Nam Định I – Phố Nối góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Theo Phó Tổng giám đốc EVNNPT Trương Hữu Thành, quá trình triển khai dự án luôn nhận được sự quan tâm chỉ đạo của Thủ tướng Chính phủ, các bộ, ngành, lãnh đạo Tập đoàn Điện lực Việt Nam. Cùng với đó là sự ủng hộ của các cấp chính quyền nơi có dự án đi qua; sự đồng lòng, chung sức của người dân đã nhường đất cho dự án, đã tham gia hỗ trợ thi công giai đoạn đào đúc móng.

Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa đã hoàn thành đóng điện ngày 19/8/2024 đáp ứng mục tiêu chỉ đạo của Thủ tướng

Thực hiện chỉ đạo của Thủ tướng Chính phủ với tinh thần “chỉ bàn làm, không bàn lùi”, “vượt nắng, thắng mưa, không thua gió bão”, làm việc “3 ca, 4 kíp”, “ăn tranh thủ, ngủ khẩn trương”, các kỹ sư, công nhân của các đơn vị tham gia dự án đã làm việc với tinh thần, trách nhiệm cao nhất để đưa dự án về đích đúng hẹn.

Cũng theo lãnh đạo EVNNPT, để đáp ứng tiến độ yêu cầu Thủ tướng đã chỉ đạo, trong khoảng thời gian ngắn nhiều hạng mục công việc đã được triển khai đồng thời như thi công xây lắp, dựng cột, kéo dây, lắp đặt khung định vị, hiệu chỉnh kỹ thuật. Vì vậy, bên cạnh lực lượng chính của các đơn vị thuộc EVNNPT và các nhà thầu thi công xây lắp, EVN đã huy động 5 Tổng công ty Điện lực cùng tham gia hỗ trợ thi công với số lượng lớn nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề.

Với tính chất quan trọng của dự án, không chỉ riêng đối với EVNNPT, các tổng công ty Điện lực của EVN và các đơn vị bạn đã thể hiện tinh thần, trách nhiệm cao khi đã tham gia hỗ trợ hết sức nhiệt tình, nỗ lực, không quản ngại khó khăn vất vả.

Đặc biệt, EVN/EVNNPT cũng nhận được sự hỗ trợ nhân lực thi công từ Quân khu 3, Quân khu 4, Tập đoàn Viettel, Tập đoàn Dầu khí Quốc gia Việt Nam, Tập đoàn Bưu chính Viễn thông Việt Nam,… tham gia hỗ trợ thi công dựng cột và kéo dây cho các dự án.

Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa hoàn thành và đóng điện đáp ứng được yêu cầu chỉ đạo của Thủ tướng Chính phủ là động lực to lớn để toàn công trường Dự án đường dây 500kV mạch 3 hoàn thành nghiệm thu, khánh thành trong những ngày tới theo chỉ đạo của Thủ tướng Chính phủ.

Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia (thuộc EVN);

- Đại diện chủ đầu tư: Ban Quản lý dự án các công trình điện miền Trung;

- Đơn vị tư vấn thiết kế: Liên danh Công ty Cổ phần tư vấn xây dựng điện 1 và Công ty Cổ phần tư vấn xây dựng điện 2;

- Đơn vị tiếp nhận vận hành: Công ty Truyền tải điện 1;

- Đây là công trình năng lượng cấp đặc biệt, nhóm A;

- Quy mô: 92 km gồm 2 mạch, với 200 vị trí cột;

- Triển khai thi công: Ngày 18/1/2024;

- Đóng điện: Ngày 19/8/2024.


Xem các thông tin về Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối tại đây


Xuân Tiến 19/08/2024 - 13:17 (GMT+7)
Share

EVN ban hành kế hoạch triển khai Tháng hành động vì bình đẳng giới năm 2026

EVN ban hành kế hoạch triển khai Tháng hành động vì bình đẳng giới năm 2026

Tập đoàn Điện lực Việt Nam (EVN) ban hành Công văn số 6344/EVN-TCNS ngày 3/11/2026 về kế hoạch triển khai Tháng hành động vì bình đẳng giới và phòng ngừa, ứng phó với bạo lực trên cơ sở giới năm 2026, từ ngày 15/11 đến hết ngày 15/12.



Cấp điện trở lại cho toàn bộ khách hàng bị ảnh hưởng bởi mưa lũ tại Thanh Hóa

Cấp điện trở lại cho toàn bộ khách hàng bị ảnh hưởng bởi mưa lũ tại Thanh Hóa

100% khách hàng mất điện do mưa lũ trong các ngày 8-9/11 trên địa bàn tỉnh Thanh Hóa đã được Công ty Điện lực Thanh Hóa cấp điện trở lại.


EVN đổi mới thực thi văn hóa doanh nghiệp giai đoạn 2026 - 2030

EVN đổi mới thực thi văn hóa doanh nghiệp giai đoạn 2026 - 2030

Tập đoàn Điện lực Việt Nam (EVN) tiếp tục đổi mới công tác xây dựng và thực thi văn hóa doanh nghiệp, hướng tới đưa văn hóa EVN trở thành nền tảng tinh thần, sức mạnh nội sinh và công cụ quản trị hiệu quả. Việc gắn các giá trị văn hóa với mục tiêu chiến lược, nâng cao chất lượng quản trị và phát huy trách nhiệm của doanh nghiệp nhà nước là những yêu cầu trọng tâm trong giai đoạn 2026 - 2030.


EVN đổi mới thực thi văn hóa doanh nghiệp giai đoạn 2026 - 2030

EVN đổi mới thực thi văn hóa doanh nghiệp giai đoạn 2026 - 2030

Tập đoàn Điện lực Việt Nam (EVN) tiếp tục đổi mới công tác xây dựng và thực thi văn hóa doanh nghiệp, hướng tới đưa văn hóa EVN trở thành nền tảng tinh thần, sức mạnh nội sinh và công cụ quản trị hiệu quả. Việc gắn các giá trị văn hóa với mục tiêu chiến lược, nâng cao chất lượng quản trị và phát huy trách nhiệm của doanh nghiệp nhà nước là những yêu cầu trọng tâm trong giai đoạn 2026 - 2030.
