Đóng điện dự án đường dây 110kV Quảng Xương - Sầm Sơn

20/04/2023 - 11:13 (GMT+7)

Tổng công ty Điện lực miền Bắc (EVNNPC) vừa đóng điện và đưa vào vận hành dự án đường dây 110kV Quảng Xương - Sầm Sơn. Sau 6 tháng thi công, dự án đến nay đã đóng điện và đưa vào vận hành sớm hơn 2 tháng so kế hoạch.

Dự án đường dây 110kV Quảng Xương - Sầm Sơn thuộc chương trình hỗ trợ phát triển chính sách cải cách ngành Điện giai đoạn 3 (DPL3), với tổng mức đầu tư trên 71 tỷ đồng.

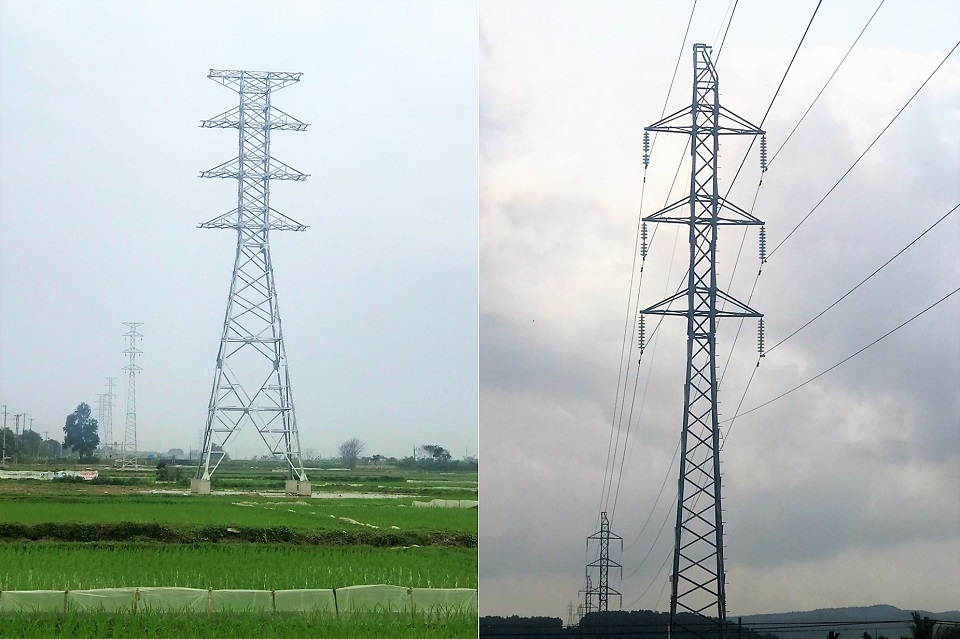

Đường dây 110kV Quảng Xương - Sầm Sơn về đích sớm hơn 2 tháng

Dự án có quy mô xây dựng mới đường dây mạch kép 110kV với chiều dài 11,8km; treo dây mạch 2 trên đường dây 110kV Nông Cống – Quảng Xương hiện hữu với chiều dài 13,46km; mở rộng ngăn lộ, lắp đặt thiết bị 02 ngăn đường dây 110kV và ngăn phân đoạn tại TBA 110kV Quảng Xương; xây dựng mới đoạn đường dây 2 mạch từ TBA 110kV Quảng Xương đến đấu nối vào vị trí 47 của đường dây 110kV từ TBA 110kV TP Thanh Hóa – TBA 110kV Sầm Sơn, chiều dài 11,47km. Đoạn xây dựng mới đi qua địa bàn 05 xã của huyện Quảng Xương, 02 xã của thành phố Sầm Sơn, 01 phường thuộc thành phố Thanh Hóa.

Dự án đường dây 110kV Quảng Xương - Sầm Sơn được đầu tư với mục tiêu chống quá tải; đồng thời tăng khả năng liên thông lưới điện 110kV giữa các trạm biến áp 220kV, nhằm nâng cao độ an toàn, ổn định và tin cậy cho lưới điện 110kV Thanh Hóa, góp phần quan trọng vào việc thúc đẩy phát triển kinh tế, xã hội và đời sống của tỉnh Thanh Hóa.


H.Linh 20/04/2023 - 11:13 (GMT+7)
Share

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Trong các dịp lễ Giỗ Tổ Hùng Vương, kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2026) và 140 năm Ngày Quốc tế Lao động (1/5/1886-1/5/2026), các đơn vị trong toàn Tập đoàn Điện lực Việt Nam (EVN) đã và đang nỗ lực tăng tốc, thi công xuyên lễ, không có ngày nghỉ, qua đó hoàn thành nhiều hạng mục đầu tư xây dựng quan trọng, góp phần vào niềm vui chung của cả nước.


Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.


Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.
