Đóng điện đường dây 220kV Đông Hà – Lao Bảo (Quảng Trị)

01/10/2021 - 06:00 (GMT+7)

Vào lúc 3h23 phút ngày 1/10, Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan tổ chức đóng điện đường dây 220kV Đông Hà – Lao Bảo, sẵn sàng giải tỏa công suất 16 nhà máy điện gió tại Quảng Trị.

Công trình thuộc dự án Trạm biến áp 220kV Lao Bảo và đường dây 220kV Đông Hà - Lao Bảo, do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư.

Đường dây 220kV Đông Hà – Lao Bảo là đường dây mạch kép, dài khoảng 47,3 km với 124 vị trí cột, đi qua các huyện Triệu Phong, Cam Lộ, ĐaKrông, Hướng Hóa. Điểm đầu là cột cổng 220kV tại TBA 220kV Đông Hà, điểm cuối tại TBA 220kV Lao Bảo.

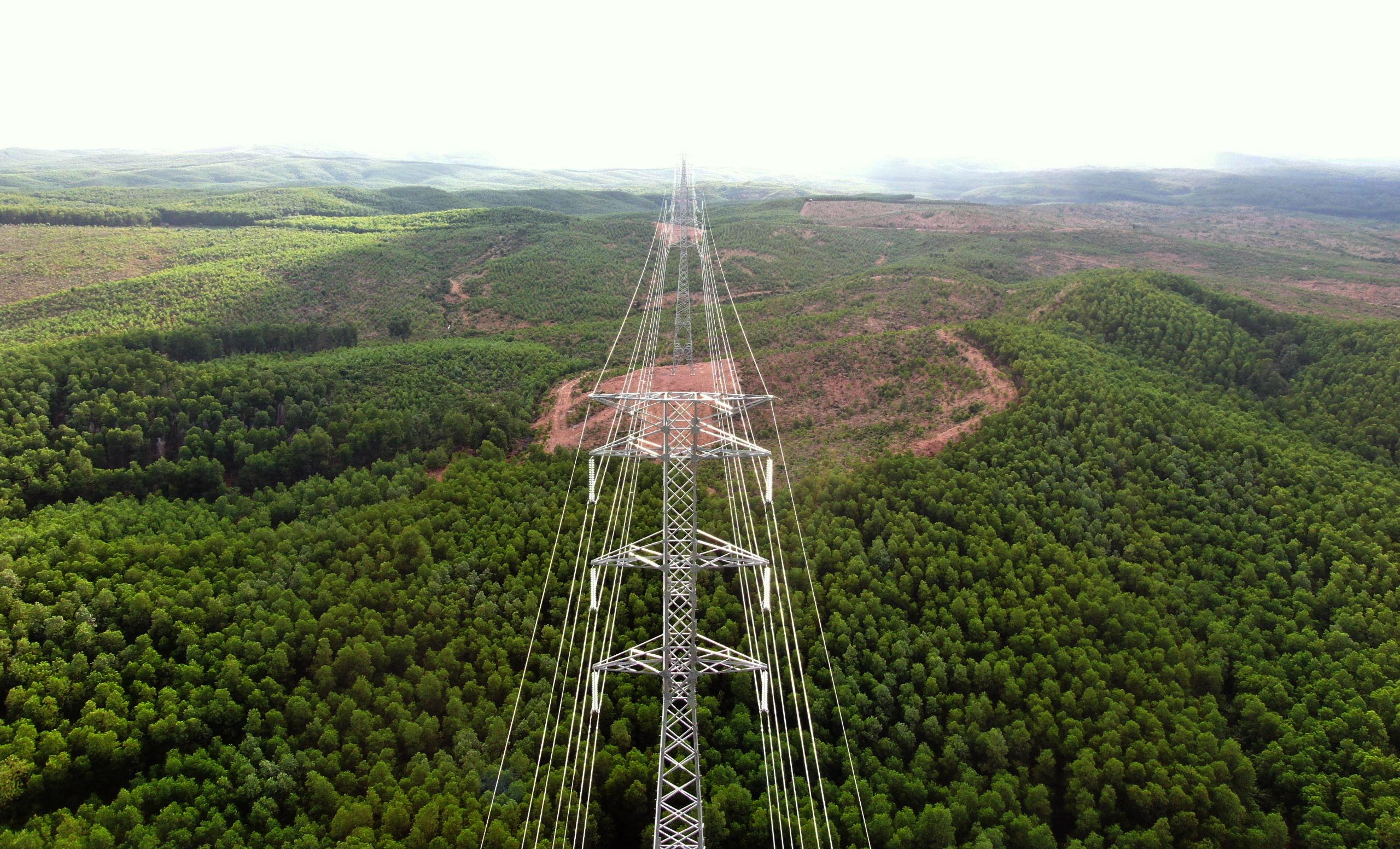

Đường dây 220kV Đông Hà - Lao Bảo đã được đóng điện thành công

Công trình được được khởi công ngày 19/6/2020 và hoàn thành đúng tiến độ, dù tình hình dịch bệnh COVID-19 phức tạp. Điều này cho thấy sự nỗ lực rất lớn của CPMB và các đơn vị thi công trên công trường. Việc di chuyển của lực lượng kỹ sư, công nhân tham gia xây dựng dự án gặp rất nhiều khó khăn. Ngoài ra, tình trạng khan hiếm vật tư thiết bị đã ảnh hưởng không nhỏ đến tiến độ chung của dự án.

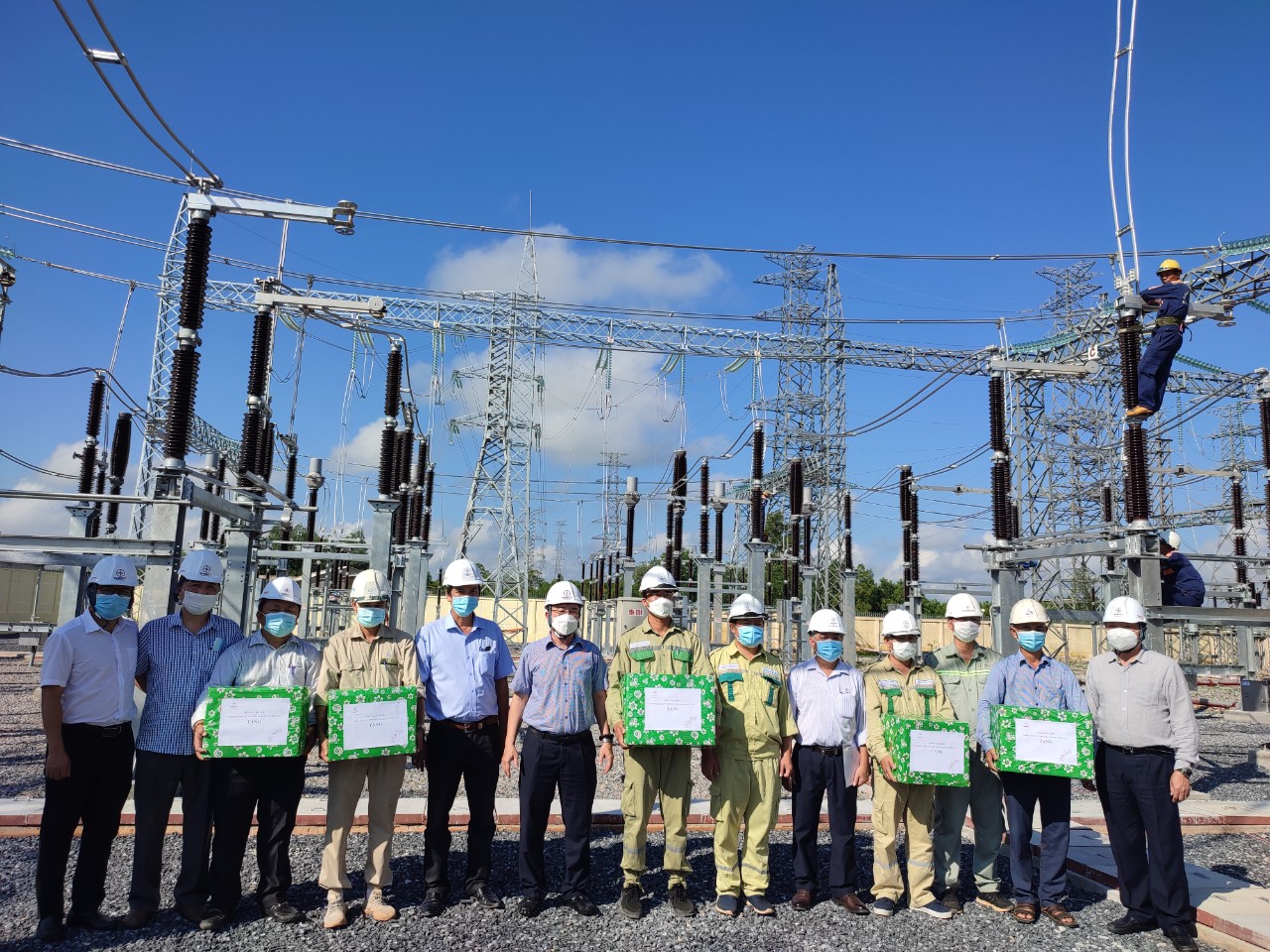

Ngày 29/9, Tổng giám đốc EVNNPT - ông Phạm Lê Phú (thứ 6, từ trái sang) và đoàn công tác đã đến kiểm tra công trường trước khi nghiệm thu đóng điện và tặng quà động viên các đơn vị thi công trên công trường

Công trình được đầu tư xây dựng để giải tỏa công suất 16 nhà máy điện gió (tổng công suất 626MW) vào vận hành thương mại trước ngày 1/11/2021 (mốc tiến độ theo Quyết định 39/2018/QĐ-TTg của Thủ tướng Chính phủ). Cùng với đó, dự án góp phần truyền tải công suất các nhà máy thủy điện phía Tây tỉnh Quảng Trị lên hệ thống điện quốc gia; góp phần đảm bảo cung cấp điện cho tỉnh này.

Trước đó, ngày 13/9, máy biến áp AT1 (220kV-250MVA) của Trạm biến áp 220kV Lao Bảo được đóng điện thành công, qua đó hoàn thành toàn bộ công trình trạm biến áp với tổng công suất 500MVA.


Đinh Liên 01/10/2021 - 06:00 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Biểu dương, khen thưởng nhóm nhân viên PC Đà Nẵng dũng cảm hỗ trợ khống chế đám cháy nhà trọ

Biểu dương, khen thưởng nhóm nhân viên PC Đà Nẵng dũng cảm hỗ trợ khống chế đám cháy nhà trọ

Sáng ngày 28/11/2026, Giám đốc Công ty Điện lực Đà Nẵng Lê Hồng Cương đã trực tiếp biểu dương và khen thưởng nhóm nhân viên Tổ Quản lý vận hành, Điện lực Thanh Khê gồm các anh: Đặng Văn Tùng, Phạm Đức Long và Nguyễn Minh Toàn vì đã có hành động dũng cảm, kịp thời hỗ trợ khống chế đám cháy nhà trọ trên địa bàn.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.
