Dự án Thủy điện tích năng Bác Ái đang bám sát tiến độ

07/09/2020 - 17:00 (GMT+7)

Theo Ban Quản lý dự án Điện 3, sau 8 tháng khởi công hạng mục cụm cửa xả thuộc Dự án Thủy điện tích năng Bác Ái, đến nay dự án đang bám sát tiến độ đề ra.

Dự án Thuỷ điện tích năng Bác Ái thuộc danh mục các dự án nguồn điện được Thủ tướng Chính phủ phê duyệt tại Quyết định số 428/QĐ-TTg ngày 18/3/2016 về việc Phê duyệt điều chỉnh Quy hoạch phát triển điện lực quốc gia giai đoạn 2011 - 2020 có xét đến năm 2030 (Quy hoạch điện VII điều chỉnh).

Dự án có vai trò dự phòng công suất, dự phòng sự cố và điều tần hệ thống, có ý nghĩa quan trọng đối với hệ thống điện quốc gia. Nhiệm vụ chính của dự án là nguồn điện phủ đỉnh biểu đồ phụ tải của hệ thống, góp phần làm giảm sự chênh lệch (làm phẳng) biểu đổ phụ tải bằng việc huy động công suất bơm ở giờ thấp điểm và phát điện ở giờ cao điểm.

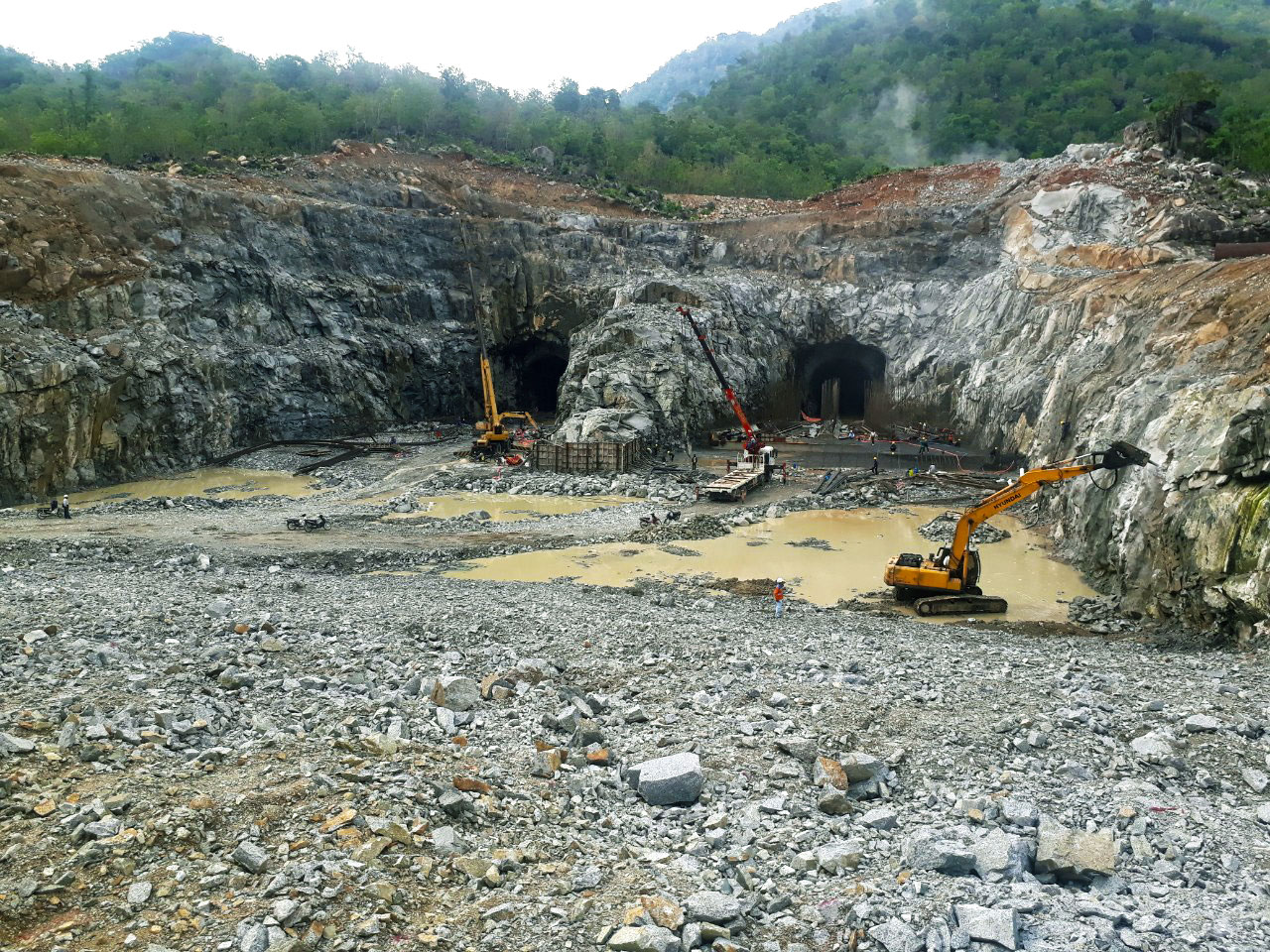

Thi công hầm xả đoạn 3 – Thủy điện tích năng Bác Ái

Ông Lưu Công Hùng, Trưởng phòng Kỹ thuật - An toàn (Ban QLDA Điện 3) cho biết: Công trình Thủy điện tích năng Bác Ái sử dụng thiết bị công nghệ tích hợp bơm - tuabin đảo chiều và động cơ - máy phát đảo chiều hiện đại trên thế giới. Công trình sử dụng nguồn nước của hồ Sông Cái thuộc Hệ thống thủy lợi Tân Mỹ làm hồ dưới. Nước được bơm từ hồ dưới lên hồ trên tích nước để phát điện thông qua 2 tuyến đường hầm song song có đường kính thay đổi từ 5,5m đến 7,5m, với tổng chiều dài mỗi tuyến hầm hơn 2.700m.

Dự án được phân kỳ đầu tư theo 2 giai đoạn. Giai đoạn 1 - xây dựng cụm công trình cửa xả tại khu vực hồ dưới đã được EVN phê duyệt tại Quyết định số 398/QĐ-EVN ngày 09/10/2019. Công trình đã triển khai thi công từ tháng 01/2020, hiện nay nhà thầu đang tập trung thi công xây dựng đáp ứng tiến độ đề ra, đảm bảo hoàn thành trước khi tích nước hồ chứa nước Sông Cái vào đầu tháng 4/2021.

Giai đoạn 2 - các hạng mục công trình chính và công trình đồng bộ còn lại. Hiện nay đã cơ bản hoàn thành công tác khảo sát để lập thiết kế kỹ thuật giai đoạn 2. Ngoài ra, thực hiện chỉ đạo của EVN về việc liên quan đến công tác chuyển mục đích sử dụng đất rừng công trình Thủy điện tích năng Bác Ái, Ban QLDA đang phối hợp với tư vấn thiết kế đã tính toán, đề xuất các phương án thiết kế tổng mặt bằng nhằm tối ưu hóa diện tích sử dụng đất cho dự án mà vẫn đảm bảo yêu cầu về kỹ thuật, kinh tế, an toàn của công trình.

Ban QLDA Điện 3 dự kiến hoàn thiện hồ sơ thiết kế kỹ thuật giai đoạn 2 trình EVN xem xét trong tháng 4/2021.

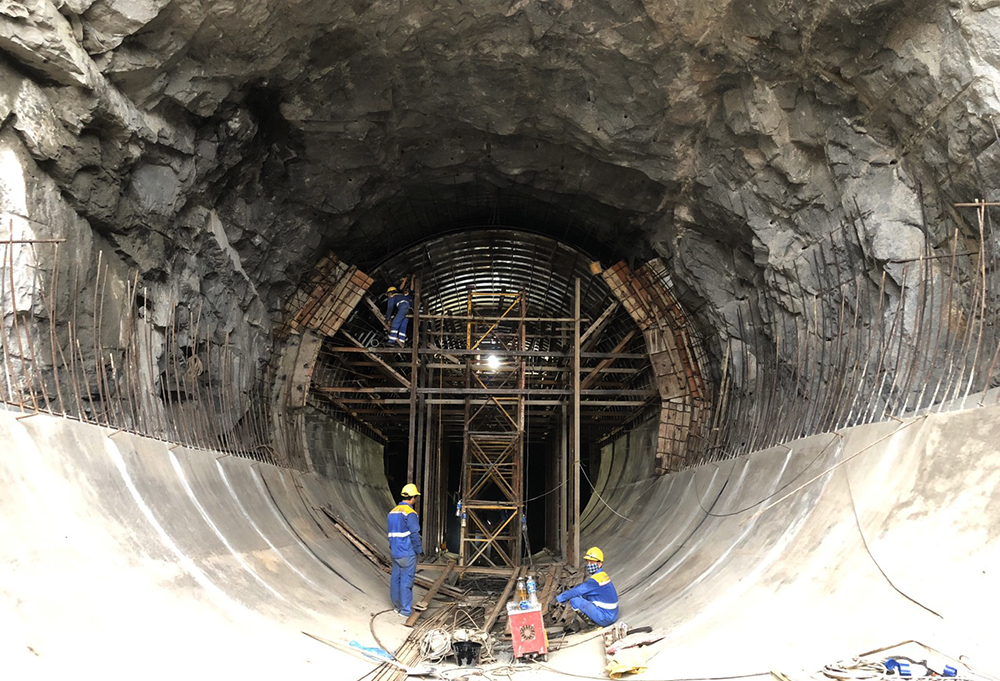

Thi công cửa hầm xả Dự án Thủy điện tích năng Bác Ái

Theo ông Lưu Công Hùng, khó khăn lớn nhất trong quá trình thực hiện dự án là từ tháng 4/2020 đến nay, dịch bệnh COVID-19 ảnh hưởng đến việc tập kết vật tư, thiết bị và nhân lực trên công trường, làm chậm tiến độ thi công so với kế hoạch khoảng 2 tháng. Trước những khó khăn này, để đảm bảo hoàn thành cụm công trình cửa xả trước tháng 4/2021, Ban QLDA Điện 3 yêu cầu nhà thầu tăng cường nhân lực, tổ chức điều hành thi công đổ bê tông 3 ca liên tục, đảm bảo theo tiến độ tuần/tháng và bù khối lượng đã bị chậm trễ.

Ban QLDA Điện 3 cũng chủ động phối hợp, làm việc với các Cơ quan, Ban ngành địa phương huyện Bác Ái và tỉnh Ninh Thuận về phương án vận chuyển vật tư thiết bị, nhân lực đến công trường, thực hiện nghiêm túc các biện pháp phòng, chống dịch bệnh COVID-19 theo hướng dẫn của Bộ Y tế và bảo đảm tuyệt đối an toàn cho công trường.

Dự án Thủy điện tích năng Bác Ái:

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam;

- Đại diện chủ đầu tư: Ban QLDA Điện 3;

- Địa điểm xây dựng: huyện Bác Ái, tỉnh Ninh Thuận, cách thành phố Phan Rang - Tháp Chàm 65km về phía Tây Tây - Bắc;

- Quy mô: Công suất 1.200MW (300MW x 4 tổ máy);

- Tổng mức đầu tư: Hơn 21 nghìn tỷ đồng;

- Hạng mục công trình chính: Khởi công quý I/2022;

- Hoàn thành toàn bộ dự án: Năm 2029.




Đinh Liên 07/09/2020 - 17:00 (GMT+7)
Share

Kỷ niệm 50 năm thành lập Trường Cao đẳng Điện lực Thành phố Hồ Chí Minh

Kỷ niệm 50 năm thành lập Trường Cao đẳng Điện lực Thành phố Hồ Chí Minh

Ngày 20/11, tại TP.HCM, Trường Cao đẳng Điện lực Thành phố Hồ Chí Minh (HEPC) tổ chức Lễ kỷ niệm 50 năm thành lập Trường (20/11/1976 – 20/11/2026).


NEPC kỷ niệm Ngày Nhà giáo Việt Nam 20/11

NEPC kỷ niệm Ngày Nhà giáo Việt Nam 20/11

Ngày 20/11, tại Hà Nội, Trường Cao đẳng Điện lực miền Bắc (NEPC) tổ chức mít tinh kỷ niệm Ngày Nhà giáo Việt Nam, ghi nhận những đóng góp của đội ngũ nhà giáo và xác định nhiệm vụ tiếp tục đổi mới, nâng cao chất lượng đào tạo nguồn nhân lực cho ngành Điện.


Truyền tải điện Đà Nẵng tập huấn kỹ năng tuyên truyền bảo vệ hành lang an toàn lưới điện

Truyền tải điện Đà Nẵng tập huấn kỹ năng tuyên truyền bảo vệ hành lang an toàn lưới điện

110 cán bộ, công nhân Truyền tải điện Đà Nẵng được trang bị kiến thức pháp luật, kỹ năng vận động người dân và phối hợp xử lý vi phạm tại chương trình tập huấn được tổ chức ngày 19/11.


Luật Điện lực sửa đổi: Bảy nhóm thay đổi lớn từ quy hoạch tới giá điện

Luật Điện lực sửa đổi: Bảy nhóm thay đổi lớn từ quy hoạch tới giá điện

Sáng 21/11/2026, Quốc hội thông qua Luật sửa đổi, bổ sung một số điều của Luật Điện lực với 97,8% tổng số đại biểu tán thành. Luật tháo điểm nghẽn đầu tư nguồn, lưới điện, đổi mới cơ chế giá điện...chính thức có hiệu lực từ ngày 01/6/2027.
