Dự án truyền tải cấp bách đảm bảo điện cho tỉnh Bình Dương cần được khơi thông mặt bằng

22/09/2022 - 15:00 (GMT+7)

Dự án đường dây 500kV Đức Hòa – Chơn Thành đang được gấp rút thi công và cần hoàn thành trong tháng 10/2022 nhằm đảm bảo điện cho tỉnh Bình Dương và các địa phương lân cận. Tuy nhiên dự án hiện đang vướng mắc mặt bằng và cần tỉnh Bình Dương vào cuộc quyết liệt.

Dự án có quy mô xây dựng mới đường dây 500kV mạch kép và 4 mạch hỗn hợp 500- 220kV, tổng chiều dài tuyến khoảng 104 km, đi qua địa bàn 4 tỉnh. Trong đó đoạn qua tỉnh Bình Dương gồm 123 vị trí cột thuộc địa bàn huyện Phú Giáo, Bàu Bàng và Dầu Tiếng. Hiện nay, dự án vẫn còn vướng mắc trong bồi thường giải phóng mặt bằng ở nhiều vị trí thuộc huyện Phú Giáo và Dầu Tiếng.

Trong đó, vướng mắc lớn nhất hiện nay là 13 vị trí móng trụ nằm trong đất của Công ty Cổ phần Cao su Bình Dương trực thuộc Tổng công ty đầu tư và Phát triển Công nghiệp (Becamex), do doanh nghiệp đề nghị điều chỉnh hướng tuyến. Trong khi, UBND tỉnh Bình Dương đã chấp thuận hướng tuyến đường dây 500kV Đức Hòa – Chơn Thành tại văn bản số 2527/UBND-KTN ngày 29/07/2015.

Nếu điều chỉnh hướng tuyến sẽ làm tiến độ dự án phải kéo dài vì phải thực hiện các thủ tục pháp lý liên quan đến đoạn tuyến điều chỉnh như: công tác đánh giá tác động môi trường (Bộ Tài nguyên và Môi trường); công tác thỏa thuận hướng tuyến, tọa độ, chiều cao cột (Cục Tác chiến - Bộ Quốc phòng); trình hồ sơ cho Cục Điện lực và Năng lượng tái tạo (Bộ Công Thương) thẩm định...

Đồng thời việc điều chỉnh hướng tuyến khả năng sẽ làm ảnh hưởng đến các thửa đất khác của các hộ dân, doanh nghiệp, tổ chức lân cận.

Ông Trương Hữu Thành – Phó Tổng giám đốc EVNNPT, kiêm Giám đốc SPMB (thứ 2 từ phải sang), ông Võ Văn Minh – Chủ tịch UBND tỉnh Bình Dương (thứ 3 từ phải sang) và ông Nguyễn Văn Hùng – Chủ tịch HĐQT Becamex (thứ 4 từ phải sang) bàn giải pháp tháo gỡ vướng mắc đường dây truyền tải điện đi qua khu đất của Becamex

Tại buổi làm việc với lãnh đạo tỉnh Bình Dương, ngày 20/9, Ban QLDA các công trình điện miền Nam (SPMB) kiến nghị UBND tỉnh Bình Dương xem xét giữ nguyên hướng tuyến đã được UBND tỉnh thỏa thuận để đảm bảo tiến độ, đồng thời chỉ đạo UBND huyện, Trung tâm phát triển quỹ đất và UBND các xã có công trình đi qua quan tâm, hỗ trợ sớm đẩy nhanh các bước thực hiện trình tự thủ tục trong công tác bồi thường giải phóng mặt bằng dự án.

Ngoài ra, để đảm bảo cung cấp điện cho tỉnh Bình Dương trong những năm tới, EVNNPT cũng sẽ đầu tư 10 dự án truyền tải điện khác. Đây đều là những dự án trọng điểm cấp bách và phải hoàn thành trong giai đoạn 2022-2025, hiện vẫn còn những vướng mắc về thủ tục đầu tư vì vậy EVNNPT/SPMB kiến nghị UBND tỉnh Bình Dương quan tâm hỗ trợ.

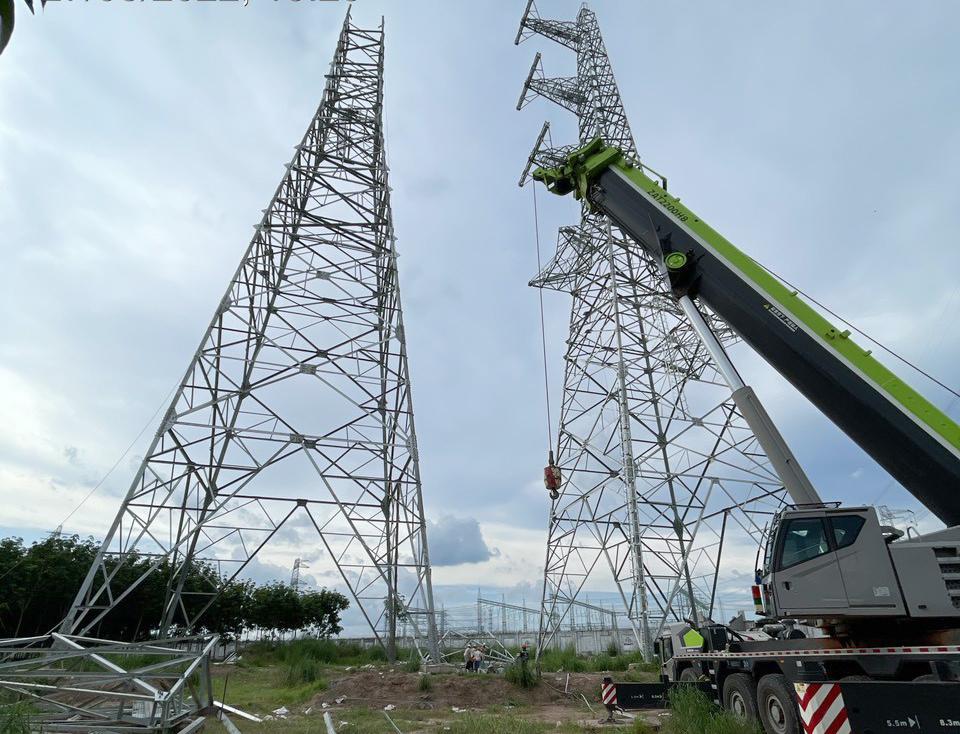

Thi công dựng cột vị trí 253 đường dây 500kV Đức Hòa – Chơn Thành đoạn qua địa phận tỉnh Bình Dương

Tại buổi làm việc, Chủ tịch UBND tỉnh Bình Dương - Võ Văn Minh yêu cầu các sở, ngành, địa phương liên quan cần quyết liệt hơn nữa để tháo gỡ vướng mắc mặt bằng cho dự án, đáp ứng yêu cầu tiến độ của EVNNPT. Các sở, ngành, địa phương trong tỉnh rà soát kỹ tất cả các dự án EVNNPT đang thực hiện đầu tư trên địa bàn tỉnh, bố trí quỹ đất phù hợp để EVNNPT triển khai các dự án nhằm đáp ứng nhu cầu điện tăng trưởng cao của tỉnh trong thời gian tới. Đối với 13 vị trí vướng dự án của Công ty Cổ phần Cao su Bình Dương, Chủ tịch UBND tỉnh Bình Dương giao Sở Công thương chủ trì phối hợp với UBND huyện Bàu Bàng và các đơn vị liên quan khẩn giải quyết theo đúng quy định của pháp luật.


Chiến Thắng 22/09/2022 - 15:00 (GMT+7)
Share

Khai giảng khoá đào tạo dành cho cán bộ quản lý cấp 2 khu vực miền Nam năm 2026

Khai giảng khoá đào tạo dành cho cán bộ quản lý cấp 2 khu vực miền Nam năm 2026

Ngày 12/10, tại Thành phố Hồ Chí Minh, Tập đoàn Điện lực Việt Nam (EVN) phối hợp với Trường Quản trị và Kinh doanh - Đại học Quốc gia Hà Nội (HSB) tổ chức khai giảng chương trình đào tạo cán bộ quản lý cấp 2 (Elite MBA khóa 11), lớp khu vực miền Nam.


EVN tổ chức chương trình đào tạo về quản trị công ty theo OECD trong doanh nghiệp nhà nước

EVN tổ chức chương trình đào tạo về quản trị công ty theo OECD trong doanh nghiệp nhà nước

Chiều 12/10, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) tổ chức chương trình đào tạo về quản trị công ty theo các nguyên tắc của Tổ chức Hợp tác và Phát triển Kinh tế (OECD), qua đó cập nhật kiến thức, trao đổi kinh nghiệm và tìm hiểu cách vận dụng các nguyên tắc quản trị quốc tế phù hợp với thực tiễn EVN.


Nhu cầu điện tăng nhanh, an ninh năng lượng ASEAN chịu sức ép

Nhu cầu điện tăng nhanh, an ninh năng lượng ASEAN chịu sức ép

IEA cảnh báo nhu cầu điện tăng nhanh, nhập khẩu nhiên liệu gia tăng và nguy cơ gián đoạn nguồn cung sẽ tạo sức ép lên an ninh năng lượng ASEAN.


Hộ gia đình nào nên lắp pin lưu trữ?

Hộ gia đình nào nên lắp pin lưu trữ?

Pin lưu trữ giúp chuyển phần điện mặt trời dư ban ngày sang sử dụng vào buổi tối và có thể cấp điện dự phòng. Tuy nhiên, theo chuyên gia, hộ gia đình cần cân nhắc nhu cầu thực tế, hiệu quả đầu tư và khả năng tương thích của thiết bị trước khi lắp đặt.


Hộ gia đình nào nên lắp pin lưu trữ?

Hộ gia đình nào nên lắp pin lưu trữ?

Pin lưu trữ giúp chuyển phần điện mặt trời dư ban ngày sang sử dụng vào buổi tối và có thể cấp điện dự phòng. Tuy nhiên, theo chuyên gia, hộ gia đình cần cân nhắc nhu cầu thực tế, hiệu quả đầu tư và khả năng tương thích của thiết bị trước khi lắp đặt.
