Đường dây 500kV mạch 3 vẫn nhiều vướng mắc trong giải phóng mặt bằng

08:00, 20/01/2020

Dự án đường dây 500kV Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku 2 (đường dây 500kV mạch 3) đứng trước nguy cơ chậm tiến độ do vướng mắc trong bồi thường giải phóng mặt bằng (BT-GPMB), trong khi tiến độ đóng điện theo kế hoạch chỉ còn chưa đầy 6 tháng nữa.


Một số mục tiêu của Dự án ĐD 500kV mạch 3:

+ Hoàn thành công tác đào đúc móng: tháng 4/2020;

+ Hoàn thành phần xây dựng MR TBA: tháng 4/2020;

+ Hoàn thành công tác dựng cột, nghiệm thu: tháng 5/2020;

+ Hoàn thành công tác kéo dây, nghiệm thu: tháng 6/2020;

+ Hoàn thành công tác lắp đặt, nghiệm thu thiết bị TBA: tháng 6/2020 (riêng phần tụ điện hoàn thành tháng 9/2020).

Ông Nguyễn Đức Tuyển – Giám đốc Ban QLDA các công trình điện miền Trung (CPMB) cho biết, trong thời gian vừa qua được sự quan tâm đặc biệt của Thủ tướng Chính phủ, các Bộ ngành liên quan, sự chỉ đạo sát sao của lãnh đạo EVN, EVNNPT và đặc biệt là sự vào cuộc của chính quyền địa phương các cấp, tiến độ đường dây 500kV mạch 3 đã đạt được những kết quả nhất định. Tuy nhiên, vẫn chưa đáp ứng tiến độ theo chỉ đạo của Thủ tướng và cam kết của các địa phương tại cuộc họp ngày 13/9/2019 do Phó Thủ tướng Trịnh Đình Dũng chủ trì là bàn giao mặt bằng phần móng trong tháng 10/2019, bàn giao hành lang tuyến trong tháng 11/2019.

Dự án có tổng chiều dài tuyến gần 750km, trải dài từ thị xã Kỳ Anh (Hà Tĩnh) đến thành phố Pleiku (Gia Lai). Địa hình đa phần là đồi núi hiểm trở, điều kiện thi công rất khó khăn. Đặc biệt, số lượng các hộ dân bị ảnh hưởng bởi dự án cũng rất lớn (khoảng 9.000 hộ) nên việc lập các hồ sơ kê kiểm, thu hồi đất, bồi thường hỗ trợ,… cần rất nhiều thời gian để thực hiện.

Giám đốc CPMB Nguyễn Đức Tuyển (thứ 2 từ phải sang) trao đổi với các đơn vị nhà thầu tại vị trí 554 đường dây 500kV mạch 3 (địa phận thị xã Hương Trà, tỉnh Thừa Thiên Huế)

Tính đến nay, trên toàn tuyến đã thực hiện đo đạc giải thửa 1.606/1.606 vị trí (đạt 100%); Phê duyệt phương án bồi thường phần móng 971/1.606 vị trí (đạt 60%), phê duyệt phương án bồi thường phần hành lang tuyến 474/1.606 khoảng cột (đạt 30%), bàn giao hành lang tuyến 272/1.606 khoảng néo (đạt 17%).

Về công tác thi công xây dựng, đã đào móng 985/1.606 vị trí (đạt 61%), đúc móng 842/1.606 vị trí (đạt 53%), dựng cột 130 vị trí (đạt 10,14%).

Dự án chưa đáp ứng theo kế hoạch đề ra do gặp nhiều khó khăn, vướng mắc khi thực hiện thủ tục về BT-GPMB ở hầu hết các tỉnh, thành phố. Thủ tục chuyển đổi mục đích sử dụng rừng ở một số địa phương như Quảng Nam, Quảng Ngãi còn chậm.

"Kết quả bàn giao mặt bằng hành lang tuyến đến nay mới đạt 17% và đây là rủi ro chậm tiến độ đóng điện dự án theo yêu cầu của Thủ tướng Chính phủ”, ông Nguyễn Đức Tuyển cho biết.

Công nhân Công ty CP Sông Đà 11 đang thi công một vị trí cột tại địa phận huyện Bố Trạch, tỉnh Quảng Bình

Ông Đoàn Đức Hồng, Tổng giám đốc Tổng Công ty cổ phần Xây dựng điện Việt Nam (VNECO) cho biết, khó khăn vướng mắc nhất ở công trình là giải phóng mặt bằng. “Là đơn vị thi công, chúng tôi chỉ mong các cấp chính quyền địa phương hỗ trợ chủ đầu tư, các đơn vị thi công đẩy nhanh tiến độ giải phóng mặt bằng. Nếu có mặt bằng “sạch”, chúng tôi hoàn toàn có thể đáp ứng được yêu cầu của chủ đầu tư đưa ra về tiến độ”, ông Hồng chia sẻ.

Còn theo ông Lê Văn Tuấn Tổng giám đốc Công ty cổ phần Sông Đà 11, đơn vị này trúng thầu thi công 275 vị trí móng cột (chiếm hơn 17% khối lượng công trình), thế nhưng hiện tại vẫn còn hơn 80 vị trí chưa thống nhất được vị trí đền bù, trong đó có tới hơn 40 vị trí nằm trên địa bàn TP Đà Nẵng. Ông Tuấn cho rằng, đây là dự án trọng điểm, cấp bách để đảm bảo điện cho miền Nam nên các tỉnh/thành cần vào cuộc quyết liệt hơn nữa, đặc biệt về công tác BT-GPMB.

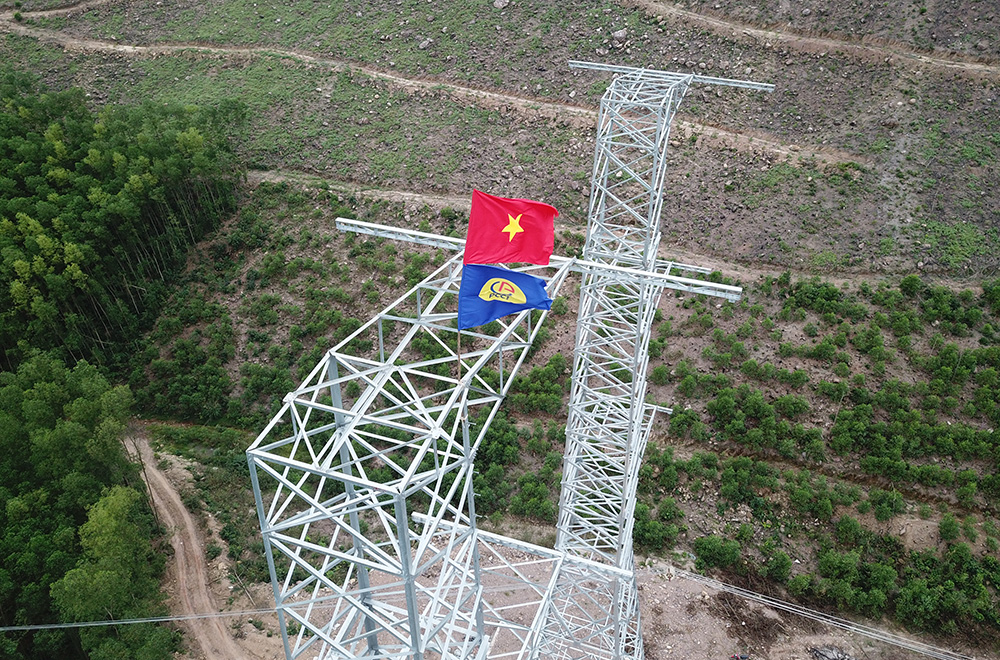

Một vị trí cột đường dây 500kV mạch 3 được đơn vị thi công xây lắp xong

Thời gian tới, ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết, CPMB tiếp tục rà soát chế độ, chính sách để tính đúng, tính đủ theo đúng các quy định; thủ tục kê kiểm, áp giá, niêm yết,… đúng quy định. Bên cạnh đó, bám sát chính quyền địa phương các cấp để cùng phối hợp tháo gỡ các vướng mắc, khó khăn; tuyên truyền, vận động, giải thích,... cho người dân và tổ chức bị ảnh hưởng.

Lãnh đạo CPMB, Ban điều hành chịu trách nhiệm điều hành chi tiết công tác thi công, thường trực trên công trình để kịp thời phối hợp với các đơn vị và địa phương giải quyết các vướng mắc phát sinh trong quá trình thi công; thường xuyên kiểm tra, đôn đốc tiến độ thi công của các nhà thầu; khẩn trương phối hợp với các đơn vị liên quan và địa phương để bàn giao mặt bằng các vị trí móng và hành lang tuyến theo kế hoạch cho các nhà thầu xây lắp.

Cùng với đó tổ chức tốt hoạt động của các Ban tiền phương, trong đó điều độ hằng ngày để kiểm điểm tiến độ. Đối với các vướng mắc ngoài tầm xử lý sẽ kịp thời báo cáo với lãnh đạo cấp trên để có chỉ đạo giải quyết kịp thời.

Tình hình BT-GPMB dự án đường dây 500kV mạch 3 tính đến ngày 15/1/2020:

Tỉnh/thành phố

Số cột phải bàn giao

Số cột đã bàn giao

Tỷ lệ (%)

Gia Lai

99

99

100

Quảng Bình

313

290

93

Thừa Thiên Huế

227

207

91

Kon Tum

163

144

88

Quảng Ngãi

196

157

80

Quảng Trị

197

138

70

Quảng Nam

268

139

49

Hà Tĩnh

71

23

33

Đà Nẵng

72

24

33


Huyền Thương

Share

EVN công bố quyết định bổ nhiệm 2 Phó Tổng giám đốc Tập đoàn

EVN công bố quyết định bổ nhiệm 2 Phó Tổng giám đốc Tập đoàn

Chiều 28/12, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) tổ chức Lễ công bố và trao các quyết định bổ nhiệm Phó Tổng giám đốc Tập đoàn cho đồng chí Phạm Lê Phú – Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và đồng chí Nguyễn Đình Phước – Kế toán trưởng EVN.


Năm 2025: EVN vững vàng vượt khó, tạo sức bật phát triển bền vững

Năm 2025: EVN vững vàng vượt khó, tạo sức bật phát triển bền vững

Năm 2025, EVN đã bảo đảm cung ứng điện an toàn, ổn định trong bối cảnh nhiều khó khăn. Đồng thời tạo dấu ấn bứt phá trong phát triển hạ tầng ngành năng lượng, với mức giải ngân đầu tư cao nhất trong khối các tập đoàn, tổng công ty nhà nước... Còn nhiều thành tựu khác của EVN cũng đã được đề cập tại Hội nghị tổng kết công tác năm 2025 và triển khai nhiệm vụ năm 2026.


EVN và Công đoàn Điện lực Việt Nam phát động thi đua thực hiện thắng lợi nhiệm vụ, kế hoạch năm 2026

EVN và Công đoàn Điện lực Việt Nam phát động thi đua thực hiện thắng lợi nhiệm vụ, kế hoạch năm 2026

Tại Hội nghị tổng kết công tác năm 2025 và triển khai nhiệm vụ năm 2026 của EVN, Chủ tịch Công đoàn Điện lực Việt Nam Đỗ Đức Hùng đã phát động thi đua thực hiện thắng lợi nhiệm vụ, kế hoạch năm 2026.


Toàn văn phát biểu chỉ đạo của Phó Bí thư Đảng ủy Chính phủ Lại Xuân Lâm tại Hội nghị tổng kết công tác Đảng năm 2025 của Đảng bộ EVN

Toàn văn phát biểu chỉ đạo của Phó Bí thư Đảng ủy Chính phủ Lại Xuân Lâm tại Hội nghị tổng kết công tác Đảng năm 2025 của Đảng bộ EVN

Ngày 28/12/2025, tại Hà Nội, Đảng ủy Tập đoàn Điện lực Việt Nam (EVN) tổ chức Hội nghị tổng kết công tác Đảng năm 2025, triển khai nhiệm vụ năm 2026. Dự và chỉ đạo Hội nghị, đồng chí Lại Xuân Lâm - Phó Bí thư Đảng uỷ Chính phủ đã ghi nhận và biểu dương những nỗ lực vượt khó, hoàn thành xuất sắc nhiệm vụ của Đảng bộ EVN. Trang web evn.com.vn trân trọng giới thiệu toàn văn bài phát biểu của đồng chí.


Tổng kết công tác năm 2025: Những ghi nhận tích cực và niềm tin đối với EVN

Tổng kết công tác năm 2025: Những ghi nhận tích cực và niềm tin đối với EVN

Tại Hội nghị tổng kết công tác năm 2025, triển khai nhiệm vụ năm 2026 của EVN, lãnh đạo các Bộ, ngành đã ghi nhận và đánh giá cao những thành tựu nổi bật mà EVN đạt được trong bối cảnh nhiều khó khăn, thách thức, đồng thời bày tỏ niềm tin tưởng Tập đoàn sẽ thực hiện thắng lợi nhiệm vụ năm 2026 và kế hoạch 5 năm tiếp theo. Trang web evn.com.vn lược ghi.
