EVN đã thực hiện tốt “nhiệm vụ kép”

30/09/2021 - 17:17 (GMT+7)

Trong 9 tháng vừa qua, dù dịch bệnh COVID-19 tác động không nhỏ đến mọi mặt hoạt động của Tập đoàn Điện lực Việt Nam (EVN), nhưng Ban Thường vụ Đảng ủy, Hội đồng thành viên, Tổng giám đốc EVN đã tâp trung lãnh đạo, chỉ đạo, nỗ lực khắc phục khó khăn. Qua đó, toàn tập đoàn vừa chống dịch bệnh vừa đẩy mạnh hoạt động sản xuất kinh doanh, đầu tư xây dựng, đảm bảo an sinh xã hội, đảm bảo đời sống cho cán bộ, người lao động.

Hội nghị Ban chấp hành Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ 6 diễn ra ngày 30/9, tại Hà Nội. Bí thư Đảng ủy, Chủ tịch HĐTV EVN – Dương Quang Thành chủ trì.

Bí thư Đảng ủy, Chủ tịch HĐTV EVN Dương Quang Thành phát biểu chỉ đạo tại cuộc họp

Cung ứng đủ điện, đầu tư xây dựng bám sát tiến độ

Sản lượng điện sản xuất và mua của EVN lũy kế 9 tháng ước đạt 184,7 tỷ kWh, bằng 72,82% kế hoạch cả năm 2021 và tăng 3,1% so với cùng kỳ năm 2020.

Công tác kinh doanh, dịch vụ khách hàng của EVN tiếp tục có nhiều chuyển biến tốt, các chỉ số tiếp cận điện năng, thời gian cấp điện cũng được cải thiện vượt bậc.

Tỷ lệ tiền điện thanh toán không dùng tiền mặt toàn EVN đạt 73,9%, cao hơn 3,59% so với năm 2020. Các yêu cầu về dịch vụ điện được triển khai theo phương thức điện tử chiếm tỷ lệ cao, đạt 99,63%, tăng 21, 63% so với cùng kỳ năm 2020.

Về nguồn điện, trong 9 tháng đầu năm 2021, EVN hoàn thành cụm công trình cửa xả thủy điện tích năng Bác Ái; đưa vào vận hành Nhà máy Thủy điện Thượng Kon Tum và Thủy điện Đa Nhim mở rộng. Tập đoàn cũng đã khởi công xây dựng các NMTĐ Hòa Bình mở rộng (480MW) và Ialy mở rộng (360MW).

Về lưới điện, EVN và các đơn vị đã khởi công 80 công trình và đóng điện 75 công trình lưới điện 110-500kV, trong đó hoàn thành nhiều công trình lưới điện truyền tải quan trọng.

Hiện tại, EVN và các đơn vị đang triển khai đầu tư các công trình lưới điện theo kế hoạch năm 2021, trong đó tập trung các dự án lưới điện quan trọng như: đường dây 500kV Vũng Áng - Quảng Trạch - Dốc Sỏi; các công trình lưới điện đấu nối nguồn điện lớn; giải tỏa nguồn điện năng lượng tái tạo, giải tỏa thủy điện, tăng cường nhập khẩu điện...

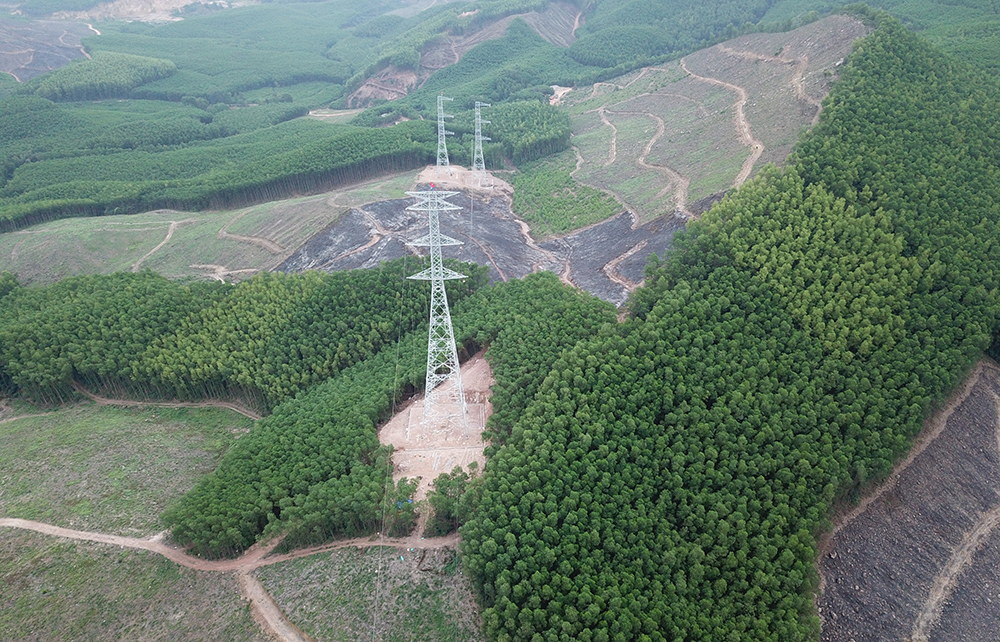

EVN phấn đấu hoàn thành đường dây 500kV mạch 3 trong năm 2021. Ảnh: Huyền Thương

Tập trung hoàn thành kế hoạch năm

3 tháng cuối năm, Đảng ủy Tập đoàn tập trung lãnh đạo, thực hiện nghiêm túc các chỉ đạo của Chính phủ, Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp, các bộ ngành liên quan về tăng cường các biện pháp triển khai phòng, chống và khắc phục các hậu quả do dịch bệnh COVID-19 gây ra, thực hiện tốt mục tiêu kép vừa phòng, chống dịch vừa đảm bảo hoàn thành nhiệm vụ chính trị, sản xuất kinh doanh. Trong đó, đảm bảo cung ứng điện cho phục hồi, phát triển kinh tế xã hội đất nước, với nhu cầu điện thương phẩm quý IV ước đạt 55,2 - 56,4 tỷ kWh, tương ứng điện thương phẩm cả năm 2021 ước đạt 225,6 - 226,8 tỷ kWh, tăng trưởng khoảng 4-4,5% so với năm 2020.

Tập đoàn tập trung chỉ đạo quyết liệt các dự án, công trình nguồn điện, lưới điện đảm bảo chất lượng và hoàn thành theo kế hoạch; tập trung đầu tư các công trình trọng điểm, công trình nâng cao năng lực truyền tải, công trình đấu nối các nguồn điện lớn, giải tỏa nguồn năng lượng tái tạo, giải tỏa thủy điện khu vực miền Bắc, các công trình nhập khẩu điện từ Lào, công trình trọng điểm cấp điện cho phụ tải khu vực TP. Hà Nội, TP Hồ Chí Minh và Phú Quốc.

Đồng thời, toàn tập đoàn phấn đấu hoàn thành các nhiệm vụ theo kế hoạch đã đề ra về “Chuyển đổi số trong Tập đoàn Điện lực Quốc gia Việt Nam”.


Xuân Tiến 30/09/2021 - 17:17 (GMT+7)
Share

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Tham gia khóa đào tạo “Kiến thức về điện hạt nhân” được tổ chức ngày 27/11 tại Hà Nội, đội ngũ cán bộ Tập đoàn Điện lực Việt Nam (EVN) được cập nhật kiến thức về công nghệ, kinh tế, mô hình tài trợ vốn và kinh nghiệm quốc tế trong phát triển điện hạt nhân, góp phần phục vụ công tác chuẩn bị triển khai Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.


Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các công trình lưới điện phục vụ phát triển công nghiệp và hạ tầng tại Bắc Ninh, trong đó ưu tiên các dự án có thể bổ sung năng lực cấp điện trong năm 2027.
