EVNNPT: Quyết tâm hoàn thành toàn bộ dự án đường dây 500kV mạch 3 trong tháng 7

21/07/2022 - 19:00 (GMT+7)

Ông Trương Hữu Thành – Phó Tổng giám đốc Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), có cuộc trao đổi nhanh với evn.com.vn về tiến độ thi công đường dây 500kV Vũng Áng - Quảng Trạch, đoạn tuyến cuối cùng chưa được đóng điện thuộc cụm dự án đường dây 500kV mạch 3 Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku 2.

Ông Trương Hữu Thành - Phó Tổng giám đốc EVNNPT

PV: Ông có thể cho biết ngắn gọn về tình hình thi công đoạn tuyến Vũng Áng - Quảng Trạch hiện nay như thế nào?

Ông Trương Hữu Thành: Hiện tại, trên công trường đã hoàn thành phần đào móng, cơ bản xong hạng mục đúc móng, đang triển khai dựng 5 vị trí cột cuối cùng. Khối lượng kéo dây cũng đạt khoảng 90% yêu cầu.

Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Trung cùng với các đơn vị thi công đang tập trung, huy động tối đa mọi nguồn lực với mục tiêu hoàn thành, đóng điện tuyến này trong tháng 7/2022.

Dù vậy, vẫn còn 1 hộ dân tại khoảng cột 63-64 (thuộc khoảng néo 60-65) trên địa bàn thị xã Kỳ Anh (tỉnh Hà Tĩnh) chưa đồng ý nhận tiền, chưa bàn giao mặt bằng. Cùng với đó, khoảng néo 65-68 cũng tiềm ẩn rất nhiều rủi ro về bồi thường thi công. Ngoài ra, tình hình thời tiết ở Kỳ Anh rất thất thường, mưa lớn trong nhiều ngày cũng gây ảnh hưởng tới công tác thi công. Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Trung đang bám sát UBND tỉnh Hà Tĩnh, Thị ủy/UBND thị xã Kỳ Anh để giải quyết dứt điểm các vướng mắc về bồi thường giải phóng mặt bằng. Đồng thời, tiếp tục tuyên truyền, vận động các hộ dân nhận tiền và bàn giao mặt bằng.

PV: Với mục tiêu hoàn thành trong tháng 7 này, Tổng công ty Truyền tải điện Quốc gia có đề xuất, kiến nghị gì với địa phương và các đơn vị liên quan?

Ông Trương Hữu Thành: Đây là công trình điện cấp bách trong Quy hoạch phát triển điện lực với mục tiêu truyền tải điện nguồn nhiệt điện trong khu vực lên hệ thống điện quốc gia; đồng thời tăng cường năng lực truyền tải của lưới điện 500kV liên kết các miền của hệ thống điện quốc gia, góp phần quan trọng trong việc đảm bảo cung ứng điện các vùng miền trên cả nước.

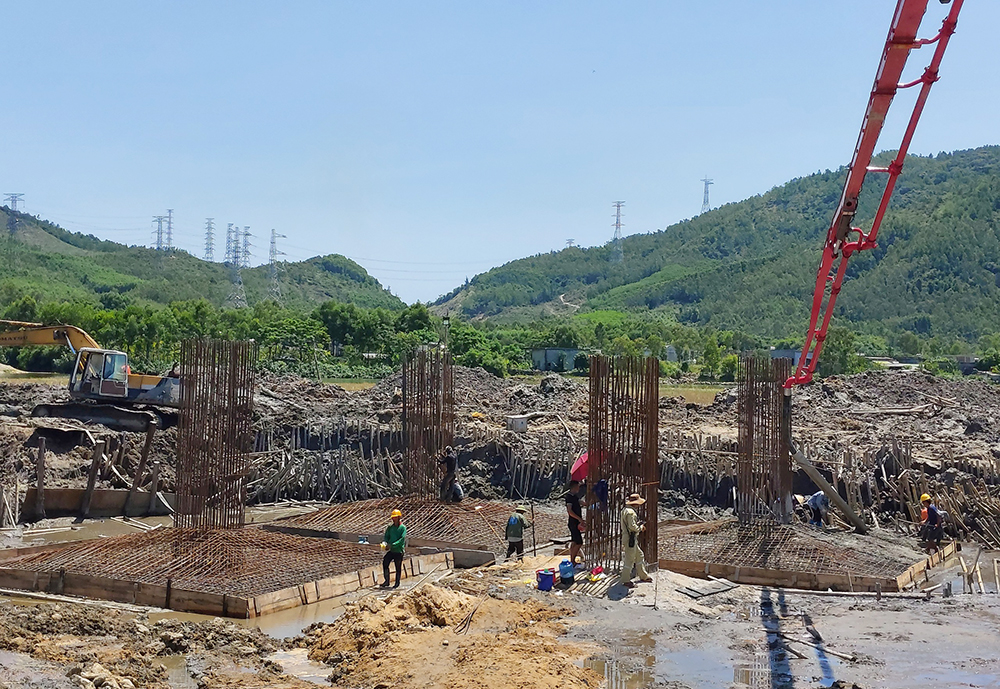

Đổ bê tông đế móng vị trí 67  đường dây 500kV mạch 3 đoạn qua địa phận thị xã Kỳ Anh (tỉnh Hà Tĩnh)

Trong quá trình thi công dự án, chủ đầu tư đã nhận được sự chỉ đạo sát sao của chính phủ, các bộ, ngành; sự phối hợp chặt chẽ của các địa phương, trong đó có UBND tỉnh Hà Tĩnh, Thị ủy/UBND thị xã Kỳ Anh, các phường có liên quan. Vừa qua, Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Trung đã phối hợp xây dựng và hoàn thiện phương án bảo vệ thi công, để trình UBND thị xã Kỳ Anh phê duyệt. Dự kiến, sẽ triển khai công tác bảo vệ thi công kéo dây trong tuần cuối cùng của tháng 7/2022 nhằm đảm bảo tiến độ đóng điện của dự án. Chúng tôi kiến nghị chính quyền địa phương các cấp tiếp tục ủng hộ, hỗ trợ trong công tác bồi thường giải phóng mặt bằng, bảo vệ thi công kéo dây nhằm đáp ứng tiến độ dự án.

PV: Xin cảm ơn ông!

Dự án đường dây 500 kV mạch 3:

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia

- Quản lý điều hành dự án: Ban QLDA các công trình điện miền Trung.

- Gồm 3 dự án thành phần:

+ ĐD 500kV Quảng Trạch - Vũng Áng và sân phân phối 500 kV Trung tâm Điện lực Quảng Trạch;

+ ĐD 500kV Quảng Trạch - Dốc Sỏi (đóng điện tháng 5/2022)

+ ĐD 500kV Dốc Sỏi - Pleiku 2 (đóng điện tháng 6/2021)

- Tổng mức đầu tư: 11.949 tỷ đồng;

- Khởi công: ngày 18/12/2018;

- Dự kiến hoàn thành toàn tuyến: tháng 7/2022

- Quy mô tổng thể của 3 dự án bao gồm:

+ Xây dựng mới gần 742 km đường dây 500kV mạch kép đi qua 9 tỉnh/ thành phố

+ Xây dựng mới 8 ngăn lộ 500kV tại sân phân phối Trung tâm Điện lực Quảng Trạch;

+ Mở rộng một số ngăn lộ 500kV tại các trạm biến áp 500kV Vũng Áng, Dốc Sỏi, Pleiku 2;

+ Xây dựng mới 3 trạm lặp quang và 3 nhà quản lý vận hành đội truyền tải điện.


Chiến Thắng (thực hiện) 21/07/2022 - 19:00 (GMT+7)
Share

Lãnh đạo TKV và EVN tham gia đoàn công tác tại Indonesia, tăng cường hợp tác nhằm bảo đảm nguồn than cho sản xuất điện

Lãnh đạo TKV và EVN tham gia đoàn công tác tại Indonesia, tăng cường hợp tác nhằm bảo đảm nguồn than cho sản xuất điện

Trong hai ngày 31/3 và 1/4, đoàn công tác của Tập đoàn Công nghiệp Than – Khoáng sản Việt Nam (TKV) và Tập đoàn Điện lực Việt Nam (EVN) đã làm việc tại Indonesia với các đối tác cung cấp than lớn, đồng thời khảo sát thực tế tại một số mỏ và cảng than trọng điểm. Chương trình nhằm tăng cường phối hợp trong việc nhập khẩu than phục vụ các nhà máy nhiệt điện.


EVN và TP Cần Thơ phối hợp đẩy mạnh tiết kiệm điện, xây dựng hạ tầng điện

EVN và TP Cần Thơ phối hợp đẩy mạnh tiết kiệm điện, xây dựng hạ tầng điện

Ngày 3/4, tại TP. Cần Thơ, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) làm việc với lãnh đạo UBND TP. Cần Thơ về công tác đảm bảo cung ứng điện năm 2026 và tình hình đầu tư xây dựng lưới điện trên địa bàn. Ông Vương Quốc Nam – Phó Chủ tịch UBND TP. Cần Thơ và ông Cao Quang Quỳnh – Thành viên HĐTV EVN đồng chủ trì buổi làm việc.


Ban Chính sách, Chiến lược Trung ương sẽ tư vấn, hỗ trợ xây dựng đề án phát triển EVN

Ban Chính sách, Chiến lược Trung ương sẽ tư vấn, hỗ trợ xây dựng đề án phát triển EVN

Ngày 3/4, tại Hà Nội, Ban Chính sách, Chiến lược Trung ương và Tập đoàn Điện lực Việt Nam (EVN) có buổi làm việc về triển khai xây dựng Đề án Phát triển EVN trở thành tập đoàn kinh tế nhà nước mạnh, quy mô lớn, phấn đấu vào nhóm 500 doanh nghiệp lớn nhất thế giới.


EVN và PV GAS ký thỏa thuận khung cung cấp nhiên liệu LNG cho các nhà máy điện Quảng Trạch II và III

EVN và PV GAS ký thỏa thuận khung cung cấp nhiên liệu LNG cho các nhà máy điện Quảng Trạch II và III

Chiều 3/4 tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Khí Việt Nam (PV GAS) đã ký kết thỏa thuận khung cung cấp khí thiên nhiên hoá lỏng (LNG) từ kho LNG Vũng Áng (Hà Tĩnh) cho các nhà máy điện Quảng Trạch II và III. Sự kiện đánh dấu bước tiến quan trọng trong hợp tác giữa hai đơn vị nhằm đảm bảo nguồn nhiên liệu cho các dự án điện khí, góp phần nâng cao an ninh năng lượng quốc gia.


EVN tăng cường năng lực ứng phó thiên tai, giữ vững an toàn hệ thống điện

EVN tăng cường năng lực ứng phó thiên tai, giữ vững an toàn hệ thống điện

Trước diễn biến thiên tai ngày càng cực đoan, Tập đoàn Điện lực Việt Nam (EVN) tiếp tục phát huy kinh nghiệm từ thực tiễn phòng, chống bão lũ năm 2025, chủ động triển khai đồng bộ các giải pháp ứng phó và tìm kiếm cứu nạn, bảo đảm an toàn cho hệ thống điện trong năm 2026.
