EVNNPT gấp rút di dời các điểm giao chéo đường dây truyền tải cho thi công cao tốc Bắc-Nam

16/09/2022 - 12:55 (GMT+7)

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang phối hợp với cơ quan chức năng đẩy nhanh tiến độ giải quyết những khó khăn, vướng mắc trong thực hiện di dời các điểm giao chéo đường dây truyền tải điện với các dự án đường cao tốc Bắc-Nam.

Còn 19 điểm giao chéo

Ông Lưu Việt Tiến – Phó Tổng giám đốc EVNNPT cho biết: Nhận thức tầm quan trọng của dự án cao tốc Bắc - Nam, EVNNPT đã sớm phối hợp với chủ đầu tư, chính quyền địa phương và các bên liên quan thực hiện khảo sát xác định mức độ ảnh hưởng đến lưới điện truyền tải khi triển khai dự án, kiểm đếm từng vị trí cột điện, đường dây cần phải di dời.

EVNNPT cũng đã tham gia góp ý các hồ sơ thiết kế di dời lưới điện, góp ý phương án thi công, đăng ký cắt điện, hỗ trợ giám sát thi công, tham gia tổ chức nghiệm thu đóng điện vận hành và cập nhật khối lượng tài sản theo hình thức đền bù không hoàn lại…

Các công ty Truyền tải điện phối hợp chặt chẽ với các bên liên quan giải quyết những khó khăn, vướng mắc trong quá trình triển khai dự án liên quan đến trách nhiệm của EVNNPT. Với sự vào cuộc quyết liệt đó, các đơn vị thuộc EVNNPT đã hoàn thành di dời được 58/77 điểm giao chéo, hiện còn 19 điểm giao chéo chưa di dời xong. Cụ thể, đoạn cao tốc Cam Lộ - La Sơn còn 9 điểm, đoạn cao tốc Dầu Giây - Phan Thiết còn 4 điểm, đoạn cao tốc Phan Thiết - Vĩnh Hảo còn 6 điểm.

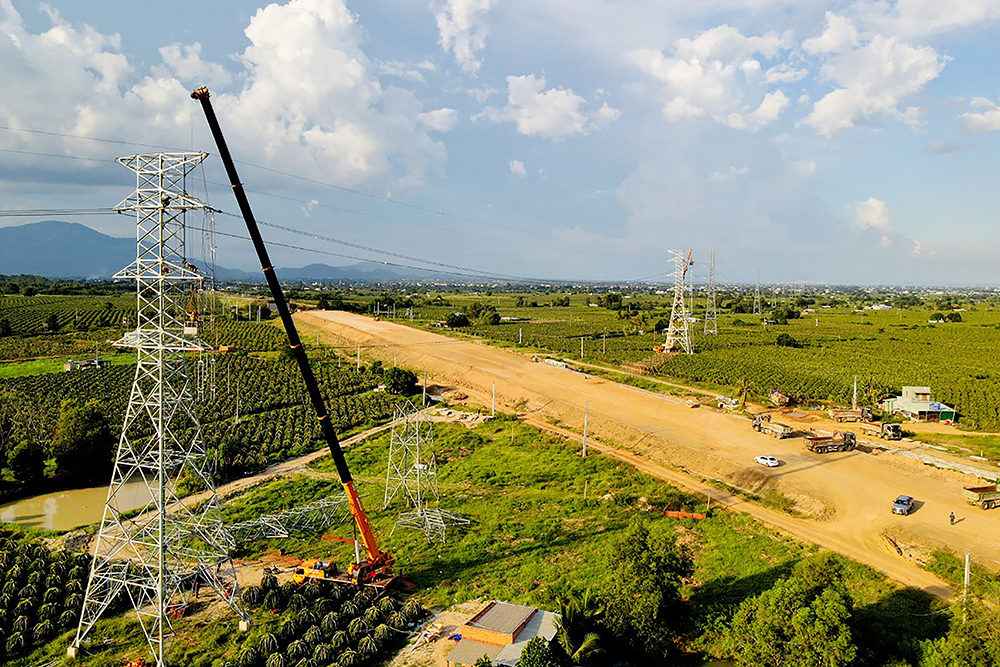

Thi công vị trí 41- 42 đường dây 220kV Phan Thiết - Hàm Tân (tỉnh Bình Thuận) phục vụ thi công cao tốc Bắc – Nam, tháng 9/2022

Không làm chậm tiến độ để thông xe kỹ thuật vào tháng 12/2022

Theo lãnh đạo EVNNPT, việc cải tạo di dời các vị trí cột điện này phải tuân thủ đầy đủ quy định của Luật Điện lực; các nghị định của Chính phủ về an toàn điện, quản lý chất lượng thi công xây dựng và bảo trì công trình xây dựng, quản lý dự án đầu tư xây dựng; cũng như các quy định Bộ Công Thương, Bộ Giao thông vận tải…

Kinh phí thực hiện cải tạo di dời các vị trí cột điện giao chéo này thuộc chi phí của dự án đường cao tốc Bắc - Nam. Công tác quản lý chi phí và triển khai thực hiện được UBND các tỉnh giao cho các huyện, thành phố và trực tiếp là các trung tâm phát triển quỹ đất triển khai các thủ tục lựa chọn nhà thầu thi công. Do vậy, tiến độ của dự án, tiến độ cải tạo, di dời các trụ điện giao chéo với đường cao tốc phụ thuộc vào việc bố trí quỹ đất cho các vị trí móng cột điện, cũng như việc lập và thực hiện các phương án, biện pháp tổ chức thi công của nhà thầu khi thi công cải tạo di dời.

Thi công di dời đường dây truyền tải điện được các đơn vị của EVNNPT thực hiện cả ngày, đêm nhằm đáp ứng tiến độ dự án cao tốc Bắc – Nam. Trong ảnh: Thi công di dời vị trí 42 đường dây 220kV Phan Thiết - Hàm Tân, tháng 9/2022

Theo tiến độ kế hoạch, 4 cung đoạn Mai Sơn - Quốc lộ 45, Cam Lộ - La Sơn, Vĩnh Hảo - Phan Thiết, Phan Thiết - Dầu Giây sẽ thông xe kỹ thuật trong năm 2022. Ngày 15/9/2022, EVNNPT đã có văn bản đề nghị UBND các tỉnh: Quảng Trị, Thừa Thiên Huế, Bình Thuận và Đồng Nai khẩn trương chỉ đạo các huyện trực thuộc có điểm giao chéo với đường dây truyền tải đẩy nhanh công tác lựa chọn nhà thầu để thi công đồng bộ với tiến độ của dự án. Đối với vị trí đang thi công cần đôn đốc nhà thầu xây lắp đẩy nhanh tiến độ thi công các điểm giao chéo.

Hiện nay thời tiết nắng nóng, các đường dây truyền tải điện 220kV, 500kV trong khu vực luôn vận hành với tình trạng đầy tải. EVNNPT đề nghị chủ đầu tư các dự án cao tốc chỉ đạo các đơn vị thi công đồng bộ các điểm giao chéo đường cao tốc trên cùng một đường dây truyền tải điện, để đăng ký cắt điện 1 lần khi thi công di dời.

Trong giai đoạn gấp rút từ nay đến tháng 12/2022, EVNNPT yêu cầu các đơn vị truyền tải điện trực thuộc cần phải tăng cường phối hợp với chính quyền địa phương, các đơn vị nhà thầu thi công. Đồng thời, bố trí cán bộ công nhân viên tham gia nghiệm thu công trình di dời đường dây nhằm hoàn thành các dự án kịp tiến độ và thông xe kỹ thuật vào cuối năm 2022,  cũng như bảo đảm an toàn, chất lượng cho hệ thống lưới điện truyền tải quốc gia.


Lê Việt 16/09/2022 - 12:55 (GMT+7)
Share

Tiếp quản Nhà máy điện Yên Phụ tháng 10/1954 - Ngược miền ký ức

Tiếp quản Nhà máy điện Yên Phụ tháng 10/1954 - Ngược miền ký ức

Tháng 10/1954, ông Vũ Đình Bông là thành viên trong Ban tiếp quản Nhà máy điện Yên Phụ. Ông là một trong những kỹ sư đầu tiên sau khi du học về công tác trong ngành Điện. Nhân dịp kỷ niệm 72 năm Ngày Giải phóng Thủ đô (10/10/1954 - 10/10/2026), trang tin evn.com.vn lược trích hồi ký "Tổ quốc" của tác giả Vũ Đình Bông, hồi tưởng về thời gian tiếp quản Nhà máy điện Yên Phụ với không ít khó khăn nhưng cũng rất đỗi tự hào.


Hội nghị Ban Chấp hành Đảng bộ EVN lần thứ 7, sơ kết công tác 9 tháng năm 2026

Hội nghị Ban Chấp hành Đảng bộ EVN lần thứ 7, sơ kết công tác 9 tháng năm 2026

Ngày 8/10, tại Hà Nội, Ban Chấp hành Đảng bộ EVN họp lần thứ 7, sơ kết công tác quý III, triển khai nhiệm vụ trọng tâm quý IV năm 2026. Đồng chí Đặng Hoàng An, Bí thư Đảng ủy, Chủ tịch Hội đồng thành viên EVN chủ trì hội nghị.


Quy định về trách nhiệm của đảng viên đang công tác đối với tổ chức đảng và Nhân dân nơi cư trú

Quy định về trách nhiệm của đảng viên đang công tác đối với tổ chức đảng và Nhân dân nơi cư trú

Thay mặt Bộ Chính trị, Ủy viên Bộ Chính trị, Thường trực Ban Bí thư Trần Cẩm Tú đã ký ban hành Quy định số 221-QĐ/TW, ngày 5/10/2026 về trách nhiệm của đảng viên đang công tác đối với tổ chức đảng và Nhân dân nơi cư trú.


Toàn văn: Phát biểu bế mạc Hội nghị Trung ương 4 của Tổng Bí thư, Chủ tịch nước Tô Lâm

Toàn văn: Phát biểu bế mạc Hội nghị Trung ương 4 của Tổng Bí thư, Chủ tịch nước Tô Lâm

Chiều 8/10, Hội nghị Trung ương 4 khóa XIV bế mạc. Cục Thông tin và Truyền thông Chính phủ trân trọng giới thiệu toàn văn bài phát biểu của Tổng Bí thư, Chủ tịch nước Tô Lâm tại phiên bế mạc Hội nghị.


Từ 8h ngày 9/10/2026, Thủy điện Trị An giảm lưu lượng xả tràn xuống 879m³/s

Từ 8h ngày 9/10/2026, Thủy điện Trị An giảm lưu lượng xả tràn xuống 879m³/s

Theo Thông báo số 2142/TB-TĐTA ngày 8/10/2026, từ 8h ngày 9/10, Công ty Thủy điện Trị An sẽ giảm lưu lượng nước xả qua đập tràn điều tiết hồ chứa xuống còn 879m³/s để bảo đảm an toàn công trình và hạ du.
