EVNNPT kiến nghị tỉnh Quảng Nam bàn giao dứt điểm mặt bằng đường dây 500kV mạch 3 trong tháng 10

29/09/2021 - 14:00 (GMT+7)

Ngày 28/9, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – ông Phạm Lê Phú làm việc với UBND tỉnh Quảng Nam để bàn giải pháp tháo gỡ những vị trí còn lại của đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku 2) đoạn đi qua tỉnh này.

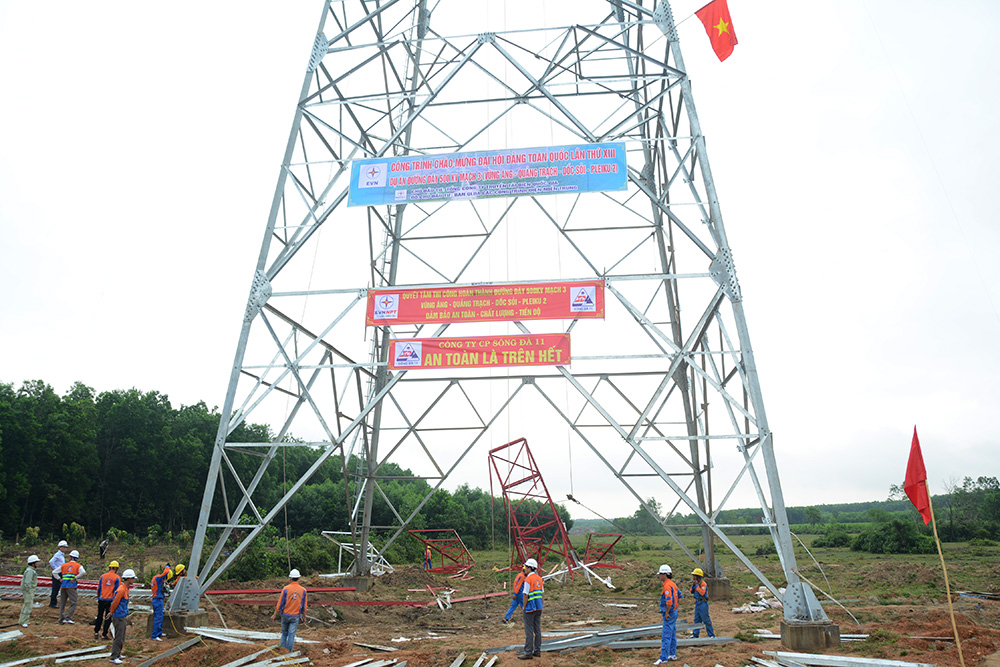

Thi công đường dây 500kV mạch 3 trên địa bàn tỉnh Quảng Nam còn gặp nhiều vướng mắc trong BTGPMB

Trên địa bàn tỉnh Quảng Nam, tuyến đường dây đi qua 6 huyện, dài khoảng 120 km với 268 vị trí móng. Theo cập nhật của Ban QLDA các công trình điện miền Trung, tỉnh đã hoàn thành bàn giao được 266/268 vị trí móng và bàn giao 242/268 khoảng cột hàng lang tuyến. Trong những vướng mắc tồn đọng, tại huyện Nông Sơn còn một vị trí cột chưa bàn giao mặt bằng, các cơ quan chức năng đã mời chi trả tiền và vận động nhiều lần, nhưng hộ dân không đồng ý đơn giá bồi thường đất và cây cối. Trên địa bàn huyện này cũng còn tồn 3 khoảng néo, do 11 hộ dân không nhận tiền, không cho kéo dây. Hoặc, tại huyện Tiên Phước còn một vị trí cột và 7 khoảng néo hành lang tuyến chưa bàn giao, do hộ dân yêu cầu phải bố trí tái định cư mới nhận tiền bàn giao mặt bằng.

Làm việc với lãnh đạo Tổng công ty Truyền tải điện Quốc gia, ông Lê Trí Thanh – Chủ tịch UBND tỉnh Quảng Nam ghi nhận những nỗ lực của EVNNPT/CPMB trong thời gian qua đã rất nỗ lực, bám sát cùng với các sở, ngành, địa phương trong tỉnh để thực hiện công tác BT-GPMB cho thi công dự án đường dây 500kV mạch 3.

Chủ tịch UBND tỉnh Quảng Nam cũng yêu cầu Bí thư huyện ủy các huyện Tiên Phước, Nông Sơn trực tiếp chỉ đạo những vướng mắc trong BT-GPMB dự án đường dây 500kV mạch 3 trên địa bàn huyện, đảm bảo tiến độ bàn giao mặt bằng cho chủ đầu tư trong tháng 10/2021. Đối với các huyện khác, cũng sẽ hoàn thành trong tháng 10/2021.

Ông Lê Trí Thanh đề nghị  Giám đốc Công an tỉnh Quảng Nam trong trường hợp các địa phương đã thực hiện đầy đủ các quy định về BT-GPMB mà các hộ dân vẫn chưa bàn giao, thì cần triển khai lực lượng bảo vệ thi công.


Đinh Liên 29/09/2021 - 14:00 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Tham gia khóa đào tạo “Kiến thức về điện hạt nhân” được tổ chức ngày 27/11 tại Hà Nội, đội ngũ cán bộ Tập đoàn Điện lực Việt Nam (EVN) được cập nhật kiến thức về công nghệ, kinh tế, mô hình tài trợ vốn và kinh nghiệm quốc tế trong phát triển điện hạt nhân, góp phần phục vụ công tác chuẩn bị triển khai Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.


Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các công trình lưới điện phục vụ phát triển công nghiệp và hạ tầng tại Bắc Ninh, trong đó ưu tiên các dự án có thể bổ sung năng lực cấp điện trong năm 2027.
