Nhà máy Điện mặt trời Phước Thái 1 đã phát điện được 219.000 kWh

02/07/2020 - 09:00 (GMT+7)

Ngày 1/7, ông Trần Ngọc Ánh – Phó Giám đốc Ban QLDA Điện 3 thông tin nhanh với evn.com.vn về tình hình triển khai dự án Nhà máy điện mặt trời Phước Thái 1 (tại huyện Ninh Phước, tỉnh Ninh Thuận). Đây là công trình được Đảng ủy Tập đoàn Điện lực Việt Nam chọn gắn biển chào mừng Đại hội Đảng toàn quốc lần thứ XIII của Đảng.

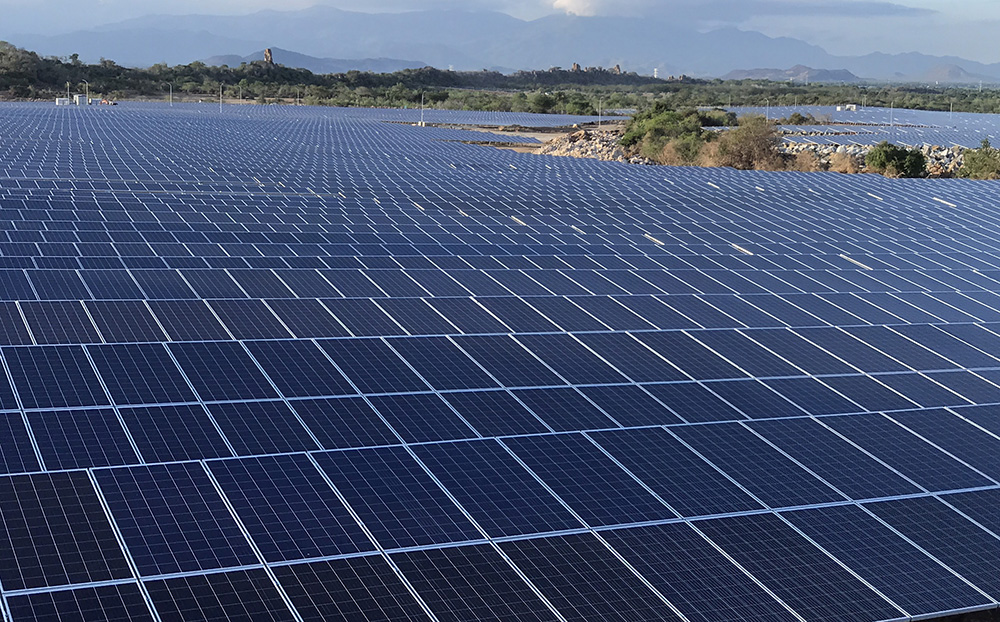

Nhà máy Điện mặt trời Phước Thái 1 đã đóng điện được 6/9 vùng pin

Nhà máy Điện mặt trời (NMĐMT) Phước Thái 1 có công suất 50MWp, sử dụng công nghệ tấm pin quang điện đa tinh thể, Inverter loại trung tâm.

Cũng trong dự án này, EVN đầu tư xây dựng Trạm biến áp 22/220kV Phước Thái, công suất 2x125MVA. Trong giai đoạn đầu tư NMĐMT Phước Thái 1, lắp trước 1 máy biến áp 125MVA và các hệ thống thiết bị đồng bộ.

Cùng với đó là đường dây 2 mạch 220kV chiều dài 2,3km, trước mắt đấu nối chuyển tiếp trên 1 mạch đường dây mạch kép 220kV Vĩnh Tân – Tháp Chàm (hiện tại là đường dây BIM – Tháp Chàm) hiện có. Ngoài ra còn có các hạng mục công trình phục vụ thi công, hạng mục đồng bộ và hệ thống điều khiển, giám sát từ xa, trạm quan trắc,…

Theo ông Trần Ngọc Ánh, tính đến nay, dự án đã thi công đạt trên 95% tiến độ toàn bộ công trình. Trong đó các hạng mục đã hoàn thành và đóng điện an toàn gồm: Trạm biến áp 220kV, đường dây đấu nối 220kV và đường dây cấp điện thi công 22kV; Nhà máy đã đóng và phát điện thử nghiệm 6/9 vùng pin (vùng 3, 5, 6 và 7, 8, 9), đóng góp cho hệ thống điện quốc gia 219.000 kWh điện, đồng thời chuẩn bị phát điện thử nghiệm 3 vùng còn lại (vùng 1, 2 và 4).

Ban QLDA Điện 3 sẽ đôn đốc nhà thầu EPC tập trung mọi nguồn lực, phấn đấu thử nghiệm COD (ngày vận hành thương mại) từ ngày 5/7- 24/7/2020;  Nghiệm thu hoàn thành toàn bộ công trình từ ngày 25/7- 31/7/2020.

Dự án Nhà máy điện mặt trời Phước Thái 1:

- Địa điểm xây dựng: Xã Phước Thái, huyện Ninh Phước, tỉnh Ninh Thuận

- Tổng mức đầu tư: 1.113 tỷ đồng.

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam.

- Đại diện Chủ đầu tư: Ban Quản lý dự án Điện 3.

- Dự kiến hoàn thành, phát điện thương mại:  31/7/2020.


Đinh Liên 02/07/2020 - 09:00 (GMT+7)
Share

Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I hòa lưới lần đầu thành công

Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I hòa lưới lần đầu thành công

Đây là bước tiến quan trọng, tạo tiền đề hướng tới phát điện tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I lên hệ thống điện quốc gia vào tháng 5 tới, góp phần bổ sung nguồn điện phục vụ nhu cầu phụ tải trong mùa nắng nóng.


Hơn 3.080 đảng viên trong EVN tham gia Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Trung ương 2

Hơn 3.080 đảng viên trong EVN tham gia Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Trung ương 2

Ngày 13/4, Bộ Chính trị, Ban Bí thư Trung ương Đảng tổ chức Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Hội nghị lần thứ hai Ban Chấp hành Trung ương Đảng khóa XIV. Tính riêng Tập đoàn Điện lực Việt Nam (EVN), có tổng số 3.088 đảng viên từ các tổ chức Đảng trực thuộc Đảng bộ EVN và các đơn vị của EVN có tổ chức Đảng trực thuộc cấp ủy địa phương đã tham gia học tập, quán triệt.


Thực hiện Chỉ thị 09, Chỉ thị 10: EVNNPC vững tin khi có sự vào cuộc của cả hệ thống chính trị

Thực hiện Chỉ thị 09, Chỉ thị 10: EVNNPC vững tin khi có sự vào cuộc của cả hệ thống chính trị

Trong bối cảnh nhu cầu điện tăng cao, việc triển khai đồng bộ các giải pháp tiết kiệm điện, quản lý nhu cầu và phát triển điện mặt trời mái nhà là yêu cầu cấp thiết để bảo đảm an ninh năng lượng. Chủ tịch HĐTV EVNNPC Đỗ Nguyệt Ánh đã chia sẻ với www.evn.com.vn về giải pháp và quyết tâm thực hiện Chỉ thị 09 và Chỉ thị 10 của Chính phủ.


EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

Bám sát tinh thần Nghị quyết số 70-NQ/TW của Bộ Chính trị và Chỉ thị 10/CT-TTg của Thủ tướng Chính phủ, Tập đoàn Điện lực Việt Nam (EVN) đã chủ động triển khai đồng bộ các giải pháp nhằm đảm bảo cung ứng điện cho cao điểm mùa khô năm 2026 và các tháng tiếp theo. Trong đó, thực hiện loạt giải pháp khuyến khích, hỗ trợ khách hàng lắp đặt điện mặt trời mái nhà tự sản xuất tự tiêu thụ; đẩy mạnh tuyên truyền các giải pháp tiết kiệm điện; giao chỉ tiêu cho các đơn vị trực thuộc triển khai nhanh chóng hệ thống pin lưu trữ năng lượng (BESS)...


Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Bám sát mục tiêu tiến độ năm 2026, trên các công trường xây dựng nguồn điện trọng điểm mà Tập đoàn Điện lực Việt Nam (EVN) đang triển khai, có hàng nghìn kỹ sư, công nhân vẫn duy trì nhịp làm việc 3 ca liên tục không nghỉ vì “mạch nguồn năng lượng” quốc gia.
