Nhiều dự án truyền tải giải tỏa nguồn năng lượng tái tạo về đích sớm

05/07/2020 - 10:00 (GMT+7)

Mặc dù bị tác động không nhỏ bởi COVID-19 nhưng với tinh thần khẩn trương, tập trung mọi nguồn lực và giải pháp đẩy nhanh tiến độ các dự án lưới điện truyền tải nhằm giải tỏa công suất nguồn năng lượng tái tạo khu vực Nam Trung Bộ, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã chỉ đạo để các dự án về đích sớm.

EVNNPT đã chỉ đạo các đơn vị trực thuộc gấp rút triển khai “thực hiện nhiệm vụ kép” vừa chống dịch, vừa đảm bảo đầu tư xây dựng. Với quyết tâm, nỗ lực đó, đã đưa dự án Nâng công suất (NCS) TBA 500kV Vĩnh Tân (Bình Thuận) hoàn thành vượt tiến độ được giao.

Dự án được khởi công ngày 29/2/2020, đến ngày 17/4/2020, EVNNPT đóng điện vận hành MBA AT1-500kV- 900MVA vượt tiến độ 73 ngày, ngày 28/5/2020 đóng điện vận hành MBA AT2 500kV- 900MVA vượt tiến độ 32 ngày theo kế hoạch giao. Việc đóng điện đưa vào vận hành 2 MBA vượt tiến độ kế hoạch được giao làm tăng khả năng truyền tải cho hệ thống, giúp giải tỏa nguồn năng lượng tái tạo trong khu vực và giảm tổn thất điện năng, ước tính làm lợi khoảng 80 tỷ đồng.

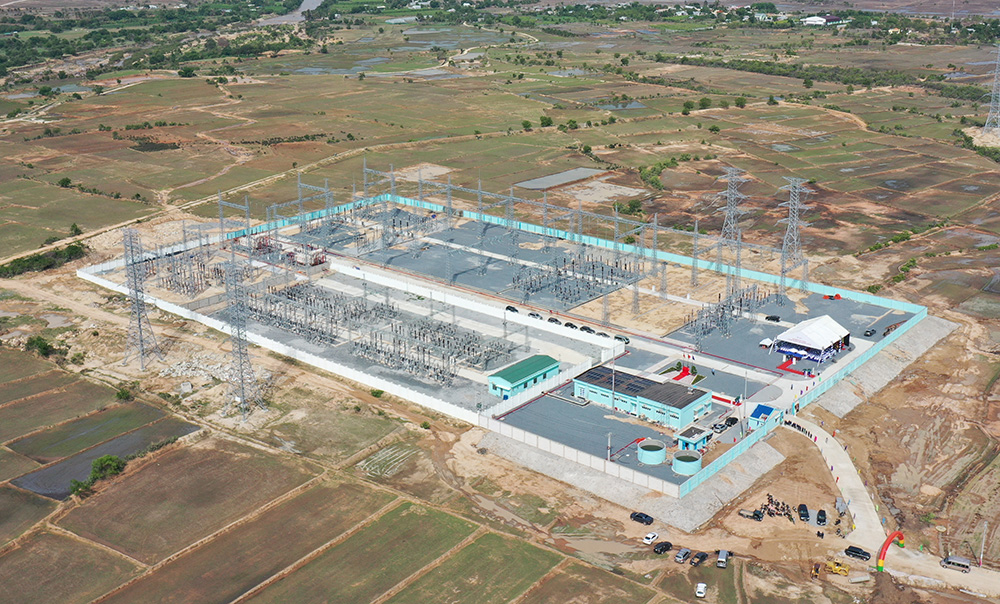

TBA 220kV Ninh Phước và đấu nối (tỉnh Ninh Thuận) hoàn thành đóng điện ngày 29/6/2020, vượt tiến độ so với kế hoạch đề ra

Trước đó, ngày 1/4/2020, EVNNPT đã đóng điện TBA 220kV Phan Rí. Việc đóng điện thành công đưa vào vận hành Trạm biến áp 220kV Phan Rí đã góp phần đảm bảo sẵn sàng tiếp nhận và truyền tải nguồn năng lượng tái tạo điện mặt trời, phong điện trên địa bàn các huyện Tuy Phong, Bắc Bình, Hàm Thuận Bắc của tỉnh Bình Thuận và các huyện phía Nam của tỉnh Ninh Thuận đưa lên lưới 220kV, góp phần nâng cao độ tin cậy, an toàn cung cấp điện cho phát triển kinh tế xã hội các tỉnh phía Nam.

Gần đây nhất, EVNNPT đã hoàn thành TBA 220kV Ninh Phước và đấu nối. Đây là dự án rất quan trọng được xây dựng tại huyện Ninh Phước, tỉnh Ninh Thuận có mục tiêu thu gom công suất nguồn năng lượng tái tạo trong khu vực Bình Thuận, Ninh Thuận để truyền tải lên hệ thống truyền tải điện quốc gia, đảm bảo cung cấp điện cho các tỉnh thành phía Nam. Công trình được đóng điện ngày 29/6/2020, giúp giải tỏa hơn 300MW nguồn năng lượng tái tạo trong khu vực lên hệ thống điện quốc gia. Hiện EVNNPT đang phấn đấu để hoàn thành giai đoạn 2 của dự án trong quý III/2020.

Thi công đường dây 220kV Nha Trang - Tháp Chàm đang gặp khó khăn do vướng mắc BT-GPMB

Tuy nhiên, vẫn còn một số dự án gặp nhiều vướng mắc về giải phóng mặt bằng. Điển hình là dự án ĐD 220kV Tháp Chàm – Nha Trang do Ban QLDA các công trình điện miền Trung (CPMB), thuộc EVNNPT triển khai. Đây là công trình có ý nghĩa rất quan trọng trong việc giải tỏa nguồn NLTT khu vực này.

“Hiện nay còn nhiều vị trí các nhà thầu vẫn chưa triển khai được do vướng mắc công tác bồi thường, giải phóng mặt bằng và các thủ tục liên quan đến chuyển đổi đất rừng. EVNNPT cũng đã phối hợp với chính quyền địa phương tổ chức truyên truyền, vận động các hộ dân chấp thuận bàn giao mặt bằng trước, với 86/120 vị trí móng trụ đã nhận bàn giao”, đại diện CPMB cho biết.

Để đảm bảo tiến độ đóng điện dự án trong năm 2020, EVNNPT kiến nghị UBND tỉnh Khánh Hòa sớm xem xét chấp thuận hỗ trợ về nhà cửa, vật kiến trúc, cây cối trên các vị trí móng trụ (đất thu hồi vĩnh viễn) và cây cao trong hành lang an toàn đối với các hộ dân tự khai hoang, canh tác trên đất lâm nghiệp.

Đối với hồ sơ đo đạc rải thửa, kiến nghị UBND tỉnh Khánh Hòa chỉ đạo Sở TN&MT sớm thẩm định hồ sơ của các huyện còn lại (Diên Khánh và Cam Lâm). Đối với các hộ dân không hợp tác kê kiểm, cố tình chống đối, kiến nghị UBND tỉnh chỉ đạo UBND TP. Nha Trang và UBND huyện Diên Khánh khẩn trương hoàn thiện thủ tục để kê kiểm bắt buộc và tổ chức phê duyệt chi trả tiền cho dân sớm nhất có thể. Cùng với đó, UBND tỉnh Khánh Hòa xem xét các hồ sơ thủ tục để sớm trình Chính phủ và các Bộ NN&PTNT, Bộ TN&MT chấp thuận chủ trương chuyển đổi mục đích sử dụng rừng.

Nếu những khó khăn trên sớm được giải quyết, theo CPMB, dự án sẽ được đảm bảo theo tiến độ đặt ra là hoàn thành đóng điện trong năm 2020.

Đinh Liên 05/07/2020 - 10:00 (GMT+7)
Share

EVNGENCO2: Công bố quyết định bổ nhiệm 2 Phó Tổng giám đốc Tổng công ty

EVNGENCO2: Công bố quyết định bổ nhiệm 2 Phó Tổng giám đốc Tổng công ty

Ngày 21/4, tại thành phố Cần Thơ, Tổng công ty Phát điện 2 (EVNGENCO2) tổ chức Lễ công bố các quyết định của Hội đồng quản trị về công tác cán bộ, bổ nhiệm các chức danh Phó Tổng giám đốc Tổng công ty.

Cung ứng than cho sản xuất điện 2026: Sẵn sàng cho phương án huy động ở mức cao

Cung ứng than cho sản xuất điện 2026: Sẵn sàng cho phương án huy động ở mức cao

Trong bối cảnh nhu cầu phụ tải tăng cao ngay từ đầu mùa khô, công tác cung ứng than cho sản xuất điện năm 2026 đang được Tập đoàn Điện lực Việt Nam (EVN) và các nhà cung cấp phối hợp chặt chẽ, sẵn sàng cho phương thức huy động ở mức cao.

Đoàn công tác Cơ quan Năng lượng nguyên tử Quốc tế (IAEA) làm việc với EVN

Đoàn công tác Cơ quan Năng lượng nguyên tử Quốc tế (IAEA) làm việc với EVN

Ngày 23/4, tại Hà Nội, đoàn công tác của Cơ quan Năng lượng nguyên tử Quốc tế (IAEA) có buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN) về hợp tác trong lĩnh vực điện hạt nhân.

EVN ký biên bản ghi nhớ hợp tác với Hyosung (Hàn Quốc)

EVN ký biên bản ghi nhớ hợp tác với Hyosung (Hàn Quốc)

Chiều 22/4, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Công nghiệp nặng Hyosung (Hàn Quốc) đã ký kết biên bản ghi nhớ hợp tác (MOU), nhằm thiết lập khuôn khổ hợp tác, tăng cường trao đổi thông tin và thúc đẩy các cơ hội đầu tư trong thời gian tới.

Phó Tổng giám đốc EVN Nguyễn Đình Phước làm việc với Ngân hàng Đầu tư Cơ sở hạ tầng châu Á (AIIB)

Phó Tổng giám đốc EVN Nguyễn Đình Phước làm việc với Ngân hàng Đầu tư Cơ sở hạ tầng châu Á (AIIB)

Ngày 23/4, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Đình Phước đã tiếp và làm việc với đoàn công tác của Ngân hàng Đầu tư Cơ sở hạ tầng châu Á (AIIB).
