Tăng tốc triển khai cụm dự án giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1

18/09/2022 - 18:00 (GMT+7)

Tính đến ngày 15/9, tiến độ thực hiện cụm dự án truyền tải giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1 được đánh giá là rất khả quan. Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Trung đang đốc thúc công trường tăng tốc hơn nữa.

Theo báo cáo của Ban Quản lý dự án các công trình điện miền Trung (CPMB), tính đến ngày 15/9, công trình Trạm biến áp 500kV Vân Phong đã hoàn thành rất nhiều hạng mục quan trọng. Đối với phần đường dây 220kV đấu nối, đã bàn giao mặt bằng toàn bộ 62/62 vị trí móng và 60/62 khoảng cột hành lang. Về khối lượng thi công đường dây này, đã đào, đúc móng xong toàn bộ vị trí; dựng cột được 62/66 vị trí; kéo dây được 12,56/26,2 km.

Đối với dự án đường dây 500kV Vân Phong – Vĩnh Tân, cũng đã bàn giao mặt bằng 304/304 vị trí móng. Phần hành lang tuyến, tỉnh Khánh Hòa đã bàn giao 172/172 khoảng cột (đạt 100%); tỉnh Ninh Thuận bàn giao 125/132 khoảng cột (đạt 94,6%). Về khối lượng thi công, đã đào móng xong toàn bộ 304/304 vị trí móng, đúc xong 299/304 vị trí móng; lắp dựng cột xong 264/304 vị trí; kéo dây được 20/79 khoảng néo.

Về tiến độ đường dây 500kV đấu nối Trạm biến áp 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân, đã hoàn thành đào, đúc 3/3 vị trí móng, lắp dựng cột 2/3 vị trí, kéo dây 0,84/1,27 km.

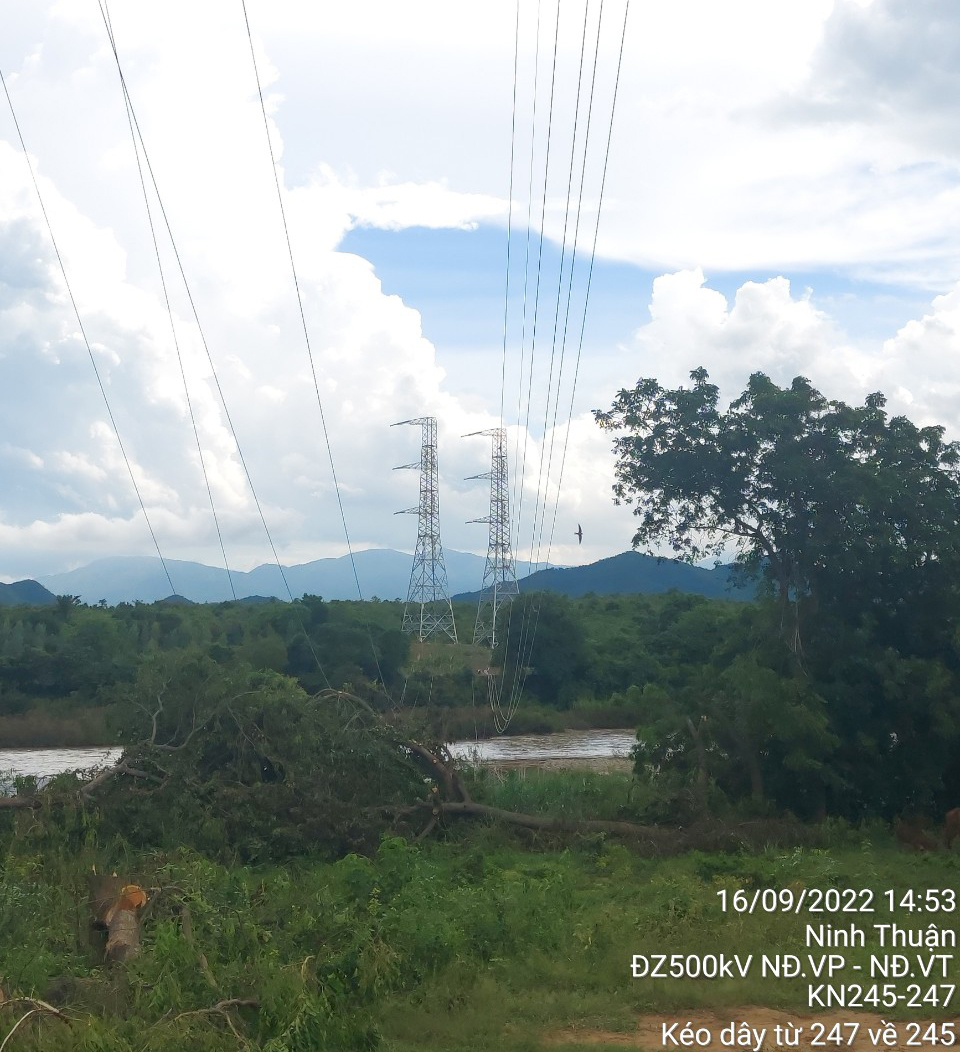

Thi công kéo dây khoảng néo 245-247 đường dây 500kV Vân Phong – Vĩnh Tân trên địa bàn tỉnh Ninh Thuận

Trong cuộc họp rà soát tiến độ mới đây, ông Trương Hữu Thành - Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đánh giá tiến độ của dự án rất khả quan và đang trên đường về đích. Tuy nhiên, vẫn còn tiềm ẩn nhiều rủi ro vì mặt bằng hành lang tuyến chưa bàn giao hoàn toàn, cùng với đó thời tiết trong khu vực có những diễn biến khó lường.

Lãnh đạo EVNNPT yêu cầu các nhà thầu tranh thủ những ngày thời tiết thuận lợi, toàn công trường tăng tốc thi công, huy động lực lượng phấn đấu hoàn thành dự án sớm nhất có thể và đảm bảo tuyệt đối an toàn con người, trang thiết bị.

Lãnh đạo EVNNPT cũng yêu cầu Công ty Truyền tải điện 3 phối hợp chặt chẽ với nhà thầu để giám sát chất lượng dự án phù hợp thiết kế, đồng thời sẵn sàng nguồn nhân lực để tiếp nhận vận hành sau khi dự án hoàn thành.


Đinh Liên 18/09/2022 - 18:00 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Tham gia khóa đào tạo “Kiến thức về điện hạt nhân” được tổ chức ngày 27/11 tại Hà Nội, đội ngũ cán bộ Tập đoàn Điện lực Việt Nam (EVN) được cập nhật kiến thức về công nghệ, kinh tế, mô hình tài trợ vốn và kinh nghiệm quốc tế trong phát triển điện hạt nhân, góp phần phục vụ công tác chuẩn bị triển khai Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.


Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các công trình lưới điện phục vụ phát triển công nghiệp và hạ tầng tại Bắc Ninh, trong đó ưu tiên các dự án có thể bổ sung năng lực cấp điện trong năm 2027.
