Thi công xuyên Tết để nâng cao năng lực truyền tải cho Trạm biến áp 500kV Vĩnh Tân

23/01/2023 - 10:43 (GMT+7)

Vào lúc 2h ngày 23/1/2023, Trạm biến áp 500kV Vĩnh Tân (Bình Thuận) đã đưa vào vận hành trở lại sau 3 ngày thi công thay thế 15 biến dòng điện cấp điện áp 500kV. Vậy vì sao công trình này phải thi công xuyên Tết? Trang evn.com.vn có cuộc trao đổi với ông Đinh Văn Cường – Phó Giám đốc Công ty Truyền tải điện 3 (PTC3).
Ông Đinh Văn Cường - Phó Giám đốc PTC3

- Xin ông cho biết vì sao Công ty Truyền tải điện 3 (PTC3) phối hợp với Công ty Dịch vụ Kỹ thuật Truyền tải điện (NPTS) sửa chữa thay thế thiết bị tại Trạm biến áp 500kV Vĩnh Tân vào đúng dịp tết Nguyên đán 2023?

- Ông Đinh Văn Cường: Trạm biến áp 500kV Vĩnh Tân đóng một vai trò hết sức quan trọng trong hệ thống lưới điện truyền tải quốc gia, là điểm nút truyền tải công suất từ cụm các nhà máy nhiệt điện (NMNĐ) thuộc Trung tâm Điện lực Vĩnh Tân, cũng như giải tỏa công suất từ các nguồn năng lượng tái tạo khu vực các tỉnh Ninh Thuận, Bình Thuận.

Nhằm tranh thủ thời điểm nhu cầu phụ tải xuống thấp trong dịp tết Nguyên đán, thuận lợi trong việc cắt điện để thay thế, sửa chữa, bảo dưỡng thiết bị, nên PTC3 đã phối hợp với NPTS tổ chức công tác thay thế, sửa chữa, bảo dưỡng thiết bị ngay cả trong thời điểm tết đến xuân về với sự đồng lòng và quyết tâm cao nhất. Việc này sẽ góp phần đảm bảo cho Trạm biến áp 500kV Vĩnh Tân vận hành an toàn, cung cấp điện liên tục, đảm bảo quyền lợi nguồn điện năng lượng tái tạo trong khu vực. Bên cạnh đó, việc thay thế biến dòng để nâng cao năng lực truyền tải điện tại trạm biến áp, sẵn sàng vận hành mang tải cao từ mùa khô năm 2023.

Các lực lượng PTC3 và NPTS phối hợp thay thế thiết bị tại TBA 500kV Vĩnh Tân ngay trong dịp tết Nguyên đán

- Như vậy sẽ có nhiều CBNV phải gác lại việc riêng để thực hiện nhiệm vụ chính trị xuyên Tết. Đơn vị xây dựng biện pháp tổ chức thi công như thế nào để đảm bảo rút ngắn thời gian sữa chữa, đảm bảo tiến độ, an toàn, chất lượng công trường?

- Ông Đinh Văn Cường: Những ngày cuối năm là dịp mỗi người đều mong muốn được quây quần, đoàn viên bên người thân để cùng gia đình đón năm mới. Tuy vậy với đặc thù của ngành Truyền tải điện là đảm bảo truyền tải điện an toàn liên tục, thông suốt.

Lãnh đạo, nhân viên người lao động PTC3, NPTS cũng như các đơn vị liên quan đã rất nỗ lực, quyết tâm cao nhất để hoàn thành giai đoạn 1 công tác thay thế, sửa chữa bảo dưỡng thiết bị tại TBA 500kV Vĩnh Tân trong ngày 23/01/2023 để những cán bộ công nhân viên trực tiếp thi công tại công trường có thời gian về sum họp cùng gia đình trong những ngày Tết còn lại.

Việc tập trung thi công, sửa chữa trong những ngày Tết đã thể hiện được ý thức trách nhiệm, sứ mệnh “truyền niềm tin” của đội ngũ cán bộ, nhân viên PTC3, NPTS nói riêng, người lính truyền tải điện nói chung trong việc đảm bảo cung cấp điện an toàn liên tục cho đất nước; giải tỏa hết công suất các nguồn điện, trong đó có cả nguồn năng lượng tái tạo trong khu vực để đáp ứng điện cho mùa khô tới. Qua đó, thể hiện được sự hỗ trợ, phối hợp chặt chẽ trong công tác quản lý, vận hành luới điện giữa PTC3 và các chủ đầu tư nguồn điện trên địa bàn.

Cùng với sự quan tâm, động viên của lãnh đạo các cấp, đặc biệt vượt lên trên tất cả là tinh thần trách nhiệm với công việc, yêu nghề của mỗi cán bộ công nhân viên đã giúp cho cán bộ công nhân viên PTC3, NPTS luôn sẵn sàng trong mọi hoàn cảnh, cùng nhau đoàn kết, nỗ lực, vượt qua mọi khó khăn về không gian và thời gian để hoàn thành nhiệm vụ tốt nhất có thể.

Để rút ngắn thời gian sữa chữa, đảm bảo tiến độ, an toàn, chất lượng thi công, PTC3 đã phối hợp rất chặt chẽ với NPTS, Trung tâm Điều độ Hệ thống điện Quốc gia và các đơn vị liên quan trong công tác khảo sát hiện trường, lập phương án thi công, phương án đóng điện. Lãnh đạo PTC3, NPTS, Truyền tải điện Bình Thuận thường xuyên có mặt tại hiện trường để điều hành, chỉ đạo công tác thi công một cách linh hoạt, khẩn trương, đảm bảo an toàn, chất lượng công việc cao nhất. Theo kế hoạch công trường thi công từ 20/1 đến hết ngày 23/1/2022. Tuy nhiên, với việc xây dựng kế hoạch hợp lý, sự phối hợp nhịp nhàng của các đơn vị và sự nỗ lực của toàn thể cán bộ công nhân viên trên công trường, dự án đã hoàn thành vượt tiến độ gần 1 ngày so với kế hoạch đề ra.

Chuyên môn và Công đoàn phối hợp chuẩn bị thực phẩm phục vụ tổ công tác thay thế thiết bị tại TBA 500kV Vĩnh Tân trong dịp tết Nguyên đán

-Thi công dịp Tết như vậy, PTC3, NPTS và công đoàn các cấp đã quan tâm động viên người lao động như thế nào?

- Ông Đinh Văn Cường: Hiểu được tâm tư cũng như những khó khăn của CBCNV phải thực hiện nhiệm vụ trong dịp Tết, lãnh đạo và công đoàn PTC3, Truyền tải điện Bình Thuận đã có mặt chỉ đạo và đồng hành, động viên lực lượng thi công trong suốt quá trình thực hiện nhiệm vụ.

Công đoàn Truyền tải điện Bình Thuận đã phối hợp với Đội Truyền tải điện Bắc Bình chuẩn bị các suất ăn tại chỗ cho hơn 50 cán bộ công nhân viên, qua đó thể hiện sự quan tâm của tổ chức công đoàn và lãnh đạo đối với người lao động, tiếp thêm động lực cho đoàn viên, người lao động không ngừng nỗ lực phấn đấu cùng hoàn thành nhiệm vụ được giao, đảm bảo cung cấp điện liên tục, an toàn, ổn định trong dịp tết Nguyên đán 2023.

- Xin cảm ơn ông!

Trạm biến áp 500kV Vĩnh Tân

- Trực thuộc Truyền tải điện Bình Thuận – Công ty Truyền tải điện 3;

- Thuộc địa bàn thôn Vĩnh Phúc, xã Vĩnh Tân, huyện Tuy Phong, tỉnh Bình Thuận với diện tích mặt bằng xây dựng là 12,7ha.

- Trạm có quy mô công suất 1.800MVA;

- Với lưới 500kV, trạm kết nối liên kết với các TBA 500kV Sông Mây, TBA 500kV Tân Uyên, TBA 500kV Thuận Nam, Nhà máy Nhiệt điện Vĩnh Tân 1, Nhà máy Nhiệt điện Vĩnh Tân 4.

- Với lưới 220kV kết nối với TBA 220kV Phan Rí 2, trạm cắt 220kV Quán Thẻ, TBA 500kV Thuận Nam, Nhà máy Nhiệt điện Vĩnh Tân 2.

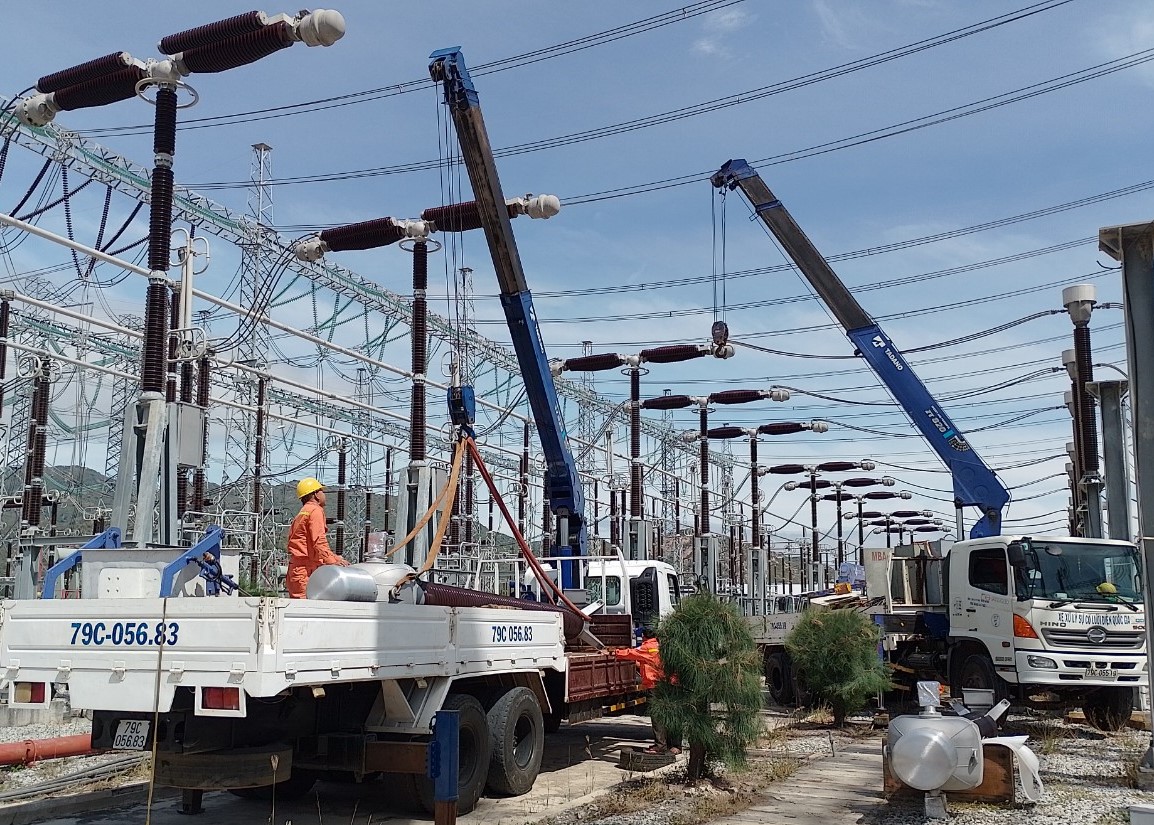

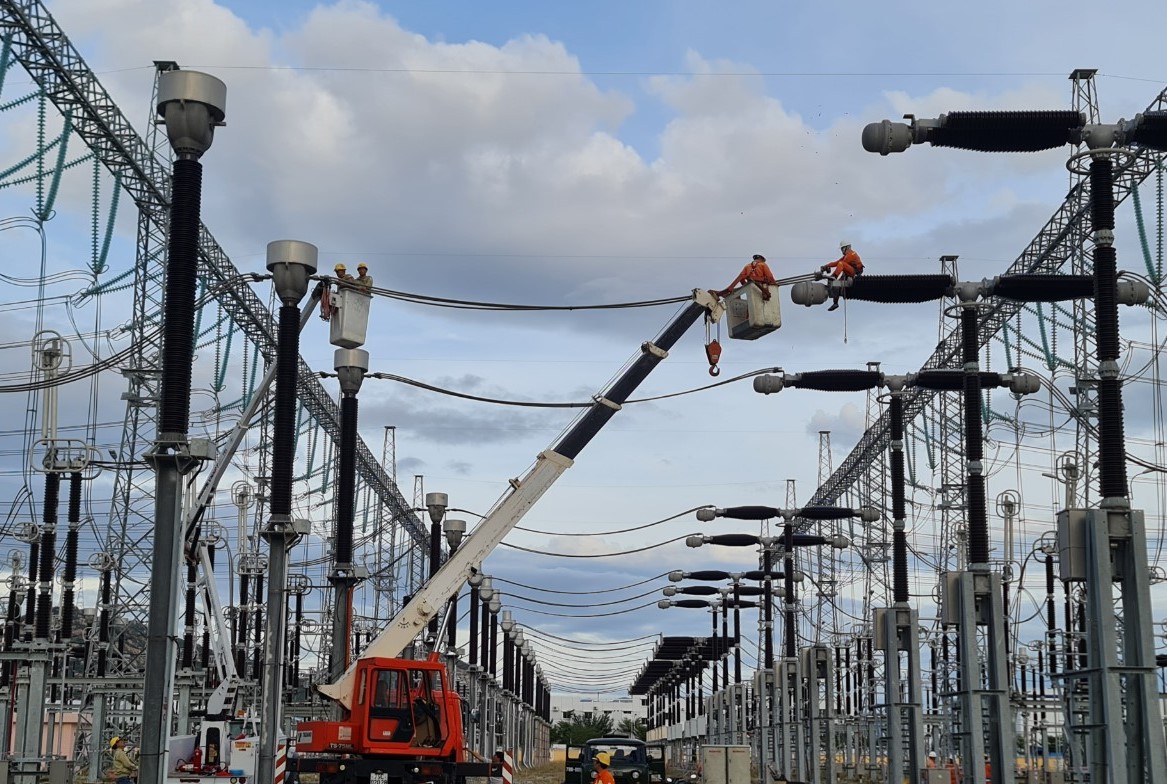

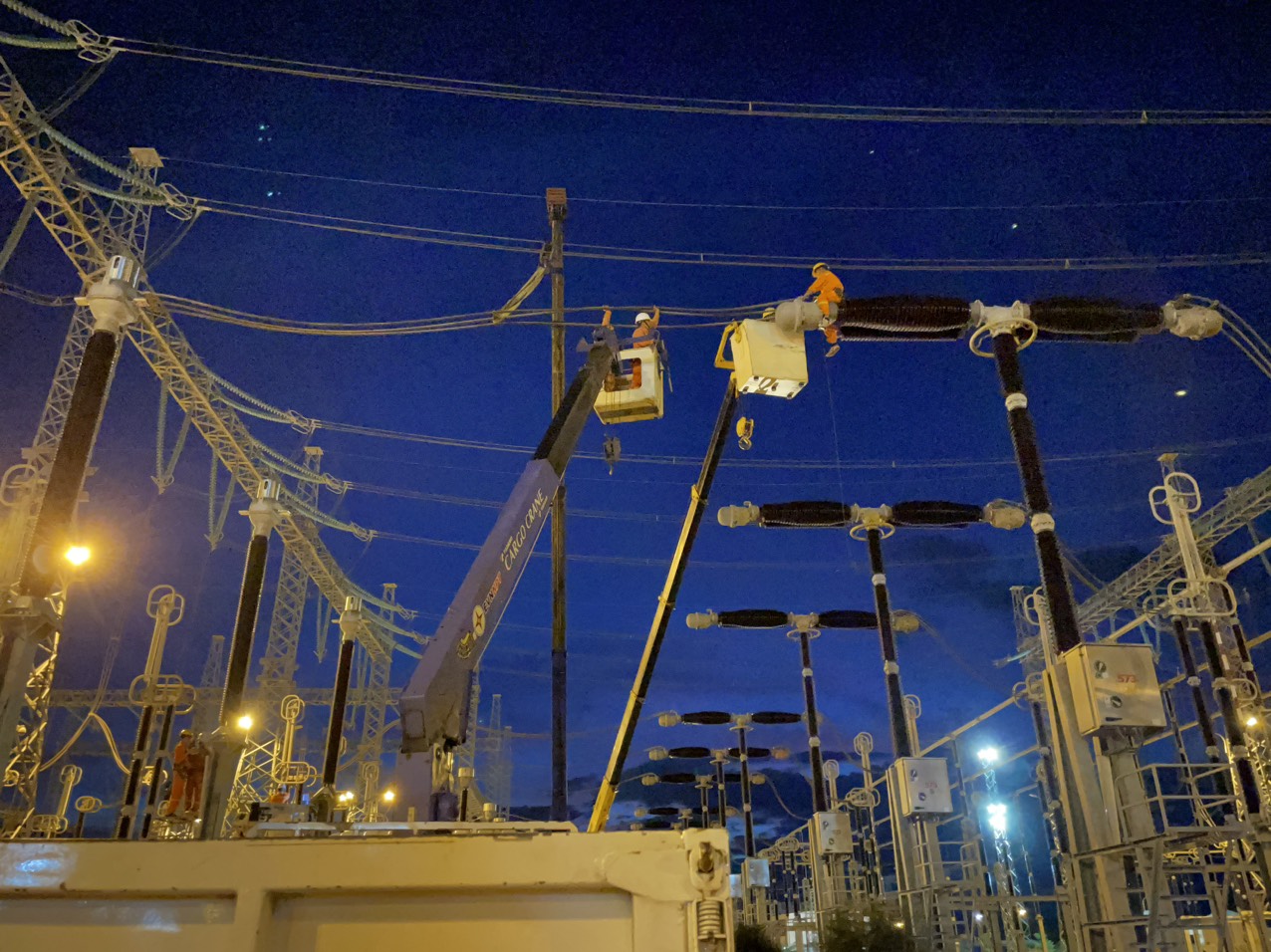

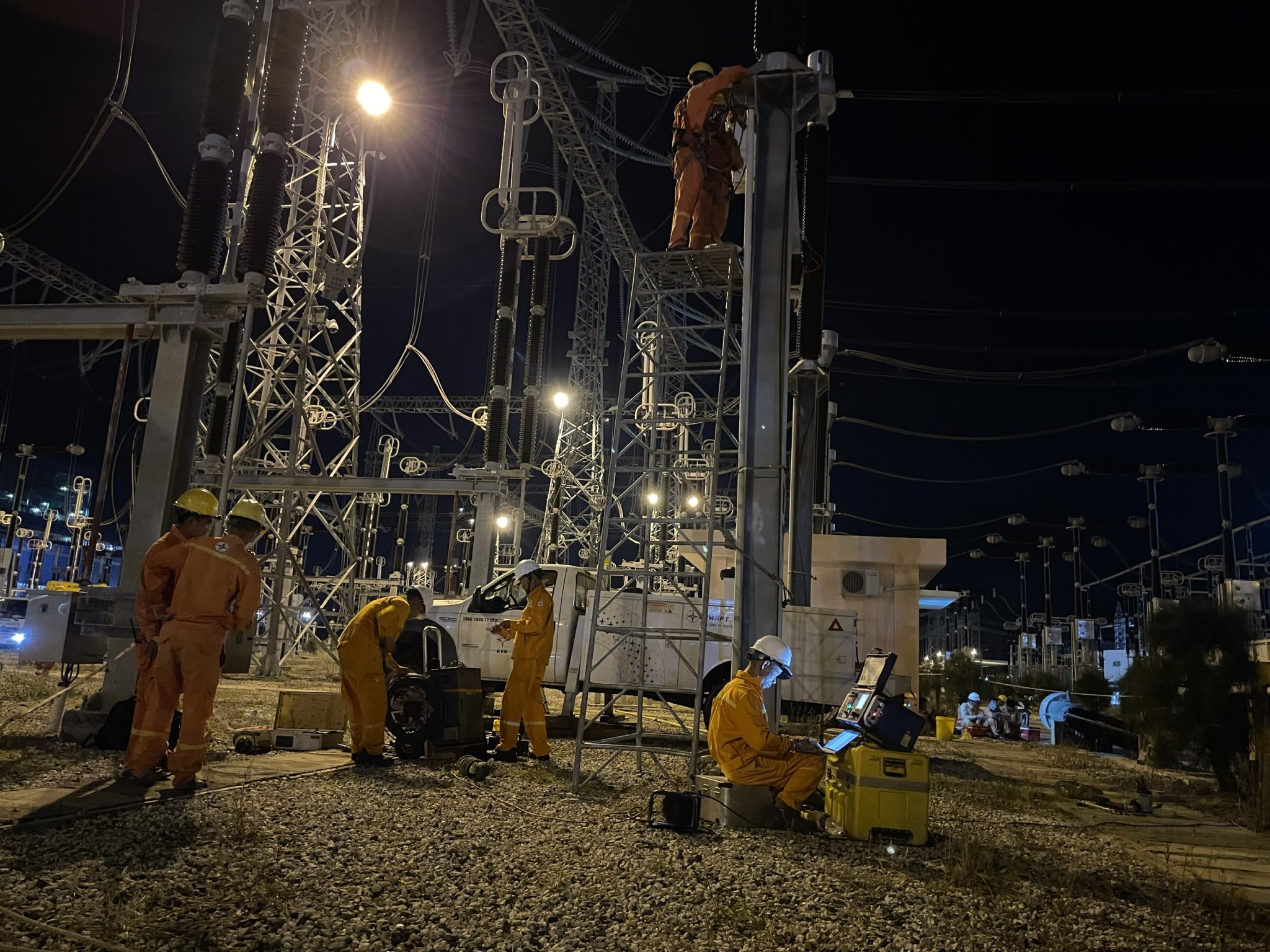

Xem thêm một số hình ảnh thay thế thiết bị tại TBA 500kV Vĩnh Tân trong dịp tết Nguyên đán 2023:








Trần Hiếu (thực hiện) 23/01/2023 - 10:43 (GMT+7)
Share

Chiều 15/10, Thủy điện Trị An điều chỉnh tăng lưu lượng xả tràn

Chiều 15/10, Thủy điện Trị An điều chỉnh tăng lưu lượng xả tràn

Theo Thông báo số 2193/TB-TĐTA ngày 15/10/2026, Công ty Thủy điện Trị An sẽ tăng lưu lượng xả qua đập tràn lên 423m³/s lúc 14h và 610m³/s lúc 16h cùng ngày.


EVN yêu cầu EVNGENCO1 chủ động chuẩn bị các điều kiện bảo đảm điện mùa khô 2027

EVN yêu cầu EVNGENCO1 chủ động chuẩn bị các điều kiện bảo đảm điện mùa khô 2027

Tại buổi làm việc với Tổng công ty Phát điện 1 (EVNGENCO1) về công tác chuẩn bị cung cấp điện mùa khô năm 2027, lãnh đạo EVN yêu cầu Tổng công ty tập trung bảo đảm nhiên liệu, nâng cao độ tin cậy của thiết bị và cải thiện hiệu quả vận hành các nhà máy điện.


EVNGENCO3 tập trung nguồn lực, sẵn sàng bảo đảm cung ứng điện mùa khô năm 2027

EVNGENCO3 tập trung nguồn lực, sẵn sàng bảo đảm cung ứng điện mùa khô năm 2027

Vừa qua, tại Tp. Hồ Chí Minh, đoàn công tác của Tập đoàn Điện lực Việt Nam (EVN) có buổi làm việc với Tổng công ty Phát điện 3 (EVNGENCO3) về tình hình sản xuất điện năm 2026, công tác chuẩn bị cung ứng điện mùa khô năm 2027.


Chủ động đảm bảo than cho sản xuất điện các tháng cuối năm 2026 và năm 2027

Chủ động đảm bảo than cho sản xuất điện các tháng cuối năm 2026 và năm 2027

Tập đoàn Điện lực Việt Nam (EVN) cùng Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) và Tổng công ty Đông Bắc tập trung bảo đảm nguồn than cho các nhà máy nhiệt điện trong những tháng cuối năm 2026, đồng thời đẩy nhanh ký kết hợp đồng và chuẩn bị dự trữ nhiên liệu cho mùa khô năm 2027.
