Thúc đẩy tiến độ các dự án tại Trung tâm Điện lực Quảng Trạch

17/02/2022 - 15:27 (GMT+7)

Chiều 15/2, tại tỉnh Quảng Bình, đoàn công tác của Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp đã kiểm tra tình hình thực hiện các dự án tại Trung tâm Điện lực Quảng Trạch và làm việc cùng Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án điện 2 (EVNPMB 2).

Theo báo cáo của đại diện EVNPMB 2, Trung tâm Điện lực Quảng Trạch gồm 3 dự án: Dự án cơ sở hạ tầng phục vụ xây dựng và vận hành các nhà máy Nhiệt điện Quảng Trạch I và Quảng Trạch II, trong đó hạng mục Cảng nhập than có thể tiếp nhận tàu có tải trọng 100.000 DWT; Dự án Nhà máy nhiệt điện Quảng Trạch I (2x600 MW) và Dự án Nhà máy nhiệt điện Quảng Trạch II (2x600 MW). Mục tiêu của dự án là cung cấp điện cho hệ thống điện quốc gia, mỗi nhà máy khoảng 8,4 tỷ kWh/năm, góp phần đảm bảo an toàn điện cho hệ thống; đồng thời, góp phần phát triển kinh tế - xã hội tăng nguồn thu ngân sách cho tỉnh Quảng Bình, tạo việc làm cho nhân dân trong khu vực.

Trước đó, ngày 17/6/2021, EVN đã tổ chức lễ ký kết hợp đồng thi công gói thầu số 15 (EPC-QT1) thiết kế, cung cấp hàng hóa và xây lắp (EPC) thuộc Dự án Nhà máy Nhiệt điện Quảng Trạch I với liên danh nhà thầu bao gồm 3 doanh nghiệp lớn trong ngành xây dựng đến từ 3 quốc gia là Nhật Bản (Mitsubishi Corporation), Hàn Quốc (Huyndai Engineering & Construction) và Việt Nam (Tổng công ty Xây dựng số 1). Gói thầu được EVN giao cho Ban Quản lý dự án điện 2 làm đại diện chủ đầu tư cùng với các dự án tại Trung tâm Điện lực Quảng Trạch với tổng diện tích khoảng 48,6ha.

Về công tác thi công xây dựng, các hạng mục phụ trợ, phục vụ thi công, bao gồm: Cổng và hàng rào nhà máy, san gạt mặt bằng nhà máy chính, tuyến băng tải than, hệ thống nước làm mát từ băng tải than vào Nhà máy Nhiệt điện Quảng Trạch I; hệ thống điện phục vụ thi công; kênh thoát nước hoàn trả; cải tạo nhà làm việc và nhà ở Ban Quản lý dự án hiện nay đã cơ bản hoàn thành.

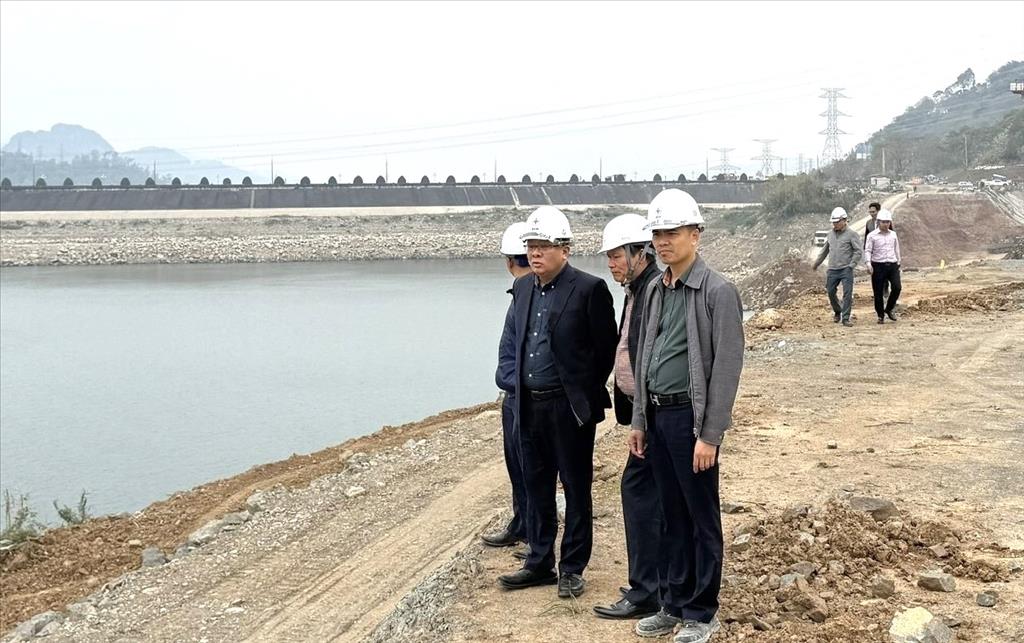

Ông Hồ Sỹ Hùng - Phó Chủ tịch Ủy ban Quản lý vốn nhà nước tại doanh nghiệp kiểm tra thực địa, đánh giá tình hình thực hiện các Dự án tại Trung tâm Điện lực Quảng Trạch

Tại buổi làm việc, ông Nguyễn Tài Anh, Phó Tổng giám đốc EVN, cho biết: Nhà máy sử dụng công nghệ hiện đại nhất tại Việt Nam là lò hơi kiểu trực lưu, đốt than phun (PC) trực tiếp, tuabin kiểu ngưng hơi truyền thống, thông số hơi trên siêu tới hạn. Nồng độ các chất trong khí thải, nước thải trước khi thải ra môi trường không chỉ đáp ứng theo các quy chuẩn, tiêu chuẩn về bảo vệ môi trường của pháp luật Việt Nam hiện hành mà còn đáp ứng bộ tiêu chuẩn của Ngân hàng Thế giới (WB). Mặt khác, tro xỉ của Nhà máy Nhiệt điện Quảng Trạch I là loại vật liệu sạch được dùng trong nhiều ngành công nghiệp khác, đã được một số đơn vị trong khu vực đặt hàng tiêu thụ.

Thay mặt EVN, ông Nguyễn Tài Anh đưa ra kiến nghị trình Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp có ý kiến với UBND tỉnh Quảng Bình chỉ đạo đẩy nhanh tiến độ bồi thường, giải phóng mặt bằng các hạng mục của dự án, đảm bảo hoàn thành bàn giao mặt bằng cho nhà thầu trong quý I/2022.

Sau khi nghe báo cáo, kiến nghị của EVN, ý kiến đóng góp chuyên môn của các Vụ chức năng, phát biểu chỉ đạo tại buổi làm việc, ông Hồ Sỹ Hùng - Phó Chủ tịch Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp ghi nhận và đánh giá cao công tác chuẩn bị dự án của EVN, sự tham gia của các nhà thầu có trình độ và năng lực đã được kiểm chứng. Ông Hồ Sỹ Hùng cũng lưu ý, đây là dự án trọng điểm quốc gia về lĩnh vực năng lượng, được kỳ vọng sẽ tạo bước đột phá mới cho sự phát triển của lĩnh vực công nghiệp năng lượng tỉnh Quảng Bình. Do đó, lãnh đạo Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp mong muốn tập đoàn phấn đấu hoàn thành các nội dung và tiến độ của dự án.

Link gốc


Theo congthuong.vn 17/02/2022 - 15:27 (GMT+7)
Share

Chiều 15/10, Thủy điện Trị An điều chỉnh tăng lưu lượng xả tràn

Chiều 15/10, Thủy điện Trị An điều chỉnh tăng lưu lượng xả tràn

Theo Thông báo số 2193/TB-TĐTA ngày 15/10/2026, Công ty Thủy điện Trị An sẽ tăng lưu lượng xả qua đập tràn lên 423m³/s lúc 14h và 610m³/s lúc 16h cùng ngày.


EVNGENCO3 tập trung nguồn lực, sẵn sàng bảo đảm cung ứng điện mùa khô năm 2027

EVNGENCO3 tập trung nguồn lực, sẵn sàng bảo đảm cung ứng điện mùa khô năm 2027

Vừa qua, tại Tp. Hồ Chí Minh, đoàn công tác của Tập đoàn Điện lực Việt Nam (EVN) có buổi làm việc với Tổng công ty Phát điện 3 (EVNGENCO3) về tình hình sản xuất điện năm 2026, công tác chuẩn bị cung ứng điện mùa khô năm 2027.


Chủ động đảm bảo than cho sản xuất điện các tháng cuối năm 2026 và năm 2027

Chủ động đảm bảo than cho sản xuất điện các tháng cuối năm 2026 và năm 2027

Tập đoàn Điện lực Việt Nam (EVN) cùng Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) và Tổng công ty Đông Bắc tập trung bảo đảm nguồn than cho các nhà máy nhiệt điện trong những tháng cuối năm 2026, đồng thời đẩy nhanh ký kết hợp đồng và chuẩn bị dự trữ nhiên liệu cho mùa khô năm 2027.


EVN yêu cầu EVNGENCO1 chủ động chuẩn bị các điều kiện bảo đảm điện mùa khô 2027

EVN yêu cầu EVNGENCO1 chủ động chuẩn bị các điều kiện bảo đảm điện mùa khô 2027

Tại buổi làm việc với Tổng công ty Phát điện 1 (EVNGENCO1) về công tác chuẩn bị cung cấp điện mùa khô năm 2027, lãnh đạo EVN yêu cầu Tổng công ty tập trung bảo đảm nhiên liệu, nâng cao độ tin cậy của thiết bị và cải thiện hiệu quả vận hành các nhà máy điện.
