Thúc tiến độ thi công đường dây 500kV đấu nối Nhà máy Nhiệt điện BOT Nghi Sơn 2

15/07/2020 - 20:00 (GMT+7)

Vừa qua Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương đã có buổi làm việc với UBND tỉnh Nghệ An về việc tháo gỡ các khó khăn, vướng mắc trong công tác bồi thường giải phóng mặt bằng (BT-GPMB) để đảm bảo tiến độ thi công dự án đường dây 500kV đấu nối Nhà máy Nhiệt điện BOT Nghi Sơn 2.

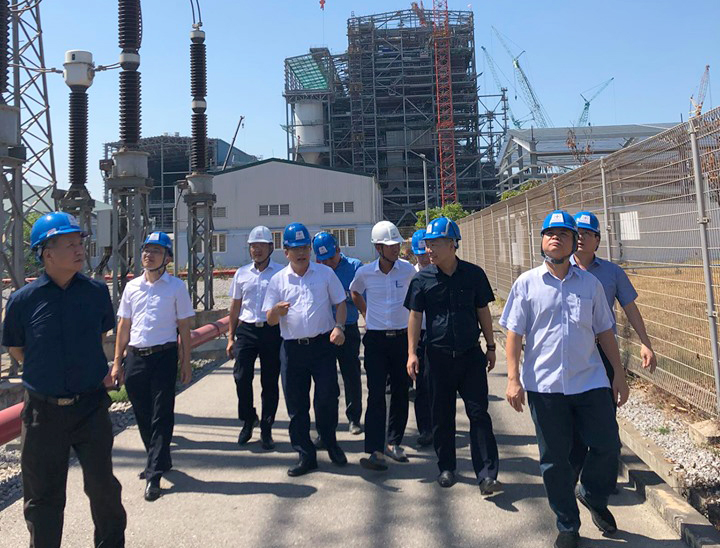

Đoàn công tác của EVN kiểm tra tiến độ thi công đường dây 500kV đấu nối NMNĐ BOT Nghi Sơn 2 ngày 14/7/2020

Dự án có quy mô xây dựng mới 2 tuyến đường dây mạch kép 500kV dài 39,6km gồm 219 vị trí móng. Đoạn tuyến qua địa bàn tỉnh Nghệ An gồm có 123 vị trí móng, đi qua địa bàn các huyện/thị xã: Hoàng Mai, Quỳnh Lưu, Nghĩa Đàn, Thái Hòa.

Vướng mắc hiện nay của dự án qua địa bàn tỉnh Nghệ An là thủ tục lập, phê duyệt phương án bồi thường chậm. Đến nay, phần móng còn 19 vị trí móng (qua huyện Quỳnh Lưu) chưa có phương án bồi thường được phê duyệt; hành lang tuyến còn 146 hộ dân chưa có phương án bồi thường được duyệt (9 hộ thuộc Hoàng Mai, 54 hộ thuộc Quỳnh Lưu, 70 hộ thuộc Nghĩa Đàn, 13 hộ thuộc Thái Hoà).

Các hộ dân kiến nghị về đơn giá bồi thường, hỗ trợ nhà trong hành lang tuyến, đơn giá bồi thường, hỗ trợ về đất vườn, tài sản, công trình nhà cửa và cây cối thấp. 8 hộ có trại tạm và có nhà xây dựng trên đất nông nghiệp khai hoang trong hành lang tuyến (thuộc thị xã Hoàng Mai), hiện nay chưa thực hiện thủ tục lập, phê duyệt phương án bồi thường. 15 hộ tại huyện nghĩa Đàn được xét tái định cư chưa thống nhất về đơn giá bồi thường, địa điểm khu tái định cư, diện tích đất tái định cư theo phương án đang công khai, lấy ý kiến.

Đối với các vướng mắc về GPMB, ông Lê Ngọc Hoa - Phó Chủ tịch UBND tỉnh Nghệ An chỉ đạo UBND các huyện, thị xã đẩy nhanh tiến độ các trình tự, thủ tục để phê duyệt phương án bồi thường, sớm giải quyết những vướng mắc trong công tác BT-GPMB, vận động các hộ dân nhận tiền bồi thường và bàn giao mặt bằng cho chủ đầu tư. Trong trường hợp cần thiết để đảm bảo tiến độ thi công, yêu cầu UBND các huyện thị có phương án bảo vệ thi công, đảm bảo thực hiện theo đúng quy định.

Tiến độ thi công ĐD 500kV đấu nối NMNĐ BOT Nghi Sơn 2 tính đến ngày 14/7/2020:

- Đã bàn giao mặt bằng 122/123 vị trí móng;

- Đã có 9/36 khoảng néo đủ điều kiện để kéo dây.

- Đúc móng hoàn thành: 117/123 vị trí (đang thi công 5 móng).

- Dựng cột hoàn thành: 99/123 vị trí (đang dựng 4 cột).

- Kéo dây hoàn thành: 2/36 khoảng néo.

- Dự kiến hoàn thành đúc móng: 15/8/2020.

- Dự kiến hoàn thành dựng cột: 30/8/2020.

- Dự kiến hoàn thành kéo dây, nghiệm thu đóng điện công trình: 30/9/2020.


Lê Việt 15/07/2020 - 20:00 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Bổ sung kiến thức về điện hạt nhân cho đội ngũ cán bộ EVN

Tham gia khóa đào tạo “Kiến thức về điện hạt nhân” được tổ chức ngày 27/11 tại Hà Nội, đội ngũ cán bộ Tập đoàn Điện lực Việt Nam (EVN) được cập nhật kiến thức về công nghệ, kinh tế, mô hình tài trợ vốn và kinh nghiệm quốc tế trong phát triển điện hạt nhân, góp phần phục vụ công tác chuẩn bị triển khai Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.


Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Chủ động ứng phó mưa lũ, bảo đảm an toàn hồ chứa tại khu vực từ Huế đến Khánh Hòa

Ngày 28/11/2026, Ban Chỉ đạo Phòng thủ dân sự quốc gia ban hành Công điện số 66/CĐ-BCĐ-BNNMT gửi UBND các tỉnh, thành phố từ Huế đến Khánh Hòa và các bộ, cơ quan liên quan về việc ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất.


Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập trung đầu tư lưới điện phục vụ tăng trưởng kinh tế tại Bắc Ninh

Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các công trình lưới điện phục vụ phát triển công nghiệp và hạ tầng tại Bắc Ninh, trong đó ưu tiên các dự án có thể bổ sung năng lực cấp điện trong năm 2027.
