Vì sao dự án truyền tải giải tỏa nguồn thủy điện tại Hà Giang chậm tiến độ?

18/07/2022 - 16:00 (GMT+7)

Dự án đường dây 220kV mạch kép đấu nối Trạm biến áp (TBA) 220kV Bắc Quang là dự án trọng điểm, nhằm truyền tải hết công suất từ các nhà máy thủy điện vừa và nhỏ trên địa bàn tỉnh Hà Giang lên hệ thống điện quốc gia, đảm bảo cung cấp điện cho khu vực Tây Bắc. Theo kế hoạch, dự án phải đưa vào vận hành trước ngày 30/6/2022, song đến nay vẫn còn nhiều vị trí đang... chờ mặt bằng.

Đường dây này dài hơn 43 km, gồm 117 vị trí cột, đi qua huyện Bắc Quang (tỉnh Hà Giang) đến huyện Lục Yên (tỉnh Yên Bái). Mặc dù tiến độ đóng điện mà chủ đầu tư là Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã quá hạn, nhưng tại nhiều vị trí, nhà thầu thi công vẫn đang chờ mặt bằng để thi công.

Ông Phùng Bảo Anh - Phó giám đốc Ban Quản lý các công trình điện miền Bắc - đơn vị được EVNNPT giao quản lý, điều hành dự án cho biết: “Hiện toàn tuyến còn 1 vị trí cột và 10 khoảng néo trên địa bàn huyện Bắc Quang; 1 vị trí cột và 14 khoảng néo trên địa bàn huyện Lục Yên đang bị nghẽn, chưa thể thi công do vướng mắc GPMB và công tác đền bù thi công. Do đó, dự án chưa thể hoàn thành theo tiến độ được phê duyệt”.

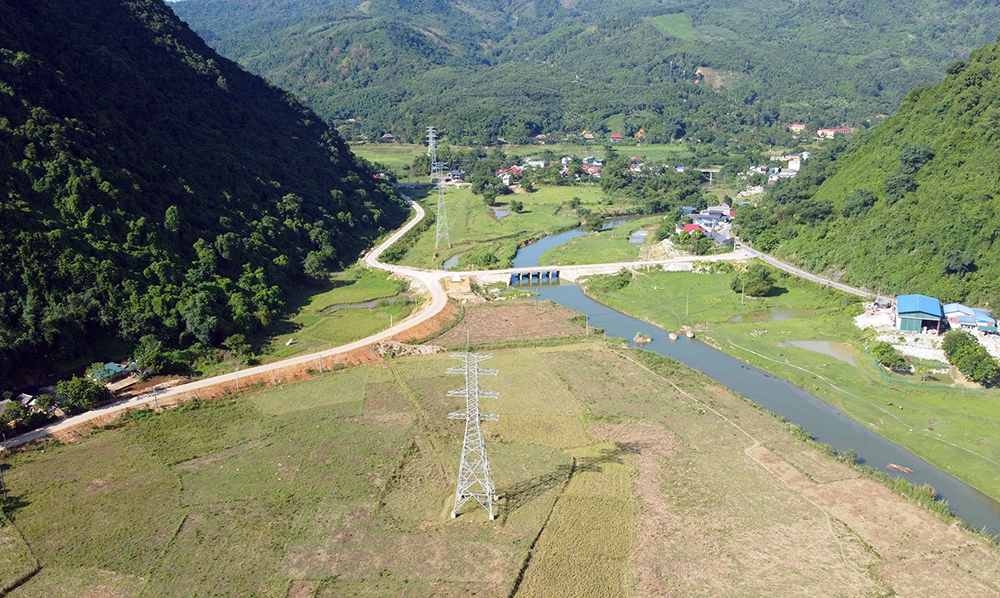

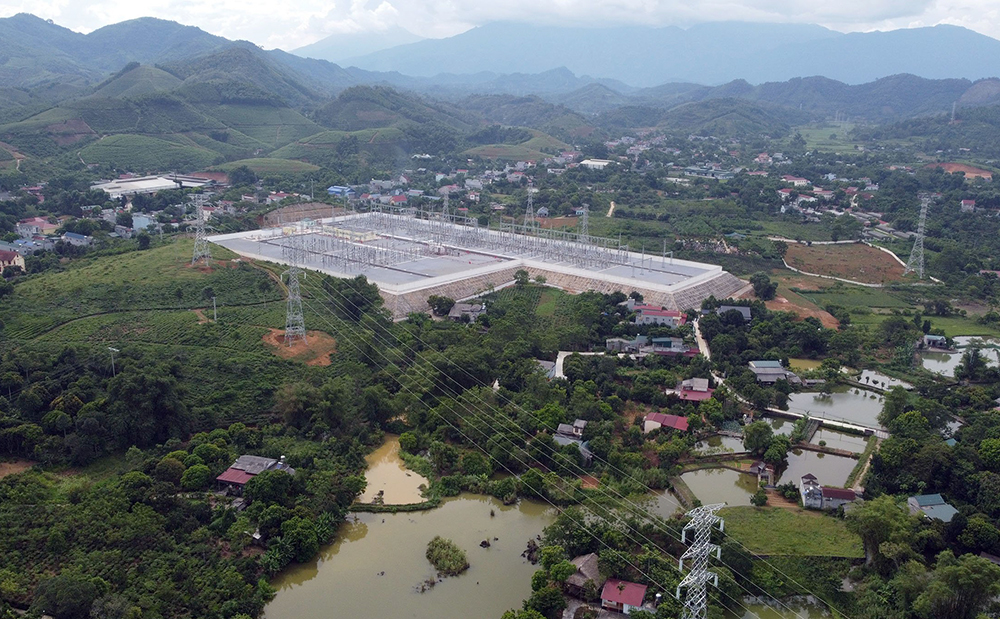

TBA 220kV Bắc Quang đã hoàn thành nhưng đường dây 220kV đấu nối vẫn còn nhiều vướng mắc

Theo ông Đồng Xuân Sang - Chỉ huy trưởng toàn tuyến đường dây 220kV mạch kép đấu nối Trạm biến áp 220kV Bắc Quang thuộc Công ty cổ phần Sông Đà 11, đơn vị này được giao phụ trách thi công toàn bộ 117 vị trí móng cột, hiện tại đã hoàn thành trên 80% khối lượng. Phần còn lại, do những vướng mắc về mặt bằng nên chưa triển khai được. Ông Sang cho biết thêm, có những vị trí mà đơn vị đã tập trung vật tư được 3 tháng nhưng người dân không đồng thuận trong đền bù GPMB, nên nhà thầu chưa làm được. Anh em công nhân phải "ăn trực nằm chờ", gây lãng phí nguồn nhân lực.

Ông Lưu Ánh Minh - Phó giám đốc Công ty cổ phần Sông Đà 11.1 cho biết: “Máy móc, nhân công cùng với đội ngũ giám sát, tư vấn đều phải ngừng thi công chờ giải phóng mặt bằng. Điều này không chỉ gây thiệt hại cho doanh nghiệp, chủ đầu tư, mà còn ảnh hưởng việc cung cấp điện cho hệ thống điện quốc gia trong thời gian tới. Rất mong các địa phương vào cuộc nhanh và quyết liệt hơn để tránh chậm tiến độ kéo dài”.

Mặt bằng chờ đến bao giờ?

Theo ông Nguyễn Đàm Thuyên - Phó Chủ tịch UBND huyện Bắc Quang, thời gian qua, chính quyền đã phối hợp chặt chẽ với NPMB và các bên liên quan, tích cực triển khai nhiều giải pháp để đảm bảo tiến độ dự án đạt mức cao nhất. Trong quá trình triển khai GPMB, chính quyền địa phương luôn đảm bảo quyền lợi của bà con nhân dân theo đúng quy định của pháp luật. Những vấn đề nằm ngoài quy định thì phải vận động, tuyên truyền để người dân hiểu rõ. Đơn cử, việc GPMB tại vị trí cột 51, có 2 hộ dân ban đầu chưa phối hợp nhưng sau 10 ngày tích cực tuyên truyền, vận động các hộ dân đã viết đơn đồng thuận, chấp hành theo quy định.

"Huyện cam kết sẽ hoàn thành công tác giải phóng mặt bằng trong thời gian sớm nhất, theo quy định của pháp luật”, ông Thuyên nhấn mạnh.

Dự án đường dây 220kV đấu nối TBA 202kV Bắc Quang còn nhiều vướng mắc chưa thể kéo được dây ở nhiều khoảng néo

Còn theo ông Đặng Minh Hiệp - Phó Giám đốc Trung tâm Phát triển quỹ đất huyện Lục Yên (Yên Bái), địa phương đã tiến hành bàn giao được được 34/35 vị trí cột. “Còn vị trí số 20 tại xã Tân Lĩnh, chính quyền địa phương đang tiến hành vận động 1 hộ dân do mức giá yêu cầu đền bù đưa ra cao gấp 4 lần so với quy định. Quan điểm của địa phương là tạo sự đồng thuận với nhân dân thông qua công tác vận động người dân hiểu rõ về tầm quan trọng của dự án”, ông Đặng Minh Hiệp nói.

Hiện tại, đơn vị quản lý dự án và nhà thầu thi công đang tập trung nhân lực bám sát, phối hợp với chính quyền địa phương quyết tâm tháo gỡ khó khăn vướng mắc trong công tác giải phóng mặt bằng, cũng như tập trung nhân lực, vật lực đảm bảo thi công hoàn thành đóng điện sớm nhất.


Huyền Thương 18/07/2022 - 16:00 (GMT+7)
Share

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Ngày 15/9, tại Hà Nội, đồng chí Phạm Gia Túc – Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ cùng đoàn công tác đã làm việc với Tập đoàn Điện lực Việt Nam (EVN) về kết quả thực hiện nhiệm vụ 8 tháng đầu năm, kế hoạch những tháng cuối năm 2026 và định hướng thời gian tới. Trang tin evn.com.vn tổng hợp một số hình ảnh tại buổi làm việc.


Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Ngày 15/9, tại Hà Nội, đồng chí Phạm Gia Túc – Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ cùng đoàn công tác đã làm việc với Tập đoàn Điện lực Việt Nam (EVN) về kết quả thực hiện nhiệm vụ 8 tháng đầu năm, kế hoạch những tháng cuối năm 2026 và định hướng thời gian tới. Trang tin evn.com.vn tổng hợp một số hình ảnh tại buổi làm việc.


Phó Thủ tướng Thường trực Phạm Gia Túc: EVN phải giữ vai trò nòng cốt trong bảo đảm an ninh năng lượng

Phó Thủ tướng Thường trực Phạm Gia Túc: EVN phải giữ vai trò nòng cốt trong bảo đảm an ninh năng lượng

Sáng 15/9, Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Phạm Gia Túc làm việc với Tập đoàn Điện lực Việt Nam (EVN) về tình hình sản xuất, kinh doanh và định hướng tái cơ cấu, phát triển Tập đoàn trở thành tập đoàn kinh tế mạnh, quy mô lớn.


Tình hình hoạt động tháng 8 năm 2026; mục tiêu, nhiệm vụ công tác tháng 9 năm 2026

Tình hình hoạt động tháng 8 năm 2026; mục tiêu, nhiệm vụ công tác tháng 9 năm 2026

Trong tháng 8 năm 2026, Tập đoàn Điện lực Việt Nam đã đảm bảo cung cấp điện an toàn, liên tục, phục vụ phát triển kinh tế - xã hội, đáp ứng nhu cầu sinh hoạt của nhân dân. Đặc biệt, EVN đã đảm bảo cung cấp điện an toàn, ổn định cho các hoạt động chào mừng kỷ niệm 81 năm Cách mạng tháng Tám và Quốc khánh 2/9. Bên cạnh đó, các đơn vị thuộc EVN tại miền Bắc đã chủ động khẩn trương ứng phó, khắc phục hậu quả do mưa lớn diện rộng, ảnh hưởng bởi hoàn lưu bão số 4 (NARRA) gây ra cho hệ thống điện, cấp điện an toàn trở lại cho các khách hàng bị ảnh hưởng.


Đồng bộ tiến độ đầu tư lưới điện cấp điện cho TP.HCM

Đồng bộ tiến độ đầu tư lưới điện cấp điện cho TP.HCM

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Tổng công ty Điện lực TP.HCM (EVNHCMC) sẽ phối hợp chặt chẽ về tiến độ đầu tư các công trình truyền tải, phân phối điện giai đoạn 2026-2030, ưu tiên những dự án cấp bách nhằm đáp ứng nhu cầu phụ tải ngày càng tăng tại TP.HCM.
