Xử lý tình trạng dầu bôi trơn máy nén khí bị nhiễm nước

01/08/2016 - 10:40 (GMT+7)

Kĩ sư cơ khí Nguyễn Ngọc Thanh, Phân xưởng Sửa chữa Cơ khí - Thủy lực, Công ty Phát triển Thủy điện Sê San đã có sáng kiến xử lý dầu bôi trơn máy nén khí bị nhiễm nước.

1. Hiện trạng kỹ thuật ban đầu

3 máy nén khí của Nhà máy Thủy điện Sê San 4 khi đưa vào vận hành đều có các hiện tượng:
- Dầu bôi trơn trong các te tăng dần theo thời gian vận hành.
- Dầu có hiện tượng nhũ tương (màu trắng sữa), khi thí nghiệm mẫu dầu, hàm lượng nước trong dầu rất lớn.
- Trên thành các te đọng nhiều hơi nước.
- Khí cấp 1 sau khi làm mát và tách nước, trong dầu vẫn còn nhiều nước ngưng tụ trước khi vào cấp 2.
Những hiện tượng này đã dẫn đến:
- Không kiểm soát được tình trạng kỹ thuật các bộ phận bên trong máy nén khí. Từ đó không thể đưa ra kế hoạch bảo dưỡng theo quy định; gây mất an toàn cho các bộ phận cơ khí của máy nén khí và mất ổn định cho hệ thống khí nén; lượng dầu thay thế hằng năm của máy nén khí rất lớn.

2. Những vấn đề cần nghiên cứu giải quyết

Loại bỏ triệt để tình trạng dầu bôi trơn trong máy nén khí bị nhiễm nước, từ đó, giảm chi phí thay dầu bôi trơn (10h vận hành/lần), kiểm soát được tình trạng hoạt động của máy nén khí, kéo dài tuổi thọ các thiết bị; tăng thời gian sử dụng dầu lên đến 3000h/lần.

Bản chất của giải pháp:
- Thiết kế, chế tạo, lắp đặt mới các bộ phân ly dầu nước các cấp I, II, III (Bản vẽ 1, 2, 3) tách hết lượng không khí ẩm của các cấp và cải thiện môi trường làm việc của máy nén khí giảm độ ẩm khí đầu vào.

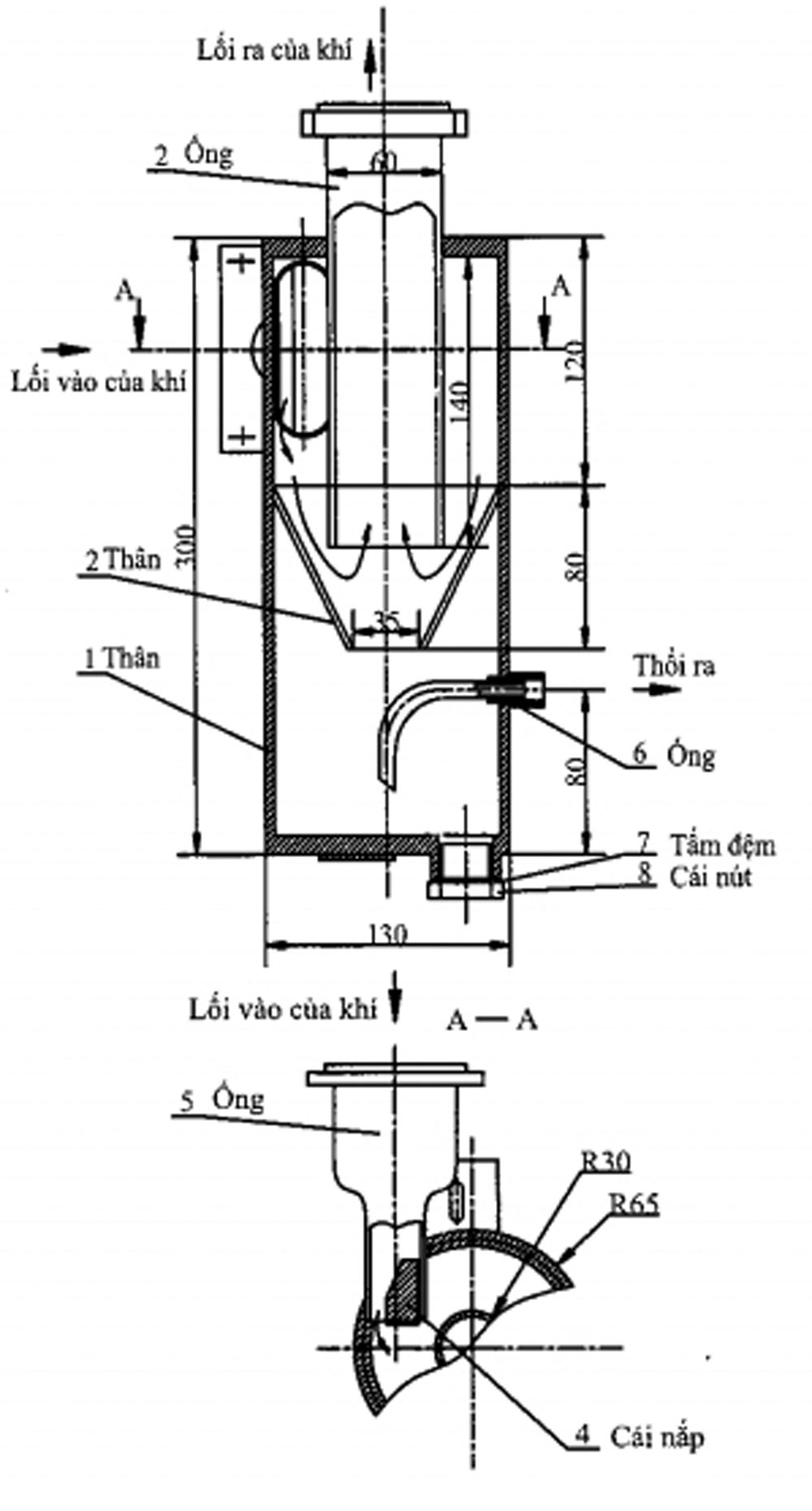

Bản vẽ 1: Bộ phân ly dầu nước cấp I

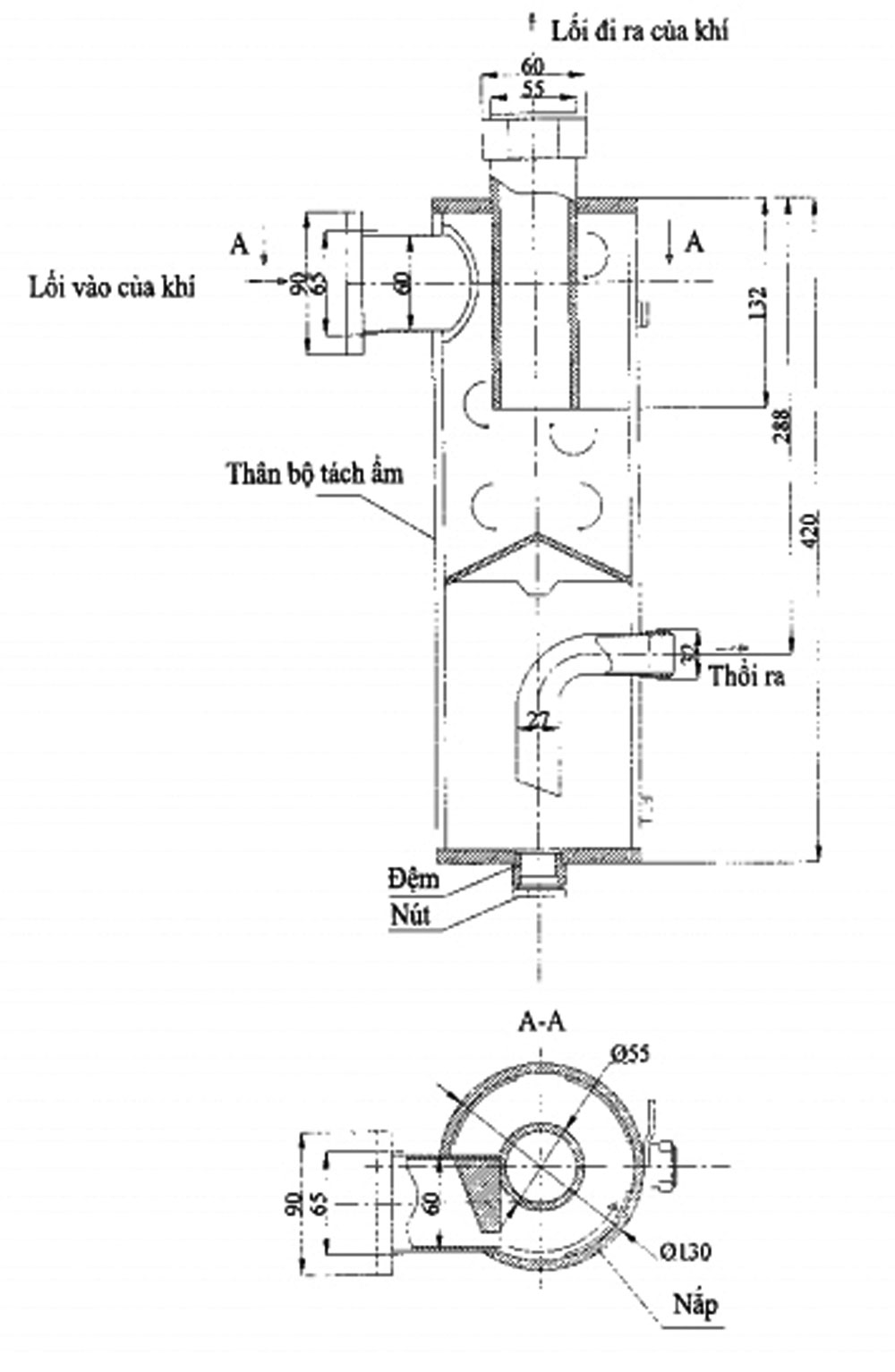

Bản vẽ 2: Bộ phân ly dầu nước cấp II

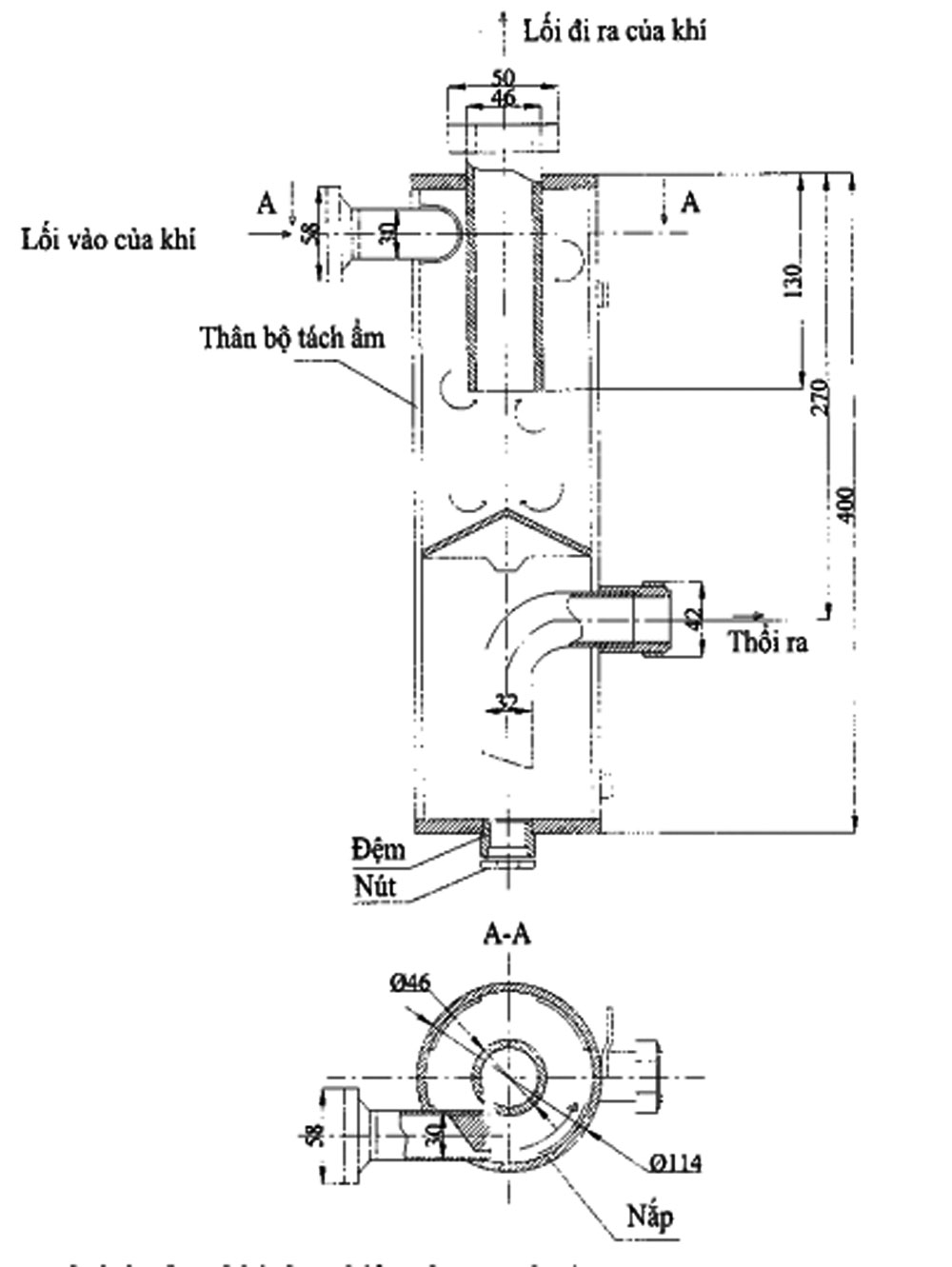

Bản vẽ 3: Bộ phân ly dầu nước cấp III

3. Hiệu quả thu được khi áp dụng giải pháp

- Giảm chu kỳ thay dầu của máy nén khí.
- Kiểm soát tình trạng làm việc của máy nén khí, từ đó có kế hoạch bảo dưỡng sửa chữa định kỳ.
- Tăng tuổi thọ làm việc của các thiết bị cơ khí máy nén khí, giảm sự cố ảnh hưởng đến phương thức vận hành hệ thống khí nén.


Theo TCĐL Chuyên đề Quản lý và Hội nhập 01/08/2016 - 10:40 (GMT+7)
Share

Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Để đảm bảo các mục tiêu đặt ra đối với thi công quý IV, tiến tới hoàn thành kế hoạch cả năm 2026, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu Ban Quản lý dự án Điện 3 (EVNPMB3) tập trung tối đa trong việc giám sát và phối hợp với các đơn vị tư vấn cùng liên danh nhà thầu, trọng tâm là dồn lực cho những hạng mục đang gặp khó do địa chất thay đổi và thời tiết bất lợi.


Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Để đảm bảo các mục tiêu đặt ra đối với thi công quý IV, tiến tới hoàn thành kế hoạch cả năm 2026, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu Ban Quản lý dự án Điện 3 (EVNPMB3) tập trung tối đa trong việc giám sát và phối hợp với các đơn vị tư vấn cùng liên danh nhà thầu, trọng tâm là dồn lực cho những hạng mục đang gặp khó do địa chất thay đổi và thời tiết bất lợi.



Thủy điện tích năng Bác Ái: Vững tiến độ, vượt khó khăn “kép”

Thủy điện tích năng Bác Ái: Vững tiến độ, vượt khó khăn “kép”

Hiện tại, hầu hết các hạng mục thi công tại Dự án Nhà máy Thủy điện tích năng Bác Ái đáp ứng kế hoạch đề ra, trong đó một số hạng mục vượt kế hoạch. Công tác chuẩn bị và lập kế hoạch thi công khoa học, bài bản chính là “chìa khóa” dù khối lượng công việc phải triển khai rất lớn.
