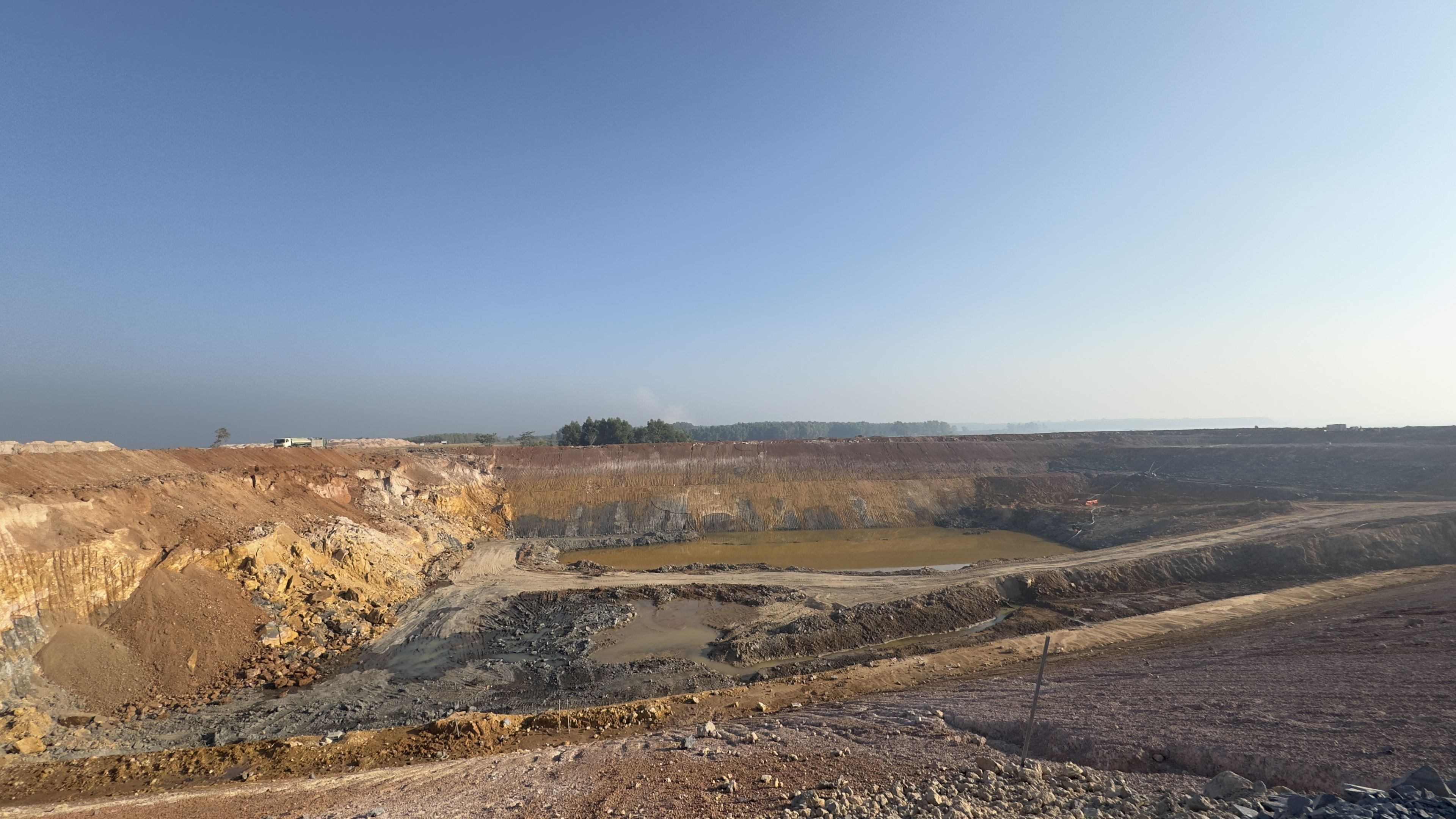

Đoàn công tác kiểm tra thi công hạng mục cửa nhận nước. Trong quý I, hạng mục này đã hoàn thành đào được 116.801 m³ đất đá; đặt mục tiêu thi công đào 127.360 m³ trong quý II để hoàn thành hố móng trước ngày 30/5/2026.
-20260328110313858.jpg)

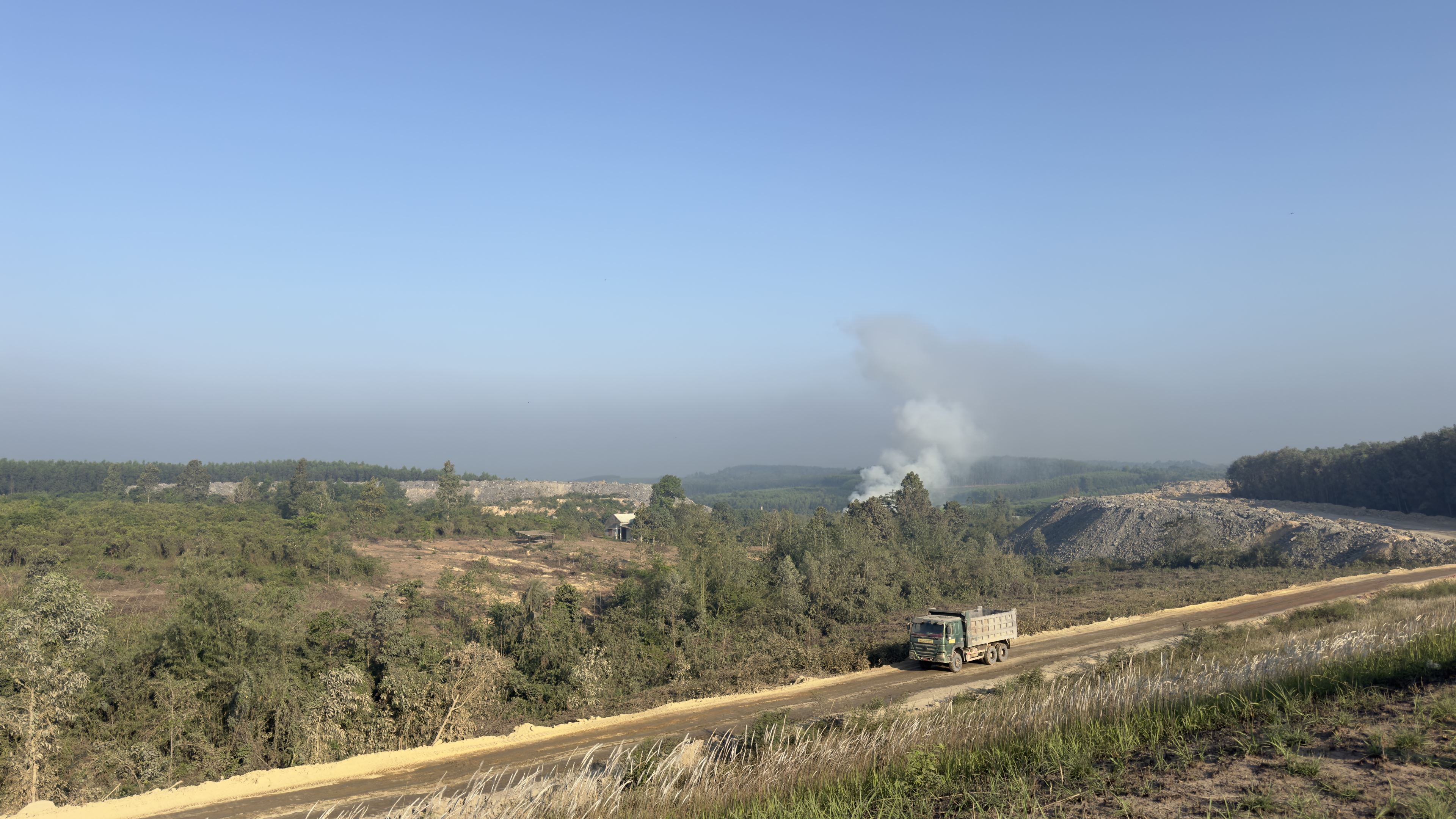

Khu vực bãi trữ vật liệu đào đã được lập hồ sơ thiết kế bản vẽ thi công, nhưng đang vướng mắc về giải phóng mặt bằng tại vị trí đường ra bãi thải (thửa đất số 108)

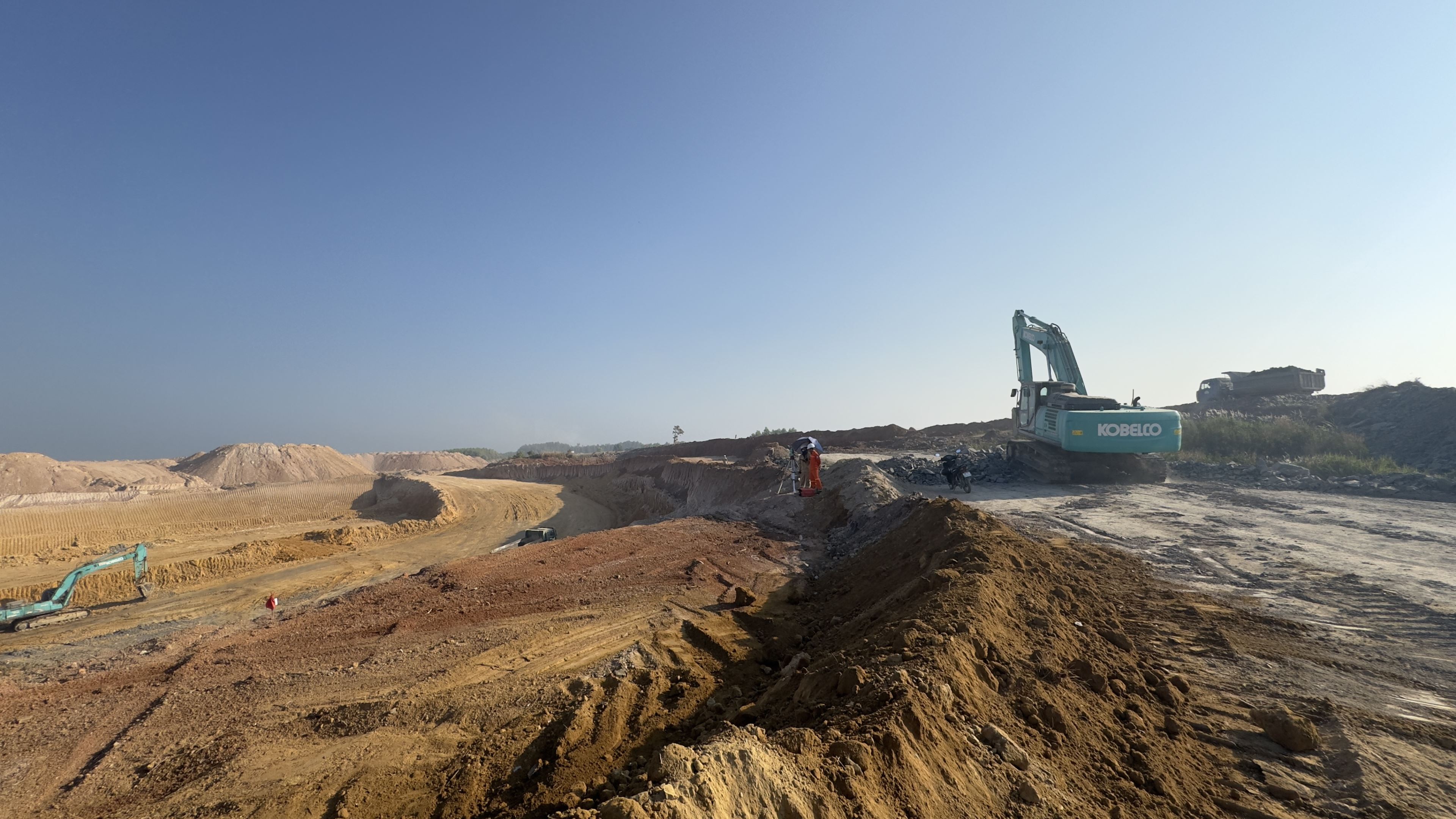

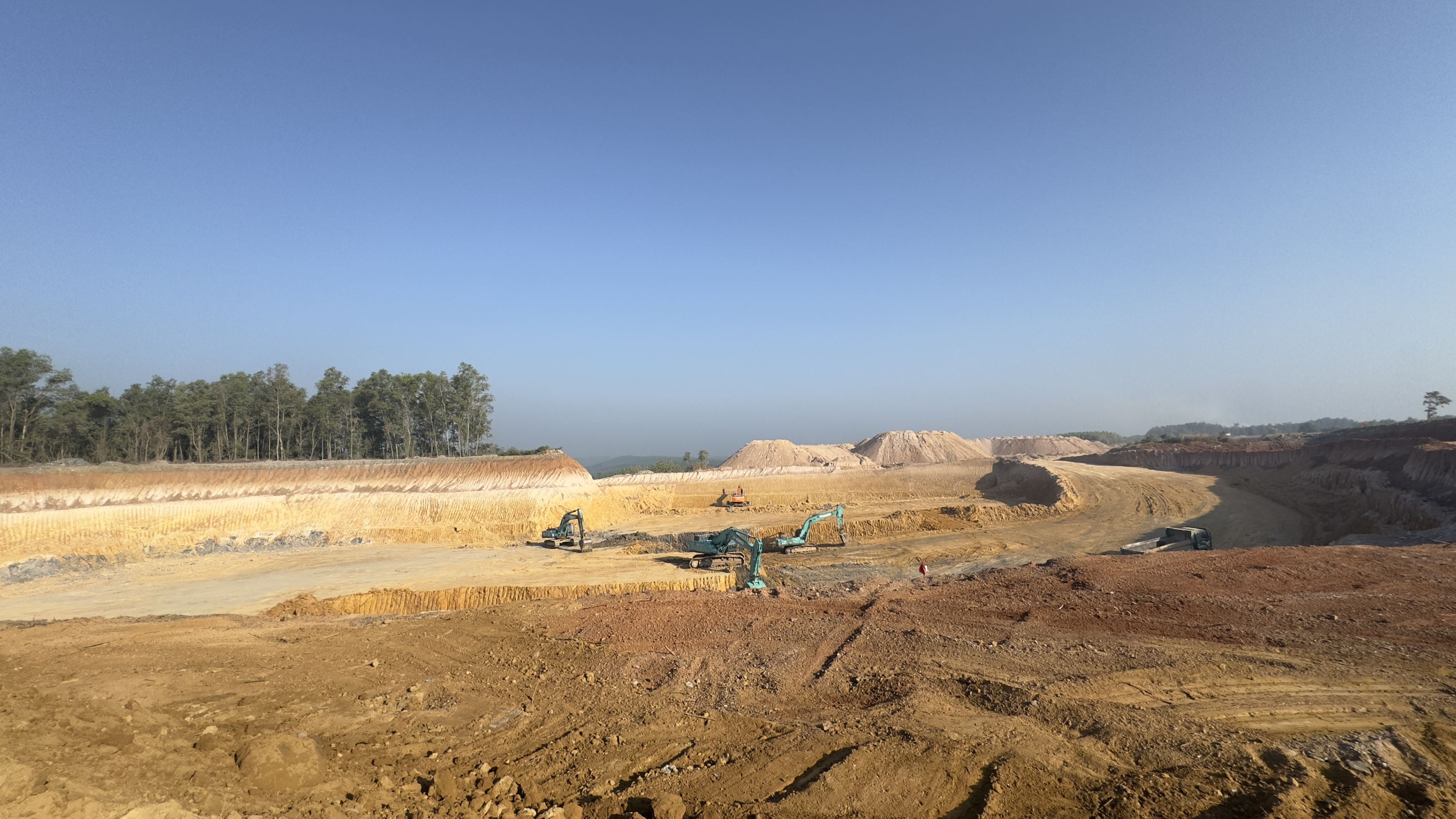

Hạng mục đường ống áp lực đã hoàn thành đào được 199.554 m³ đất đá trong quý I/2026. Mục tiêu trong quý II là hoàn thành công tác đào hố móng đường ống áp lực, đủ điều kiện thi công bê tông trước 30/6/2026.

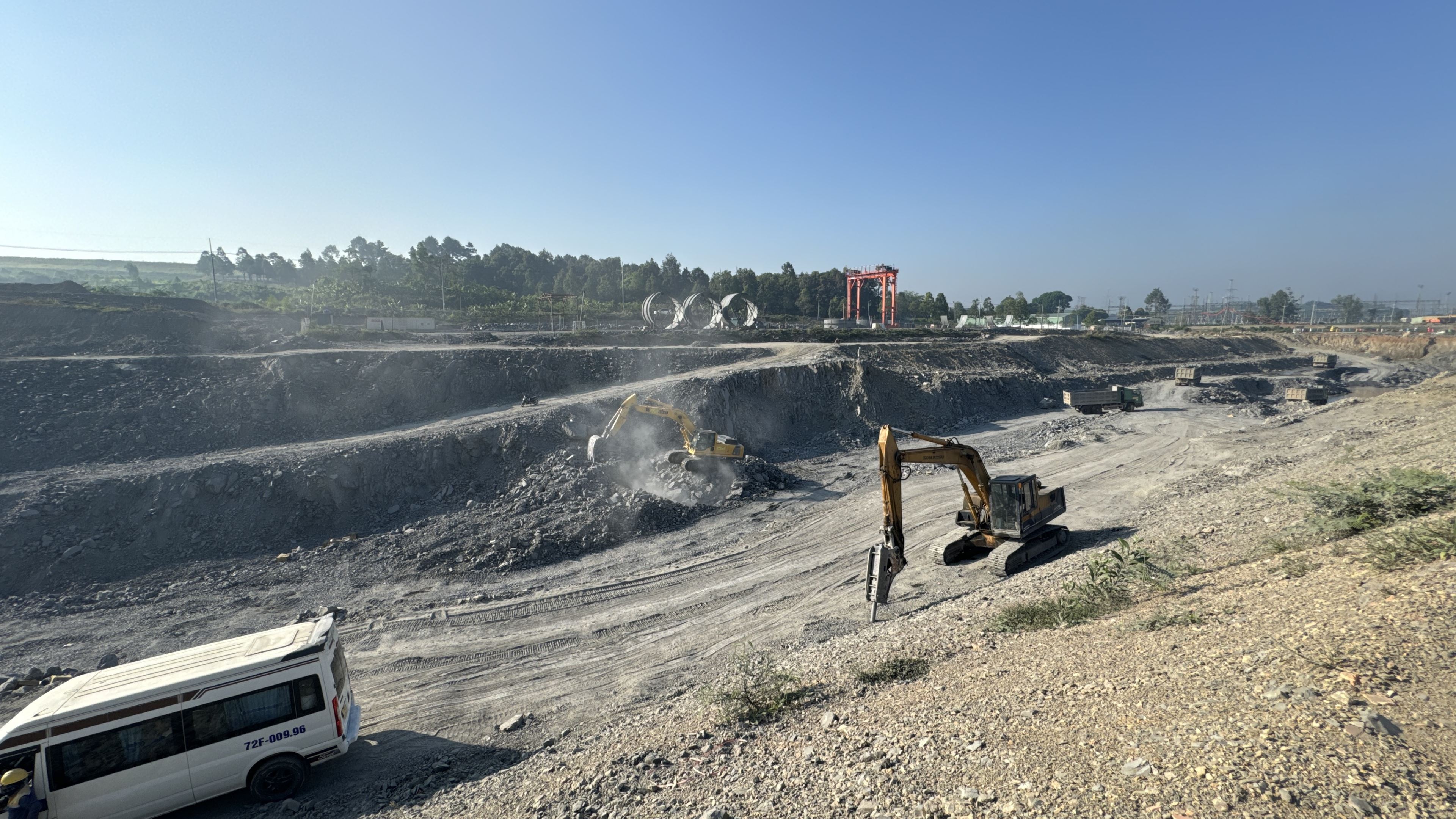

Công tác đào hố móng nhà máy đã thực hiện được 193.399 m³ trong quý I và đặt mục tiêu hoàn thành toàn bộ khối lượng đào còn lại trước ngày 15/4/2026.

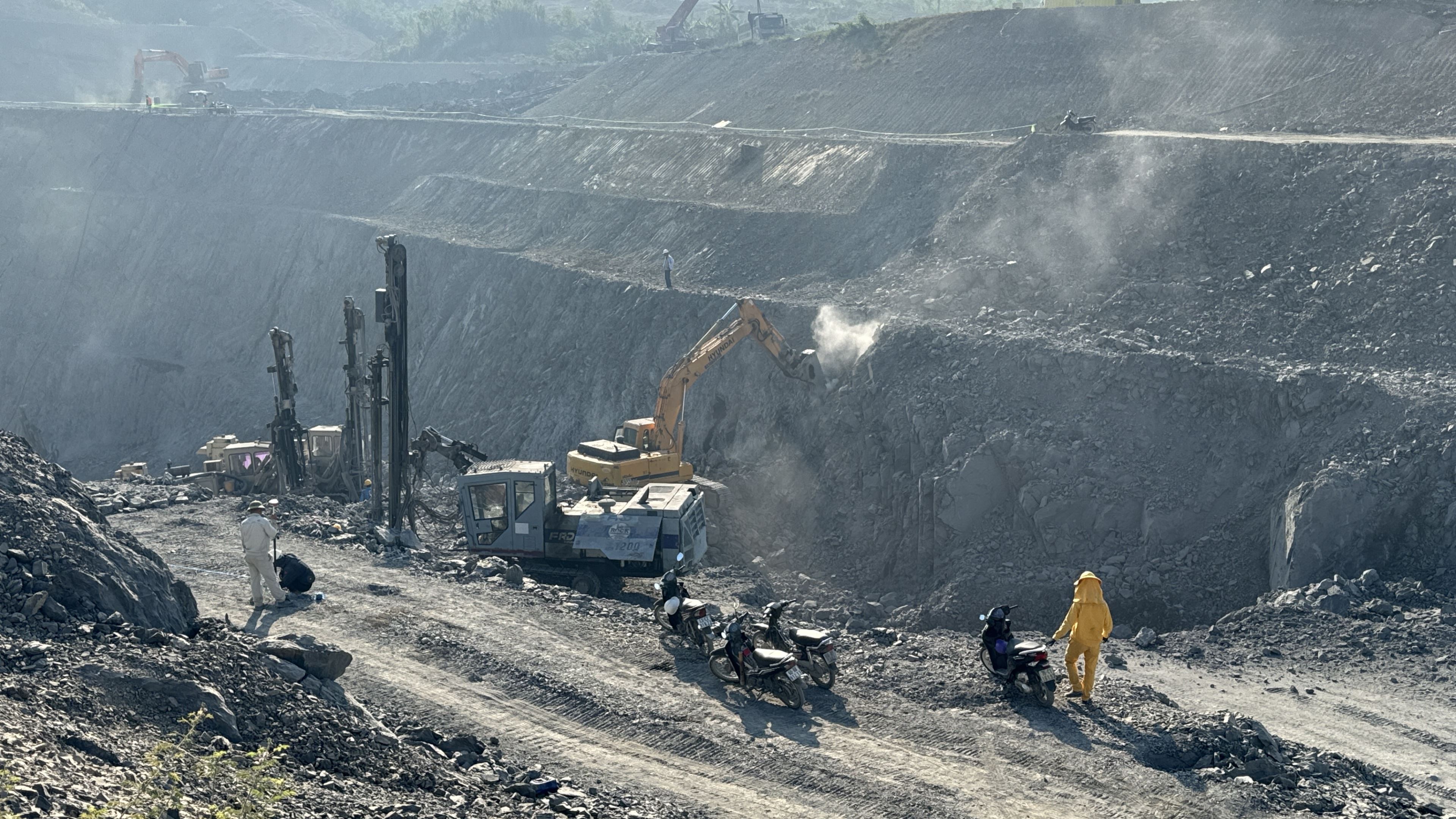

Khu vực thi công hố móng vai trái nhà máy

Tiếp đó, đoàn công tác kiểm tra tình hình thi công hạng mục cầu Hiếu Liêm với nhiều bước tiến quan trọng trong quý I. Nhà thầu đã sẵn sàng máy móc, nhân lực để thực hiện lao lắp dầm cầu bắt đầu từ 1/4/2026, dự kiến tổ chức thông xe kỹ thuật vào ngày 30/4 tới. Tuy nhiên, tiến độ hoàn thiện đường dẫn hai đầu cầu vẫn đang gặp khó khăn lớn do vướng mắc trong công tác giải phóng mặt bằng.
Sau buổi kiểm tra công trường, đoàn công tác EVN sẽ có buổi làm việc với Ban Quản lý dự án Điện 3 (EVNPMB3) và liên danh nhà thầu, trọng tâm là đề ra phương án giải quyết những tồn tại, vướng mắc, trong đó phần lớn là những khó khăn khách quan liên quan đến công tác giải phóng mặt bằng của địa phương khiến tiến độ dự án bị ảnh hưởng.
Website evn.com.vn sẽ tiếp tục cập nhật thông tin về buổi làm việc này.
