Ban Chỉ đạo Nhà nước làm việc với tỉnh Đồng Nai để giải quyết vướng mắc cho các dự án năng lượng trọng điểm của EVN

05/11/2025 - 15:00 (GMT+7)

Ngày 5/11, Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) đã có buổi làm việc với UBND tỉnh Đồng Nai và Tập đoàn Điện lực Việt Nam (EVN) nhằm tháo gỡ khó khăn, vướng mắc trong triển khai Dự án Nhà máy Thủy điện (NMTĐ) Trị An mở rộng và nhóm 5 dự án lưới điện giải tỏa công suất các nhà máy Nhiệt điện Nhơn Trạch 3 và 4.

Dự buổi làm việc có ông Hoàng Trọng Hiếu - Phó Chánh Văn phòng Ban Chỉ đạo. Về phía UBND tỉnh Đồng Nai có ông Hồ Văn Hà - Phó Chủ tịch UBND tỉnh.

Về phía EVN có ông Phạm Hồng Phương – Phó Tổng giám đốc Tập đoàn, cùng đại diện các Ban chuyên môn EVN và Ban Quản lý dự án Điện 3 (EVNPMB3).

Tiến độ giải phóng mặt bằng còn chậm

Tại buổi làm việc, ông Phạm Hồng Phương – Phó Tổng giám đốc EVN đã báo cáo tình hình thực hiện, đồng thời nêu rõ những tồn tại ảnh hưởng tiến độ các dự án và kiến nghị các giải pháp tháo gỡ nhằm bảo đảm mục tiêu hoàn thành các dự án theo đúng kế hoạch.

Theo đó, Dự án NMTĐ Trị An mở rộng được khởi công ngày 19/8/2025, hiện đang được Ban Quản lý dự án Điện 3 (EVNPMB3) tổ chức triển khai đồng loạt các hạng mục xây dựng với mục tiêu hoàn thành vào cuối năm 2027. Tuy nhiên, công tác bồi thường, hỗ trợ và tái định cư (BTHT–TĐC) còn chậm, mới đạt khoảng 73% khối lượng phê duyệt phương án và chỉ khoảng 23% diện tích được bàn giao, ảnh hưởng trực tiếp đến tiến độ thi công.

Từ ngày 26/8, liên danh nhà thầu đã phải tạm dừng thi công toàn công trường do chưa có mặt bằng, đặc biệt là khu vực đổ thải. Mặc dù UBND tỉnh Đồng Nai đã có nhiều cuộc họp chỉ đạo, ban hành các thông báo kết luận số 277/TB-UBND và 304/TB-UBND trong tháng 10/2025, nhưng đến nay một số vị trí hạng mục thuộc đường găng tiến độ như khu vực cửa lấy nước, đường ống áp lực, bãi đổ thải, hai đầu cầu Hiếu Liêm… vẫn chưa thể thi công trở lại.

Phó Tổng giám đốc EVN Phạm Hồng Phương (đứng) phát biểu tại buổi làm việc. Nguồn ảnh: Báo Đồng Nai

EVN kiến nghị UBND tỉnh chỉ đạo địa phương hoàn tất công tác bàn giao toàn bộ mặt bằng trong tháng 11/2025 để đảm bảo tiến độ dự án.

Bên cạnh đó, đối với các dự án lưới điện đồng bộ giải tỏa công suất Nhơn Trạch 3, 4, EVN cũng gặp nhiều vướng mắc trong công tác giải phóng mặt bằng. Cụ thể, Dự án Đường dây 220kV Nhơn Trạch 3 – Trạm 500kV Long Thành còn 21/87 vị trí móng cột chưa bàn giao; Dự án Trạm biến áp 220kV KCN Nhơn Trạch và đấu nối còn 2 hộ chưa đồng ý nhận tiền và bàn giao mặt bằng thi công đối với diện tích 8.727,5m2; trong khi các dự án đường dây 220kV Nhơn Trạch 3 – rẽ Mỹ Xuân – Cát Lái và đường dây 500kV Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè vẫn chưa được phê duyệt phương án BTHT-TĐC.

Phó Tổng giám đốc EVN Phạm Hồng Phương nhấn mạnh, EVN và các đơn vị trực thuộc đã tập trung huy động nhân lực, thiết bị, phối hợp chặt chẽ với địa phương để triển khai dự án, song nếu mặt bằng không được bàn giao kịp thời thì nguy cơ ảnh hưởng đến tiến độ chung là rất lớn. EVN đề nghị UBND tỉnh Đồng Nai chỉ đạo quyết liệt các địa phương, đơn vị liên quan sớm hoàn thành công tác BT–GPMB, tạo điều kiện thuận lợi để thi công liên tục, bảo đảm tiến độ các công trình theo kế hoạch Thủ tướng Chính phủ giao. Đối với các dự án còn vướng mắc về thủ tục đền bù, kiến nghị UBND tỉnh chỉ đạo các địa phương sớm hoàn thiện và phê duyệt phương án BTHT-TĐC để chi trả tiền cho các hộ dân bị ảnh hưởng.

Phấn đấu bàn giao xong mặt bằng trước ngày 15/11

Ông Hoàng Trọng Hiếu - Phó Chánh Văn phòng Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng phát biểu. Nguồn ảnh: Báo Đồng Nai

Phát biểu tại buổi làm việc, Phó Chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà cho biết, tiến độ bàn giao mặt bằng của dự án đang chậm so với yêu cầu của Trung ương, nếu tiếp tục kéo dài sẽ ảnh hưởng lớn đến tiến độ thi công và phát triển kinh tế - xã hội của tỉnh.

Theo Phó Chủ tịch UBND tỉnh, thời gian qua, tỉnh đã nhiều lần họp, trực tiếp xuống cơ sở, tăng cường nhân lực hỗ trợ địa phương, song đến nay vẫn còn tồn tại ở một số thửa đất công. UBND tỉnh giao Đảng ủy UBND xã Trị An chỉ đạo tiếp tục vận động, đối thoại với hộ dân chưa đồng thuận, đồng thời chuẩn bị phương án cưỡng chế theo quy định.

Đối với nhóm 5 dự án lưới điện giải tỏa công suất cho Nhà máy điện Nhơn Trạch 3 và 4, lãnh đạo tỉnh Đồng Nai yêu cầu các địa phương khẩn trương tháo gỡ các vướng mắc liên quan đến mặt bằng. Hằng tuần, chủ đầu tư, địa phương gửi báo cáo tiến độ, vướng mắc phát sinh về cho UBND tỉnh thông qua Sở Công thương để kịp thời có chỉ đạo giải quyết.

Thông tin tại buổi làm việc, Phó Chánh Văn phòng Ban Chỉ đạo Hoàng Trọng Hiếu cho hay, tại cuộc họp lần thứ 6 diễn ra tháng 10/2025, Phó Thủ tướng Chính phủ Bùi Thanh Sơn - Trưởng Ban Chỉ đạo đã giao tỉnh Đồng Nai 2 nhiệm vụ: trước ngày 15/10 bàn giao toàn bộ mặt bằng dự án Nhà máy Thủy điện Trị An mở rộng và trong tháng 10 bàn giao mặt bằng để bảo đảm tiến độ đóng điện các dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và 4. Đến thời điểm hiện tại, cả 2 nhiệm vụ đều trượt tiến độ.

Cũng theo ông Hoàng Trọng Hiếu, Đồng Nai là địa bàn có nhiều dự án năng lượng trọng điểm quốc gia, việc chậm trễ hoàn thành không chỉ làm tăng chi phí đầu tư, giảm hiệu quả dự án, mà còn ảnh hưởng đến an ninh năng lượng quốc gia. Do đó, tỉnh cần xác định tập trung tháo gỡ vướng mắc mặt bằng là nhiệm vụ quan trọng, góp phần đảm bảo cho phát triển kinh tế - xã hội địa phương và đảm bảo an ninh năng lượng quốc gia.

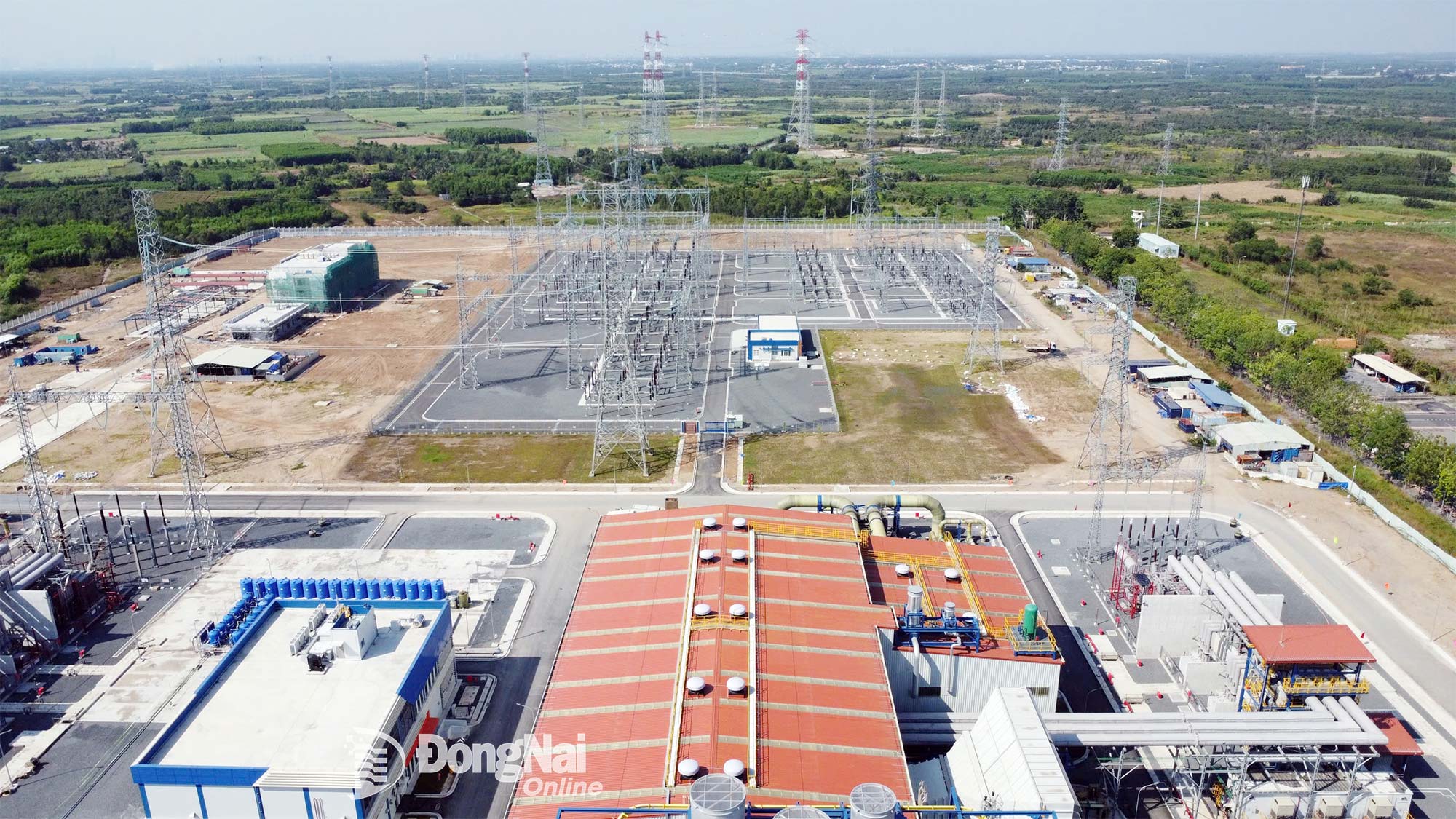

Sân phân phối điện và đường dây giải tỏa công suất cho Nhà máy Điện Nhơn Trạch 3 và 4. Nguồn ảnh: Báo Đồng Nai

Về mặt bằng, đối với Nhà máy Thủy điện Trị An mở rộng, tỉnh chỉ đạo xã và các đơn vị bàn giao mặt bằng càng sớm càng tốt, chậm nhất là ngày 15/11. Tương tự, với các dự án giải tỏa công suất Nhà máy Điện Nhơn Trạch 3 và 4 phấn đấu xong mặt bằng trước ngày 15/11.

Cùng đó, EVN phối hợp chặt chẽ với địa phương trong quá trình tuyên truyền vận động, chi trả tiền cho các hộ dân; cung cấp đầy đủ hồ sơ để địa phương hoàn tất thủ tục pháp lý; chỉ đạo nhà thầu đẩy nhanh tiến độ thi công ngay khi có mặt bằng, nếu phát sinh vướng mắc báo cáo kịp thời với lãnh đạo tỉnh.


Lê Na 05/11/2025 - 15:00 (GMT+7)
Share

Hưởng ứng, tham gia Giải thưởng về thông tin đối ngoại và Giải báo chí “Vì sự nghiệp Đại đoàn kết toàn dân tộc”

Hưởng ứng, tham gia Giải thưởng về thông tin đối ngoại và Giải báo chí “Vì sự nghiệp Đại đoàn kết toàn dân tộc”

Đảng uỷ Tập đoàn Điện lực Việt Nam (EVN) đã có công văn số 715-CV/ĐU ngày 22/6/2026 gửi cấp ủy các tổ chức đảng trực thuộc, Ban Chấp hành Công đoàn Điện lực Việt Nam, Ban Chấp hành Đoàn Thanh niên Tập đoàn về việc hưởng ứng, tham gia Giải thưởng về thông tin đối ngoại và Giải báo chí “Vì sự nghiệp Đại đoàn kết toàn dân tộc”.


Tiết kiệm điện: Hiệu quả từ sự chung tay của chính quyền, ngành Điện và người dân

Tiết kiệm điện: Hiệu quả từ sự chung tay của chính quyền, ngành Điện và người dân

Thực hiện chỉ đạo của Thủ tướng Chính phủ, cả nước đang hướng tới mục tiêu tiết kiệm tối thiểu 3% tổng điện năng tiêu thụ toàn quốc trong năm 2026 và tối thiểu 10% trong các tháng cao điểm nắng nóng (từ tháng 4 đến tháng 7). Ghi nhận của evn.com.vn tại TP Hồ Chí Minh cho thấy nhiều kết quả tích cực từ sự đồng hành giữa ngành Điện, chính quyền và người dân.


Công văn số 714-CV/ĐU ngày 22/6/2026: Quán triệt và triển khai các văn bản của Đảng

Công văn số 714-CV/ĐU ngày 22/6/2026: Quán triệt và triển khai các văn bản của Đảng

Thực hiện chỉ đạo của Đảng ủy Tập đoàn Điện lực Việt Nam tại văn bản số 714-CV/ĐU ngày 22/6/2026, Trung tâm Truyền thông và Thông tin Điện lực đăng tải các văn bản của Đảng, để tuyên truyền sâu rộng trong Tập đoàn Điện lực Việt Nam.


Sẵn sàng các phương án đảm bảo cung ứng điện phục vụ phát triển kinh tế và đời sống Nhân dân

Sẵn sàng các phương án đảm bảo cung ứng điện phục vụ phát triển kinh tế và đời sống Nhân dân

Sáng ngày 22/6, tại trụ sở Bộ Công Thương, Bộ trưởng Lê Mạnh Hùng đã chủ trì cuộc làm việc với Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan nhằm đánh giá toàn diện công tác đảm bảo cung ứng điện trong 6 tháng đầu năm 2026, giải pháp trong thời gian tới trước những khó khăn và thách thức do điều kiện thời tiết diễn biến phức tạp, nhu cầu phụ tải tiếp tục tăng cao.


EVNNPT chủ động các giải pháp bảo đảm vận hành lưới điện truyền tải trong cao điểm nắng nóng 2026

EVNNPT chủ động các giải pháp bảo đảm vận hành lưới điện truyền tải trong cao điểm nắng nóng 2026

Dự báo nắng nóng gay gắt tiếp tục xuất hiện tại nhiều khu vực trong những ngày cuối tháng 6/2026, kéo theo nhu cầu sử dụng điện tăng cao. Trên cơ sở kinh nghiệm vận hành trong đợt phụ tải lập đỉnh cuối tháng 5 vừa qua, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang triển khai đồng bộ các giải pháp kỹ thuật, tổ chức vận hành và ứng dụng công nghệ nhằm bảo đảm hệ thống truyền tải điện quốc gia vận hành an toàn, liên tục và tin cậy.
