Chủ tịch Hội đồng thành viên EVN kiểm tra tiến độ thi công gói thầu số 2 và 3 dự án đường dây Lào Cai - Vĩnh Yên

13/08/2025 - 17:21 (GMT+7)

Ngày 13/8, tại tỉnh Lào Cai, ông Đặng Hoàng An - Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) đi kiểm tra một số vị trí thi công đang gặp nhiều khó khăn thuộc các gói thầu số 2 và 3 của dự án đường dây 500kV Lào Cai - Vĩnh Yên.

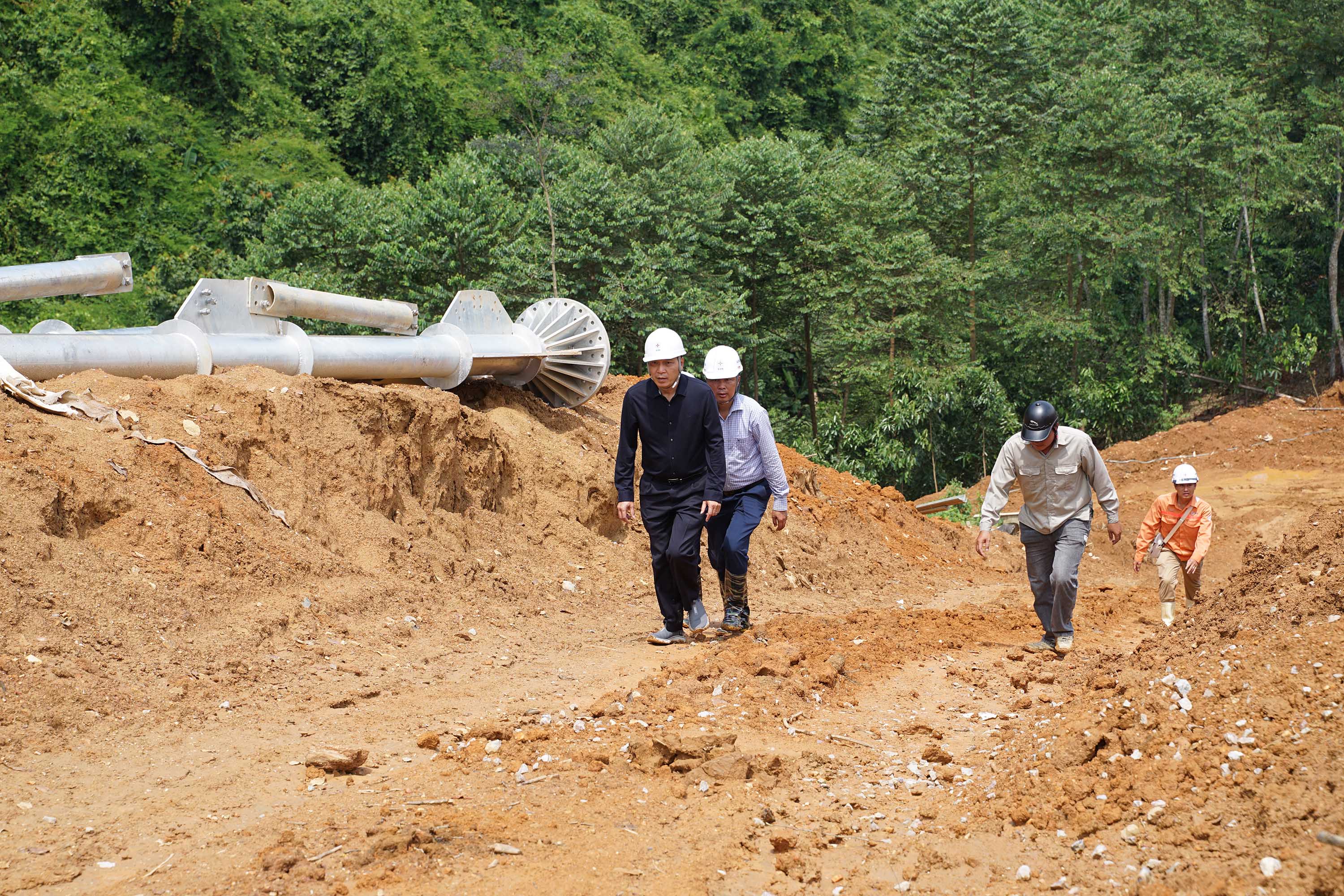

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An (áo đen) đã kiểm tra thực địa các vị trí cột VT105 và VT109 tại xã Thái Hòa, tỉnh Lào Cai, thuộc gói thầu số 3 do Công ty Cổ phần Xây dựng Hùng An và Công ty Cổ phần Việt Vương thi công. Trong ảnh: Đường lên vị trí VT109.

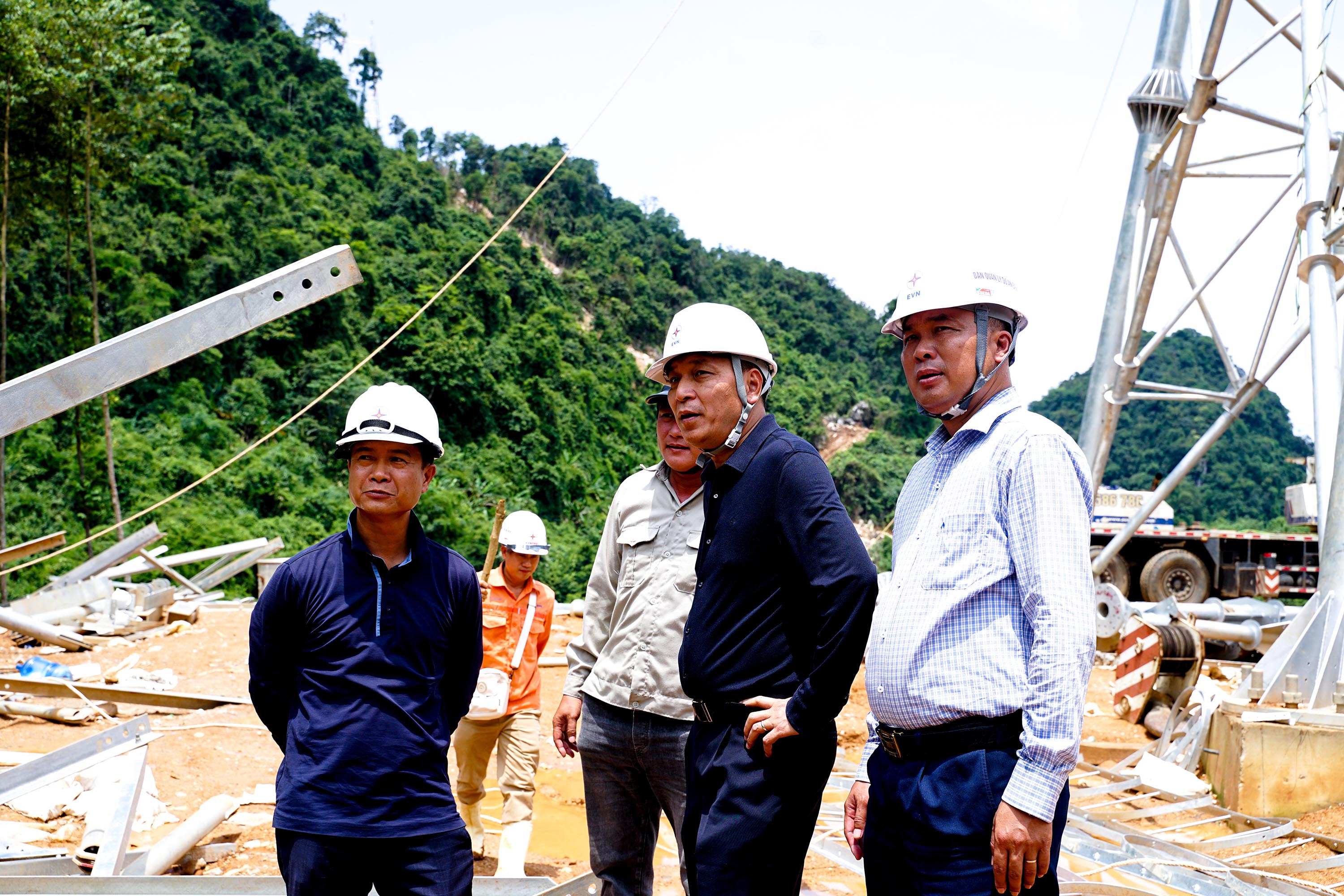

Chủ tịch HĐTV EVN trao đổi với Ban Quản lý dự án Điện 1 và nhà thầu về tình hình triển khai những vị trí cột đặc biệt khó khăn về địa hình thuộc gói thầu 3.

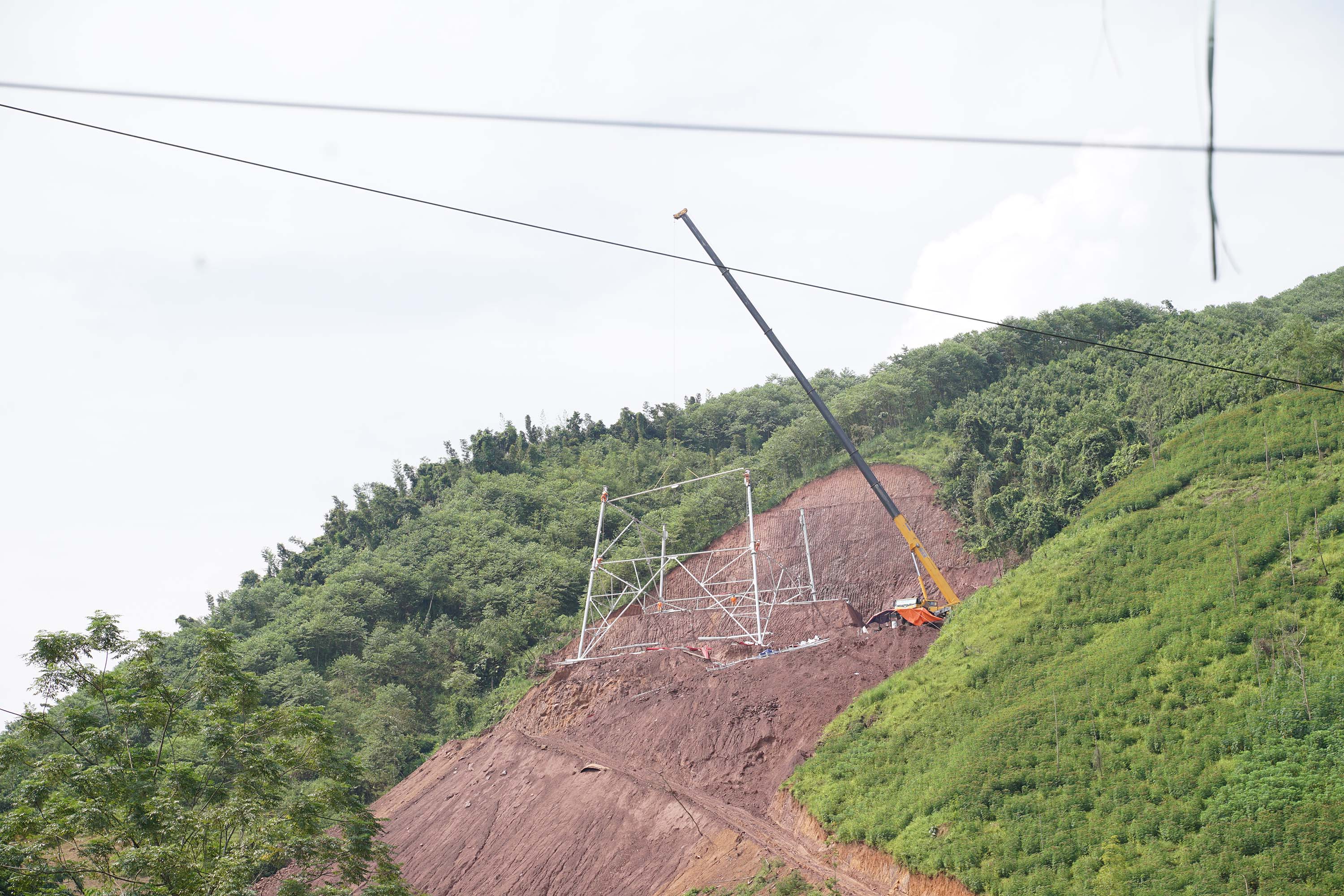

VT105 tại xã Thái Hòa, tỉnh Lào Cai, là một trong những vị trí khó khăn nhất thuộc gói thầu số 3. Đường tạm phục vụ thi công có độ dốc cao, khúc khuỷu. Sau mỗi trận mưa, lực lượng thi công lại phải mở và sửa lại đường, rất tốn thời gian và sức lực. Vị trí này đã được Đội Truyền tải điện Đông Bắc 1 thuộc Công ty Truyền tải điện 1 hỗ trợ triển khai công tác dựng cột từ cuối tháng 7 vừa qua.

Đối với gói thầu số 2 do Công ty TNHH MTV Xây lắp điện 4 thi công, đến nay đã hoàn thành dựng cột 33/47 vị trí, kéo dây xong 1/18 khoảng néo, hiện đang kéo dây 3 khoảng. Trong ảnh: Công tác kéo dây từ khoảng néo VT55 - VT56.

Cũng trong chiều nay, Chủ tịch HĐTV EVN Đặng Hoàng An đã gặp gỡ và giải đáp thắc mắc của 2 hộ dân là ông Trần Văn Thiện và ông Cao Văn Hải, tại xã Thượng Hà, tỉnh Lào Cai, liên quan đến bồi thường - giải phóng mặt bằng hành lang tuyến từ vị trí VT35 - VT36.


Minh Nghĩa (thực hiện) 13/08/2025 - 17:21 (GMT+7)
Share

Lãnh đạo EVNSPC đôn đốc tiến độ các dự án điện trọng điểm phục vụ APEC 2027

Lãnh đạo EVNSPC đôn đốc tiến độ các dự án điện trọng điểm phục vụ APEC 2027

Chủ tịch HĐTV Tổng công ty Điện lực miền Nam (EVNSPC) Lê Văn Trang cùng đoàn công tác vừa kiểm tra thực tế tình hình thi công, đôn đốc tiến độ các dự án điện trọng điểm phục vụ sự kiện APEC 2027 tại Đặc khu Phú Quốc, tỉnh An Giang.


Kiểm tra tiến độ thi công quý II Dự án Nhà máy thuỷ điện tích năng Bác Ái

Kiểm tra tiến độ thi công quý II Dự án Nhà máy thuỷ điện tích năng Bác Ái

Sáng 1/7, tại xã Bác Ái Tây, tỉnh Khánh Hoà, Phó Tổng giám đốc EVN Phạm Hồng Phương dẫn đầu đoàn công tác Tập đoàn Điện lực Việt Nam (EVN) kiểm tra tiến độ thi công quý II/2026 Dự án Nhà máy thuỷ điện tích năng Bác Ái - dự án thuỷ điện tích năng đầu tiên của Việt Nam.


Kiểm tra tiến độ thi công quý II Dự án Nhà máy thuỷ điện tích năng Bác Ái

Kiểm tra tiến độ thi công quý II Dự án Nhà máy thuỷ điện tích năng Bác Ái

Sáng 1/7, tại xã Bác Ái Tây, tỉnh Khánh Hoà, Phó Tổng giám đốc EVN Phạm Hồng Phương dẫn đầu đoàn công tác Tập đoàn Điện lực Việt Nam (EVN) kiểm tra tiến độ thi công quý II/2026 Dự án Nhà máy thuỷ điện tích năng Bác Ái - dự án thuỷ điện tích năng đầu tiên của Việt Nam.


Dự án Thuỷ điện tích năng Bác Ái: Vượt khó địa chất, đặt nhiều mục tiêu quan trọng trong quý III

Dự án Thuỷ điện tích năng Bác Ái: Vượt khó địa chất, đặt nhiều mục tiêu quan trọng trong quý III

Gặp đứt gãy địa chất trong quá trình đào hầm thi công vận hành VH3A gây ảnh hưởng không nhỏ đến tiến độ của hạng mục này, tuy nhiên nhịp độ thi công chung trên toàn công trường Dự án Nhà máy thủy điện tích năng Bác Ái (xã Bác Ái Tây, tỉnh Khánh Hòa) cơ bản được giữ vững.


Dự án Thuỷ điện tích năng Bác Ái: Vượt khó địa chất, đặt nhiều mục tiêu quan trọng trong quý III

Dự án Thuỷ điện tích năng Bác Ái: Vượt khó địa chất, đặt nhiều mục tiêu quan trọng trong quý III

Gặp đứt gãy địa chất trong quá trình đào hầm thi công vận hành VH3A gây ảnh hưởng không nhỏ đến tiến độ của hạng mục này, tuy nhiên nhịp độ thi công chung trên toàn công trường Dự án Nhà máy thủy điện tích năng Bác Ái (xã Bác Ái Tây, tỉnh Khánh Hòa) cơ bản được giữ vững.
